建筑类二级建造师执业资格二级专业工程管理与实务
2008年二级建造师考试水利水电真题
53 题含答案二级专业工程管理与实务
1单选题1 / 53
本枢纽工程中的专门性水工建筑物是( )
查看答案
A. 水电站厂房
2单选题2 / 53
本工程拦河坝属于( )
查看答案
B. 中坝
3单选题3 / 53
在施工单位的施工质量与安全事故应急预案中,对电动机着火宜采用( )灭火。
查看答案
A. 二氧化碳
4单选题4 / 53
本工程采用的软式排水管属于( )
查看答案
D. 土工复合材料
5单选题5 / 53
拦河坝单位工程中,不允许进行工程分包的是( )工程。
查看答案
A. 土坝坝体填筑
6单选题6 / 53
在电站混凝土单元工程质量评定表的表尾,施工单位签字的是( )人员。
查看答案
D. 终验
7单选题7 / 53
《水利工程建设重大质量与安全事故应急预案》属于( )应急预案。
查看答案
B. 部门
8单选题8 / 53
本工程海漫的构造要求包括( )
查看答案
A. 表面粗糙
9单选题9 / 53
本工程闸底板混凝土采用的砂属于( )
查看答案
C. 中砂
10单选题10 / 53
本工程导流方式宜采用( )导流。
查看答案
A. 明渠
11单选题11 / 53
本工程的爆破方法属于( )爆破。
查看答案
A. 浅孔
12单选题12 / 53
本工程地基固结灌浆的浆液浓度应遵循( )的原则。
查看答案
B. 先稀后浓
13单选题13 / 53
本工程属于立项过程的是( )
查看答案
B. 项目建议书阶段
14单选题14 / 53
本工程水泵铭牌上的效率是指泵的( )效率。
查看答案
A. 最高
15单选题15 / 53
本工程混合砂浆中使用的石灰属于( )材料。
查看答案
B. 气硬性胶凝
16单选题16 / 53
本工程屋面使用的钢筋是( )钢筋。
查看答案
A. 热轧光圆
17单选题17 / 53
本工程屋面大梁施工时,其承重模板设计起拱值宜取跨度的( )
查看答案
B. 0.3%
18单选题18 / 53
本工程因前池基础钻孔探测增加的费用和工期延误责任由( )承担。
查看答案
B. 施工单位
19单选题19 / 53
本工程施工现场的项目负责人,对工程现场的质量工作负( )责任。
查看答案
B. 直接领导
20单选题20 / 53
本工程施工现场项目负责人安全生产考核合格证书有效期为( )年。
查看答案
C. 3
21单选题21 / 53
本工程建设过程中,可由监理单位主持的验收是( )验收。
查看答案
A. 分部工程
22单选题22 / 53
W10表示抵抗静水压力的能力为( )
查看答案
D. 1MPa
23单选题23 / 53
本工程坝基岩石坚固系数为( )
查看答案
B. 10~12
24单选题24 / 53
本工程初步设计静态总投资宜控制在可行性研究报告相应估算静态总投资的( )以下。
查看答案
A. 115%
25单选题25 / 53
初步设计概算的间接费包括( )
查看答案
C. 企业管理费
26单选题26 / 53
本工程若发生突发性质量事故,事故单位向有关部门电话报告应在( )小时内。
查看答案
C. 4
27单选题27 / 53
本工程下游围堰堰顶高程计算公式为:Hd=hd+ha+δ,其安全超高δ取( )m。
查看答案
A. 0
28单选题28 / 53
本工程堤防清基开挖线放样可采用( )
查看答案
D. 套绘断面法
29单选题29 / 53
本工程土方开挖可能产生的变形破坏是( )
查看答案
B. 蠕动变形
30单选题30 / 53
堤防防渗土料压实质量在现场采用( )控制。
查看答案
D. 干密度
31单选题31 / 53
本工程老闸拆除专项施工应在施工前提交( )核签。
查看答案
A. 总监理工程师
32单选题32 / 53
堤防单位工程完工验收主要成果性文件是单位工程验收( )
查看答案
B. 鉴定书
33单选题33 / 53
本工程进场道路由承包人负责维修、养护和管理,费用由( )承担。
查看答案
B. 承包人
34单选题34 / 53
本工程施工围堰质量检验项目及评定标准应报( )核备。
查看答案
D. 质量监督机构
35单选题35 / 53
根据《水利水电工程施工组织设计规范))(S1303—2004)的有关规定,本工程围堰边坡稳定安全系数应大于( )
查看答案
B. 1.O5
36单选题36 / 53
本工程工作桥梁模板拆除时,其混凝土强度应达到设计强度的( )%以上。
查看答案
D. 100
37单选题37 / 53
根据《水工建筑物水泥灌浆施工技术规范))(S162—94),本工程闸基帷幕灌浆施工期间,其附近( )m内不得进行爆破作业。
查看答案
B. 30
38单选题38 / 53
本工程闸墩混凝土浇筑施工发生的质量事故属于( )
查看答案
D. 一般质量事故
39单选题39 / 53
本工程项目竣工验收时,向验收委员会提交历次质量缺陷的备案资料的是( )
查看答案
B. 项目法人
40单选题40 / 53
本工程应编制水土保持方案( )
查看答案
A. 报告书
41多选题41 / 53
本水库大坝的作用有( )等。
查看答案
A. 拦截水流 C. 抬高水位
42多选题42 / 53
本工程土料料场规划的基本内容包括( )规划。
查看答案
A. 空间 C. 时间 D. 料场质量 E. 料场储量
43多选题43 / 53
本工程建设过程中的验收包括( )验收。
查看答案
B. 分部工程 C. 阶段 D. 单位工程 E. 竣工
44多选题44 / 53
本工程沥青制备场所应有( )措施。
查看答案
A. 除尘 B. 防污 D. 防火 E. 防爆
45多选题45 / 53
本工程沥青混凝土现场铺筑试验的主要目的是( )
查看答案
A. 确定沥青混合料的施工配合比 B. 确定沥青混合料的施工工艺参数 E. 检查施工机械的运行情况
46多选题46 / 53
本工程施工放样可采用经纬仪直接进行( )测量。
查看答案
B. 水平角 C. 竖直角 D. 低精度视距
47多选题47 / 53
混凝土施工措施计划中,骨料预冷可采用的主要方法有( )
查看答案
A. 水冷法 B. 风冷法 D. 真空汽化法 E. 液氮预冷法
48多选题48 / 53
本工程施工总平面图上应注明( )
查看答案
A. 施工用地范围 B. 围堰、堤防及穿堤涵闸的平面位置与外轮廓尺寸 C. 半永久性坐标位置 D. 场内取土和弃土区域位置
49多选题49 / 53
本工程施工质量与安全事故应急措施预案中,可将质量与安全事故分为( )级。
查看答案
A. I B. Ⅱ C. Ⅲ D. Ⅳ
50多选题50 / 53
本工程闸墩所用钢筋在使用前,应作( )试验。
查看答案
A. 拉力 B. 冷弯
51案例分析题51 / 53
某堤防除险加固工程依据《堤防和疏浚工程施工合同范本》签订了施工合同,施工内容包括防洪闸及堤防加固。其中经承包人申请、监理单位批准,发包人同意将新闸门的制作及安装由分包单位承担。合同约定:
(1)当实际完成工程量超过工程量清单估算工程量时,其超出工程量清单估算工程量15%以上的部分所造成的延期由发包人承担责任;

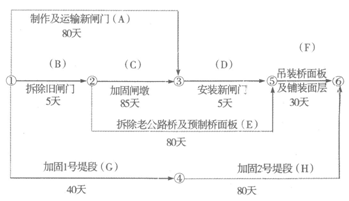

(2)工期提前的奖励标准为10000元/天,逾期完工违约金为10000元/天。经监理单位批准的施工进度计划如下图(假定各项工作均衡施工)。
在施工过程中发生了如下事件:
事件1:由于山体滑坡毁坏了运输必经的公路,新闸门比批准的施工进度计划推迟10天运抵现场。
事件2:在C工作中,闸墩部分钢筋安装质量不合格,承包人按监理单位要求进行了返工处理,导致C工作推迟5天完成。
事件3:在D工作中,由于安装新闸门的技术人员未能按时到达施工现场,导致D工作推迟6天完成。
事件4:在G工作中,由于设计变更使堤段填筑的工程量达到工程量清单估算工程量的120%,导致G工作48天完成。
事件5:在F工作中,承包人采取赶工措施,F工作20天完成。
问题:
1.确定施工进度计划的工期,并指出关键工作。
2.分别分析事件1、事件2、事件3、事件4对工期的影响。
3.分别指出事件1、事件2、事件3、事件4承包人是否有权提出延长工期,并说明理由。
4.根据施工中发生的上述事件,确定该工程的实际完成时间是多少天,以及承包人因工期提前得到的奖励或因逾期应支付的违约金是多少。
查看答案
1.施工进度计划工期为125天;关键工作为B、C、D、F(或拆除旧闸门、加固闸墩、安装新闸门、吊装桥面及铺装面层)。
2.事件1:A工作为非关键工作,延误的时间未超过其原有总时差,对工期没有影响。
事件2:C为关键工作,影响工期5天。
事件3:D为关键工作,影响工期为6天。
事件4:G为非关键工作,但其原有总时差5天,影响工期3天。
3.事件1:无权。理由:尽管由发包人承担责任,但未影响工期。
事件2:无权。理由:造成延期是承包人的责任。
事件3:无权。理由:造成延期是承包人的责任。
事件4:有权。理由:延期由发包人承担责任,根据合同约定,可向发包人提出2天的延期要求。
4.该工程的实际完成时间为128天,承包人应支付逾期违约金10000元。
52案例分析题52 / 53
某城市围堰堤为1级堤防,在原排涝西侧200m新建一座排涝泵站(包括进水建筑物、泵室、穿堤涵洞、出水建筑物等),总装机容量1980kW,合同工期为16个月,自2002年11月至2004年2月。该地区主汛期为6、7、8三个月,泵室、穿堤涵洞等主体工程安排在非汛期施工。施工过程中发生如下事件:
事件1:施工单位施工组织设计中汛前以泵室、进水建筑物施工为关键工作,穿堤涵洞、出水建筑物施工相继安排。
事件2:穿堤涵洞的土方开挖及回填工作量不大,施工单位将该土方工程分包给具有相应资质的单位。厂房、管理房的内外装饰(包括玻璃幕墙、贴面)分包给具有相应资质的单位。
事件3:竣工验收前,项目法人委托检测单位对堤身填筑和混凝土护坡质量进行抽检。
事件4:2003年3月份的施工进度计划中,3月3日穿堤涵洞周边堤防土方回填至设计高程,3月4日~3月14日进行堤外侧现浇混凝土护坡施工。
问题:
1.事件1中,施工安排是否妥当并简述理由。
2.事件2中,分包是否允许并简述理由。
3.事件3中,工程质量抽检的内容至少应包括哪几项?
4.事件4中,进度安排是否合理并简述理由。
查看答案
1.施工安排不妥。理由:从度汛安全考虑,施工安排穿堤涵洞、出水建筑物施工应当为关键工作。
2.不允许土方工程分包,理由:该穿堤涵洞周边的堤防土方开挖回填属于该1级堤防的主体工程,不得分包。允许厂房、管理房的内外装饰工程分包,理由:其专业性较强,在排涝泵站工程中不属于主体工程,可以通过相应程序申请分包。
3.堤身填筑质量抽检的内容至少有干密度和外观尺寸。混凝土护坡质量抽检的内容至少有混凝土强度。
4.不合理。理由:新填土方固结沉降尚未完成,容易引起现浇混凝土护坡开裂。
53案例分析题53 / 53
某穿堤建筑物施工招标,A、B、C、D四个投标人参加投标。招标投标及合同执行过程中发生了如下事件:
事件1:经资格预审委员会审核,本工程监理单位下属的具有独立法人资格的D投标人没能通过资格审查。A、B、C三个投标人购买了招标文件,并在规定的投标截止时间前递交了投标文件。
事件2:评标委员会评标报告对C投标人的投标报价有如下评估:C投标人的工程量清单“土方开挖(土质级别Ⅱ级,运距50m)”项目中,工程量2万m与单价500元/m的乘积与合价10万元不符。工程量无错误。故应进行修正。
事件3:招标人确定B投标人为中标人,按照《堤防和疏浚工程施工合同范本》签订了施工合同。合同约定:合同价500万元,预付款为合同价的10%,保留金按当月工程进度款5%的比例扣留。施工期第1个月,监理单位确认的月进度款为100万元。
事件4:根据地方政府美化城市的要求,设计单位修改了建筑设计。修改后的施工图纸未能按时提交,承包人据此提出了有关索赔要求。
问题:
1.事件1中,指出招标人拒绝投标人D参加该项目施工投标是否合理,并简述理由。
2.事件2中,根据《工程建设项目施工招标投标办法》(国家计委令第30号)的规定,简要说明C投标人报价修正的方法并提出修正报价。
3.事件3中,计算预付款、第1个月的保留金扣留和应得付款(单位:万元保留2位小数)。4.事件4中,指出承包人提出索赔的要求是否合理并简述理由。
查看答案
1.合理。理由:招标项目监理单位的任何附属(或隶属)机构都无资格参加该项目施工投标。
2.修正方法:单价有明显小数点错位,以合价为基准,修改单位。修改后的单价为5元/m。
3.预付款:500×10%=50.00(万元)。保留金扣留:100×5%=5.00(万元)。应得付款:100-5=95.00(万元)。
4.合理。理由:及时提供由发包人负责提供的图纸是发包人的义务和责任。
