建筑类二级建造师执业资格二级专业工程管理与实务
2009年二级建造师考试水利水电真题
34 题含答案二级专业工程管理与实务
1单选题1 / 34
根据《水利水电工程等级划分及洪水标准))(S1252—2000)的规定,某泵站工程等别为Ⅱ等,其次要建筑物级别应为( )级。
查看答案
B. 3
2单选题2 / 34
某水闸底板混凝土所用砂的细度模数(Mx)为2.6,该砂属于( )砂。
查看答案
B. 中
3单选题3 / 34
干硬性混凝土拌合物的和易性指标是( )
查看答案
A. 维勃稠度
4单选题4 / 34
某水电工程坐落在河谷狭窄、两岸地形陡峻、山岩坚实的山区河段,设计采用全段围堰法导流,此工程宜采用( )导流。
查看答案
D. 隧洞
5单选题5 / 34
钻孔爆破时,衡量浅孔和深孔的临界孔深是( )m。
查看答案
C. 5
6单选题6 / 34
测定混凝土面板堆石坝的堆石干密度一般采用( )法。
查看答案
D. 灌水
7单选题7 / 34
根据水利水电工程施工安全用电要求,在特别潮湿场所的照明电源的最大电压为( )V。
查看答案
A. 12
8单选题8 / 34
根据《水利工程建设项目管理规定》(水建[1995]128号),水利水电工程完成建设目标的标志是( )
查看答案
D. 竣工验收
9单选题9 / 34
根据《水库大坝安全鉴定办法》(水建管[2003]271号),大坝首次安全鉴定应在竣工验收后( )年内进行。
查看答案
C. 5
10单选题10 / 34
某中型泵站工程基础施工期间采用深井降水,此深井降水用电负荷应为( )类。
查看答案
A. 一
11单选题11 / 34
水利工程的质量缺陷备案表应由( )组织填写。
查看答案
B. 监理单位
12单选题12 / 34
水利工程施工质量检验中,见证取样资料应由( )单位制备。
查看答案
D. 施工
13单选题13 / 34
根据《水利水电工程施工质量检验与评定规程》(S1176—2007),某中型水闸工程外观质量评定组人数至少应为( )人。
查看答案
B. 5
14单选题14 / 34
水利工程安全生产条件市场准入制度自( )年起实施。
查看答案
C. 2005
15单选题15 / 34
某水库工程验收工作中,属于政府验收的是( )验收。
查看答案
D. 下闸蓄水
16单选题16 / 34
根据《水利水电建设工程验收规程》(S1223—2008),项目法人应在收到合同工程完工验收申请报告之日起( )个工作日内,决定是否同意验收。
查看答案
C. 20
17单选题17 / 34
水利工程监理单位平行检测的费用由( )承担。
查看答案
A. 项目法人
18单选题18 / 34
根据《水工混凝土施工规范》(D1/T5144—2001),袋装水泥储运时间超过( )个月,使用前应重新检验。
查看答案
A. 3
19单选题19 / 34
水利水电工程注册建造师的执业工程范围共分为( )个专业。
查看答案
C. 21
20单选题20 / 34
在水利水电工程注册建造师执业工程规模标准中,堤防工程的执业工程规模标准根据其( )确定。
查看答案
B. 级别
21多选题21 / 34
根据《水土保持法》,建设项目中的水土保持设施应与主体工程同时( )
查看答案
B. 设计 C. 施工 D. 投产使用
22多选题22 / 34
土坝坝身控制测量包括( )
查看答案
B. 平面控制测量 D. 高程控制测量
23多选题23 / 34
反映钢筋塑性性能的基本指标有( )
查看答案
B. 伸长率 D. 冷弯性能
24多选题24 / 34
抛投块料截流按不同的抛投合龙方法分为( )
查看答案
B. 平堵 D. 立堵 E. 混合堵
25多选题25 / 34
在水库加固工程蓄水安全鉴定工作中,必须进行鉴定的工程项目包括( )
查看答案
A. 大坝 B. 溢洪道 C. 电站引水洞进口工程 E. 下游消能防冲工程
26多选题26 / 34
水利工程建设项目的施工招标应当具备的条件包括( )
查看答案
A. 初步设计已经批准 B. 招标设计已经完成 C. 监理单位已确定
27多选题27 / 34
在工程建设实施阶段,质量监督机构监督的对象包括( )等单位。
查看答案
A. 建设 B. 设计 C. 施工 D. 监理
28多选题28 / 34
水利水电工程施工单位管理人员中,属于安全生产考核对象的有( )
查看答案
A. 施工单位主要负责人 B. 项目负责人 C. 专职安全生产管理人员
29多选题29 / 34
根据《小型水电站建设工程验收规程》(S1168--96),小型水电站工程验收工作分为( )验收。
查看答案
C. 阶段 D. 机组启动 E. 竣工
30多选题30 / 34
下列属于泵站出水建筑物的有( )
查看答案
D. 出水池 E. 压力水箱
31案例分析题31 / 34

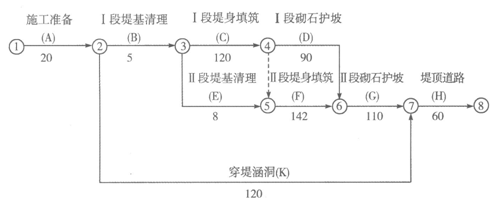

发包人与承包人签订堤防加固项目的施工合同,主要内容为堤身加固和穿堤涵洞拆除重建。为保证项目按期完成,将堤身划分成2个区段组织流水施工,项目部拟定的初始施工进度计划如下图(单位:天)。
在实施中发生如下事件:
事件1:项目部在审查初始的施工进度计划时,提出了优化方案,即按先“Ⅱ堤段”、后“Ⅰ堤段”顺序组织施工,其他工作逻辑关系不变,各项工作持续时间不变,新计划已获监理单位批准并按其组织施工。
事件2:由于设计变更,“Ⅱ段堤身填筑”(F工作)推迟5天完成。
事件3:质检时发现工段砌石存在通缝、叠砌和浮塞现象,需返工处理,故推迟3天完成。
事件4:第225天末检查时,“Ⅱ段砌石护坡”(G工作)已累计完成40%工程量,“Ⅰ段堤身填筑”(C工作)已累计完成40%工程量,“穿堤涵洞”(K工作)已累计完成60%工程量。
问题:
1.根据事件1,绘制新的施工网络计划图(工作名称用原计划中的字母代码表示),分别计算原计划与新计划的工期,确定新计划的关键线路(用工作代码表示)。
2.分别指出事件2、事件3的责任方,分析对工期的影响及可获得工期补偿的天数。
3.根据事件4,分别指出第225天末G、C、K工作已完成多少天工程量,及其对工期有何影响?(假定各工作匀速施工)
查看答案
原工期:20+5+120+142+110+60=457(天)。现工期:20+8+142+120+90+60=440(天)。新施工进度计划的关键线路:A→E→F→C→E→H。
2.事件2是由于设计变更导致的工期延误,责任在发包方,由于F工作是关键工作,因此可延长5天工期。
事件3是施工质量问题,责任在承包方,因此不予工期补偿。
3.G工作:110X0.4=44(天);C工作:120X0.4=48(天);K工作:120×0.6=72(天)。
G工作:225天时应该完成50天,晚了6天,但未超过其10天的时差,因此不影响工期。
C工作:225天时应该完成50天,晚了2天,由于是关键工作,会延误2天工期。
K工作:140天时应该完成120天,晚了133天,由于其总时差为245天,因此不影响工期。
32案例分析题32 / 34
某堤防加固工程,建设单位与施工单位签订了施工承包合同,合同约定:
(1)工程9月1日开工,工期4个月;
(2)开工前,建设单位向施工单位支付的工程预付款按合同价的10%计,并按月在工程进度款中平均扣回;
(3)保留金按5%的比例在月工程进度款中预留;
(4)当实际完成工程量超过合同工程量的15%时,对超过15%以外的部分进行调价,调价系数为0.9。

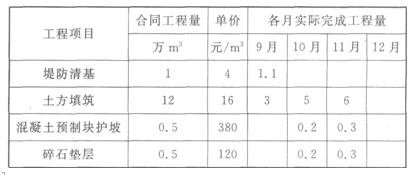

工程内容、合同工程量、单价及各月实际完成工程量见下表。
施工过程中发生如下事件:
事件1:9月8日,在进行某段堤防清基过程中发现白蚁,施工单位按程序进行了上报。经相关单位研究确定采用灌浆处理方案,增加费用10万元。因不具备灌浆施工能力,施工单位自行确定了分包单位,但未与分包单位签订分包合同。
事件2:10月10日,因料场实际可开采深度小于设计开采深度,需开辟新的料场以满足施工需要,增加费用1万元。
事件3:12月10日,护坡施工中,监理工程师检查发现碎石垫层厚度局部不足,造成返工,损失费用0.5万元。
问题:
1.计算合同价和工程预付款。(有小数点的,保留2位小数)
2.计算11月份的工程进度款、保留金预留和实际付款金额。(有小数点的,保留2位小数)
3.事件1中,除建设单位、监理单位、施工单位之外,“相关单位”还应包括哪些?对于分包工作,指出施工单位的不妥之处,简要说明正确做法。
4.指出上述哪些事件中,施工单位可以获得费用补偿。
查看答案
1.合同价:1×4+12×16+0.5×380+0.5X120=446(万元)。
工程预付款:446×10%=4460(万元)
2.11月的时候土方工程量超出合同总量自15%,达到16.7%,因此超出部分需要调价。12×(1+15%)=13.8(万m3),前两个月土方填筑已完成8万m3。
所以,11月份土方款:5.8×16+0.2×16X0.9=92.8+2.88=95.68(万元)。
本月工程进度款:95.68+0.3×380+0.3X120=45.68(万元)。
保留金预留:245.68X0.05=12.28(万元)。
实际付款金额:245.68—12.28一(44.6/4)=222.25(万元)。
3.还应当包括设计单位。
施工单位不能自定分包单位,需将拟分包单位报监理及建设单位,经项目法人书面认可,同意后方可分包;且需与分包单位签订分包合同。
4.事件1属于勘测问题,责任在业主,施工单位可获得10万元补偿;事件2属于设计问题,责任在业主,施工单位可获得1万元补偿;事件3属于施工问题,责任在施工单位,施工单位不能获得补偿。
33案例分析题33 / 34

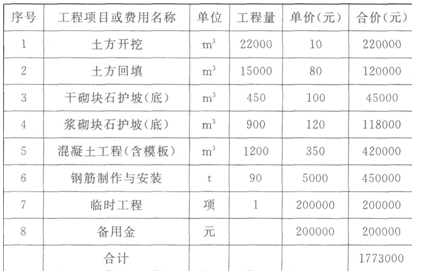

一排水涵工程施工招标中,某投标人提交的已标价工程量清单(含计算辅助资料)见下表。
计算辅助资料中,人工预算单价如下:
A:4.23元/工时;高级工:3.57元/工时;
B:2.86元/工时;初级工:2.19元/工时。
问题:
1.根据水利工程招标投标有关规定,指出有计算性错误的工程项目或费用名称,进行计算性算术错误修正并说明适用的修正原则。修正后投标报价为多少?
2.指出“钢筋制作与安装”项目中“制作”包含的工作内容。
3.计算辅助资料中,A、B各代表什么档次人工单价?除人工预算单价外,为满足报价需要,还需编制的基础单价有哪些?
查看答案
1.临时费用不应计入,承包人为其临时工程所需进行的费用由承包人自行承担;土方回填工程和浆砌块石护坡(底)工程计算错误,按单价与工程量的乘积与总价之间不一致时,以单价为准的原则进行修正。修正后的投标报价为264.3万元。
2.钢筋制作包括钢筋生产、施工架立筋、搭接、焊接和加工。
3.A代表工长;B代表中级工。还应编制土方工程、混凝土工程、钢筋制作与安装等基础单价。
34案例分析题34 / 34
某新建排涝泵站装机容量为8×250kW,采用堤后式布置于某干河堤防背水侧,主要工程内容有:①泵室(电机层以下);②穿堤出水涵洞(含出口防洪闸);③进水前池;④泵房(电机层以上);⑤压力水箱(布置在堤脚外);⑥引水渠;⑦机组设备安装等。施工期为当年9月~次年12月共16个月,汛期为6月~8月,主体工程安排在一个非汛期内完成。
施工过程中发生如下事件:
事件1:泵室段地面高程19.6m,建基面高程15.6m。勘探揭示19.6~16.0m为中粉质壤土;16.0~13.5m为轻粉质壤土;13.5~7.0m为粉细砂,富含地下水;7.0m以下为重粉质壤土(未钻穿)。粉细砂层地下水具承压性,施工期水位为20.5m,渗透系数为3.5m/d。施工时采取了人工降水措施。
事件2:泵室基坑开挖完成后,泵室天然地基由项目法人组织有关单位进行了联合验收,并共同核定了质量等级。
事件3:在某批(1个验收批)钢筋进场后,施工、监理单位共同检查了其出厂质量证明书和外观质量,并测量了钢筋的直径,合格后随机抽取了一根钢筋在其端部先截去了300mm后再截取了一个抗拉试件和一个冷弯试件进行检验。
事件4:该排涝泵站为一个单位工程,共分10个分部工程,所有分部工程质量均合格,其中6个分部工程质量优良(含2个主要分部工程),施工中未发生过较大质量事故,外观质量得分率为81.6%,单位工程施工质量与检验资料齐全,施工期及试运行期的单位工程观测资料分析结果符合相关规定和要求。
问题:
1.按照施工顺序安排的一般原则,请分别指出第③、⑤项工程宜安排在哪几项工程内容完成后施工。
2.请指出事件1中适宜的降水方式并简要说明理由。
3.事件2中,项目法人组织的“有关单位”有哪些?
4.请指出事件3中的不妥之处并改正。
5.请按事件4评定该泵站单位工程质量等级,并简要说明理由。
查看答案
1.进水前池应在引水渠完成后施工;压力水箱应在穿堤出水涵洞完成后施工。
2.事件2宜采用管井降水。理由:含水层厚度较大,将近5m,渗透系数达到3.5m/d,远超过1m/d。
3.泵室天然地基验收属于分部工程验收,有关单位包括:勘测、设计、监理、施工、主要设备制造(供应)商等单位。
4.钢筋一个验收批检验应随机选取2根经外部质量检查和直径测量合格的钢筋,各截取一个抗拉试件和一个冷弯试件进行检验,不得在同一根钢筋上取两个或两个以上同用途的试件。钢筋取样时,钢筋端部要先截去500mm再取试样。
5.该泵站单位工程质量评定等级为合格。理由:单位工程质量评定等级为优良标准:①所含分部工程质量均合格,其中70%以上达到优良等级,本例只有60%优良;②外观质量得分率为85%以上,本例外观质量得分率为81.6%。以上两方面达不到优良标准,应为合格。
