建筑类二级建造师执业资格二级专业工程管理与实务
2008年二级建造师《建筑工程管理与实务》真题
52 题含答案二级专业工程管理与实务
1单选题1 / 52
本工程主体结构所用的水泥石灰混合砂浆与基础所用的水泥砂浆相比,其( )显著提高。
查看答案
D. 和易性
2单选题2 / 52
按荷载随时间的变异分类,在阳台上增铺花岗石地面,导致荷载增力Il,对端头梁来说是增加( )。
查看答案
A. 永久荷载
3单选题3 / 52
阳台改为幼儿室外活动场地,栏板的高度应至少增加( )m。
查看答案
B. 0.10
4单选题4 / 52
拆除广告牌,是为了悬挑梁能够满足( )要求。
查看答案
B. 安全性
5单选题5 / 52
在阳台端头梁栏板上加挂灯箱广告牌会增加悬挑梁的( )。
查看答案
B. 弯矩和剪力
6单选题6 / 52
根据混凝土结构的耐久性要求,本工程主体混凝土的最大水灰比、最小水泥用量、最大氯离 子含量和最大碱含量以及( )应符合有关规定。
查看答案
C. 最低强度等级
7单选题7 / 52
按《建筑结构可靠度设计统一 标准)GB 50068--2001的规定,本工程按设计使用年限分类应为( )类。
查看答案
C. 3
8单选题8 / 52
根据本工程混凝土强度等级的要求,主体混凝土的( )应大于或等于30 MPa,且小于35MPa。
查看答案
C. 立方体抗压强度标准值
9单选题9 / 52
空心砖砌筑时,操作人员反映砂浆过于干稠不好操作,项目技术人员提出的技术措施中正确的是( )。
查看答案
C. 适当加大砂浆稠度,新拌砂浆保证在2h内用完
10单选题10 / 52
内部各层营业空间的墙、柱面若采用木质材料装饰,则现场阻燃处理后的木质材料每种应取( )m2检验燃烧性能。
查看答案
B. 4
11单选题11 / 52
本工程基础混凝土应优先选用强度等级≧42.5的( )。
查看答案
D. 普通硅酸盐水泥
12单选题12 / 52
本工程在I1月、l2月施工时,不宜使用的外加剂是( )。
查看答案
B. 缓凝剂
13单选题13 / 52
本工程施工过程中,初凝时间不符合要求的水泥需( )。
查看答案
A. 作废品处理
14单选题14 / 52
本工程在风荷载作用下,为了防止出现过大的水平移位,需要建筑物具有较大的( )。
查看答案
A. 侧向刚度
15单选题15 / 52
施工单位对建设主管部门的处罚决定不服,可以在接到处罚通知之l3起( )日内,向作出处罚决定机关的上一级机关申请复议。
查看答案
A. 15
16单选题16 / 52
可用于建身房吊顶的装饰材料是( )。
查看答案
C. 石膏板
17单选题17 / 52
餐厅墙面采用的难燃墙布,其( )不应大于0.12mg/m3。
查看答案
D. 游离甲醛释放量
18单选题18 / 52
客房卫生阅玻璃隔断,应选用的玻璃品种是( )。
查看答案
D. 钢化玻璃
19单选题19 / 52
满足客房墙面涂饰要求的内墙涂料是( )。
查看答案
B. 丙烯酸酯乳胶漆
20单选题20 / 52
本工程的饮用热水管道应选用( )。
查看答案
A. 无规共聚聚丙烯管(PP-R管)
21单选题21 / 52
本工程施工现场东南两侧应设置不低于( )m围墙。
查看答案
D. 2.5
22单选题22 / 52
按建筑节能设计标准规定,本工程冬季卧室、起居室室内设计温度为( )℃。
查看答案
D. 16~18
23单选题23 / 52
按有关规定,本工程屋面防水使用年限为( )年。
查看答案
C. 15
24单选题24 / 52
本工程室内防水施工基底清理后的工艺流程是( )。
查看答案
A. 结合层→细部附加层→防水层→蓄水试验
25单选题25 / 52
室内防水地面蓄水检验,下列表述正确的是( )。
查看答案
A. 蓄水深度应高出地面最高点20~30mm,24h内无法渗漏为合格
26单选题26 / 52
影响混凝土强度的因素主要有原材料和生产工艺方面的因素,属于原材料因素的是( )。
查看答案
C. 水泥强度与水灰比
27单选题27 / 52
为了确保新浇筑的混凝土有适宜的硬化条件,本工程大体积混凝土浇筑完成后应在( )h以内覆盖并浇水。
查看答案
C. 12
28单选题28 / 52
本基础工程混凝土养护时间不得少于( )d。
查看答案
C. 21
29单选题29 / 52
混凝土耐久性包括混凝土的( )。
查看答案
A. 碳化
30单选题30 / 52
属于调节混凝土硬化性能的外加剂是( )。
查看答案
B. 早强剂
31单选题31 / 52
客厅吊顶工程安装主龙骨时,应按( )mm起拱。
查看答案
A. 9~27
32单选题32 / 52
本工程轻钢龙骨主龙骨的安装间距宜为( )mm。
查看答案
A. 1 000
33单选题33 / 52
本工程防止开裂的加强网与各基体的搭接宽度,最小不应小于( )mm。
查看答案
B. 100
34单选题34 / 52
饰面板(砖)采用湿作业法施工时,应进行防碱背涂处理的是( )。
查看答案
C. 天然石材
35单选题35 / 52
本工程墙、地饰面使用天然花岗岩石材或瓷质砖的面积大于( )m2时,应对不同产品、不同批次材料分别进行放射性指标复验。
查看答案
C. 200
36单选题36 / 52
本工程隐框玻璃幕墙用的中空玻璃第一道和第二道密封胶应分别采用( )。
查看答案
C. 聚硫密封胶,硅酮耐厚密封胶
37单选题37 / 52
对本工程的后置埋件,应进行现场( )试验。
查看答案
A. 拉拔
38单选题38 / 52
允许在现场打注硅酮结构密封胶的是( )幕墙。
查看答案
C. 全玻
39单选题39 / 52
幕墙钢结构的焊缝裂缝产生的主要原因是( )。
查看答案
A. 焊接内应力过大
40单选题40 / 52
幕墙防雷构造要求正确的是( )。
查看答案
B. 铝合金立柱上柱与下柱连接处在不大于10m范围内,宜有一根立柱进行防雷连通
41多选题41 / 52
施工单位在现场入口处醒目位置设置的公示牌内容符合要求的有( )。
查看答案
A. 工程概况 B. 施工平面图 C. 项目部组织机构图
42多选题42 / 52
施工安全管理中属于"三宝"的有( )。
查看答案
B. 安全网 C. 安全带 D. 安全帽
43多选题43 / 52
底板混凝土裂缝控制措施正确的有( )。
查看答案
A. 在保证混凝土设计强度等级的前提下适当降低水灰比,减少水泥用量 B. 及时对混凝土覆盖保温保湿材料 C. 控制混凝土内外温差 E. 进行二次抹面工作,减少表面收缩裂缝
44多选题44 / 52
本工程钢筋加工中出现钢筋长度和弯曲角度不符合图纸要求的现象,其原因有( )。
查看答案
A. 下料不准确 B. 角度控制没有采取保证措施 C. 用手工弯曲时,扳距选择不当
45多选题45 / 52
本工程屋面卷材起鼓的质量问题,正确的处理方法有( )。
查看答案
C. 直径在100mm以下的鼓泡可用抽气灌胶法处理 D. 直径在100mm以上的鼓泡,可用刀按斜十字形割开,放气,清水:在卷材下新贴一块方形卷材(其边长比开刀范围大100mm)
46多选题46 / 52
根据《建筑内部装修防火施工及验收规范》(GB 50354--2005)要求。对该建筑物内部的墙、柱面木质材料,在施工中应检查材料的( )。
查看答案
B. 燃烧性能的进场验收记录和抽样检验报告 C. 燃烧性能型式检验报告 D. 现场隐蔽工程记录 E. 现场阻燃处理的施工记录
47多选题47 / 52
本工程餐厅墙面装修可选用韵装修材料有( )。
查看答案
A. 多彩涂料 B. 彩色阻燃人造板 C. 大理石 E. 复塑装饰极
48多选题48 / 52
对本工程施工现场管理责任认识正确的有( )。
查看答案
A. 总包单位负责施工现场的统一管理 B. 分包单位在其分包范围内自我负责施工现场管理 C. 项目负责人全面负责施工过程中的现场管理,建立施工现场管理责任制 D. 总包单位受建设单位的委托,负责协调该现场由建设单位直接发包的其他单位的施工现场管理
49多选题49 / 52
填充墙砌体满足规范要求的有( )。
查看答案
B. 搭接长度不小于90mm C. 竖向通缝不超过2皮
50案例分析题50 / 52

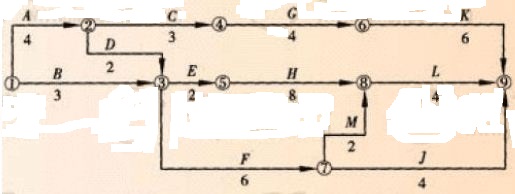

某综合楼工程,地下1层,地上10层,钢筋混凝土框架结构,建筑面积28500㎡,某施工单位与建设单位签订了工程施工合同,合同工期约定为20个月。施工单位根据合同工期编制了该工程项目的施工进度计划,并且绘制出施工进度网络计划如下图所示(单位:月)。

在工程施工中发生了如下事件:
事件一:因建设单位修改设计,致使工作K停工2个月。
事件二:因建设单位供应的建筑材料未按时进场,致使工作H延期1个月。
事件三:因不可抗力原因致使工作F停工1个月。
事件四:因施工单位原因工程发生质量事故返工,致使工作M实际进度延迟1个月。
问题:
1.指出该网络计划的关键线路,并指出由哪些关键工作组成。
2.针对本案例上述各事件,施工单位是否可以提出工期索赔的要求?并分别说明理由。
3.上述事件发生后,本工程网络计划的关键线路是否发生改变?如有改变,指出新的关键线路。
4.对于索赔成立的事件,工期可以顺延几个月?实际工期是多少?
查看答案
1.关键线路为:①→②→③→⑤→⑧→⑨关键工作为:A、D、E、H、L、2.事件一:施工单位不可提出工期索赔要求,因为该工作不影响总工期。事件二:施工单位可提出工期索赔要求,因为该工作在关键线路上,影响总工期,且属建设单位责任。事件三:施工单位不可提出工期索赔要求,因为该工作不影响总工期。事件四:施工单位不可提出工期索赔要求,因是施工单位自身责任造成的。3.关键线路没有发生改变。4.可顺延工期l个月。实际工期是21个月。
51案例分析题51 / 52
某新建办公大楼的招标文件写明:承包范围是土建工程、水电及设备安装工程、装饰装修工程;采用固定总价方式投标,风险范围内价格不作调整,但中央空调设备暂按120万元报价;质量标准为合格,并要求获省优质工程奖,但未写明奖罚标准;合同采用《建设工程施工合同(示范文本)》(GF—99—0201)。
某施工单位以3260万元中标后,与发包方按招标文件和中标人的投标文件签定了合同。合同中还写明:发包方在应付款中扣留合同额5%,即163万元作为质量履约保证金,若工程达不到国家质量验收标准,该质量履约保证金不再返还;逾期竣工违约金每天l万元;暂估价设备经发承包双方认质认价后,由承包人采购。
合同履行过程中发生了如下事件。
事件一:主体结构施工过程中发生了多次设计变更,承包人在编制的竣工结算书中提出设计变更实际增加费用共计70万元,但发包方不同意该设计变更增加费。
事件二:中央空调设备经比选后,承包方按照发包方确认的价格与设备供应商签定了80万元采购合同。在竣工结算时,承包方按投标报价l20万元编制结算书,而发包方只同意按实际采购价80万元进行结算。双方为此发生争议。
事件三:办公楼工程实际竣工验收不合格,但未获得优质工程奖,发包方要求没收l63万元质.量保证金,承包人表示反对。
事件四:办公楼工程实际竣工日期比合同工期拖延了10天,发包人要求承包人承担违约金10万元。承包人认为工期拖延是设计变更造成的,工期应顺延,拒绝支付违约金。
问题:
1.发包人不同意支付因设计变更而实际增加的费用70万元是否合理?说明理由。
2.中央空调没备在结算时应以投标价l20万元,还是以实际采购价80万元为准?说明理由。
3.发包人以工程未获省优丁程奖为由没收l63万元质量履约保证金是否合理?说明理由。
4.承包人拒绝承担逾期竣工违约责任的观点是否成立?说明理由。
查看答案
1.合理。按照《建设工程施工合同(示范文本)》(GF一1999-0201)承包方应在收到设计变更后14天内提出变更报价。本案是在主体结构施工中发生的设计变更,但承包人却是在竣工结算时才提出报价,已超过了合同约定的提出报价时间,发包人可按合同约定视为承包人同意设计变更但不涉及合同价款调整,因此发包有权拒绝承包人的70万元设计变更报价。2.应按实际采购价80万元来结算中央空调设备价款。因为设标书中的设备报价l20万元是暂估价,不能做为合同风险范围内的报价,而80万元才是双方最终确认的设备价款。3.不合理。合同中关于5%即l63万元质量履约保证金的条款是针对工程质量是否达到国家工程质量验收标准而设置的,本案工程已达到合同约定的合格标准。所以发包方没收163万元质量履约保证金没有依据。4.不能成立。本案中承包人未在约定时限内提出顺延或增加工期的要求,所以工期不能顺延,承包人应承担逾期竣工l0天的违约金10万元。
52案例分析题52 / 52
某市建筑集团公司承担一栋20层智能化办公楼工程的施工总承包任务,层高3.3 m,其中智能化安装工程分包给某科技公司施工。在工程主体结构施工至第l8层、填充墙施工至第8层时,该集团公司对项目经理部组织了一次工程质量、安全生产检查。部分检查情况如下。
(1)现场安全标志设置部位有:现场出入口、办公室门口、安全通道l51、施工电梯吊笼内;
(2)杂工班外运的垃圾中混有废弃的有害垃圾;
(3)第15层外脚手架上有工人在进行电焊作业,动火证是由电焊班组申请,项目责任工程师审批;
(4)第5层砖墙砌体发现梁底位置出现水平裂缝;
(5)科技公司工人在第3层后置埋件施工时,打凿砖墙导致墙体开裂。
问题:
1.指出施工现场安全标志设置部位中的不妥之处。
2.对施工现场有毒有害的废弃物应如何处置?
3.本案例,中电焊作业属几级动火作业?指出办理动火证的不妥之处,写出正确做法。
4.分析墙体出现水平裂缝的原因并提出防治措施。
5.针对打凿引起的墙体开裂事件,项目经理部应采取哪些纠正和预防措施?
查看答案
1.安全标志设置部位中不妥之处有:办公室门口,施工电梯吊笼内。
2.对有毒有害的废弃物应分类送到专门的有毒有害废弃物中心消纳。
3.(1)电焊作业属于二级动火作业。
(2)不妥之处:动火证由电焊班组申请,由项目责任工程师审批。
(3)正确做法:二级动火作业由项目责任工程师组织拟定防火安全技术措施,填写动火申请表,报项目安全管理部门和项目负责人审查批准。
4.原因分析
(1)砖墙砌筑时一次到顶;
(2)砌筑砂浆饱满度不够;
(3)砂浆质量不符合要求;
(4)砌筑方法不当。
防治措施
(1)墙体砌至接近梁底时应留一定空隙,待全部砌完并至少隔7天(或静置)后,再补砌挤紧;
(2)提高砌筑砂浆的饱满度;
(3)确保砂浆质量符合要求;
(4)砌筑方法正确;
(5)轻微裂缝可挂钢丝网或采用膨胀剂填塞;
(6)严重裂缝拆除重砌。
5.针对打凿引起的墙体开裂事件,项目经理部应采取的纠正和预防措施:
(1)立即停止打凿行为,采取加固或拆除等措施处理开裂墙体;
(2)对后置埋件的墙体采取无损或影响不大的措施;
(3)对分包单位及相关人员进行批评、教育,严格实施奖罚制度;
(4)加强工序交接检查;
(5)加强作业班组的技术交底和教育工作;
(6)尽量采用预制埋件。
