建筑类二级建造师执业资格二级专业工程管理与实务
2007年二级建造师考试建筑工程真题
53 题含答案二级专业工程管理与实务
1单选题1 / 53
安全带使用时应( ),防止摆动碰撞。
查看答案
B. 高挂低用,垂直使用
2单选题2 / 53
根据《施工现场临时用电安全技术规范》(JGJ 46—2005),照明电源电压不得大12V的是( )。
查看答案
C. 特别潮湿场所及导电良好的地面
3单选题3 / 53
施工现场防火,下列属于一级动火的是( )。
查看答案
A. 现场堆有大量可燃和易燃物质的场所
4单选题4 / 53
根据《建筑施工高处作业安全技术规范》(JGJ 90一91),遇有( )强风、浓雾等恶劣气候,不得进行露天攀登与悬空高处作业。
查看答案
D. 六级
5单选题5 / 53
本建筑工程临时消防竖管,其管径要求最小不得小于( )mm。
查看答案
D. 75
6单选题6 / 53
符合安全警示标志安全色的是( )。
查看答案
B. 红、黄、蓝、绿
7单选题7 / 53
该项目部为贯彻IS0 14000环境管理体系,制定了建筑工程施工环境管理计划,下列不属于环境保护内容的是( )。
查看答案
D. 易燃易爆物控制
8单选题8 / 53
锤击沉桩法施工程序:确定桩位和沉桩顺序一桩机就位一吊桩喂桩一( )一锤击沉桩一接桩一再锤击。
查看答案
B. 校正
9单选题9 / 53
国家标准规定,P•032.5水泥的强度应采用胶砂法测定.该法要求测定试件的( )d和28d抗压强度和抗折强度。
查看答案
A. 3
10单选题10 / 53
本工程基础底板的混凝土浇筑方法是( )施工方法。
查看答案
A. 全面分层
11单选题11 / 53
采用插入式振捣本工程底板混凝土时,其操作应( )。
查看答案
C. 快插慢拔
12单选题12 / 53
该工程底板的混凝土养护时间最低不少于( )d。
查看答案
B. 14
13单选题13 / 53
本工程主梁、次梁、板的钢筋位置顺序是( )。
查看答案
D. 主梁筋在下,次梁筋居中,板筋在上
14单选题14 / 53
普通混凝土小型空心砌块的施工要求是( )。
查看答案
A. 必须与砖砌体施工一样设立皮数杆、拉水准线
15单选题15 / 53
本工程普通混凝土小型空心砌块龄期至少( )d的才可施工。
查看答案
D. 28
16单选题16 / 53
本案工程保修期的起算时间为( )。
查看答案
B. 5月10日
17单选题17 / 53
本案总包施工单位应在( )向建设单位提交质量保修书。
查看答案
A. 5月1日
18单选题18 / 53
在正常使用下,供热系统最低保修期限为( )。
查看答案
C. 2个采暖期
19单选题19 / 53
本案跑水事故发生后,总包施工单位接到保修通知后,正确的做法是( )。
查看答案
D. 让医院通知家装队维修
20单选题20 / 53
本案跑水事件维修完成后,应当由( )组织验收。
查看答案
B. 医院
21单选题21 / 53
本案跑水维修费用应由( )承担。
查看答案
B. 医院
22单选题22 / 53
本案改扩建工程施工中产生的废弃物属于( )垃圾。
查看答案
D. 建筑
23单选题23 / 53
砖、石基础的特点是( )性能较好。
查看答案
D. 抗压
24单选题24 / 53
首层跨度4.5m梁模板起拱高度正确的是( )mm。
查看答案
B. 10
25单选题25 / 53
模板支设正确的是( )。
查看答案
A. 模板及其支架按经批准的施工技术方案进行
26单选题26 / 53
ø10@200表示热轧( )钢筋,直径10mm,间距200mm。
查看答案
A. HPB235
27单选题27 / 53
本工程室内台阶踏步宽度不宜小于( )mm,踏步高度不宜大于150mm。
查看答案
D. 300
28单选题28 / 53
防火玻璃按耐火性能分为A、B、c三类,这三类都应满足( )要求。
查看答案
A. 耐火完整性
29单选题29 / 53
这次地震使该建筑破坏,可称为地震力产生的( )效果。
查看答案
D. 移动
30单选题30 / 53
在本次地震中,作用在本建筑结构上的地震力按随时间的变异分类,属于( )类。
查看答案
C. 偶然作用
31单选题31 / 53
墙面砖粘贴每面墙不宜有两列以上非整砖,非整砖宽度一般不宜小于整砖的( )。
查看答案
A. 1/3
32单选题32 / 53
本工程中,不同材料基体交接处表面的抹灰,应采取防止开裂的加强措施,当采用加强措施时,加强网与各基体的搭接宽度最小不应小于( )mm。
查看答案
B. 100
33单选题33 / 53
根据《住宅装饰装修工程施工规范》,吊顶安装时,自重大于( )kg的吊灯严禁安装在吊顶工程的龙骨上,必须增设后置埋件。
查看答案
B. 3
34单选题34 / 53
本建筑的公共疏散门应为( )。
查看答案
A. 防火门
35单选题35 / 53
本工程采用湿作业法施工的饰面板工程中,应进行防碱背涂处理的是( )。
查看答案
C. 天然石材
36单选题36 / 53
实木复合地板或中密度(强化)复合地板面层铺设方法错误的是( )。
查看答案
D. 机械固定
37单选题37 / 53
根据《民用建筑工程室内环境污染控制规范》(GB 50325),本工程室内装修中采用的某一种人造木板或饰面人造木板面积大于( )m2时,应对不同产品、不同批次材料的游离甲醛含量分别进行复验。
查看答案
D. 500
38单选题38 / 53
本工程大厅护栏一侧距楼地面的高度为5m及以上,应使用不小于12mm厚的( )玻璃。
查看答案
B. 钢化夹层
39单选题39 / 53
建筑幕墙后置埋件应进行承载力现场试验,必要时应进行( )试验。
查看答案
D. 极限拉拔
40单选题40 / 53
干压陶瓷砖按材质分为5类,其吸水率在3%~6%范围的是( )。
查看答案
D. 细炻砖
41多选题41 / 53
钢筋混凝土结构的优点是( )。
查看答案
A. 钢筋和混凝土两种材料的强度都能充分利用 D. 可模性好,适用面广
42多选题42 / 53
为了控制土方开挖质量,除应对平面控制桩、水准点进行检查外,还应经常检查( )。
查看答案
A. 基坑平面位置 B. 水平标高 C. 边坡坡度
43多选题43 / 53
本工程基坑验槽时,( )单位有关人员必须参加验收。
查看答案
A. 勘察 B. 监理 C. 施工总包 D. 降水分包
44多选题44 / 53
施工中用予测量两点间水平夹角的常用仪器有( )。
查看答案
B. 经纬仪 D. 全站仪
45多选题45 / 53
钢结构的连接方法有( )。
查看答案
A. 焊接 B. 普通螺栓连接 C. 高强螺栓连接 D. 铆接
46多选题46 / 53
该工程屋面的卷材防水的基层应做成圆弧的有( )。
查看答案
A. 檐口 C. 屋脊 E. 烟囱
47多选题47 / 53
针对现场自拌混凝土容易出现强度等级偏低,不符合设计要求的质量通病,项目部制定了下列防治措施,正确的有( )。
查看答案
A. 拌制混凝土所用水泥、粗(细)骨料和外加剂等均必须符合有关标准规定 C. 混凝土的运输和浇捣必须在混凝土初凝前进行 D. 控制好混凝土的浇筑振捣质量
48多选题48 / 53
该单位工程的临时供电工程专用的电源中性点直接接地的220/380v三相四线制低压电力系统,必须符合( )的规定。
查看答案
B. 采用三级配电系统 D. 采用二级漏电保护系统 E. 采用TN—S接零保护系统
49多选题49 / 53
混凝土结构施工后模板拆除时,以下说法正确的有( )。
查看答案
B. 侧模及其支架拆除时的混凝土强度应能保证其表面棱角不受损伤 C. 后浇带模板的拆除和支顶应按施工技术方案执行 D. 模板拆除时,不应对楼面形成冲击荷载 E. 拆除的模板和支架宜分散堆放并及时清运
50多选题50 / 53
根据职业健康安全管理要求,下列要求正确的是( )。
查看答案
A. 不得安排未经上岗前职业健康检查的劳动者从事接触职业病危害的作业 C. 不得安排未成年工从事接触职业病危害的作业 D. 不得安排孕期、哺乳期的女职工从事对本人和胎儿、婴儿有危害的作业 E. 应对劳动者进行上岗前的职业卫生培训和在岗期间的定期卫生培训
51案例分析题51 / 53
某开发公司(甲方)与某建筑公司(乙方)签订了某工程施工承包合同,合同总价为800万元,工期为4个月。承包合同规定:
(1)主要材料及构配件金额占合同总价的65%;
(2)预付备料款额度为合同总价的20%,工程预付款应从未施工工程尚需的主要材料及构配件价值相当于工程预付款备料款时起扣,每月以抵充工程款的方式连续收回;
(3)工程保修金为合同总价的3%,甲方从乙方每月的工程款中按3%的比例扣留;
(4)除设计变更和其他不可抗力因素外,合同总价不作调整。乙方每月实际完成并签证确认的工程量见下表:
某工程各月实际完成产值
项目经理部为了搞好现场管理,加快施工进度,制定了一系列管理制度,并从现场实际条件出发,做了以下具体安排:
(1)按照文明施工检查的项目,在已经完成了现场围挡、封闭管理、材料堆放、现场防火、施工现场标牌的基础上,对其他未完成的项目要求忙完善。
(2)因临时建筑不足,安排部分工人住在已建成的该工程地下室内。
(3)为加快施工进度,每天要施工到晚上12点。
问题:
1.本例的工程预付备料款是多少?
2.工程预付备料款的起扣点是多少?从几月份起扣?
3.市区主要路段的工地现场围挡设置高度应是多高?未完成的文明施工检查项目还有哪些?
4.项目经理部对工人的住宿安排和工作时间安排合理吗?请说明理由。
5.保修期满甲方应返回乙方的保修金是多少?
查看答案
1.工程预付备料款为:800×20%=160万元
2.工程预付备料款起扣点为:800-160/65%=553.85万元
3~5月累计完成:150+200+250=600万元>553.85万元,因此从五月份开始起扣。
3.(1)市区主要路段工地现场围挡设置高度不得低于2.5m。(2)未完成的文明施工检查项目有:施工场地、现场住宿、治安综合治理、生活设施、保健急救、社区服务。
4.(1)将部分工人的住宿安排在该工程地下室是不合理的。因为在建工程不能兼作住宿。(2)工作时间安排不合理,因为超过22时即为夜间施工,会造成扰民现象。
5.保修期满甲方应返还给乙方的质量保修金为:800×3%=24万元。
52案例分析题52 / 53
某写字楼工程,地下1层,地上15层,框架剪力墙结构。首层中厅高12m,施工单位的项目部编制的模板支架施工方案是满堂扣件式钢管脚手架,方案由项目部技术负责人审批后实施。施工中,某工人在中厅高空搭设脚手架时随手将扳手放在脚手架上,脚手架受振动后扳手从上面滑落,顺着楼板预留洞口(平面尺寸0.25mX0.50m)砸到在地下室施工的王姓工人头部。由于王姓工人认为在室内的楼板下作业没有危险,故没有戴安全帽,被砸成重伤。
问题:
1.分析该起安全事故的原因。
2.写出该模板支架施工方案正确的审批程序。
3.扳手放在脚手架上是否正确?说明理由。
4.何谓“三宝”和“四口”?本例的预留洞口应如何防护?
查看答案
1.主要原因包括:该工人违规操作,预留洞口未防护,王姓工人未戴安全帽,现场安全管理不到位,安全意识淡薄。
2.该施工方案应先由施工的技术负责人审批,该模板支架高度超过8m还应组织专家组审查论证通过,再报监理审批同意。
3.工具不能随意放在脚手架上,工具暂时不用应放在工具袋内。
4.“三宝”是指安全帽、安全网、安全带。“四口”是指预留洞口、楼梯口、通道口、电梯井口。楼板面等处边长为25~50cm的洞口,可用竹、木等作盖板盖住洞口,盖板必须能保持四周搁置均衡、固定牢靠,盖板应防止挪动移位。
53案例分析题53 / 53

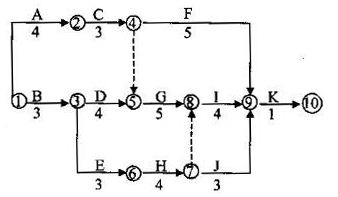

某施工单位与业主签订了某综合楼工程施工合同。经过监理方审核批准的施工进度网络图如下图所示(时间单位:月),假定各项工作均匀速施工。
在施工中发生了如下事件:
事件一:因施工单位租赁的挖土机大修,晚开3-2天。
事件二:基坑开挖后,因发现了软土层,施工单位接到了监理工程师停工的指令,拖延工期10天。
事件三:在主体结构施工中,因连续罕见特大暴雨,被迫停工3天。
问题:
1.分别指出图中的关键工作及关键线路。
2.求出总工期是多少个月?
3.施工单位对上述哪些事件向业主要求工期索赔成立,哪些不成立?并说明理由。
4.施工单位决定采用工期一成本调整法进行工期压缩调整,请问工期一成本调整法的调整原则是什么?
查看答案
1.(1)该网络计划的关键工作有:A、C、G、I、K和B、D、G、I、K。
(2)该网络计划的关键路线为:①一②一④一⑤一⑧一⑨一⑩和①一③一⑤一⑧一⑨一⑩。
2.总工期为:3+4+5+4+1=17月。
3.事件一工期索赔不成立,因为此事件为施工单位责任。事件二工期索赔成立,因为此事件为非施工单位责任。事件三工期索赔成立,因为此事件属不可抗力。
4.工期一成本调整法的调整原则:调整对象必须是关键工作;该工作必须具有压缩时间,调整该工作的赶工费是最低的。
