某项工程建设单位与施工承包单位签定了施工合同,合同中含有两个子项工程,估算工程量A项2300m3,B项为3200m3.经协商,合同A项为180 元/m3,B项为160元/m3.承包合同规定。
(1)开工前建设单位向施工承包单位支付合同价的20%作为预付款。
(2)建设单位自第一月起,从施工承包单位的工程款中,按5%的比例扣留保修金。
(3)当子项工程实际工程量超过估算工程量10%时,可进行调价,调整系数0.9.
(4)根据市场情况规定价格调整系数平均按1.2计算。
(5)监理工程师签发月度付款最低金额为25万元人民币。
(6)预付款在最后两个月扣除,每月扣50%.

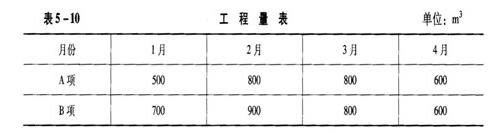

施工承包单位每月实际完成并经监理工程师签证确认的工程量如表5-10所示。
  第一个月,工程量价款为:500×180+700×160=20.2万元。
应签证的工程款为:20.2×1.2×(1-5%)=23.028万元。
由于合同规定监理工程师签发的最低金额为25万元人民币,故本月监理工程师不予签发付款凭证。
问题
求预付款?从第二个月起的每月工程量价款、监理工程师应签证的工程款、实际签发的付款凭证金额各是多少?
查看答案
(1)预付款金额为:
(2300×180+3200×160)×20%=18.52万元(1分)。
(2)第二个月,工程量价款为:800×180+900×160=28.8万元(1分)。
应签证的工程为:28.8×1.2×0.95=32.832万元(1分)。
本月工程师实际签发的付款凭证金额为:23.028 +32.832 =55.86万元(1分)。
(3)第三个月,工程量价款为:
800×180+800×160=27.2万元(1分)。
应签证的工程为:27.2×1.2×0.95=31.008万元(1分)。
应扣预付款为:18.52×50%=9.26万元(1分)。
应付款为:32.008-9.26=21.748万元(1分)。
因本月应付款金额小于25万元,故监理工程师不予签发付款凭证(2分)。
(4)第四个月,A项目工程累计完成工程量2700m3,比原估算工程量2300 m3超出400 m3,已超过估算工程量10%,超出部分其单位应进行调整。
超过估算工程量10%的工程为:2700-2300×(1+10%)=170m3(1分)。
这部分工程量单价应调整为:180× 0.9=162 元/m3(1分)。
A项工程工程量价款为:(600-170)× 180+170×162=10.494万元(1分)。
B项工程累计完成工程量为3000 m3,比原来估算工程量3200m3减少200 m3,不超过估算工程量,其单价不予进行调整(2分)。
B项工程工程量价款为:600×160=9.6万元(1分)。
本月完成A.B两项工程量价款合计为:10.494+9.6=20.097万元(1分)。
应签证的工程款为:20.094×1.2×0.95=22.907万元(1分)。
本月监理工程师实际签发的付款凭证金额为:
21.748+22.907-18.52×50%=35.395万元(2分)。
2材料分析题2 / 5
该楼的施工图预算是采用单价法编制的,监理工程师应该如何对其进行审查。
查看答案
监理工程师的审查工作。
(1)做好审查前的准备工作。内容包括:①熟悉施工图纸;②了解预算包括的范围;③弄清预算采用的单位估价表(3分)。
(2)选择合适的审查方法,按相应内容审查。其中,审查内容主要包括:①审查工程量;②审查预算单价的费用;③审查其他有关费用(3分)。
(3)综合整理审查资料,并与编制单位交换意见,定案后编制调整预算(3分)。
3材料分析题3 / 5
合同规定,承、发包双方进行工程款结算前,由监理工程师对承包方已完成的工程量进行计量,以此作为结算的依据。为此,承包方要按照协议条款约定的时间,向监理工程师提交已完工程的报告,在这种情况下,监理工程师如何进行工程计量?承包方在监理工程师计量过程中如何做?
查看答案
监理工程师的工程计量包括以下主要环节。
(1)监理工程师接到承包方报告7天内按设计图纸核实已完工程数量,并在计量24小时前通知承包方(2分)。
(2)如果承包方无正当理由不参加计量,由监理工程师自行进行计量,计量结果仍视为有效,作为工程价款支付的依据(2分)。
(3)监理工程师收到方报告后7天内未进行计量,从第8天起,承包方开列的工程量即视为已被确认,作为工程价款支付的依据(3分)。
(4)监理工程师不按约定时间通知承包方,使承包方不能参加计量,计量结果无效(2分)。
(5)承包方必须为监理工程师进行计量提供便利条件,并派人参加予以确认(2分)。
4材料分析题4 / 5
试应用价值工程选择最优设计方案。
查看答案
分别计算各方案的功能指数、成本和价值指数,并根据价值指数选择最优方案。

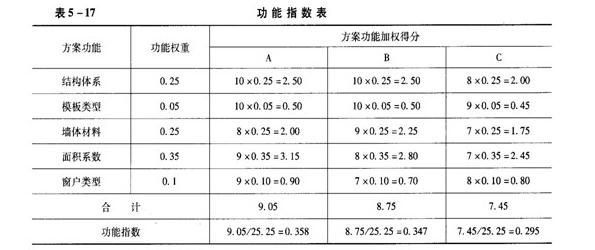

(1)计算各方案的功能指数,见表5-17(5分)。

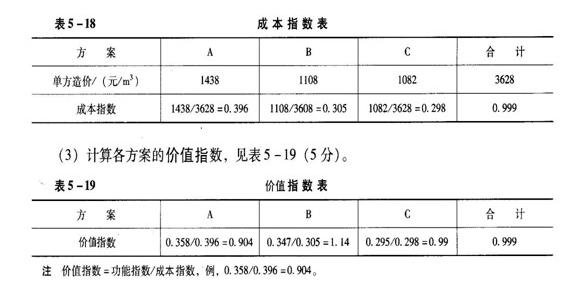

  (2)计算各方案的成本指数,见表5-18(5分)。
  由计算结果可知,B方案的价值指数最高,为最优方案。
5材料分析题5 / 5
为控制工程造价和进一步降低费用,拟针对所选的最优设计方案的土建工程部分,以工程材料为对象开展价值工程分析。将土建工程划分为四个功能项目,各功能项目评分值及其目前成本,见表5-12.按限额设计要求,目标成本额应控制为12170万元人民币。试分析各项功能的目标成本及其可能降低的额度,并确定功能改进顺序。
查看答案

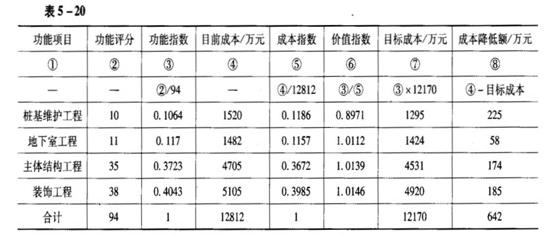

根据上表所列数据,分别计算桩基维护工程、地下室工程、主体结构工程和装饰工程的功能指数、成本指数和价格指数;再根据给定的总目标成本额,计算各工程内容的目标成本额,从而确定其成本降低额度。具体计算结果汇总见表5-20(5分)。
  由计算结果可知,桩基维护工程、地下室工程、主体结构工程和装饰工程均通过适当方式降低成本。根据成本降低额的大小,功能改进顺序依次为:桩基维护工程、装饰工程、主体结构工程、地下室工程。
