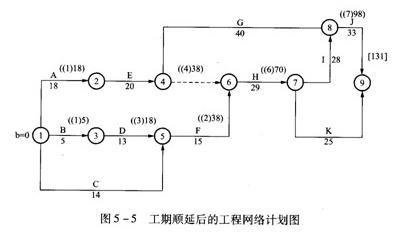

关于工期顺延(工期顺延后的工程网络计划图,如图5 -5所示)和经济索赔。
(1)工期顺延由于非施工单位原因造成的工期延误,应给予补偿(2分)。
①因业主原因:E工作补偿3天,H工作补偿3天,G工作补偿2天(1分)。
②因业主要求变更设计:F工作补偿3天(1分)。
③因公网停电:F工作补偿1天,I工作补偿1天(1分)。
应补偿的工期:131-124=7天(1分)。
监理工程师认可顺延工期7天(1分)。
(2)经济索赔。
①机械闲置费:
(3×240 +4×70 +2×55 +3×70)×50% =660元(1分)。
②人工窝工费:
(3×30+4×35+2×15+3×35+1×20)×50%=5390元(1分)。
③因属暂时停工,间接费损失不予补偿(1分)。
④因属暂时停工,利润损失不予补偿(1分)。
经济补偿合计:660+5390=6050元(1分)。
