建筑类一级建造师执业资格专业工程管理与实务

2011建筑工程管理与实务模拟试题(A)

97 题含答案专业工程管理与实务
共 97 题返回本类
1单选题1 / 97
结构在偶然事件发生后,仍能保持必要的整体稳定性,这是(    )的功能要求。
查看答案
A. 安全性
2单选题2 / 97
矩形截面悬臂梁在均布荷载作用下悬臂梁挠度为f,为减小挠度,以下哪一种措施最有效?  (    )

查看答案
A. 增加梁截面高度
3单选题3 / 97
当受均布荷载作用的悬臂钢筋混凝土梁的跨度增大l倍时,其最大变形将(    )
查看答案
D. 增大到原来的16倍
6单选题6 / 97
某简支梁受力情况如下图所示,其B点处的弯矩数值大小为(    )o

查看答案
D. 1/2qL2
7单选题7 / 97
某受压钢筋混凝土柱,高3m,两端固定,其临界力为100kN。若将此构件改为两端铰支,则其临界力为(    )kN。
查看答案
A. 25
8单选题8 / 97
如下图所示,A处的支座反力及3杆的内力分别为(    )。

查看答案
B. A处的支座反力为2P,3杆的内力为0
9单选题9 / 97
试计算图中简支梁跨中弯矩值,判断下列选择哪一个正确?(    )

查看答案
B. 6kN•m
11单选题11 / 97
有一桁架,受力及支承如下图所示,则AC杆和AB杆的内力分别为(    )kN。拉力为正,压力为负。

查看答案
B. O、一1
12单选题12 / 97
建筑装饰装修工程设计必须保证建筑物的结构安全和主要使用功能,如果在装修过程中,在室内增加隔墙、封闭阳台则属于增加了(    )。
查看答案
C. 线荷载
14单选题14 / 97
在一个温度变化较大、灯的开关次数较频繁的室内环境中,应选择(    )。
查看答案
C. 白炽灯
15单选题15 / 97
做墙身防潮时,若室内相邻地面有高差时,应(    )。
查看答案
B. 在高差处墙身的侧面加设防潮层
16单选题16 / 97
某建筑在吊顶施工过程中,膨胀螺栓(    )。
查看答案
A. 应下在楼板和楼板之间的现浇混凝土部分
17单选题17 / 97
厕浴间、厨房和有排水(或其他液体)要求的建筑地面面层与相连接各类面层的标高应(    )并符合设计要求。
查看答案
D. 略低
18单选题18 / 97
石灰不宜单独使用,是因为(    )。
查看答案
D. 硬化时体积收缩
19单选题19 / 97
我国混凝土强度是根据(    )标准值确定的。
查看答案
C. 立方体抗抗压强度
20单选题20 / 97
建筑钢材伸长率或断面收缩率越大,说明钢材的(    )。
查看答案
A. 塑性越大
21单选题21 / 97
高温季节施工的混凝土工程,常用的外加剂是(    )。
查看答案
C. 缓凝剂
22单选题22 / 97
下列不属于花岗石的特性的是(    )。
查看答案
D. 抗风化、耐火
23单选题23 / 97
既适合普通地面铺设,又适合地热采暖铺设的木地板是(    )。
查看答案
B. 实木复合地板
24单选题24 / 97
有抗冲击作用要求的商店、银行、橱窗、隔断及水下工程等安全性能高的场所部位应采用(    )。
查看答案
D. 夹层玻璃
25单选题25 / 97
管材内壁光滑,不会结垢,采用热熔连接方式进行连接,牢固不漏,施工便捷,绿色环保可用于冷热供水管的是(    )。
查看答案
D. PP-R管
26单选题26 / 97
水准测量中,设A点为后视点,B点为前视点。A点的高程是45.382m,后视读数为1.202m,前视读数为1.302m,则B点的高程是(    )m。
查看答案
D. 45.282
27单选题27 / 97
具备“后退向下,强制切土”特点的挖土机是(    )。
查看答案
B. 反铲挖土机
28单选题28 / 97
当采用机械开挖基坑时,为避免破坏基底层,应(    )。
查看答案
A. 在基底标高以下预留一层由人工挖掘修整
29单选题29 / 97
为防止井点降水引起邻近建(构)筑物、管线的不均匀沉降或开裂,可采取(    )的方法。
查看答案
B. 井点回灌
30单选题30 / 97
在基坑验槽时,对于基底以下不可见部位的涂层,要先辅以(    )配合观察共同完成。
查看答案
C. 钎探
31单选题31 / 97
根据施工开挖难易程度不同,可将土石分为八类,其中后四类土由硬到软的排列顺序为(    )。
查看答案
D. 特坚石、坚石、次坚石、软石
32单选题32 / 97
厚大体积混凝土浇筑时,为保证结构的整体性和施工的连续性,采取分层浇筑时,应保证在下层混凝土(    )将上层混凝土浇筑完毕。
查看答案
C. 初凝前
33单选题33 / 97
锤击沉桩法正常打桩方式采用(    )。
查看答案
B. 重锤低击,低锤重打
34单选题34 / 97
提高钢筋混凝土梁的斜载面承载能力,采取(    )是不合适的。
查看答案
D. 增加纵向配筋量
35单选题35 / 97
现浇钢筋混凝土雨篷模板其底模及支架拆除时的混凝土强度应符合设计要求,当设计无要求时,应达到设计混凝土立方体抗压强度标准值的百分率为(    )。
查看答案
D. 100%
36单选题36 / 97
钢筋混凝土梁正截面承载能力按最小配筋率配筋时,钢筋的代换原则为(    )。
查看答案
A. 等截面
37单选题37 / 97
对掺用缓凝剂或有抗渗要求的混凝土,浇水养护时间不得少于(    )。
查看答案
C. 14d
38单选题38 / 97
在砌砖工程中,对不能同时砌筑而又必须留置的临时间断处应砌成斜槎,斜槎水平投影长度不应小于高度的(    )。
查看答案
D. 2/3
39单选题39 / 97
当梁端下砌体的局部应力过大时,最简单的方法是在梁端下设置 (    )。
查看答案
C. 刚性垫块
40单选题40 / 97
(    )是防止砌体房屋结构产生裂缝的措施之一,并且基础必须分开。
查看答案
B. 沉降缝
41单选题41 / 97
钢结构采用普通螺栓连接紧固时,紧固次序应(    )。
查看答案
A. 从中间开始,对称向两边进行
42单选题42 / 97
钢结构构件防腐施涂顺序一般是(    )。
查看答案
A. 先上后下,先难后易
43单选题43 / 97
为了有效地施加预应力,先张法、后张法应在混凝土强度分别达到(    )的设计强度后方可施加应力。
查看答案
B. 75%、75%
44单选题44 / 97
当铺贴连续多跨的屋面卷材时,正确的施工次序是(    )。
查看答案
C. 先高跨后低跨,先远后近
45单选题45 / 97
采用湿作业法施工的饰面板工程,石材进行背涂处理的目的是(    )。
查看答案
B. 防碱
46单选题46 / 97
吊顶工程的龙骨上严禁安装重量大于(    )重型灯具、电扇及其他重型设备。
查看答案
D. 3.0kg
47单选题47 / 97
全玻幕墙安装的技术要求,正确的是(    )。
查看答案
D. 吊挂玻璃下端与下槽底允许留有缝隙
48单选题48 / 97
建设单位应当自工程竣工验收合格之日起(    )日内,依照规定,向工程所在地的县级以上地方人民政府建设行政主管部门备案。
查看答案
C. 15
49单选题49 / 97
对改建、扩建和重要部位维修的工程,建设单位应当组织设计、施工单位据实修改、凡结构和平面布置等改变的,应当(    ),并在工程竣工后3个月内向城建档案馆报送。
查看答案
B. 重新编制工程建设档案
50单选题50 / 97
装修人对住宅进行装修前,应当(    )。
查看答案
B. 告知邻里
51单选题51 / 97
货币补偿的金额。根据被拆迁房屋的区位、用途、建筑面积等因素,以房地产(    )确定。
查看答案
D. 市场评估价格
52单选题52 / 97
下列(    )不属于建设单位的安全生产责任。
查看答案
C. 建立安全生产管理机构,配备专职安全生产管理人员
53单选题53 / 97
建设工程实行总包和分包的,下列对施工现场管理的说法不正确的是(    )。
查看答案
B. 总包单位应组织实施分包单位的施工现场管理
54单选题54 / 97
建设工程实行总分包的,分包单位确需进行改变施工总平面图布置活动的,应当先向(    )提出申请,经其同意后方可实施。
查看答案
B. 总承包单位
55单选题55 / 97
某工程重大事故情况为死亡3人,直接经济损失35万元。该事故应当由(    )提出调查组组成意见。
查看答案
B. 事故所在县、市的建设行政主管部门
56单选题56 / 97
在城市区域内进行影响水系安全的爆破、采石、取土,属于违反城市(    )。
查看答案
B. 蓝线
57单选题57 / 97
单位重量小于300g/m2的纸质、布质壁纸,当直接粘贴在A级基材上时,可作为(    )级装修材料使用。
查看答案
C. B1
59单选题59 / 97
地下民用建筑的疏散走道和安全出口的门厅,其顶棚、墙面和地面的装饰装修材料应采用(    )级装修材料。
查看答案
D. A
60单选题60 / 97
工程质量验收时,按《建筑内部装修防火施工及验收规范))(GB 50354)的规定,施工过程中的(     )检验结果应全部合格。
查看答案
A. 主控项目
61单选题61 / 97
民用建筑工程验收时,应抽检有代表性的房间室内环境污染物浓度,抽检数量不得少于(    ),并不得少于3间;房间总数少于3间时,应全数检测。
查看答案
B. 5%
62单选题62 / 97
民用建筑工程及室内装修工程的室内环境质量验收,应在工程完工至少(    )天以后、工程交付使用前进行。
查看答案
B. 7
63单选题63 / 97
采用胶缝传力的全玻幕墙,其胶缝必须采用(    )。
查看答案
B. 硅酮结构密封胶
64多选题64 / 97
在六大种常用水泥中,早期强度较高、抗冻性较好的水泥有(    )。
查看答案
A. 硅酸盐水泥 B. 普通水泥
65多选题65 / 97
混凝土的耐久性是一综合性概念,包括的内容除抗冻性、抗渗性外,还有(    )等。
查看答案
B. 抗侵蚀性 D. 抗碳化性 E. 抗碱骨料反应
66多选题66 / 97
关于钢材的冲击韧性,以下说法中正确的是(    )。
查看答案
B. 冲击韧性是指钢材抵抗冲击荷载的能力 C. 钢材的化学成分对冲击韧性有明显的影响 E. 冲击韧性小的钢材在荷载作用下容易发生脆性断裂
67多选题67 / 97
不能切割,需要选用定型产品或按尺寸定制的有(    )。
查看答案
B. 钢化玻璃 E. 夹层玻璃
70多选题70 / 97
房屋建筑工程中,常用的有机绝热材料有(    )。
查看答案
B. 泡沫塑料 C. 软木及软木板 E. 蜂窝板
71多选题71 / 97
建筑基础验槽必须参加的单位有(    )。
查看答案
A. 建设单位 B. 设计单位 C. 监理单位 E. 勘察单位
72多选题72 / 97
正确控制大体积混凝土裂缝的方法是(    )。
查看答案
A. 优先选用低水化热的矿渣水泥拌制混凝土 B. 适当使用缓凝减水剂 D. 降低混凝土入模温度,控制混凝土内外温差 E. 在设计许可时,设置后浇缝
73多选题73 / 97
某现浇钢筋混凝土梁的跨度为9m,其跨中起拱高度可为(    )。
查看答案
C. 15mm D. 20mm
74多选题74 / 97
钢筋常用的焊接方法有(    )。
查看答案
A. 钢筋气压焊 B. 闪光对焊 C. 电弧焊 D. 电阻点焊
75多选题75 / 97
施工缝的位置应在混凝土浇筑之前确定,下列做法正确的是(    )。
查看答案
A. 柱应留水平缝,梁、板应留垂直缝 B. 和板连成整体的大截面梁,留置在板底以下20~30mm处 C. 单向板留置在平行于板的短边的任何位置 D. 无梁楼板柱的施工缝宜留置在柱帽的下面
76多选题76 / 97
对于设有钢筋混凝土构造柱的抗震多层砖房,下列做法中正确的是(    )。
查看答案
B. 一砖厚墙与构造柱应沿高度方向每500mm设置2φ6拉结钢筋 E. 应先绑构造柱钢筋,而后砌砖墙,最后浇筑混凝土
77多选题77 / 97
不得在墙体或部位中留设脚手眼的是(    )。
查看答案
A. 宽度小于1m的窗间墙 C. 空斗墙、半砖墙和砖柱 D. 梁或梁垫下及其左右500mm范围内
78多选题78 / 97
砌体一般要进行(    )验算。
查看答案
A. 稳定性 B. 受压承载力 E. 局部受压承载力
79多选题79 / 97
关于厕浴间、厨房防水施工的要求,以下说法中正确的是(    )。
查看答案
C. 一般为冷作业 D. 防水层完工后,应做24h蓄水试验 E. 设备与饰面层完工后还应在其上做第二次24h蓄水试验
80多选题80 / 97
对室内抹灰墙面、柱面和门洞口的阳角做法,当设计无要求时,应(    )。
查看答案
A. 采用1:2水泥砂浆做暗护角 C. 护角高度不应低于2m D. 护角每侧宽度不应小于50mm
81多选题81 / 97
关于板材隔墙的安装,以下说法中正确的是(    )。
查看答案
A. 当有门洞口时,应从门洞口处向两侧依次进行 C. 安装方法主要有柔性连接和刚性连接 D. 安装时所用的金属件应进行防腐处理 E. 安装时宜使用简易支架
82多选题82 / 97
建筑地面工程应严格控制各构造层的厚度,按设计要求铺设,并应符合《建筑地面工程施工质量验收规范》的规定,以下关于地面工程厚度控制的正确说法是(    )。
查看答案
D. 三合土垫层厚度不应小于100mm E. 水泥砂浆面层的厚度应符合设计要求,且不应小于20mm
83多选题83 / 97
后置埋件(锚栓)施工的技术要求,正确的是(    )。
查看答案
A. 每个连接点不应小于2个锚栓 B. 锚栓的埋设应牢固、可靠,不得露套管 C. 不宜在与化学锚栓接触的连接件上进行焊接操作 E. 碳素钢锚栓应经过防腐处理
84多选题84 / 97
经批准挖掘由市政工程行政主管部门管理的城市道路的,应当(    ),竣工后应当及时清理现场,通知市政工程行政主管部门检查验收。
查看答案
A. 在施工现场设置明显标志 B. 在施工现场设置安全防围设施 D. 按照批准的位置、面积、期限挖掘 E. 交纳城市道路占用或挖掘修复费
85多选题85 / 97
按照《建筑内部装修防火施工及验收规范》(GB 50354)的规定,下列(    )材料应进行见证取样检验。
查看答案
B. B1级纺织物 C. B1级木质材料 D. B2级高分子合成材料 E. B2级复合材料
86多选题86 / 97
砌体工程不得在(    )设置脚手眼。
查看答案
A. 120mm厚墙、料石清水墙和独立柱 D. 过梁上与过梁成60°角的三角形范围及过梁净跨度1/2的高度范围内 E. 梁或梁垫下及其左右500mm范围内
87多选题87 / 97
钢结构二级焊缝不得有(    )缺陷。
查看答案
A. 气孔 D. 弧坑裂纹 E. 夹渣
88多选题88 / 97
下列(    )严禁安装在吊顶工程的龙骨上。
查看答案
A. 重型灯具 B. 电扇 C. 重型设备
89简答题89 / 97
某建设单位(甲方)与某建筑公司(乙方)订立了某工程项目施工合同,同时与某降水公司订立了工程降水合同。甲乙双方合同规定:采用单价合同,每一项工程的实际工程量的增加(或减少)超过招标文件中工程量的10%以上时调整单价;工作B、E、G作业使用的主导施工机械一台(乙方自备),台班费为400元/台班,其中台班折旧费为50元/台班。施工网络计划见图1(单位:天)。

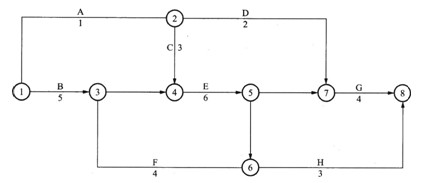

图1 施工网络计划图

  注:A、B、C、D、F、G、H为工作名称;数字为持续时间;l一3—4—5—7—8为关键线路。
甲乙双方合同约定8月15日开工。工程施工中发生如下一些事件。
事件1:降水方案错误,致使工作D推迟2天,乙方人员配合用工5个工日,窝工6个工日。
事件2:8月21日一8月22日,场外停电,停工2天,造成人员窝工16个工日。
事件3:因设计变更,工作E工程量由招标文件中的300m3增至350m3,超过10%;合同中该工作的综合单价为55元/m3,经协商调整后综合单价为50元/m3。
事件4:为保证施工质量,乙方在施工中将工作B原设计尺寸扩大,增加工程量15m3,该工作综合单价为78元/m3。
事件5:在工作D、E均完成后,甲方指令增加一项临时工作K,经核准,完成该工作需要1天时间,机械1台班,人工10个工日。
问题
1.上述哪些事件乙方可以提出索赔要求?哪些事件不能提出索赔要求?说明其原因。
2.每项事件工期索赔各是多少?总工期索赔多少天?
3.工作E结算价应为多少?
4.假设人工工日单价为25元/工日,合同规定的窝工人工费补偿标准为12元/工日,因增加用工所需管理费为增加人工费的20%,工作K的综合取费为人工费的80%。试计算,除事件3外的合理的费用索赔总额。
查看答案
1.事件1:可提出索赔要求,因为降水工程由甲方另行发包,是甲方的责任。
    事件2:可提出索赔要求,因为场外停电造成的人员窝工是甲方的责任。
    事件3:可提出索赔要求,因为设计变更是甲方的责任,且工作E的工程量增加了
50m3,超过了招标文件中工程量的10%。
    事件4:不应提出索赔要求,因为保证施工质量的技术措施费应由乙方承担。
    事件5:可提出索赔要求,因为甲方指令增加工作,是甲方的责任。
    2•事件l:工作D总时差为8天,推迟2天,尚有总时差6天,不影响工期,因此可索赔工期O天。
    事件2:8月21日一8月22日停工,工期延长,可索赔工期为2天。
    事件3:因工作E为关键工作。可索赔工期为:(350-300)m3/(300m3/6天)=1天。
    事件5:因E、G均为关键工作,在该两项工作之间增加工作K,则工作K也为关键工
作。索赔工期:l天。
    总计索赔工期:0天+2天+1天+1天=4天。
    3.按原单价结算得工程量:300m3×(1+10%)=330m3。
    按新单价结算的工作量:350m3—330m3=20m3。
    总结算价=330m3×55元/m3。+20m3×50元/m3=19150元。
    4.事件l:人工费,6工日•12元/工日+5工日•25元/工日•(1+20%)=222元。
  事件2:人工费,16工日•12元/工日=192元;
    机械费,2台班•50元/台班=100元。
  事件5:人工费,10工日•25元/工日•(1+80%)=450元;
    机械费,1台班•400元/台班=400元。
  合计费用索赔总额为:222元+192元+100元+450元+400元=1364元。
90简答题90 / 97
某高层建筑外立面采用隐框玻璃幕墙,幕墙的立柱、横梁和玻璃板块都由加工厂制作。玻璃与铝合金框采用双组分硅酮结构密封胶粘结,玻璃板块安排在专用的注胶间制作,注胶间的温度控制在20~25℃,相对湿度保持在45%以上。玻璃板块打胶完成后,移送到室外养护。养护6d后,即运到现场安装。工程完成后,施工单位提供了玻璃板块注胶记录和玻璃板块安装的隐蔽工程验收记录,未提供注胶过程中和出厂前的有关试验记录,竣工验收时发现玻璃板块底部没有安装金属托条。
问题:
(1)玻璃板块制作的环境温度和相对湿度应如何控制?养护条件是否符合要求?为什么?
(2)采用双组分硅酮结构密封胶注胶过程中,除了做好注胶记录外,还应当进行哪些试验?
(3)幕墙玻璃板块的安装时间是否正确?为什么?在出厂前,还应进行什么试验?
(4)玻璃板块安装完成后,在嵌缝前进行的隐蔽工程验收应主要检查哪些内容?
查看答案
(1)玻璃板块制作的环境温度、湿度条件应符合结构胶产品的规定,一般应控制在15~27。C之间,相对湿度应保持在50%以上。板块在室外养护的条件不符合要求。规范要求板块注胶后,应在温度20°C湿度50%以上的干净室内养护。
(2)还应进行混匀性(蝴蝶)试验和拉断(胶杯)试验。
(3)不正确。因为双组分硅酮结构密封胶的固化时间一般需要7~1Od,本案养护时间只有6d,所以不符合要求。在板块出厂前,还应抽样进行剥离试验,以确定结构胶的固化程度。
(4)主要检查板缝的洁净程度,固定板块的压块或勾块的问距、紧固件的质量以及板块下端的托条等是否符合设计要求。
91简答题91 / 97
某写字楼工程项目,地下3层,地上28层,主楼高度84m,采用框架剪力墙结构,建设单位与某施工单位签订了工程施工合同。在工程施工过程中,发生了以下事件:
事件1:为了节约材料,钢筋工长安排工人将钢筋加工剩余约2m左右的钢筋焊接接长
到8m,厢到框架梁中作为部分受力钢筋。
事件2:3层有一跨度为lOm的钢筋混凝土大梁,拆模后发现梁某些部位出现少量露筋
现象。
事件3:脚手架工程:外脚手架采用敞开式双排钢管脚手架搭设从地到顶,考虑到脚手架的强度和稳定性要求,搭设脚手架时,要先搭设立杆、纵向水平杆和横向水平杆,然后在外侧立面脚手架的两端各设置一道剪刀撑,并由底至顶连续设置。
事件4:在建筑装饰工程施工时,使用了铝塑复合板、石材、花岗岩、硅酮结构胶等主要材料,在检查了这些材料的厂家合格证等质量证明资料后,施工单位就将这些材料使用在装饰工程中。
事件5:在外墙隐框玻璃幕墙施工中,施工单位采用了酸性硅酮结构密封胶作为玻璃面板与铝型材的粘结材料,幕墙施工过程中所有的试验都是由施工单位进行的。
事件6:在施工场地布置中把部分工人宿舍安排在地下室。
事件7:竣工后,建设单位要求设计、监理和施工单位将资料直接移交市档案馆。
问题:
1.在事件1中,钢筋工长的做法是否妥当?请简要说明。
2.在事件2中,lOm钢筋混凝土大梁拆模时混凝土强度应为多少7.对框架梁出现露筋应如何处理?
3. 在事件3中,脚手架方案是否合理?为什么?
4.在事件4中,施工单位的做法是否妥当?这些材料进场后应进行哪些指标的复验?
5.在事件5中,施工单位的做法有何不妥?正确做法如何?
6. 在事件6中,施工单位的做法是否妥当?
7. 在事件7中,建设单位的做法是否妥当?
查看答案
    1.不妥。钢筋工长安排工人将加工剩余约2m左右的钢筋焊接接长到8m,用到框架梁
中作为部分受力钢筋的做法,接头数量过多,不符合同一纵向受力钢筋不宜设置两个或两个
以上接头的规定。
    2.(1)lOm钢筋混凝土大梁拆模时混凝土强度应达到设计混凝土强度标准值的100%。
    (2)对框架梁出现露筋应作如下处理:
    ①将外露钢筋上的混凝土和铁锈清洗干净,再用1;2水泥砂浆抹压平整。
    ②如露筋较深,应将薄弱混凝土剔除,清理干净,先刷一层水泥浆或界面剂后,再用高
级的豆石混凝土捣实,并认真养护。
    3. 不合理。因为建筑物设计高度84m,根据《建筑施工扣件式钢管脚手架安全技术规
范》(JGJ 130---2001)规定:敞开式双排钢管脚手架允许搭设高度为50m。
    4.(1)不妥。
    (2)上述材料进场应进行的复验指标有:铝塑复合板的剥离强度,石材的弯曲强度,寒冷地区石材的耐冻融性、室内用花岗石的放射性,硅酮结构密封胶的邵氏硬度、标准条件下拉伸粘结强度,石材用密封胶的污染性。
    5.(1)施工单位做法不妥之处如下:
    ①施工单位采用了酸性硅酮结构密封胶作为玻璃面板与铝型材的粘培材料,不妥。
    ②幕墙施工过程中,所有的试验都是由施工单位进行的,不妥。
    (2)正确做法如下:
    ①玻璃面板与铝型材的粘结材料应采用中性硅酮结构密封胶。
②建筑幕墙工程主要物理性能检测和后置埋件拉拔试验必须委托有资质的检测单位检测,由该单位提出检测报告;硅酮结构密封胶的剥离试验、双组分硅酮结构密封胶的混匀性(蝴蝶)试验、双组分硅酮结构密封胶的拉断(胶杯)试验、淋水试验都应由施工单位负责进行试验,监理(建设)单位进行监督和抽查。所有检测、试验报告和记录都应完整、齐全,均作为竣工验收必须提供的资料。
    6.工人宿舍安排在在建工程内是违反了国务院《建设工程安全生产管理条例》“施工单位不得在尚未竣工的建筑物内设置员工集体宿舍”的规定。
    7.不妥。因为,建设单位应收集和汇总勘察、设计、施工、监理等单位立卷归档的工程档案,并向当地档案馆(室)移交一套符合规定的工程档案。
92材料分析题92 / 97
某18层办公楼,建筑面积32000m2,总高度71m,钢筋混凝土框架一剪力墙结构,脚手架采用悬挑钢管脚丰架,外挂密目安全网,塔式起重机作为垂直运输工具,2006年11月9日在15层结构施工时,吊运钢管时钢丝绳滑扣,起吊离地20m后,钢管散落,造成下面作业的4名人员死亡,2人重伤。经事故调查发现:
l.作业人员严重违章,起重机司机因事请假,工长临时指定一名机械工操作塔式起重机,钢管没有捆扎就托底兜着吊起,而且钢丝绳没有在吊钩上挂好,只是挂在吊钩的端头上。
2.专职安全员在事故发生时不在现场。
3.作业前,施工单位项目技术负责人未详细进行安全技术交底,仅向专职安全员由头交代了施工方案中的安全管理要求。
问题:
l.针对现场伤亡事故,项目经理应采取哪些应急措施?
2.指出本次事故的直接原因。
3.对本起事故,专职安全员有哪些过错?
4.指出该项目安全技术交底工作存在的问题。
查看答案
l.针对现场伤亡事故,项目经理应采取的应急措施有:
    ①迅速抢救伤员并保护施工现场。
    ②向上级主管部门汇报。
    ③成立专门的善后小组、减少负面影响。
    ④对现场进行整治,保证后期施工安全。
2.本次事故的直接原因是:塔式起重机吊运的钢管散落将下面作业人员砸死砸伤。
3.对本起事故安全员的过错:
    ①在作业前仅向专职安全员交接了施工方案中的安全情况,而在作业前及作业过程中
专职安全员不在现场。
    ②未履行安全检查的职责、没有制止无操作证的人员进行吊运作业,未发现钢管没有捆
扎就吊起。而且钢丝绳没有在上挂好,只是挂在吊钩的端头上,也无法制止吊运作业区域内
有其他作业人员施工。
4.该项目安全技术交底工作存在的问题有:
    ①施工前项目技术负责人未进行详细的安全技术交底。
    ②仅进行了口头交底,而无书面详细材料,投有履行签字手续。
    ③应根据施工方案要求进行细化和补充。
    ④对作业人员讲明安全注意事项的应急措施及作业人员的安全。
93材料分析题93 / 97
某施工单位以总价合同的形式与业主签订了一份施工合同,该项工程合同总价款为600万元,工期从2006年3月1日起开工至当年8月31日竣工。合同中关于工程价款的结算内容有以下几项:
(1)业主在开工前7天支付施工单位预付款,预付款为总价款的25%。
(2)工程预付款从未施工工程尚需的主要材料的构配件价值相当于预付款时起扣,业主每月以抵充工程进度款的方式从施工单位扣除,主要材料的构配件费比重按60%计算。
(3)该工程质量保证金为5%,业主每月从工程款中扣除。
(4)业主每月按承包商实际完成工程量进行计算。承包商按时开工、竣工。各月实际完成工程量见下表:
    月  份    3~5月    6月    7月    8月
   实际完成工程量,万元    300    120    100    80
开工前项目经理对现场管理进行了布置,并针对现场具体情况强调以下两项工作:
(1)施工现场危险部位,如各种洞口、临边等处都要设置必要的警示标志;
(2)施工污水直接排入市政污水管网。
【问题】
1.业主应当支付给承包商的工程预付款是多少?
2.该工程预付款起点是多少?应从哪月起扣?
3.业主在施工期间各月实际结算给承包商的工程款各是多少?
4.安全标志牌的设置有什么基本要求?
5.施工污水应当怎样排放?
查看答案
1.工程预付款:600错25%=150万元
    2.预付款起扣点:600-150/60%=600-250=350万元
    3.各月结算的工程款:
    3~5月份:300×(1-5%)=285万元
    6月份:120×(1-5%)一(420-350)×60%=72万元
    7月份:100×(1-5%)一100×60%=35万元
    8月份:80×(1-5%)一80×60%=28万元
    4.施工现场的危险部位应设置安全警示标志,其类型和数量应根据危险部位的性质和情况来设置。
    5.现场的污水应先排入沉淀池,经二次处理后重复使用或排入市政污水管网,不能直接排出。
94材料分析题94 / 97

六、某工程项目进展到第10周后,对前9周的工作进行了统计检查,有关统计情况见下表。
  问题:
l.将上表复制到答题卡上,在表中计算前9周每项工作(即A、B、c、D各工作项)的BCWP。
2.计算9周末的费用偏差CV与进度偏差SV,并对其结果含义加以说明。
3.计算9周末的费用绩效指数CPI与进度绩效指数SPI(计算结果小数点后面保留3
位),并对其结果含义加以说明。
查看答案
1.计算前9周每项工作(即A、B、C、D各项工作)的BCWP:
  2.计算9周末的费用偏差CV与进度偏差SV,
    (1)9周末的费用偏差:CV=BCWP—ACWP=(1177280—1206034)元=一28754元,
由于CV为负,说明费用超支。
    (2)9周末的进度偏差:SV=BCWP-BCWS=(1177280—1238880)元=一61600元,
由于SV为负,说明进度延误。
    3.计算9周末的费用绩效指数CPI与进度绩效指数SPI t
    (1)9周末的费用绩效指数:CPI=BCWP/ACWP一1177280/1206034=O.976,由于
CPI<I,故费用超支。
    (2)9周末的进度绩效指数:SPI=BCWP/BCWS=1177280/1238880=0.950,由于
SPI<1,故进度延误。
95材料分析题95 / 97
七、某投资公司投资一幢政府办公楼,决定采用公开招标方式选择施工单位,但招标文件对省内施工单位和省外施工单位提出不同要求,也明确了投标保证金的数额。该公司委托某建筑事务所为该工程编制标底,标底的金额为6000万元。于2004年1月发出招标公告,后有甲、乙、丙、丁、戊5家建筑施工单位参加了投标,投标文件规定,1月30日为提交投标文件截止时间,但戊单位2月1日才提交投标保证金。开标会由该省建委主持。甲、乙、丙、丁等4家单位的投标报价均在5000万元左右,与标底相差近1000万元,这四家投标单位向该省委投诉,称招标标底的工程量计算存在夸大的问题,使标底高出实际估价近1000万元。同时,丁单位向该投资公司要求撤回投标文件,为此,该投资公司请求省建委对原投标进行复核。4月28日,被指定的省建设工程造价总站对标底进行复核,并提交了复核报告,证明确有标底工程量夸大的问题,使原标底与复核标底相差近1000万元。由于上述问题久拖不决,导致中标书在开标三个月后一直未能发出。为了能早开工,该公司在获得建委同意后,更改了标底和工程结算方式,并确定乙公司为中标单位。
问题:
1.上述招标投标程序中,有哪些不妥之处?试说明理由。
2.戊单位的投标文件的要求如何处理?为什么?
3.对丁单位撤回投标文件的要求应当如何处理?为什么?
4.问题久拖不决后,能否要求重新进行招标?为什么?
查看答案
问题l:在上述招标中,不妥之处有:
    (1)公开招标应当平等地对待所有的投标人,不允许对不同的投标人提出不同的要求。
    (2)提交投标文件的截止时间,与举行开标会的时间不是同一时间。按照招投标法的规
定,开标应当在招标文件确定的提交招标文件截止时间的同一时间公开进行。
    (3)开标应当由招标人或招标代理人主持,省建委作为行政管理机关只能监督招投标的
活动,不能作为开标会的主持人。
    (4)中标书在开标会3个月后一直未能发出。评标工作不宣久拖不决,如果在评标中出
现无法克服的困难,应当及早采取其他措施(如宣布招标失败)。
    (5)更改中标金额和工程估算方式,确定中标单位。如果不宣布招标失败,则招标人和
中标人应当按照招标文件和中标人的投标文件订立合同,招标人和中标人不利现行订立背离
合同实质性内容的协议。
    问题2:
    戊单位的投标文件应当被认为是无效投标而拒绝。因为招标文件规定的投标保证金是投
标文件的组成部分,因此,对于未能按照要求提交投标保证金的投标(包括期限),招标单位
将视为不响应投标而予以拒绝。
    问题3:,
    对丁单位撤回投标文件的要求,应当没收其投标保证金。因为,投标行为是一种要约,
在投标有效期内撤回其投标文件的,应视为违约行为,因此,招标单位可以没收丁单位的投
标保证金。
    问题4:
    问题久拖不决后,该公司可以重新进行招标,理由是:
    (1)一个工程只能编制一个标底,如果在开标后再复核标底,将导致具体的评标条件发
生变化。实际上属于招标单位的评标准备工作不够充分。
    (2)问题久拖不决,使得各方面的条件发生变化,再按照最初招标文件中设定的订立合
同是不公平的。
96材料分析题96 / 97
八、某房屋建筑工程项目,建设单位与施工单位按照《建设工程施工合同(示范)文本》签订了施工承包合同。施工合同中规定:
(1)设备由建设单位采购,施工单位安装。
(2)建设单位原因导致的施工单位人员窝工,按18元/工日补偿,建设单位原因导致的

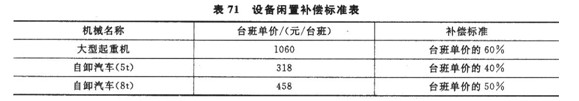

施工单位设备闲置,按表71所列标准补偿。

(3)施工过程中发生的设计变更,其价款按《建筑安装工程费用项目组成》(建标[2003]
206号)文件规定以工料单价法计价程序计价(以直接费为计算基础),间接费费率为10%,
利润率为5%,税率为3.41%。
该工程在施工过程中发生以下事件:
事件1:施工单位在土方工程填筑时,发现取土区的土壤含水量过大,必须经过晾晒后
才能填筑.增加费用30000元,工期延误10天。
事件2:基坑开挖深度为3m,施工组织设计中考虑的放坡系数为0.3(已经监理工程师
批准)。施工单位为避免坑壁塌方,开挖时加大了放坡系数,使土方开挖量增加,导致费用超支10000元,工期延误3天。
事件3:施工单位在主体钢结构吊装安装阶段发现钢筋混凝士结构上缺少相应的预埋
件,经查实是由于土建施工图纸遗漏该预埋件的错误所致。返工处理后,增加费用20000
元,工期延误8天,该工作总时差为5天。
事件4:建设单位采购的设备没有按计划时间到场,施工受到影响,施工单位一台大型
起重机、两台自卸汽车(载重5t、8t各一台)闲置5天,工人窝工86工日,工期延误5天,该工作总时差为3天。
事件5:某分项工程由于建设单位提出工程使用功能的调整,须进行设计变更。设计变
更后,经确认直接工程费增加18000元,措施费增加2000元,该工作持续时间延长2天,其总时差为4天。
上述事件发生后,施工单位及时向建设单位提出索赔要求。
问题:
1.分析以上各事件中,建设单位是否应该批准施工单位的索赔要求?为什么?
2.对于工程施工中发生的工程变更,建设单位对变更部分的合同价款应根据什么原则确定?
3.建设单位应批准的索赔金额是多少元?工程延期是多少天?
查看答案
l.事件1:不应该批准。因为这是一个有经验的施工单位应该预料到的,属于施工单位的责任。
    事件2;不应该批准。因为施工单位为确保安全而自行调整施工方案,属于施工单位的责任。
    事件3:应该批准。因为这是由于土建施工图纸中错误造成的,而施工图设计是建设单  位另行发包的,属于建设单位的责任。
    事件4:应该批准。因为这是由建设单位采购的设备未按计划时间到场造成的,属于建设单位的责任。
    事件5:应该批准。因为这是由于建设单位设计变更造成的,属于建设单位的责任。
    2.变更价款的确定原则如下:
    (1)合同中已有适用于变更工程的价格,按合同已有的价格计算、变更合同价款。
    (2)合同中只有类似变更工程的价格,可以参照此价格确定变更价格,变更合同价款。
    (3)合同中没有适用或类似变更工程的价格,由承包商提出适当的变更价格,经造价工
程师确认后执行;若没有被造价工程师确认,双方应首先通过协商确定变更工程价款;当双
方不能通过协商确定变更工程价款时,按合同争议的处理方法解决。
    3.(1)建设单位应批准的索赔金额为:
    事件3:返工费用:20000元
    事件4:机械台班费:(1060X 60%+318X40%+458X 50%)元X 5=4961元
    人工费:86×18元=1548元    .
    事件5:应给施工单位补偿:
    直接费:(18000+2000)元=20000元
    问接费:20000元×10%=2000元
    利润:(20000+2000)元×5%=1100元
    税金:(20000+2000+1100)元X3.41%=787.71元
    应补偿:(20000+2000+1100+787.71)元=23887.7l元
    或:(1800+2000)元×(1+10%)(1+5%)(1+3.41%)=23887.71元(或23888.O元)
    合计:(20000+4961+1548+23887.71)元=50396.71元
    (2)建设单位应批准的工程延期为:
    事件3:该工作延误8天,但其总时差为5天,所以批准3天
    事件4:该工作延误5天,但其总时差为3天,所以批准2天。
    事件5:该工作持续时间延长2天,但其总时差为4天,所以批准O天。
    合计:5天。
97材料分析题97 / 97
九、某全现浇大模板住宅工程,该工程共8层,采用框架结构,建筑面积5285m2。该工程项目周围为已建工程,因施工场地狭小,现场道路按3m考虑并兼作消防车道,路基夯实,上铺150mm厚砂石,并做混凝土面层。搅拌机棚、砂石料只能在与已建工程之间间隙堆放。现场布置两个消火栓,间距lOOm,其中一个距拟建建筑物4m,另一个距临时道路2.5m。供电设施已按照供电设计和施工总平面图布置完毕,施工现场临时用电配置,以“三级配电、末级漏保”配电保护方式。配电箱是从另一项目上调用直接投入使用的,经核实该配电箱漏电保护开关已经停用3个月。
该项目在施工过程,发生如下几项事件:
事件1:在主体结构施工至第四层时,发现部分混凝土试块强度不合格,因此,施工单位聘请了有法定资质的检测单位进行现场实体检测,检测结果实体强度能够达到设计要求。
事件2:在外用电梯上升过程中,受7层阳台伸出的一根防护栏杆影响,架子工班长让正在脚手架上进行支模的木工王某立即拆除,王某随即进行拆除作业,结果不慎将钢管坠落,击中下方正在清理模板的张某,张某因安全帽被击穿,头部严重受伤,经抢救无效死亡。
事件3:在工程保修期间发生了由于施工单位原因引起的屋顶漏水、墙面剥落等问题,业主在多次催促施工单位修理,而施工单位一再拖延,业主便另请其他施工单位维修。
问题:
(1)该工程消防车道设置是否合理?试说明理由。
(2)该工程消火栓设置是否妥当?试说明理由。
(3)试说明施工现场供电设计要点有哪些?现场用电量包括哪些内容?
(4)该项目现场配电布置有无不妥之处?请指出并说明理由。
(5)对事件1混凝土试块强度不合格的质量问题是否需要处理?并说明理由。如果混;  凝土强度经测试论证后达不到设计要求,需要进行处理,可采用哪些处理方法?
(6)分析说明事件2有哪些违章之处?
(7)对事件3所发生的维修费用该如何处理?
查看答案
(1)该工程消防车道设置不合理。消防车道要求不小于3.5m(本案例中将临时道路兼作消防车道3m)。
    (2)该工程消火栓设置不妥。消火栓距拟建建筑要求不小于5m(本案例为4m),距临时道路不大于2m(本案例为2.5m)。
    (3)临时供电设计主要包括用电量计算、电源选择、电力系统选择和配置。用电量计算包括电动机用电量、电焊机用电量、室内外照明用电等。
    (4)该项目现场配电布置不妥。施工现场临时用电配置,以“三级配电、二级漏保”配电保护方式,还推荐使用“三级配电、三级漏保”配电保护方式。另外配电箱漏电保护开关已经停用3个月,而且从另一现场转入,直接投入使用也是不妥当的。根据规定配电箱漏电保护开关有停用3个月以上、转换现场、大电流短路掉闸情况之一,漏电保护开关应采用漏电保护开关专用检测仪重新检测,其技术参数符合相关标准后方可投入使用。
    (5)对该混凝土试块强度不合格的质量问题可不做处理。
    原因是该质量问题经法定检测单位检测鉴定之后,实体强度能够达到设计要求,因此该质量问题不需进行处理。如果混凝土强度经测试论证后达不到设计要求,可采取的处理方案有:封闭防护、结构卸荷、加固补强、限制使用、拆除重建等。
    (6)事件2中违章之处主要有:
①架子工班长违章指挥工人作业;
②工人混岗作业,木工不能担任拆除作业;
    ③木工王某听从了架子工班长的违章指挥,他有权拒绝;
    ④拆除工作未经现场负责人同意,擅自拆除;
    ⑤拆除时未采取防护措施,未设置警戒区,拆除区域下方站人。
(7)事件3所发生的维修费应从乙方保修金中扣取。
