建筑类一级建造师执业资格专业工程管理与实务

2012全国一级建造师执业资格考试建筑工程管理与实务押题密卷

35 题含答案专业工程管理与实务
共 35 题返回本类
1单选题1 / 35
有一受压杆件长L,一端铰支一端固定,在进行压杆稳定计算时,杆件的计算长度L0应取(    )。
查看答案
D. 0.7L
3单选题3 / 35
一般环境下作用等级为中度的某5万m2钢筋混凝土结构商场,其结构件混凝土最低强度等级为(    )。
查看答案
C. C35
4单选题4 / 35
房屋建筑室内装修施工中,在地面上增加的盆景属于(    )。
查看答案
A. 集中荷载
5单选题5 / 35
建筑物的剪力墙是抵抗水平荷载的,一般为钢筋混凝土墙,其厚度不小于 (    )mm。
查看答案
B. 140
6单选题6 / 35
国标规定,水泥的强度等级是以水泥胶砂试件在(    )龄期的强度来评定的。
查看答案
A. 3d 和 28d
7单选题7 / 35
混凝土拌合物使用的引气剂不具有改善(    )功能。
查看答案
B. 砼的硬化性能
8单选题8 / 35
建筑木材的下列强度中哪一项最小(    )。
查看答案
D. 横纹抗拉
9单选题9 / 35
工程测量用全站仪由(    )和数据记录装置组成。
查看答案
A. 光电测距仪、电子经纬仪
10单选题10 / 35
基坑(槽)的土方开挖时,以下做法中不正确的是(    )。
查看答案
B. 开挖时如有超挖,应立即填平
11单选题11 / 35
某现浇混凝土结构,混凝土强度等级为C30,其中跨度为6m的梁和悬挑长度为 1.2m的阳台板的底模,应待混凝土强度分别达到(    )时,方可拆除。
查看答案
C. 22.5N/mm2、30N/mm2
12单选题12 / 35
搅拌混凝土时,为了保证按配合比投料,要按砂石实际(    )对实验室配合比修正,调整以后的配合比称为施工配合比。
查看答案
D. 含水量
13单选题13 / 35
地下工程防水混凝土施工中,下列做法正确的是(    )。
查看答案
C. 穿墙管与内墙角凹凸部位的距离应大于250mm
14单选题14 / 35
房屋建筑室内外墙面抹灰工程的施工环境温度不应低于(    ),否则应采取保证施工质量的有效措施。
查看答案
C. 5℃
15单选题15 / 35
混凝土模板支撑工程中,搭设跨度分别达到(    )以上应编制安全专项施工方案和召开专家论证。
查看答案
B. 10m,18m
16单选题16 / 35
某工程的某种建筑材料需用总量为4800t,材料单价200元/t,一次采购费用为400元,现场保管费率为3%,假定该种材料在施工期内均匀使用,则该种材料的经济采购批量和采购次数为(    )。
查看答案
C. 800t、6次
17单选题17 / 35
建筑施工中,对企业的安全生产负责和对施工现场的安全生产负责的责任人分别是(    )。
查看答案
D. 企业法定代表人,现场项目经理
18单选题18 / 35
建筑工程施工质量验收时, 对涉及结构安全和使用功能的重要分部工程应(    )。
查看答案
D. 进行抽样检测
19单选题19 / 35
混凝土结构工程中,对进场水泥的复验,下列说法中正确的是(    )。
查看答案
B. 按同一生产厂家、同一等级、同一品种、同一批号且连续进场的水泥, 袋装不超过200t为一批,散装不超过5OOt为一批,每批抽样不少于一次
20单选题20 / 35
关于混凝土小型空心砌块的施工,下列说法中正确的是 (    )。
查看答案
C. 小砌块应底面朝上反砌于墙上
21多选题21 / 35
建筑结构的可靠性包括 (    )。
查看答案
A. 安全性 C. 适用性 D. 耐久性
23多选题23 / 35
多层砌体结构房屋中设置圈梁的作用有(    )。
查看答案
A. 增加房屋结构的整体性 C. 减轻由于基础不均匀沉降引起的墙体开裂 D. 减轻地震产生的不利影响
24多选题24 / 35
屋面坡度应根据哪些条件确定(    )。
查看答案
A. 防水材料 C. 屋面构造 E. 气象条件
25多选题25 / 35
土的工程性能包括(    )。
查看答案
A. 土的天然含水量 B. 土的干密度和天然密度 D. 土的渗透性 E. 土的可松性
26多选题26 / 35
绿色建筑评价指标体系由节地与室外环境、节能与能源利用和(    )等几类指标组成。
查看答案
A. 节水与水资源利用 C. 节材与材料资源利用 D. 室内环境质量 E. 运营管理
27多选题27 / 35
以下混凝土结构的施工中,施工缝留设位置正确的是(    )。
查看答案
A. 2m×6m 的单向板留设于距短边1.5m且平行于短边的位置 B. 跨度为5m的次梁留设于距某一端部2.Om的位置 E. 墙留设于纵横墙的交接处
28多选题28 / 35
应组织专家进行论证的安全专项施工方案有(    )。
查看答案
A. 搭设高度为10m混凝土模板支撑工程 D. 施工高度60m的建筑幕墙安装工程 E. 开挖深度18m的人工挖孔桩工程
29多选题29 / 35
燃烧性能等级为B1级的材料有(    )。
查看答案
B. 水泥刨花板 C. 轻质高强复合墙板 D. 彩色阻燃人造板 E. 氯丁橡胶地板
30多选题30 / 35
钢结构工程中,关于高强度螺栓连接,下列说法中正确的是(    )。
查看答案
B. 高强度螺栓应自由穿入螺栓孔。高强度螺栓孔不应采用气割扩孔,扩孔数量应征得设计同意, 扩孔后的孔径不应超过1.2d(d 为螺栓直径) D. 高强度螺栓连接副终拧后,螺栓丝扣外露应为2-3扣,允许有10%的螺栓丝扣外露1扣或4扣
31案例分析题31 / 35
(一)
背景资料:
某项工程项目业主与承包商签订了工程施工承包合同。合同中估算工程量为5300m3,全费用单价为180元/m3。合同工期为6个月。有关付款条款如下:
开工前业主应向承包商支付估算合同总价20%的工程预付款;
业主自第一个月起,从承包商的工程款中,按5%的比例扣留质量保证金;
当累计实际完成工程量超过(或低于)估算工程量的10%时,可进行调价,调价系数为0.9(或1.1);
每月支付工程款最低金额为15万元;
工程预付款从乙方获得累计工程款超过估算合同价30%以后的下一个月起,至第5个月均匀扣除。
承包商每月实际完成并经签证确认的工程量如下表所示。
每月实际完成工程量表
月    份123456
完 成 工 程 量(m3)8001000120012001200500
累计完成工程量(m3)80018003000420054005900
问题:
1、估算合同总价为多少?
2、工程预付款为多少?工程预付款从哪个月起扣留?每月应扣工程预付款为多少?
3、每月工程量价款为多少?业主应支付给承包商的工程款为多少?
查看答案
1、解:估算合同总价为: 5300×180=95.4万元
2、解:(1)工程预付款金额为:95.4×20%=19.08万元
(2)工程预付款应从第3个月起扣留, 因为第1、2两个月累计工程款为:
1800×180=32.4万元>95.4×30%=28.62万元
(3)每月应扣工程预付款为: 19.08÷3=6.36万元
3、解:
(1)第1个月工程量价款为:800×180=14.40万元
应扣留质量保证金为:14.40×5%=0.72万元
本月应支付工程款为: 14.40-0.72=13.68万元<15万元
第1个月不予支付工程款。
(2)第2个月工程量价款为:1000×180=18.00万元
应扣留质量保证金为:18.00×5%=0.9万元
本月应支付工程款为:18.00-0.9=17.10万元
13.68+17.1=30.78万元>15万元
    第2个月业主应支付给承包商的工程款为30.78万元
(3)第3个月工程量价款为:1200×180=21.60万元
应扣留质量保证金为:21.60×5%=1.08万元
应扣工程预付款为:6.36万元
本月应支付工程款为:21.60-1.08-6.36=14.16万元<15万元
第3个月不予支付工程款。
(4)第4个月工程量价款为:1200×180=21.60万元
应扣留质量保证金为: 1.08万元
应扣工程预付款为:6.36万元
本月应支付工程款为: 14.16万元
14.16+14.16=28.32万元>15万元
    第4个月业主应支付给承包商的工程款为28.32万元
(5)第5个月累计完成工程量为5400 m3,比原估算工程量超出100 m3,但未超出估算工程量的10%,所以仍按原单价结算。
本月工程量价款为:1200×180=21.60万元
应扣留质量保证金为: 1.08万元
应扣工程预付款为:6.36万元
本月应支付工程款为:14.16万元<15万元
第5个月不予支付工程款。
(6)第6个月累计完成工程量为5900 m3, 比原估算工程量超出600 m3, 已超出估算工程量的10%,对超出的部分应调整单价。
应按调整后的单价结算的工程量为:5900-5300×(1+10%)=70 m3
本月工程量价款为:70×180×0.9+(500-70)×180=8.874万元
应扣留质量保证金为: 8.874×5%=0.444万元
本月应支付工程款为: 14.16+8.874-0.444=22.59万元
32案例分析题32 / 35
(二)
背景资料:
2010年3月,某建设单位将拟建一幢建筑面积5600m2的四层框架结构办公楼工程招标工作委托给某招标公司。该工程施工图纸及有关技术资料齐全,招标公司在网上发布了招标信息,共有A、B、C、D、E、F、G等7家公司申请投标,其中前6家通过资格预审。招标公司公示资格预审结果后向合格投标人发出了投标邀请书。招标公司委托一家造价咨询企业编制了工程量清单和招标控制价。
招标过程中,招标公司将工程量清单作为招标文件的组成部份分发给所有投标人,并将招标控制价透露给自己熟悉A、B两家企业。开标会议上,主持人首先说明E公司没有递交投标保证金,并在正式公布招标控制价之后,邀请所有投标人代表共同检查投标文件,发现B公司投标文件密封处没有企业公章。
该工程采用综合评标法评审,D 公司综合评分最高,A公司报价最低。但业主还是在评标会议上确定A公司中标,并于次日以邮寄的方式向A公司发出中标通知书。A公司收到中标通知书后30天与业主签订了工程合同。
施工过程中,A公司为了照顾关系,将主体结构工程分包给与业主关系密切的B公司,将防水工程分包给C公司施工(C公司只有土建施工资质,无防水资质)。B公司在施工时使用了部分不合格建筑材料,造成质量问题,业主要求A公司依照合同规定,承担修补责任并赔偿由此造成的其他费用损失。A公司认为工程质量问题的责任不在自己方,只答应承担修补责任,但不承担其他费用损失。竣工验收后,A公司以业主拖欠工程款为由既不交接工程,也不向分包公司支付工程款。
问题:
1、    建设工程招标有哪几种招标方式?该工程采用的是哪种方式?采用这种方式是否适当?
2、    哪几家投标文件应为废标?为什么?
3、指出本工程招标工作中的不妥之处?并简要说明正确做法。
4、A公司在履行工程合同过程中有哪些不妥行为?
查看答案
1、答:根据《招标投标法》规定, 建设工程招标有公开招标和邀请招标两种方式。该工程采用的是公开招标方式。从该工程的基本情况来看,采用公开招标方式是合适的。
2、答:D、E两家公司的投标文件应为废标,因为D公司的投标文件密封处没有公章,E公司没有递交投标保证金。
3、答:
(1)招标公司先将招标控制价透露给自己熟悉的两家企业,开标时正式公布招标控制价不妥,根据有关规定,招标控制价应在招标文件中公布,或在投标截止前的一定时间公布。
(2)业主确定A公司中标不妥,因为该工程采用的是综合评标法评标,应确定综合评分最高的D公司中标。
(3)仅向中标人发出中标通知书不妥,应当将中标结果通知到所有投标人。
(4)向中标人发出中标通知书的时间不妥,业主确定中标人后应当先向政府招投标主管部门提交招标情况的书面报告。该报告提交后5日内未被通知该工程招标有违法行为时,才能向中标人发出中标通知书。
(5)签订工程合同的时间不妥,应当在中标通知书发出之日起30日内签订工程合同。
4、答:
(1)将主体结构工程分包给B公司不妥,主体结构工程必须由总包公司自己施工。
(2)将防水工程分包给C公司不妥,C公司不具备相应资质,属于违法分包。
(3)只答应承担修补责任,不承担其他费用损失不妥,因为A公司与业主是直接的合同双方关系,业主可以根据合同约定要求A公司承担修补责任并赔偿由此造成的其他费用损失。
(4)拒不交接工程不妥,竣工验收后必须将工程交给业主。
(5)不向分包公司支付工程款不妥,总包公司不得以业主未支付总包工程款为由,不向分包公司支付分包工程款。
33案例分析题33 / 35
(三)
背景资料:

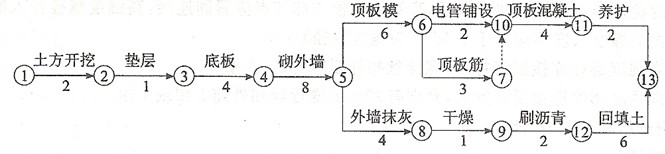

某工程项目第一承包阶段为一层地下室,业主通过招标与某承包单位签订了土建工程施工合同。合同工期为30 天。合同规定:由于承包单位原因造成工期延误,每延误一天罚款5000元;由于业主原因造成工程延期,每延期一天补偿施工单位5000元;工期每提前一天,奖励承包单位7000 元。承包单位根据合同要求,按时提交了该承包工程的施工组织设计,并得到批准。在施工组织设计中的工程施工网络进度计划如下图所示。
  该工程施工过程中发生了以下几项事件。
事件一:承包单位所租的土方外运车辆因无遮盖措施,被停工整顿l天,使2O人窝工1天。
事件二:砌外墙时,由于业主提供的砖质量不合格,令承包单位重新购买合格砖。由此造成作业时间延长3天,材料损失费1.0万元,工人窝工30工日。
事件三:外墙抹灰后,天下异常大暴雨,使墙面干燥延长2天后才刷沥青,造成按时进场10人闲置2 天。
事件四:顶板混凝土浇筑时,按原计划为现场搅拌,施工单位为保证合同工期,经监理批准,采取了商品混凝土使混凝土浇筑缩短2天,而混凝土费用增加了2.O万元;同时回填土采用多班作业缩短了2天, 增加施工费1.0万元。
其余各项工作持续时间和费用与原计划相同。
问题:
1.承包单位是否可以就上述事件向监理工程师提出索赔要求?为什么?
2.该工程的计划工期是多少天?可得到的工期补偿为多少天?
3.如果应由业主给予补偿的窝工人工费标准为30元/工日, 其余费用不予补偿。计算承包单位应得到的费用补偿为多少?
查看答案
1、答:事件一,不能提出工期索赔和费用索赔要求。因为土方外运车辆是承包单位租用,无掩盖措施违反土方外运的环保规定,属于承包单位自身原因。
      事件二,可以提出工期和费用索赔。因为业主应对提供的材料质量负责, 承包单位应对施工质量负责。
事件三,可以提出工期索赔,但不能提出费用索赔,因为天下特大暴雨属于承包单位很难预料且无法克服的因素,应按不可抗力处理。
事件四,不能提出费用索赔,因为这是承包单位采取赶工措施后的效果,可视实际工期提前或拖延的时间,给予工期提前奖励或拖期罚款,承包单位应通过比较工期奖罚额度和赶工费的多少决定是否赶工。
2、解:①原网络计划的关键线路为:1→2→3→4→5→6→7→10→11→13,工期为30天,满足合同工期要求。
②将非承包商原因造成的工作延长时间加到相应的工作持续时间中:
D4-5=8+3, D8-9=1+2
关键线路为:1→2→3→4→5→6→7→10→11→13和1→2→3→4→5→8→9→12→13
工期为:33天
工期延长:33-30=3天,所以承包单位可得到的工期补偿为3天。
3、解:
在该工程结算时,承包单位可得到的合理的费用补偿为:
    事件二  工期补偿:3×5000=15000元
材料损失费:10000元
人工窝工补偿费:30×30=900元
    合计:25900元
    事件四 顶板砼浇筑和回填土同时缩短2天后,实际工期为32天,可得工期奖励:
1×7000=7OOO( 元 ),其他费用不得索赔。
故承包单位应得到的费用补偿为:25900十7000=32900 元 。
34案例分析题34 / 35
(四)
背景资料:
某工程为10层钢筋混凝土框架结构。某施工企业现场项目部在自购钢筋进场之前,按要求向监理工程师提供了合格证,并经过见证取样复验合格。监理工程师同意该批钢筋进场使用。钢筋接头采用绑扎、电渣压力焊两种,在隐蔽工程验收检验钢筋焊接质量时,怀疑钢筋母材不合格。经过对该批钢筋重新检验,最终确认该批钢筋不合格。监理工程师随即发出不合格项目通知,要求施工单位拆除重做, 同时报告业主。承包商认为本批钢筋使用前已经过监理工程师见证取样,复检合格,且同意使用。
问题:
1、为确保工程质量,在进行该项目质量控制过程中,该施工企业应采取哪些主要对策。
2、该钢筋工程质量验收内容有哪些?如何组织验收?
3、现场质量检查有哪些方法?
4、建筑材料质量控制的主要过程和进场材料的质量检验包括哪几方面?
5、该工程的施工质量计划应由谁来主持编制?施工质量计划的内容有哪些?
查看答案
1、答:质量控制的主要对策有:
①以人的工作质量确保工程质量;
②严格控制投入品的质量;
③全面控制施工过程,重点控制工序质量;
④严把分项工程质量检验评定关;
⑤贯彻“预防为主”的方针;
⑥严防系统性因素的质量变异。
2、答:钢筋工程是分项工程,分项工程验收内容包括:①分项工程所含的检验批质量均应合格;②质量验收记录应完整。
钢筋分项工程完成后,应由监理工程师(建设单位项目专业技术负责人)组织施工单位项目专业质量(技术)负责人进行验收。
3、答:现场质量检查的方法有:目测法、实测法和试验法。目测法可归纳为看、摸、敲、照,实测法可以归纳为靠、吊、量、套。
4、答:(1)建筑材料质量控制的主要过程有:采购、检验、保管、使用。
(2)进场材料质量检验内容包括:书面检验、外观检查、取样复验等。
5、答:质量计划应由项目经理主持编制,其内容一般包括:
(1)编制依据;(2)项目概况;(3)质量目标;(4)项目质量管理体系;
(5)项目资源管理;(6)产品实现;(7)测量、分析和改进;
(8)文件和记录的控制;(9)创优措施;(10)项目质量计划的管理。
35案例分析题35 / 35
(五)
背景资料:
某6层框架结构办公楼,按施工进度计划要求正在搭设扣件式钢管脚手架。安全员检查巡视时发现某扣件表面粗糙、商标模糊,有的已显锈迹。便向架子工询问,架子工说,有的扣件螺栓滑丝,有的扣件一拧,小盖口就裂了。安全员责令架子工更换开裂的扣件。在砌4层外墙过程中,因个别扣件突然开裂,使脚手架局部倒塌,导致甲、乙两位砌筑工坠地。工人甲神志清醒,仅有皮外轻伤;工人乙昏迷不醒,经及时送医院抢救脱离危险,但造成四肢和颅骨多处骨折。
问题:
1、建立施工安全管理体系的要求有哪些?
2、脚手架工程交底与验收程序是什么?
3、为防止安全事故的发生,安全员发现扣件问题后,应如何处理?在该项工作中安全员的做法是否妥当?
4、该事故属于哪一等级事故?该等级事故的判别标准是什么?
5、安全事故处理结案后,需保存哪些资料?
查看答案
1、答:建立安全管理体系的要求有:管理职责;安全管理体系;采购控制;分包单位控制;施工过程控制;安全检查、检验和标识;事故隐患控制;纠正和预防措施;安全教育和培训;内部审核;安全记录。
2、答:脚手架工程属于危险作业工程,其安全技术交底与验收程序如下:
① 脚手架搭设前,应按照施工方案要求,结合施工现场作业条件和队伍情况,做详细的安全技术交底。
②脚手架搭设完毕,应由施工负责人组织,有关人员参加,按照施工方案和规范规定分段进行逐项检查验收,确认符合要求后,方可投入使用。
③ 对脚手架的检查验收应按照相应规范要求进行,凡不符合相应规范规定的应立即进行整改,对检查结果及整改情况,应按实测数据进行记录,并由检测人员签字。
3、答:为防止安全事故的发生,安全员发现扣件问题后,应该:
(1)马上下达书面通知,停止脚手架的搭设;
(2)现场封存此批扣件,不得再用;
(3)向有关负责人报告并送法定检测单位进行检验;
(4)扣件检验不合格,将所有扣件清除出现场,追回已使用的扣件,并向有关负责人报告追查不合格产品的来源。
安全员在该项工作中的处理不妥当,虽然检查出扣件存在的问题,但仅要求架子工更换开裂的扣件。没有按上述作法严格履行职责。
4、答:该事故属于一般事故。其判别标准是:造成3人以下死亡,或者10人以下重伤,或者100万元以上,1000万元以下直接经济损失的事故。
5、答:
安全事故处理结案后,需保存的资料有:1)职工伤亡事故登记表;2)职工伤亡、重伤事故调查报告及批复;3)现场调查记录、图纸、照片;4)技术鉴定和试验报告;5)物证、人证材料;6)直接和间接经济损失材料;7)事故责任者自述材料;8)医疗部门对伤亡人员的诊断书;9)发生事故时工艺条件、操作情况和设计资料;10)有关事故的通报、简报及文件;11)注明参加调查组的人员名单、职务、单位。
← 上一卷下一卷 →
