建筑类一级建造师执业资格专业工程管理与实务
全国一级建造师执业资格考试辅导(2011年版)<机电工程管理与实务复习题集>网上增值服务(5)第一部
35 题含答案专业工程管理与实务
1单选题1 / 35
适用于低、中压空调系统及潮湿环境,但对高压及洁净空调、酸碱性环境和防排烟系统不适用的风管,一般用( )制成。
查看答案
D. 酚醛复合板材
2单选题2 / 35
直流电动机常用于对( )较高的生产机械的拖动。
查看答案
C. 调速要求
3单选题3 / 35
设备安装基准线是根据施工图按( )来确定设备的纵横中心线。
查看答案
D. 建筑物的定位轴线
4单选题4 / 35
两台额定起重量为25t的履带式起重机共同抬吊一件重物,在最理想的情况下,其重物的最大重量(包括吊具、索具重量)为( )。
查看答案
B. 41t
5单选题5 / 35
常见的钢制储罐的安装方法中,高空作业最多的是( )方法。
查看答案
A. 架设正装
6单选题6 / 35
下列属于设备基础常见质量通病是( )。
查看答案
D. 基础上平面标高超差
7单选题7 / 35
在成套配电装置的验收中,要求盘、柜内及电缆管道安装完后作好( )。
查看答案
C. 封堵
8单选题8 / 35
管道吹洗的顺序应按( )依次进行。
查看答案
B. 主管→支管→疏排管
9单选题9 / 35
中幅板采用搭接接头焊缝采用手工焊接,控制焊接变形的主要工艺措施是( )。
查看答案
C. 先焊短焊缝后焊长焊缝
10单选题10 / 35
锅炉本体不包括( )部件。
查看答案
B. 送引风机
11单选题11 / 35
自动化仪表工程的调试应先( ),后回路调试。
查看答案
A. 部件调试
12单选题12 / 35
利用不同材料的特性、具有较长使用寿命的防腐方法是( )保护法。
查看答案
D. 衬里
13单选题13 / 35
火灾探测器在火灾自动报警系统中的功能是火灾参数的( )。
查看答案
B. 检测
14单选题14 / 35
保冷结构由内至外,按功能和层次由( )组成。
查看答案
A. 防锈层、保冷层、防潮层、保护层、防腐层及识别层
15单选题15 / 35
工业炉在投入生产前,必须烘干烘透,烘炉前应先( )。
查看答案
B. 烘烟道和烟囱
16单选题16 / 35
高层建筑的给水系统和热水系统必须进行合理的竖向分区并加设( )。
查看答案
A. 减压设备
17单选题17 / 35
通风与空调工程中水系统的镀锌钢管小于DNl00时采用( )连接。
查看答案
C. 螺纹
18单选题18 / 35
《特种设备安全监察条例》规定,特种设备的安装、改造、重大维修过程,必须经检验检测机构按照( )的要求进行监督检验,未经监督检验合格的不得出厂或者交付使用。
查看答案
D. 安全技术规范
19单选题19 / 35
分包单位对所承担的工程项目质量负责,并应按规定的程序进行( )。
查看答案
A. 自我检查评定
20单选题20 / 35
机电工程注册建造师执业的机电安装工程不包括( )。
查看答案
B. 建材工程
21多选题21 / 35
起重方案设计中,作为吊装计算和索、吊具设置依据的计算载荷为( )的乘积。
查看答案
B. 设备及索吊具重量 C. 动载荷系数 E. 不均衡载荷系数
22多选题22 / 35
焊接残余应力的危害因素有影响( )。
查看答案
C. 结构脆性断裂 D. 结构的疲劳强度 E. 结构的刚度和稳定性
23多选题23 / 35
机械设备典型零部件的安装是机械设备安装方法的重要组成部分,其中包括( )。
查看答案
A. 联轴节安装 B. 设备管路安装 C. 液压元件安装
24多选题24 / 35
变压器试验的主要内容有( )。
查看答案
A. 交流耐压试验 C. 变比测量 E. 极性和组别测量
25多选题25 / 35
阀门的壳体试验正确的表述是( )。
查看答案
A. 试验压力不得小于公称压力的1.5倍 C. 密封试验宜以公称压力进行 E. 壳体填料无渗漏
26多选题26 / 35
电站汽轮机主要由( )等组成。
查看答案
A. 汽轮机本体设备 C. 其他辅助设备 E. 蒸汽系统设备
27多选题27 / 35
建筑管道干管的连接方式有螺纹连接、( )、热熔接连。
查看答案
A. 承插连接 C. 粘接 D. 焊接 E. 法兰连接
28多选题28 / 35
大型电力变压器的干燥方法是油箱( )。
查看答案
A. 铁损法 B. 铜损法 C. 热油法
29多选题29 / 35
空调系统通常由空气处理设备、空调风系统( )等组成。
查看答案
A. 热源 B. 冷源 D. 水系统 E. 控制、调节装置
30多选题30 / 35
自动喷水灭火系统按喷头的构造分为 ( )系统等。
查看答案
A. 雨淋 B. 水幕 E. 自动启闭
31案例分析题31 / 35
某机电设备安装公司经邀请招标投标,获得某70000T/D水泥熟料生产线的机电设备安装工程,并与业主签订了施工合同。合同规定工程范围、工期、质量标准、安全环境要求。其中质量标准和要求按部颁标准执行,主要材料如钢材、电缆、Ф50以上的管道阀门等由业主提供,安装现场的协调由安装公司负责等。施工过程中发生下列事件:
事件一:由于安装公司任务饱和,人员机具调动不开,仅派十多名现场管理人员组成项目管理班子,把工程分车间分包给四个均有一定经验的施工队伍,且都有营业执照。其中主体部分分包给从本单位辞职的一名项目经理带着当年属于本单位的几名技术骨干组成的一个施工队伍。为保证工程质量,分包合同中把质量标准统一提高到企业内控标准,分包单位提出异议。
事件二:施工现场因道路、场地问题经常发生停工窝工,分包单位找安装公司解决,安装公司回复自行协商解决。
事件三:厂区主电缆未按时到场,拖延工期5天,分包单位找安装公司索赔窝工费用和要求工期顺延,安装公司认为不是自己造成的,让分包单位直接找业主协商。
问题:
(1)事件一中的分包存在哪些问题?
(2)事件一中分包商可能提出哪些异议?安装公司应怎样处理?
(3)事件二的施工现场道路和场地问题应该由谁负责解决?为什么?
(4)事件三中分包单位要求索赔窝工费和工期顺延是否合理?应怎样解决?
查看答案
(1)事件一中工程分包存在问题如下:
分包队伍尽管有一定经验和营业执照,但案例中并未说明是否具有相应的施工资质。按合同法规定承担工程分包的单位必须具备相应资质。
主体工程不许分包,这是合同法明文规定,而本工程不但把主体工程分包出去,而且是分包给一个连资质都不一定具备的施工队伍,这是绝对不允许的。
工程分包应经业主同意,本案例未体现业主同意与否的内容。
(2)事件一中分包商可提出的异议有:
分包合同的质量标准与总合同不符。
分包合同的质量标准要求比总合同的要求高,这就要求分包队伍用更低的价格完成更好的产品,这是不平等的。
企业内控质量标准要求尽管比行业和国家标准还要严,但毕竟是企业自己的标准,对外并无法律效力。
安装公司应按照合同法规定,分包合同与总包合同执行同一个质量标准。
(3)事件二中施工现场的道路、场地应由安装公司解决。理由是:
总合同明文规定安装现场的协调由安装公司负责。
建设部和国家工商行政管理总局联合发布的《建设工程施工专业分包合同》明文规定了承包人的工作内容中有向分包人提供具备有条件的施工场地,确保分包工程施工所要求的施工场地和通道等,满足施工运输的需要,保证施工期间的畅通。
(4)事件三中分包单位要求索赔窝工费和工期顺延是合理的。
解决方法:因分包单位是与安装公司签订的分包合同,而与业主无合同关系和直接的经济关系,而安装公司与业主有直接的合同和经济关系,而合同中规定电缆等主材业主提供。今已拖期,直接影响到安装进度,安装公司有督促业主的责任,也有责任和义务向业主索要分包单位的窝工费和要求工期顺延的要求。
32案例分析题32 / 35
某国际工程合同总价为1000万美元,合同工期12个月,合同中无价格调整条款,承包商通过风险辨识认识到承包该工程主要面临三方面的风险,材料价格上涨,人工费上涨,付款拖延。对这三种风险各自可能发生的概率及可能造成的损失估计数值如下表所示。
在该工程项目中,材料费占工程总价的65%(即650万美元),人工费占合同价的35%(即350万美元)。人工费上涨中包括工资上涨、功效降低导致的费用增加,以及工期拖延导致的费用增加等。拖延付款损失因付款拖延导致承包商贷款利息增加(按月利率1%计)。

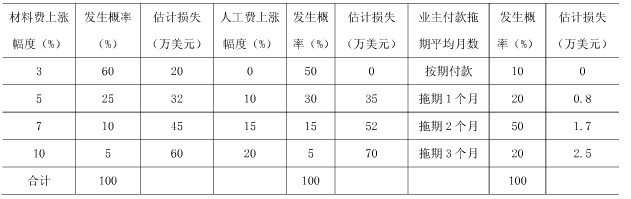

风险可能发生的概率及可能造成的损失估计值
问题:
(1)试衡量承包商承包该工程可能面临的风险损失总额约为多少?约占合同总额的百分比为多少?
(2)在上述风险中,哪种风险可能造成的损失最大?
(3)针对上述风险,应当采取何种措施加以防范?
(4)除上述风险外,你认为是否还有涉及实际价款的风险?举例说明。
查看答案
(1)先计算本案例各类风险可能造成的期望损失值:
期望损失=Σ风险发生的概率×相应的损失值
材料费上涨风险的期望值=0.6×20+0.25×32+0.1×45+0.05×60=27.5万美元
人工费上涨风险的期望损失=0+0.3×35+0.15×52+0.05×70=21.8万美元
业主付款拖期风险损失=0+0.2×0.8+0.5×1.7+0.2×2.5=1.51万美元
承包商可能面临的风险损失总额为:27.5+21.8+1.51=50.81万美元
该工程风险损失总额约占合同总价的百分比为5.08%,即:50.81/1000=5.08%
(2)上述风险中,材料费上涨损失最大27.5万美元,约占总价的2.75%。
(3)应根据风险类别和概率分布分别采用以下防范措施:
对材料上涨,承包商可考虑用本国材料代替当地材料,前提是国产材料价格较低且较稳定,还应通过努力争取材料进口该国的许可和优惠。此外,在合同签订时应列入调值条款。
人工费损失的防范应视当地劳务政策而定。如果政策允许劳务进口无限制,承包商则可自带劳务;若劳务进口限制,要求按一定比例雇佣当地劳动力,则所带本国劳动力尽可能是多面手,一人可承担多工种工作,从而减少本国和当地劳动力的数量,同时还可采用先进的施工手段提高工作效率,努力压缩工期,也可在当地法律允许的条件下适当延长工作时间,也是压缩人工费的方法。当然,若当地劳务工资比国内计算下来还便宜,采用当地劳务再采取上述相关措施是最好的防范措施。
工程款拖期支付可不作为重点防范,但在签订合同时,应列入工程款拖付的责任和处罚条款,还可以预备一部分应急费用或打入不可预见费来解决。
(4)除上述风险外,涉及实际价款的风险还有:汇率风险、工期风险、质量和安全风险、不可抗力的灾害风险。尤其是汇率风险更应加以重视,美元兑人民币汇率的波动直接关系到工程价格的含金量,若在工程建设期间美元贬值1%,就等于原工程价款缩水1%。
33案例分析题33 / 35

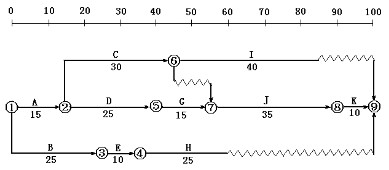

某施工单位承担一机电工程项目安装任务。开工之前施工单位提交了施工进度网络计划,如图所示。在上述计划中,工作E与工作G共用一台200t履带吊车作业(其他工作不使用),E、G两工序不能同时或交叉进行施工。履带吊车到达现场后需要2天时间进行组装才能达到吊装条件。
在施工过程中,由于建设单位改变设计,使工作B推迟10天,其他工作作业持续时间不变。
问题:
(1)严格按照网络图施工,施工单位项目部应安排履带吊车在工程开工后第几天(上班时间,以下未注明者同)进入现场?为什么?进场大型施工机械应达到什么要求?
(2)完成工作E与工作G的吊装作业是否能作到连续作业,闲置台班是多少(按1天1个台班计)?说明理由。如果发生闲置,违背了施工机械管理的哪些原则?
(3)为使工作E与工作G吊装连续作业,应安排履带吊车在工程开工后第几天进入现场?为什么?
(4)工作B推迟10天后,为使工作E与G吊装连续作业(工作E与G先后顺序不限),承包商应如何调整施工进度网络计划较为合理?此时履带吊车应在工程开工后第几天进入现场?简述理由并画出调整后的网络图。
查看答案
(1)施工单位项目部应安排履带吊车在工程开工后第24天进入现场。因为工作E最早开始时间为工程开工后第26天,考虑履带吊车到达现场的组装时间,应在此基础上提前2天。
进入现场的施工机械应进行安装验收,保持性能、状态完好,做到资料齐全、准确。属于特种设备范畴的应履行报检程序。
(2)工作E与工作G的吊装作业不能连续进行,工作G最早开始时间为工程开工后第41天,工作E结束时间是第35天(下班时间),中间有5天时间差,故履带吊车闲置台班是5个。
吊车闲置违背了:施工机械设备应强化现场平衡、调动,合理组织机械设备使用,提高机械设备的使用效率,降低项目的机械使用成本。
(3)应安排履带吊车在工程开工后第29天(比原网络计划推迟5天)进入现场。可以利用工作E的40天总时差,调整其最早开始时间而不影响工程总的进度。推迟5天利用了原工作E、G中间的5天时间差,使工作E与工作G吊装连续作业,履带吊车无闲置。

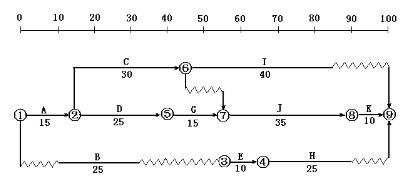

(4)工作B推迟10天后,若工作B与E仍按原顺序作业,工作E还未完成则工作G已开始,不符合E、G两工序不能同时或交叉进行施工的要求。因此,仍然利用工作E的总时差,先进行工作G,紧接着进行工作E较为合理,此时履带吊车可以在工程开工后第39天进入现场。调整后的网络图如下:

34案例分析题34 / 35
某公司项目部承接了扩建一座8000人席位体育馆的机电安装工程,工程特点是工期紧,高空作业多,使用的自动升降工作台数量多。为赶工期,加快临时用电的施工,项目部派两名在工地实习的工厂用电专业大学生,将另一个项目上用过的临时用电电缆和设备布置在该项目的临时用电工程中,并马上投入了使用。为完成进度计划,项目部安排了较多的倒班、加班和夜间作业。
问题:
(1)针对该工程特点,消除物的不安全状态应采取哪些主要防护措施?
(2)针对该工程特点,消除人的不安全状态应采取哪些主要防护措施?
(3)针对夜间作业,应在安全防护措施方面注意什么?
(4)项目部对加快临时用电施工的做法是否妥当?为什么?
(5)项目部制定的施工现场文明施工管理的内容包括哪些?在现场管理方面包括哪些内容?
查看答案
(1)消除物的不安全状态的主要防护措施有:制定防止高空作业坠落的措施并落实。具体的有高空作业中经常规使用的梯子要注意牢固防滑;高空作业佩戴安全防护用品要牢靠。对使用频次多、数量多的自动升降工作台应严格操作规程,防止误操作;应加强维护保养,定期检查调整和试验,消除技术性能降低、老化、控制装置失灵等缺陷,保持其完好;同时工作中的升降台要挂有安全标识,防止施工现场的其他行驶车辆(如铲车、电瓶车等)误撞而导致倾覆。
(2)依据工程特点可知,对作业人员要进行必须的安全技术教育和安全技术交底以杜绝违章作业外,加强高空作业的安全防护知识教育和安全技能培训;应对高空作业使用的安全防护用品全面检查,确认性能完好才能投入使用;同时对高空作业人员首次工作前要进行体格检查,并坚持日后定期检查,只有检查合格的人员,才能从事高空作业,保证高空作业人员身体素质和精神状态符合高空作业的要求。
(3)因工程要加班和夜间作业,从安全防护角度出发,必须注意两点:一是防止操作者长时间超负荷作业而使身体处于疲劳状态;二是作业现场包括工作面和通道都要有良好的照明,以保证作业和行走的安全。
(4)做法不妥当之处是:
1)把另一个工程的临时用电设备原封用在本工程上的做法不妥当。临时用电要进行现场勘查和临时用电负荷计算,根据计算确定导线(电缆)截面积;根据现场勘查确定总配电箱、分配电箱的位置和容量等内容。而另一项目的临时用电设施如果大于或等于本项目的用电负荷,则可以使用;如果小于本项目的用电负荷,则不能用。项目部不经计算,盲目使用是不妥当的,甚至是危险的。
2)临时用电施工人员应是持证电工,而工程是由实习大学生施工,显然他们并未取得电工应具备的证件,因此不符合规定。
3)临时用电工程完成后,应由安全部门进行检查验收,合格后方可使用。本工程施工完成立即投入使用显然不符合规定。
(5)施工现场文明施工管理的内容包括:安全管理、现场管理、安全防护、机械设备安全管理、临时用电、料具管理、保卫消防、环境保护、生活区管理。
文明施工措施中, 现场管理的内容包括:1)工地现场设置大门和连续、密闭的临时围护设施,按规定制作各类工程标志、标牌; 2)场内道路平整、坚实、畅通,有完善的排水措施;严格按施工组织设计中平面布置图划定的位置整齐堆放原材料和机具、设备;3)施工区和生活、办公区有明确的划分;责任区分片包干,岗位责任制健全,各项管理制度健全并上墙;施工区内废料和垃圾及时清理,成品保护措施健全有效。
35案例分析题35 / 35
A施工单位总承包某机电安装单项工程,该工程包含3个单位工程,其中单位工程泵房由B专业施工公司分包。进入工程后期后,2个单位工程已经办理中间交接手续;泵房工程正在进行单机试运行。由于急于投产,建设单位要求进行联动试运行,并决定把3个单位工程合并进行联动试运行,未进行中间交接的泵房工程中没有完成单机试运行的设备在联动试运行中一次进行考核,在联动试运行后补办中间交接手续。建设单位组织了联动试运行的准备工作,认为试运行条件已具备。
联动试运行过程中,B公司承担的泵房中,1台离心泵轴承温度超标,1台离心泵填料密封的泄漏量大于规定值,试运行操作工人临时找了B公司进行现场保卫的施工工人断开这2台泵的电源进行处理,在更换离心泵填料密封时出现错误,导致该泵大量泄漏而无法处理。同时,A单位已经办理中间交接工程的一条热油合金钢管道多处焊口泄漏,一台压缩机振动过大,联动试运行被迫暂停。经检查和查阅施工资料,确认管道泄漏是施工质量问题。压缩机安装检查合格后,由于运行介质不符合压缩机要求,未进行单机试运行,经业主和施工单位现场技术总负责人批准留待后期运行。
问题:
(1)建设单位决定把未进行中间交接的单位工程中未完成单机试运行的设备纳入联动试运行一并进行试运行考核的做法是否正确?为什么?
(2)联动试运行应从哪几个方面进行准备?
(3)联动试运行过程中B公司承担的离心泵出现问题,试运行操作工人的做法为什么不正确?正确的做法是什么?
(4)已办理中间交接工程中的合金钢管道在联动试运行中发现的质量问题应由谁承担责任?说明理由。
(5)说明把因受介质限制而不能进行单机试运行的压缩机一并进行联动试运行的做法不正确的理由。联动试运行时对该压缩机应采取什么措施?
查看答案
(1)不正确。中间交接是单体试运行转入联动试运行的标志点,目的是施工单位尚未将工程整体交工之前,解决建设或生产单位有权对部分工程进行试运行作业的问题。未中间交接的工程不便于生产操作人员进入装置,进行联动试运行的生产程序,在程序上是错误的。联动试运行范围内机器单体试运行全部完成并合格是联动试运行的条件,未进行单体试运行的机器(机组),没有对其制造、安装质量进行考核,可能存在的缺陷未能发现和消除,会造成联动试运行出现问题或事故。
(2)联动试运行应从以下方面进行准备:①试运行范围内的工程全部完成,进行中间交接;②编审试运行方案、生产操作规程;③建立工厂的生产管理机构、试运行组织,培训试运行人员,通过生产安全考试;④试运行物资准备;⑤加注润滑油(脂),装设过滤网(器);⑥完善安全、消防设施。
(3)按照联动试运行的规定,试运行人员必须是培训、考试合格,按建制上岗,无关人员不得进入联动试运行划定区域。试运行操作工人临时找的B公司的从事现场保卫的工人,属于与试运行无关的人员,达不到上述试运行人员的条件和规定。正确的做法是,2台泵运行出现问题时,操作人员应及时向试运行组织报告,由组织安排有资格的保障人员(保镖人员)进行处理。
(4)合金钢管道焊道泄漏的施工质量责任由施工单位承担。中间交接不解除施工单位对工程质量、交工验收应负的责任,且质量责任是终身制。因此该质量问题应由施工单位负责并在限期内整改。
(5)确因受介质(原料)限制而不能进行单机试运行的压缩机,不能参加联动试运行,因为联动试运行与单体试运行均是采用空气或水作为介质,解决不了介质(原料)的问题,应留待负荷试运行阶段用规定介质(原料)进行试运行。在联动试运行时采取的正确措施是:用盲板将压缩机与联动试运行系统隔离并切断压缩机动力源。若隔离压缩机隔断了试运行系统,可在压缩机旁安装临时旁通管路予以连接。
