建筑类二级建造师执业资格二级专业工程管理与实务
《机电工程管理与实务》
35 题含答案二级专业工程管理与实务
1单选题1 / 35
不属于特殊性能低合金高强度钢的是( )。
查看答案
B. 普碳钢
2单选题2 / 35
关于焊接工艺评定规则说法错误的是( )。
查看答案
B. 任一钢号母材评定合格的,不可以用于同组别号的其他钢号母材
3单选题3 / 35
对于安装在主干管上起切断作用的闭路阀门,应逐个做强度和( )试验。
查看答案
A. 严密性
4单选题4 / 35
下列参数中,属于位置误差的是( )。
查看答案
C. 对称度
5单选题5 / 35
离心机为受力不均、高速旋转设备,其基础为普通基础,安装时应该采用( )。
查看答案
B. 减振垫铁
6单选题6 / 35
经审查批准后的焊接工艺评定资料可在( )内通用。
查看答案
C. 同一质量管理体系
7单选题7 / 35
联动试运行应由( )组织,并负责试运行方案的编制。
查看答案
A. 建设单位
8单选题8 / 35
管道系统的清洗应在( )进行。
查看答案
A. 液压试验前
9单选题9 / 35
设备试运转顺序,下列表述错误的是( ) .
查看答案
B. 先主机,后附属设备
10单选题10 / 35
综合布线系统是在智能建筑中构筑( )通道的设施。
查看答案
D. 信息
11单选题11 / 35
建筑智能化工程的热泵机组采用了非标准通信协议,由供应商提供了数据格式,热泵机组通信数据格式的转换应由( )进行。
查看答案
D. 施工单位
12单选题12 / 35
火灾报警系统能自动探测火灾时产生的烟雾或灼热气体,( )并联动灭火系统。
查看答案
B. 发出声光报警
13单选题13 / 35
发电机转子安装前要进行单独( )试验,消除泄漏后应再经漏气量试验。
查看答案
B. 气密性
14单选题14 / 35
机电安装工程中管道与空压机、制氧机、汽轮机等连接,无论是焊接还是法兰连接,都应采用( )配管。
查看答案
D. 无应力
15单选题15 / 35
电力电缆交接试验内容不包括测量( )。
查看答案
D. 介质损失角正切值
16单选题16 / 35
在轴系对轮中心找正时,首先要以( )为基准。
查看答案
C. 低压转子
17单选题17 / 35
大型锅炉的汽包吊装多数采用( )方法。
查看答案
B. 倾斜起吊
18单选题18 / 35
洁净空调工程综合性能全面评定的性能检测应由( )单位承担。
查看答案
C. 有检测经验
19单选题19 / 35
机电工程注册建造师施工管理签章文件,不是正确填写的通用要求项( )。
查看答案
A. 分包企业签署的质量合格文件,必须由担任分包项目负责人的注册机电工程建造师签章
20多选题20 / 35
安装锅炉的技术文件,主要指锅炉产品出厂时附有的与安全有关的技术资料,至少包括( )。
查看答案
B. 锅炉安装和使用说明书 C. 产品合格证 D. 安全阀排放量的计算书 E. 无损检测报告
21多选题21 / 35
临时用电工程检查的内容包括( )。
查看答案
A. 架空线路 B. 室内配线 C. 接地与防雷 D. 配电线路
22多选题22 / 35
《建筑钢结构焊接技术规程》、《焊接工艺评定规程》标准中对手工焊接的要求,由于( )的原因,需要重新做焊接工艺评定。
查看答案
A. 焊条熔敷金属抗拉强度等级变化 B. 焊条直径增大1mm以上 D. 低氢型焊条改为非低氢型焊条
23多选题23 / 35
布线系统穿越防火分区或在高层建筑的电气竖井中敷设时,应在敷设完成后做好封堵,封堵用( )。
查看答案
B. 防火包 C. 防火泥
24多选题24 / 35
设备就位是在地脚螺栓和垫铁准备好后设备就位,控制其就位质量的措施是( )。
查看答案
A. 设备就位前,应用清水和气擦将基础清扫干净 C. 将设备底座与基础间灌浆层部位凿成麻面,以保证灌浆层与基础的结合质量 D. 将设备底座底面的油漆、油污及其他脏物清除干净,以保证灌浆层与底座的结合质量
25多选题25 / 35
锅炉受热面组合场地是根据设备组合后的( )来决定的。
查看答案
B. 体积 C. 重量 E. 现场施工条件
26多选题26 / 35
自动化仪表设备的安装位置应按设计规定施工,当设计文件未具体明确时,应符合( )要求。
查看答案
A. 操作和维护方便的位置 B. 便于观察示值的位置 C. 能真实反映输入变量的位置
27多选题27 / 35
工业炉的质量验收时,检验批符合规定的是( )。
查看答案
A. 主控项目必须达到标准规定 C. 允许误差项目抽检点数中有80%以上在允许范围内 E. 其余测项也基本达到标准允许误差的规定
28多选题28 / 35
( )等计量器具,属于A类计量器具范围。
查看答案
A. 施工企业最高计量标准器具 B. 列人国家强制检定目录的工作计量器具 C. 兆欧表 E. 千分表检具
29多选题29 / 35
机电工程注册建造师执业的电力工程包括( ) 等工程。
查看答案
A. 火电工程 B. 送变电工程 C. 核电工程 E. 风电工程
30材料分析题30 / 35
资料
A公司的某项机电设备安装工程,由B单位中标承担施工任务。总包合同签订后,A公司将工程中的一部分指定B单位分包给C单位。分包合同签订后,C单位又欲将分包工程的一部分分包给D单位。
问题:
(1)由于C单位的分包是业主指定分包,B单位是否可不经审核直接与C单位签订分包合同?
(2)C单位由于自身管理不到位,施工过程中出现了质量事故,工程返工造成了工期延误和成本损失,A公司是否应承担相应责任?
(3)对C单位出现的质量事故造成的工期延误和成本损失,B单位应承担什么责任?
(4)C单位是否可将分包工程的一部分分包给D单位?
(5)总承包方对分包方及分包工程施工应从哪些方面进行全过程的管理?
查看答案
(1)签订分包合同前,B单位应审核C单位有无承担该分包工程的资质和能力,如不具备相应的资质和能力,则不能分包。
(2)对C单位由于自身管理不到位出现的质量事故,A公司不承担责任,并可对由此造成的工期延误提出赔偿要求。
(3)对分包工程因质量事故造成的工期延误,B单位应承担总包(连带)责任,由此造成A公司的损失B单位应负责赔偿,同时可要求C单位对自己的损失进行赔偿。
(4)C单位不得再将分包工程分包给任何单位。
(5)总承包方对分包方及分包工程施工,应从施工准备、进场施工、工序交验、竣工验收、工程保修以及技术、质量、安全、进度、工程款支付等进行全过程的管理。
31材料分析题31 / 35
资料(1)
某电梯安装工程项目,由于电梯工程在高且深的井道内作业,每层在层门安装前留下较大的门洞,这对作业人员或其他闲杂人员存在高空坠落的危险。针对这一情况,施工项目经理部对从事影响工程产品质量的所有人员进行了控制。
施工项目经理部对该电梯工程的施工程序和施工安全技术措施的制定如下:
(1)机房通向井道的预留孔随时开通以方便施工;
(2)井道安装好导轨后放基准线进行配管配线;
(3)层门洞靠井道壁外侧设置坚固的围封,围封的高度不小于0.8m;
(4)由制造厂组装完成经调试合格后加以封记的机电协调动作部件,在施工时应拆封调整后安装;
(5)电梯安装单位安装完毕自检试运行结束后,由监理单位负责进行校验和调试;.
(6)电梯经校验和调试符合要求后,向当地特种设备安全监督部门报验要求监督检验。
问题:
(1)施工项目经理部对施工人员主要从哪些环节进行控制?
(2)施工人员的哪些方面直接影响工程质量?
(3)逐条说明该电梯工程的施工程序和施工安全技术措施是否妥当?如不妥,请改正。
查看答案
(1)施工项目经理部对施工人员的控制环节是:资格和能力的控制,增强意识教育,严格培训、持证上岗。
(2)施工人员的政治思想素质、责任心、事业心、质量意识、业务能力和技术水平均直接影响工程质量。
(3)该电梯工程的施工程序和施工安全技术措施妥当与否的判定。
1)不妥。
正确做法:机房通向井道的预留孔应设置临时盖板。
2)不妥。
正确做法:井道放基准线后安装导轨。
3)不妥。
正确做法:围封的高度不小于1.2m。
4)不妥。
正确做法:由制造厂组装完成经调试合格后加以封记的机电协调动作部件是一个整体,在施工时不得进行拆封调整。
5)不妥。
正确做法:由制造单位负责进行检验和调试。
6)不妥。
正确做法:校验和调试符合要求后,向经国务院特种设备安全监督管理部门校准的检验检测机构报验要求监督检验。
32材料分析题32 / 35
资料(2)
某施工企业在进行某轧钢企业机电工程中使用行车进行轧钢设备吊装。吊装作业时施工人员不慎从25米高的空洞中坠落地面,经抢救无效当场死亡。事故发生后施工单位立即组织调查组进行调查处理。调查后发现,作业前技术人员编写了安全技术措施并进行了安全技术交底,该施工人员是刚进单位不久的一般劳务工并患有高血压病。施工企业在同年7月20日完成了事故调查工作。8月10日处理结案。
问题:
(1)吊装工作前施工方案的编制依据是什么?
(2)安全事故按其严重程度可分为哪几级?该事故属于哪一级?
(3)分析造成该安全事故的主要原因有哪些?
(4)安全事故处理的原则是什么?
(5)吊装工程的危险源辨识?
查看答案
(1)
吊装方案的编制依据是:有关规程、规范;施工总组织设计;被吊装设备(构件)的设计图纸及有关参数、技术要求等;施工现场情况,包括场地、道路、障碍等。
(2)
安全事故按其严重程度可分为轻伤事故、重伤事故、死亡事故、重大伤亡事故和特大伤亡事故。
该事故属于死亡事故因为造成一名施工人员当场死亡。
(3)
造成该安全事故的原因有:
起重吊装施工人员是特殊工种人员。特殊工种人员应进行培训,考试合格持证上岗,该施工人员为新进单位的新工人未经培训、未考试合格就上岗操作违反安全操作规程。
该施工人员在25米高空作业时应腰系安全带,并固定在可靠的地方,该起事故就是因为违反了高空作业应带安全带的有关规定。
从事高空作业人员必须进行体检,患有心脏病、高血压等人员不得从事高空工作。
高空作业处的空洞应设有围栏、盖板和安全网,该施工人员从空洞中坠落说明该空洞没有任何安全设施。
(4)
安全事故处理的“四不放过”原则是:事故原因未查清不放过;事故责任者和群众未受到教育不放过;事故的责任者未受到处理不放过;整改措施未落实不放过。
(5)
吊装工程的现场危险源辨识:高空坠落、物体打击、触电和交叉施工带来的其它工种伤害危险。
各方变更要求必须经业主工程师批准方能下发和生效。
33材料分析题33 / 35
资料
某钢厂拟建一台特大型烧结机(有效烧结面积360m2),以满足高炉增容后烧结矿的需求。在该项目初步设计审查通过后,因钢材价格上涨,业主急于早日建成投产,与一家具有类似工程经验且具有总承包资质的工程公司签订了EPC“交钥匙”总承包合同,约定14个月建成投产。签订合同时,施工图纸设计刚刚开始,经过初步设计审查,主要设备的规格、型号已确定(包括烧结机、环冷机、主抽风机、圆筒混合机),业主方“三通一平”工作已完成,资金已落实部分。
该厂位于一片河滩地上,远离市区;紧邻一条主干道,场地平坦,地势低洼,场地狭窄,场区内淤泥质土为主,基岩在地下45m处。该地区雨季在每年5月及6月(即合同签订后的第3到第4个月),夏季极端最高温度在43℃,冬季极端最低气温-5℃。合同签订后的第13个月到第14个月间正值传统节日——春节。
该项目施工内容包括:分系统及分辅助设施,道路管网等;主要车间包括烧结冷却机室、主抽风机室、配料室、混合室及通廊转运站。其中烧结冷却机室是大型高层工业厂房,土建施工周期长,烧结机的制作、安装时间很长,主抽风机室中的主抽风机采用进口设备,订货周期很长,而混合机不仅制作周期长,且体积重量均很大,运输难度较大。该公司项目部根据工程具体情况,考虑了不利因素影响,制定了较可行进度计划,重点对引起进度偏差的原因进行了分析,实施中加强了计划控制和调整,保证合同工期,如期完成了任务。
问题:
(1)项目部在确定施工进度目标时,应考虑哪些因素对施工进度的影响?
(2)如何才能制定较为可行的进度计划?
(3)如何进行进度计划的控制,保证合同工期?
(4)试分析哪些原因会引起进度偏差调整?
查看答案
(1)根据本案例的具体情况,应考虑如下因素:
根据合同总体工期要求确定最迟开工时间;设计进度、设备采购进度;季节性施工措施(如雨期施工、抗高温措施);建材价格上涨;劳动力资源供应不均衡(如春节);软土地基处理及桩基施工过程中意外情况发生;由于边设计边施工,且设计周期短,必须考虑设计变更等对施工进度的影响。
(2)制定较为可行的进度计划的方法是:
1)根据以往类似工程经验,估计绝对工期可能的最小值。
2)根据上述最小值,与设备采购部门和土建单位协商,确定某单位工程的土建开工时间、安装开工时间、单机试车时间及最终联动试车时间(包括空负荷和带负荷)。
3)将上述时间表与设计部门协商,制定设计进度计划,以满足现场施工需要。
4)经过设备采购部门、设计部门协商后的施工进度计划,还需结合现场条件再进行细化。本项目最终投产计划宜在春节前完成,比合同工期提前一个月。
(3)对进度计划的控制如下:
1)将总目标分解到每个单位,并要求各单位按计划工期进一步分解。
2)对照计划进行跟踪,检查进度实际情况;对影响本项目施工进度的因素进行分解,如图纸不及时到位、压桩遇地下障碍、设计变更、设备供应不及时等,进度难免出现偏差,应采取相关措施,在保证总进度目标的情况下,对进度计划进行调整,形成新的计划,作为进度控制的新依据。
3)一旦出现进度偏差,就应对症下药,采取纠偏措施。
(4)引起进度偏差调整的原因:除宏观原因和不可抗力原因外,重点有:供应商违约,资金不落实,计划编制失误,施工方法不当,施工图纸提供不及时等。
34材料分析题34 / 35
资料(1)

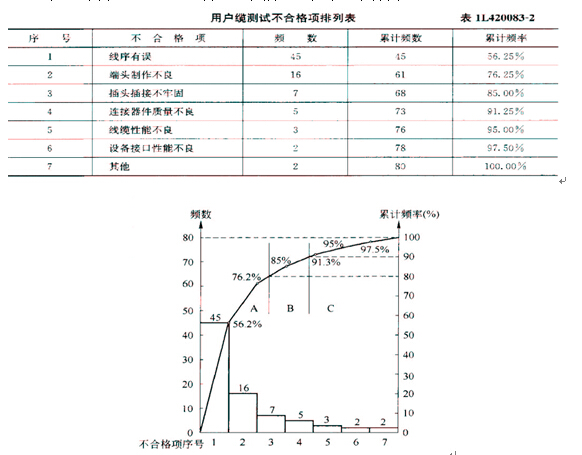

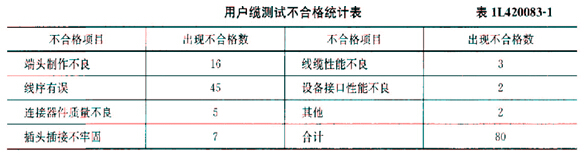

在X市本地线路架设工程中,某施工处承担户线安装部分,包括分线设备下线(称爬杆线)和用户室外线两部分。线缆走向整齐、合理,并于8日30日全部安装完成,从9月1日开始由技术人员对线缆进行测试,在测试过程中发现其中存在很多质量问题,统计如表所示。

问题:
(1)应用排列图法分析存在的质量问题。
(2)存在的主要质量问题是什么?
查看答案
(1)首先将在测试过程中发现的不合格项原始资料进行加工整理,画出排列表和绘出排列图。采取排列图法可直观地看出影响质量的主要因素,便于有针对性的前期预防和后期检查,确保工程质量。如表、图所示。

(2)通过排列图法分析可以看出,在测试过程中发现的主要质量问题是线序有误及端头制作不良两项,这两项出现的不合格数占全部不合格的76.25%,因此这两项应作为质量改进的主要对象。
35材料分析题35 / 35
资料(2)
某机电安装公司,通过竞标承担了某化工厂的设备、管道安装工程。该工程地处北方沿海地区,由于工程招标,征地、设备采购等原因,致使工程到9月底才开工,为兑现投标承诺,该公司通过质量策划,编制了施工组织设计和相应的施工方案,并建立了现场质量保证体系,制定了检验试验卡,要求严格执行三检制。工程进入后期,为赶工期,采用加班加点办法加快管道施工进度,由此也造成了质量与进度的矛盾。质量检查员在检查管道的施工质量时发现φ89不锈钢管焊接变形过大,整条管道形成折线状,不得不拆除重新组对焊接,造成直接经济损失5600元。
问题:
(1)三检制的自检、互检、专检责任范围应如何界定?本案例是哪个检验环节失控?
(2)影响施工质量的因素有哪些?本工程的环境因素有哪些?造成不锈钢管焊接变形过大的因素是什么?
(3)质量预控方案一般包括哪些内容?针对该工程提出一项质量预控方案。
(4)质量事故如何界定?本案例问题应如何定性?
(5)本案例属于哪种质量事故处理方式?
查看答案
(1)
一般情况下,原材料、半成品、成品的检验以专职检验人员为主;施工生产过程的各项作业的检验则以施工现场操作人员的自检、互检为主;专职检验人员巡回抽检为辅。
本案例问题出在自检和互检,在这两个环节上有失控。
(2)
影响施工质量的因素有人、机(包括检验器具)、料、法、环五大因素。
影响本工程的环境因素主要有:工程技术环境、作业劳动环境、地理环境和气候环境等。
本案例造成不锈钢管焊接变形过大的主要因素是人和施工方法。
(3) (典型案例题)
质量预控方案一股包括:工序名称、可能出现的质量问题、提出质量预控措施三部分内容。
制订该工程的焊接质量预控方案为:
1)工序名称:室外管道焊接。
2)可能出现的质量问题:由于人员技能水平、设备能力、施工方法造成的夹渣、未焊透缺陷;由于沿海地区冬期施工,室外焊接气温较低、有风影响,容易出现气孔、裂纹等缺陷,影响管道的焊接质量。
3)质量预控措施:选择有相应合格项目和焊接检验的焊工施焊;选择合适的焊接设备;控制管口打磨、坡口加工、管道组对质量;按焊接工艺卡施焊;按规定将焊条进行烘干;控制氩气纯度;搭设施焊保护棚、采取管口预热、层间二次预热、焊后及时保温缓冷等。
(4)
由于工程施工质量不符合规定标准而引发或造成规定数额以上经济损失、工期延误或造成设备人身安全,影响使用功能的即构成质量事故。本案例问题为一般质量问题。
(5)
本案例属于返工处理。
