建筑类一级建造师执业资格专业工程管理与实务
2014年一级建造师《市政工程》临考猜题卷(二)
35 题含答案专业工程管理与实务
1单选题1 / 35
反映沥青抵抗开裂能力的指标是( )。
查看答案
C. 10℃或15℃延度
2单选题2 / 35
刚性挡土墙在外力作用下向填土一侧移动,使墙后土体向上挤出隆起,则作用在墙上的水平压力称为( )。
查看答案
C. 被动土压力
3单选题3 / 35
改性沥青混合料面层施工时,碾压设备应紧跟摊铺机,采取( )的方式慢速稳压。
查看答案
D. 高频率、低振幅
4单选题4 / 35
再生沥青混合料确定沥青用量的最佳方法是( )。
查看答案
A. 马歇尔试验法
5单选题5 / 35
围堰使用期间河流的常水位为+2. Om,可能出现的最高水位(包括浪高)为+3.0m,则该围堰项的最低标高应为( )。
查看答案
C. +3. 5m
6单选题6 / 35
在施工中钢筋受力分不清时,可按( )处理。
查看答案
B. 受拉
7单选题7 / 35
后张法预应力施工中,预应力筋张拉后应及时进行孔道压浆,下列关于孔道压浆说法错误的是( )。
查看答案
B. 压浆完成24h以后,结构混凝土的温度可以低于5℃
8单选题8 / 35
斜拉桥的斜塔柱施工时,应分高度设置横撑,使其线形、应力和( )满足设计要求并保证施工安全。
查看答案
D. 倾斜度
9单选题9 / 35
盾构掘进控制“四要素”是指( )。
查看答案
B. 开挖控制、一次衬砌控制、线形控制、注浆控制
10单选题10 / 35
水池结构施工中,橡胶止水带的接头方法是( )。
查看答案
A. 热接
11单选题11 / 35
下列关于预制装配式水池预应力施工的错误说法是( )。
查看答案
A. 提高接缝用混凝土或砂浆的水灰比
12单选题12 / 35
某水厂进水的水悬浮物一般在50~80mg/L,水质稳定,合理的给水处理工艺流程应是( )。
查看答案
B. 原水→接触过滤→消毒
13单选题13 / 35
预应力钢筋混凝土应优先采用硅酸盐水泥,不宜使用( )水泥。
查看答案
A. 矿渣硅酸盐
14单选题14 / 35
用于城市管道的快速切断截止流动,且流体阻力小,启闭迅速,结构简单,密封性能好的阀门是( )。
查看答案
D. 球阀
15单选题15 / 35
给水排水管道采用开槽施工时,人工在槽内进行槽底地基处理等作业时,必须在( )条件下进行。
查看答案
C. 沟槽边坡稳固
16单选题16 / 35
在浅埋地段、围岩自稳性差等不良地质条件下进行喷锚暗挖法施工时,为确保施工安全,加快施工进度,应采用辅助技术使开挖作业面围岩保持稳定。以下选项中不属于辅助技术的是( )。
查看答案
B. 留核心土
17单选题17 / 35
盾构从工作井始发或到达工作井前,必须拆除洞口临时围护结构,拆除前必须确认( ),以确保拆除后洞口土体稳定。
查看答案
B. 洞口土体加固效果
18单选题18 / 35
工程量清单计价模式计价主要依据是市场价格和企业的( )水平。
查看答案
A. 定额
19单选题19 / 35
大体积水泥混凝土浇筑施工容易产生裂缝,产生裂缝的主要原因有四个,以下选项中不是裂缝产生主要原因的是( )。
查看答案
C. 水泥用量大
20单选题20 / 35
混凝土拌合物的坍落度评定应以( )的测值为准。
查看答案
B. 浇筑地点
21多选题21 / 35
我国现行《城市道路工程设计规范》CJJ 37-2012以道路在城市道路网中的地位、交通功能为基础,同时也考虑对沿线的服务功能,将城镇道路分类为( )。
查看答案
A. 快速路 B. 主干路 C. 次干路 D. 支路
22多选题22 / 35
桥梁的基本组成应分为( )。
查看答案
A. 桥跨结构 B. 墩台 C. 支座
23多选题23 / 35
适用土层地质条件较好、隧道断面较小的暗挖法有( )。
查看答案
A. 全断面开挖法 B. 台阶开挖法 E. 环形开挖预留核心土法
24多选题24 / 35
从工程地质的角度,根据埋藏条件可将地下水分为( )。
查看答案
B. 上层滞水 D. 潜水 E. 承压水
25多选题25 / 35
钢筋混凝土桥梁施工时,混凝土浇筑前应进行检查,检查钢筋及预埋件的位置、规格,还要检查( )。
查看答案
B. 模板 D. 支架稳定性 E. 支架强度
26多选题26 / 35
水池满水试验时,应按要求向池内注水,下列各项要求正确的是( )。
查看答案
B. 向池内注水宜分三次进行,每次注水为设计水深的三分之一 C. 相邻两次注水的间隔时间不应小于24h E. 每次注水宜测读24h的水位下降值,计算渗水量
27多选题27 / 35
管道基础采用天然地基时,地基因排水不良被扰动时,应将扰动部分全部清除,可回填( )。
查看答案
A. 卵石 B. 级配碎石 C. 碎石
28多选题28 / 35
地下燃气管道穿越或邻近既有建筑物、构筑物施工时,必须符合规定,以下选项中说法正确的是( )。
查看答案
A. 地下燃气管道不得从大型构筑物下面穿越 C. 地下燃气管道与建筑物,构筑物基础之间应保持规定的安全距离 D. 无法满足安全距离时,应将地下燃气管道敷设在管道沟中 E. 无法满足安全距离时,应将地下燃气管道敷设在刚性套管中
29多选题29 / 35
非开挖方式修复城市管网的施工方法主要分为( )等。
查看答案
A. 局部修补 B. 全断面修复 E. 管道更新
30多选题30 / 35
成本管理的基本流程应包括( )。
查看答案
A. 成本决策 B. 成本预测 C. 管理计划 D. 过程控制
31案例分析题31 / 35
案例(一)
1.背景
A安装公司承接新建住宅小区的供热管道工程。为了保证施工质量,公司购置了先进的二手电弧焊设备,施焊工人均持有焊工本,并聘请经验丰富的焊工技师不定期现场指导。土方开挖至槽底发现某段地基较松软,经现场监理人员查验认为可不做特别处理,可继续施工。其后开挖遇到一段废弃的雨水方沟,在停工等待处理方案期间阴雨不断,复工时发现已铺设管道进入泥浆,管端保温层进水。支架安装时,作业人员加塞硬木垫片进行调高。管道连接固定后发现漏装补偿器随即补装。
管道安装完毕经强度试验与气密性试验合格后进行了48h试运行,经检查管道接口没有发现渗漏;A安装公司向开发商提供验收报告。
2.问题
(1)A安装公司是否具备供热管道的施焊条件?为什么?
(2)指出A安装公司技术质量管理工作的缺失,并写出正确做法。
(3)背景中管道功能性试验的程序与方法是否妥当?为什么?
查看答案
(1)不具备。因为A公司缺少专职的检查、检验人员;二手焊接设备的性能稳定性有待检验;缺少有精度等级符合要求、灵敏度可靠的焊接检验设备;为保证焊接质量采取聘请经验丰富的焊工技师不定期现场指导的措施不能满足要求。
根据《城镇供热管网工程施工及验收规范》CJJ 28-2004规定,施焊单位应符合下列要求:
1)有负责焊接工艺的焊接技术人员、检查人员和检验人员;
2)有符合焊接工艺要求的焊接设备且性能稳定可靠;
3)有精度等级符合要求、灵敏度可靠的焊接检验设备;
4)有保证焊接工程质量达到标准的措施。
(2)A安装公司技术质量管理工作主要缺失:
1)开挖遇到废弃的雨水方沟,反映施工前准备工作不足,没有对管道施工范围内的地上地下障碍物进行现场核查确认,导致工程停顿。
2)沟槽遇到松软地基,施工方仅征询监理人员的意见,工作程序不清晰;应由建设方邀请设计方等人员验槽,并应得到设计方书面处理意见。
3)成品保护措施不足。施工间断时,对施工成品必须制定严格的防止损坏的保护措施,并认真实施;已安装管道应采用封堵措施,防止泥浆进入管内。
4)作业人员违规操作,关键工序施工质量控制不到位。管道和补偿器安装是供热管道施工的关键工序,应编制作业指导书和进行技术交底。管道支架的支撑表面的标高可以采用加金属垫板的方式调高,垫板必须与预埋铁件或钢结构进行焊接;采用加塞硬木垫片调高是不允许的。补偿器安装前,管道和固定支架是不得进行固定连接的。管道连接固定后再补装补偿器也是不允许的。
(3)不妥当。因为有关规范规定:供热管道工程需经有关各方预验收合格且热源已具备供热条件后,方能按建设和设计单位认可的参数进行试运行,试运行的时间应为连续运行72h,而不是48h。试运行中应对管道及设备进行全面检查,特别要重点检查支架的工作状况;而不是仅检查管道接口渗漏。
32案例分析题32 / 35
案例(二)
1.背景
南方某城市新区建设中压0. 35MPa燃气管道,管径DN300mm,全长3.1km;其中需通过灌渠进入对岸新区。横跨灌渠的现有跨线桥是连接新旧城区的主干道,桥宽20m。过河段燃气管道设计采用随桥梁外侧支架敷设。施工项目部编制的施工方案经上级技术负责人签章批准后组织实施。
2.问题
(1)燃气管道利用桥梁跨越时有何规定?
(2)随桥敷设燃气管道施工中应注意哪些问题?
(3)施工方案报上级签批前还应经过哪些程序?
(4)过河燃气管道安装完成后应做哪些检验?
查看答案
(1)燃气管道随桥梁敷设应符合有关规范规定:首先是工程条件许可,即现有桥粱具备燃气管道架设条件和运行管理条件;其二是管道的输送压力不应大于0. 4MPa,即中低压管道。背景中管道设计采用随桥敷设方式,表明工程条件满足上述规定。
(2)当燃气管道随桥梁敷设时,应采取如下安全防护措施:
1)敷设于桥梁上的燃气管道应采用加厚的无缝钢管或焊接钢管,尽量减少焊缝,对焊缝进行100%无损探伤;
2)跨越通航河流的燃气管道管底标高,应符合通航净空的要求,管架外侧应设置护桩;
3)在确定管道位置时,与随桥敷设的其他管道的间距应符合现行国家标准《工业企业煤气安全规程》GB 6222-2005支架敷管的有关规定;
4)管道应设置必要的补偿和减震措施;
5)对管道应做较高等级的防腐保护。对于采用阴极保护的埋地钢管与随桥管道之间应设置绝缘装置;
6)跨越河流的燃气管道的支座(架)应采用不燃烧材料制作。
(3)应征得桥梁权属方和监理等方面同意,并签认。
(4)随桥架设管道在进行强度试验和严密性试验前,应该算管道及其支撑结构的强度,必要时应临时加固。试压宜在环境温度5℃以上进行,否则应采取防冻措施。
33案例分析题33 / 35
案例(三)
背景材料:
A公司低价中标燃气管道工程,并与建设单位签订工程合同,约定工期为150d。A公司通过内部招标,选择具有一级建造师资格证书且有类似工程经验的人担任施工项目负责人。工程开工后不久,建设单位为满足环境治理计划,要求缩短工期,100d内完工。为实现建设单位进度要求,项目部抽调A公司所有具备焊工证人员,包括数名在其他岗位工作近一年的人员充实焊工力量,直接进入现场进行管道焊接。工程完工后,项目部计划管道进行严密性试验后投入运行。
问题:
1.指出建设单位压缩工期的违规之处。
2.企业内部竞标选用项目负责人应注意哪些事项?
3.简述项目部充实焊工力量做法存在的问题,给出纠正措施。
4.分析项目部的管道功能性试验与试运行计划可行性,给出正确做法。
查看答案
1.建设方做法存在违规事项:签订合同后,又要求缩短工期,违背了招标文件与合同工期的约定。
2.企业内部竞标选用项目部负责人应注意如下事项:
(1)招标文件规定和合同约定,不能有违约之处。
(2)项目负责人应是市政公用一级建造师,并持有建造师的注册证书。
(3)与建设方充分进行沟通和协调。
3.项目部充实焊工力量存在问题:
(1)所有焊工并不都具有符合工程项目的焊接合格证。
(2)对近一年没在焊工岗位工作的焊工,没有进行操作技能考试,也没有进行岗前培训。
正确的做法是:连续6个月以上中断焊接作业,要重新进行原合格项目的操作技能考试合格后方可上岗;上岗前,应进行安全技术培训和安全技术交底。
4.项目部的管道功能性试验和试运行计划缺少管道吹扫和气压试验环节。正确做法:应依据规范规定依次进行管道吹扫、强度试验和严密性试验,合格后方可进入试运行。
34案例分析题34 / 35
案例(四)
背景材料:
A公司中标城市污水处理厂升级改造工程,合同工期18个月,合同价为固定总价,新建构筑物,包括沉淀池和滤池等钢筋混凝土水池,采用现浇施工工艺。拟建水池距现有的建(构)筑物最近距离5.0m,其地下部分最深为5.6m;厂区地下水位在地面下约2.0m。
施工项目部编制了施工组织设计,其中含有基坑施工方案和水池混凝土现浇施工方案。基坑施工方案包括降水施工、土方开挖、围护结构施工和沉降观测等内容。混凝土水池现浇施工方案包括模板支架设计及安装拆除,钢筋加工,混凝土供应、止水带、预埋件安装等。上报A公司审批时,主管部门提出补充意见。
施工过程中发生以下事件:
事件一:质量监督部门例行检查时,混凝土供应商未能提供集料的产地证明和有效的碱含量检测报告,被明令停工整改;造成两周的工期损失和数十万元的经济损失;
事件二:考虑到锚索施工对现有建(构)筑物会有损坏风险,项目部拟将原设计锚固长度9.0m缩短为5.2m;并增加锚索数量。
事件三:在确认施工区域地下水位普遍上升后,设计单位重新进行抗浮验算,在新建池体增设了配重结构,增加了工作量。
问题:
1.补充现浇混凝土水池施工方案的内容。
2.就事件一中的工期和经济损失,A公司可提出索赔吗?为什么?
3.分析并指出事件二中项目部的做法存在问题。
4.事件三种增加的工作量能否索赔?说明理由。
查看答案
1.现浇混凝土水池施工方案应补充:混凝土的原材料控制,配合比优化试验、浇筑作业、养护等内容。
2.A公司不能向建设方索赔。因为是A公司自身管理责任。A公司可向混凝土供应商索赔经济损失,是供应商不履行或未能正确履行进场验收规定,向A公司提供集料的质量保证资料。
3.事件二在技术管理方面存在问题。
因现场施工条件变化,需要改变预应力锚索长度和间距,涉及设计变更问题,项目部不能自作主张。
正确做法:施工项目部应会同设计人协商解决,由设计重新计算和验算,按照程序做出变更设计。
4.能提出索赔,理由是:由于工程招投标时设计未考虑配重,属于图纸不全,承包方无法作出正确预计。池体增加配重结构属于新增工程内容,依据工程索赔的规定:新增工程项目因设计变更造成工程施工项目增加或局部尺寸、数量变化等均可索赔。
35案例分析题35 / 35
案例(五)
背景材料:
某公司中标城市沿海主干道路改建工程标段,道路东西走向,全长973.5m,车行道宽度15m,两边人行道各3m;与道路中心线平行且向北,需新建DN800mm、雨水管道950m。新建路面结构:150mm厚砾石砂垫层,350mm厚二灰混合料基层,80mm厚中粒式沥青混凝土,40mm厚SMA改性沥青混凝土面层。
合同规定的开工日期为5月5日,竣工日期为当年9月30日。合同要求施工期间维持半幅交通,工程施工时正值高温台风季节。
项目部在施工组织设计获得批准后,开始施工。施工组织设计中绘制了以下的总网络计划图:

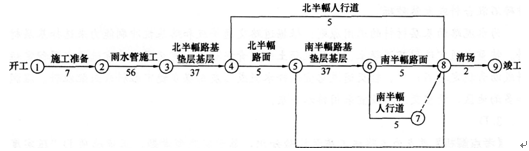

图中施工时间中已包含旧路翻挖、砌筑路缘石的施工时间;二灰混合料基层雨期施工施工组织如下:混合料含水量根据气候适当调整,使运到施工现场的混合料接近最佳含水量;关注天气预报,以预防为主。为保证SMA改性沥青面层施工质量,施工方案要求:摊铺温度不低于160℃,初压开始温度不低于150℃,碾压终了的表面温度不低于90℃;采用振动压路机,由低处向高处碾压,不得用轮胎压路机碾压。
问题:
1.指出本工程总网络图计划中的关键线路。
2.将本工程总网络计划改成横道图。

3.根据总网络图,指出可采用流水施工压缩工期的分项工程。
4.给出雨期路基施工的主要措施。
5.补充SMA改性沥青面层碾压施工技术要点。
查看答案
1.本工程总网络图计划中的关键线路:
关键线路一;①→②→③→④→⑤→⑥→⑧→⑨
关键线路二;①→②→③→④→⑤→⑥→⑦→⑧→⑨

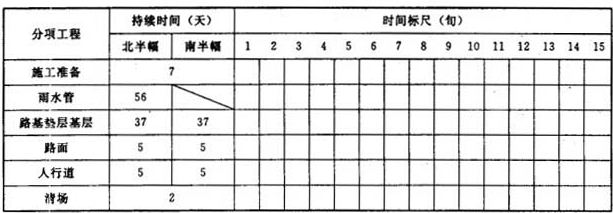

2.将本工程施工网络计划改为横道图形式,改后见下图。
3.可以采用流水作业方式压缩工期的分项工程有:雨水管施工,北半幅路基垫层基层施工,南半幅路基垫层基层施工。
4.雨期路基施工的主要措施:
(1)应坚持拌多少,铺多少,压多少、完成多少;
(2)下雨来不及完成时,要尽快碾压,防止雨水渗透。
5.补充SMA改性沥青面层碾压施工技术要点:
(1)振动压路机应紧跟摊铺机,采取高频、低振幅的方式慢速碾压。
(2)防止过度碾压。
