建筑类一级建造师执业资格专业工程管理与实务
2009年一级建造师考试《公路工程管理与实务》真题
35 题含答案专业工程管理与实务
1单选题1 / 35
某一级公路,面层为沥青混凝土AC—16,基层为二灰碎石土,在面层与基层间应铺设( )
查看答案
B. 透层
2单选题2 / 35
某坚石路堑紧邻一座高压线铁塔,其最佳开挖方法是( )
查看答案
D. 静态破碎开挖
3单选题3 / 35
某路基换填施工,换填深度为2m,地下水位为地面以下1.8~2.cm,含水层以下为非透水层,为降低和拦截地下水,在换填边界处宜设置( )
查看答案
D. 填石渗沟
4单选题4 / 35
下列基层中,属于嵌锁型粒料基层的是( )
查看答案
A. 泥结碎石基层
5单选题5 / 35
某换填工程,工期紧、换填面积广、淤泥层较厚且稠度大,该工程最适合采用的换填方法是( )
查看答案
B. 爆破排淤法
6单选题6 / 35
公路定线中确定的桥面标高与通航净空顶部标高之差称为( )
查看答案
C. 桥梁容许建筑高度
7单选题7 / 35
桥梁上部结构逐孔施工通常选用的施工方法是( )
查看答案
B. 预制拼装法或现浇法
8单选题8 / 35
山岭隧道复合式衬砌中防水层的施工时间应在( )
查看答案
D. 初期支护变形基本稳定后,二次衬砌施工前
9单选题9 / 35
交通安全设施中的视线诱导设施主要包括线形诱导标、轮廓标和( )
查看答案
D. 分合流标志
10单选题10 / 35
高速公路联网收费系统中推荐采用的通行券有一次性纸质磁性券、一次性纸质二维条形码券和( )三种。
查看答案
C. 非接触式IC卡
11单选题11 / 35
下列关于路基工程土方施工安全操作要点的说法中,错误的是( )
查看答案
A. 技术负责人在开工前应视土方工程规模决定是否对作业工人进行安全交底
12单选题12 / 35
填石路段划分为平整,碾压,填石和检测四个作业区段,四个作业区段正确的施工工艺顺序是( )
查看答案
C. 分层填筑→摊铺平整→振动碾压→检测签认
13单选题13 / 35
下列检测方法中,属于动态检测弯沉值的是( )
查看答案
D. 落锤弯沉仪法
14单选题14 / 35
某桥梁桥跨布置为9×30m,桥下地形起伏变化较大,墩身较高,该桥预制吊装施工不宜选用( )架设法。
查看答案
D. 跨墩龙门架
15单选题15 / 35
采用新奥法施工隧道时,隧道开挖通常可采用全断面开挖法、台阶开挖法和分部开挖法。全断面开挖法的主要特点是( )
查看答案
A. 具有较大的断面进尺比
16单选题16 / 35
某桥梁下部结构采用C45混凝土,计划工期60天,总劳动量为12000工日。在每天按一个班制计算的前提下,下列劳动力组织方式,能满足工期要求的是( )
查看答案
B. 组织4个施工队,每个施工队55人
17单选题17 / 35
为防止水泥稳定土基层出现裂缝,正确的处理方法是( )
查看答案
C. 应根据土的性质采用最佳含水量
18单选题18 / 35
单价合同工程量清单所列工程数量是指( )
查看答案
C. 设计的预计数量
19单选题19 / 35
为控制悬臂浇筑钢筋混凝土箱梁桥的施工挠度,应在( )建立相对坐标系。
查看答案
B. 0号块箱梁顶面
20单选题20 / 35
按照《公路法》相关规定,下列行为中,属于危及公路安全的是( )
查看答案
A. 在某渡口下游180m处挖砂
21多选题21 / 35
下列属于桥梁工程设计中偶然作用的有( )
查看答案
B. 汽车撞击作用 C. 地震作用 E. 船舶或漂流物的撞击作用
22多选题22 / 35
SMA路面施工各环节中需控制( )温度。
查看答案
A. 沥青加热 C. 集料加热 D. 开放交通 E. 混合料摊铺
23多选题23 / 35
下列土工合成材料,可用于防治路面反射裂缝的有( )
查看答案
A. 塑料格栅 C. 玻璃纤维格栅 D. 土工织物
24多选题24 / 35
沥青面层的细集料可采用( )
查看答案
A. 河砂 B. 机制砂 C. 海砂 E. 石屑
25多选题25 / 35
某二级公路K20+550~K20+600段的路基右侧有一滑坡体,施工单位采取了下述滑坡防治措施。其中正确的有( )
查看答案
A. 整平滑坡表面的积水坑,并封堵裂缝 B. 在滑坡体以外修筑环形截水沟 D. 修筑抗滑桩进行支挡 E. 截断并排出滑坡体下部的地下水
26多选题26 / 35
复合式衬砌隧道现场监控量测的必测项目包括( )
查看答案
A. 周边位移 B. 拱顶下沉 D. 地质和支护状况观察
27多选题27 / 35
收费系统的主要检测项目包括设备及材料的质量和规格检查( )
查看答案
A. 设备性能和功能测试 E. 系统测试
28多选题28 / 35
下列关于公路工程隧道施工安全技术要求中,正确的说法有( )
查看答案
C. 机械凿岩时,必须采用湿式凿岩机或带有辅尘器的干式凿岩机 D. 钻孔台车在洞内的行走速度不得超过25m/min
29多选题29 / 35
钻孔灌注桩施工中,制备泥浆的主要作用有( )
查看答案
A. 冷却钻头 B. 润滑钻具 C. 浮悬钻渣 D. 防止坍孔
30多选题30 / 35
根据《公路工程国内招投标文件范本》的相关规定,投标人的投标文件包括( )
查看答案
A. 投标担保 B. 授权书 D. 施工组织设计
31案例分析题31 / 35
背景
某高速公路全长120km,设计行车速度100km/h,双向四车道。其中有一座分离式隧道,隧道左线起讫桩号为ZK2+815~ZK3+880,全长1065m;右线起讫桩号为YK2+840~YK3+750,全长910m。隧道最大埋深400m,隧道沿纵向方向设人字坡,坡度1%。隧道进门段为浅埋段,设40m长的明洞。洞身围岩为Ⅱ~Ⅳ级,岩层含少量地下水,洞身掘进采用光面爆破,在爆破方案中有如下描述:在开挖面上适当部位掏出小型槽口(炮眼),并沿隧道设计轮廓线布置另一种炮眼。
隧道施工实行安全责任目标管理,项目部决定由专职安全员对隧道的安全生产全面负责。爆破施工前,项目部招聘了6名员工,并立即由专职安全员进行培训,考核合格后安排从事爆破作业。同时严格实行安全技术交底制度和上下班交接制度,严防安全事故的发生。
隧道明洞施工工序为:(1)明洞路堑土石方开挖;(2)边、仰坡开挖及加固;(3)修筑坡顶排水系统;(4)修筑明洞;(5)回填。
【问题】
1.按地质条件和按地形划分,背景中所述的隧道属于哪种隧道?按长度划分,左右隧道分别属于哪种隧道?
2.说明爆破方案中所述两种炮眼的名称。应先起爆哪种炮眼?说明理由。
3.该隧道宜采用何种排水方式?说明理由。
4.指出明洞施工工序中应放在首位的工序,并说明理由。
查看答案
1.按地质条件和按地形划分,背景中所迷的隧道属于岩石隧道;按长度划分,左隧道属于长隧道,右隧道属于中隧道。
2.两种炮眼名称为掏槽眼和周边眼。 应先起爆掏槽眼,理由:这是光面爆破,光面爆破的起爆顺序为:掏槽眼→辅助眼→周边眼。
3.应采用顺坡排水,其坡度应与线路坡度一致。因为隧道沿纵向方向设人字坡,可做到顺坡排水。 4.明洞施工工序中,“明洞路堑土石方开挖”应放在首位,因为明洞一般用明挖法施工。
32案例分析题32 / 35
背景
某高速公路N合同段路基工程施工,工期18个月,其中K23+200~K32+200路段以填方为主,合同段附近地表土主要是高液限黏土(液限值在38~49之间),在较远地带分布有膨胀土、沼泽土、盐渍土、有机土、粉土、砂性土等。出于控制造价的考虑,业主要求就地取材。为此,施工单位针对高液限土填筑路堤做了试验路段,以确定其最大干密度和松铺厚度等指标。场地清理完毕后,对路基横断面进行测量放样,动力触探,并绘制出横断面图,提交监理工程师复测,确认后开始填筑路基。
施工单位严格按照试验路段提供的数据指导施工,经过2个月的填筑,发现按试验路段数据控制施工,施工周期K(每层的填筑周期超过5d,在雨期,填筑周期达到15d以上),无法满足工期要求。业主在了解情况后,书面要求监理工程师指示施工单位在半个月后变更路堤填料,经过现场考查并征得监理工程师同意和设计单位确认后,选择了粉土与砂性土两种路堤填料,施工单位随即组织施工,在路堤施工中,采用一层粉土,一层砂性土交错分层水平填筑,每层压实厚度22cm左右;碾压时,采用纵向分行进行,直线段由中间向两边,曲线段由外侧向内侧的方式进行碾压。
由于变更后取用的路堤填料需增加较长运距,而在合同中没有该变更的价格,整个工程完工后,施工单位向业主提出了变更工程价款的报告。
【问题】
1.背景资料中所列土壤类型,哪些不得用于填筑路堤?哪些须经处理后才能用于填筑路堤?
2.指出施工单位在路堤施工中的错误,并给出正确做法。
3.根据公路工程变更后合同价款的确定方法,结合背景资料,填料变更的变更价款应如何确定?
4.施工单位提出变更工程价款的时间是否符合相关规定?说明理由。
查看答案
1.沼泽土、有机土不得用于填筑路堤;高液限黏土、膨胀土、盐渍土须经处理后才能用于填筑路堤。 2.“采用一层粉土,一层砂性土交错分层水平填筑,每层压实厚度22Cm左右”错误。正确做法:不同性质的土应分别填筑,不得混填;每种填料层累计总厚不宜小于0.5m。 “碾压时,采用纵向分行进行,直线段由中间向两边,曲线段由外侧向内侧的方式进行碾压”错误。正确做法:直线段由两边向中间,曲线段宜由内侧向外侧的方式进行碾压。
3.合同中没有适用或类似于变更工程的价格,由承包人提出适当的变更价格,经工程师确认后执行。 4.不符合相关规定。因为按照规定,工程变更发生后,承包人在工程变更确定后14天内,提出变更工程价款的报告。承包人在确定变更后14天内不向工程师提出变更工程价款报告时,视为该项设计变更不涉及合同价款的变更。
33案例分析题33 / 35
背景
某南方高速公路A特大桥桥跨布置及结构型式为(3×30+60+3×110+60+3×10)连续箱梁刚构桥。该桥地处山区,主桥采用桩基础,钢筋混凝土桥墩,墩高30~40m,主跨采用悬臂浇筑施工。施工单位进场后,经实地考查和核对设计文件,编制了本桥的施工组织设计。在安全技术方面强调按高处作业要求挂设安全网,并设置安全通道扶梯、防护栏杆和安全警示标示牌等。作业平台要求均载,不得超载偏载,挂篮设计采用三角斜拉带式。经项目经理部工程科负责人同意签认后报监理工程师审批,监理工程师认为施工组织设计的报审程序不符合要求,内容存在不足,退回施工单位要求修改,并提出修改意见。
该桥所用的砂、碎石等地材由施工单位通过媒体以公告的方式邀请材料供应商参加竞标,并且按招标和定标两步骤确定供应商。为确保材料质量,工地试验室对供应商送至项目部的砂、碎石进行了取样试验,质量满足要求后确定了地材供应商。
为了进行挠度观测,在箱梁的顶底板布置了测点,测量了立模时的标高。悬臂浇筑施工期间昼夜温差大,梁段混凝土强度满足要求后,作业班组进行预应力张拉。施工监测人员发现梁底高程误差超出了允许范围,经分析排除了以下原因:混凝土的重力密度的变化与截面尺寸的变化;混凝土弹性模量随时间的变化;结构体系转换以及桥墩变位对挠度产生的影响;施工临时荷载对挠度的影响。
【问题】
1.改正本桥施工组织设计报审程序的不当之处。除背景中提到的安全防护措施外,桥墩顶作业还要采取哪些安全防护措施?说明理由。
2.砂、碎石等地材的招标方式、招标程序是否符合规定?若不符合规定,请给出正确的做法。工地试验室的砂、碎石取样试验方式有何不妥?
3.分析说明造成本桥施工挠度控制不当的可能原因。
4.施工挠度观测时,还应选择在哪些工序作业前后做标高测量?
查看答案
1.“经项目经理部工程科负责人同意签认后报监理工程师审批”错误,应由项目经理(施工项目负责人)同意签认后报监理工程师审批。 桥墩顶作业还要在张拉钢筋的两端设置安全挡板;在其顶端装设防撞信号灯,设置可靠的防雷电装置。人员配备安全帽、安全带、防滑鞋、工具袋。
2.招标方式符合规定,招标程序不符合规定。正确做法:招标程序包括招标、投标、开标、评标、定标活动。工地实验室对供应商送至项目部的地材进行了取样试验不妥。工地试验室必须进行实地调查并取样试验,对试验报告进行评价(或:监理监督,项目部派人取样)。
3.混凝土的收缩徐变规律与环境的影响,张拉有效预应力的大小,日照及温度变化的影响。
4.混凝土浇筑前后,预应力束张拉前后的标高。
34案例分析题34 / 35
背景
某大型施工单位承接53km四车道高速公路路面及交通工程施工,路面单幅宽10.5m,自下而上路面结构层为:底基层为18cm厚4%水泥稳定碎石;基层为36cm厚6%水泥稳定碎石(分两层摊铺);面层为7cm厚AC-20,6cm厚AC-16,5cm厚SBS改性SMA沥青混合料。全线有4个互通式立交连接地方道路,其中设有4个匝道收费站,1个监控、收费及通信分中心,该分中心集中管理本路段监控系统、收费系统和通信系统,施工单位承担了包括安全设施、监控系统、收费系统、通信系统等施工。
施工单位将路段中间K25+000右侧的弃土场硬化后,作为沥青混凝土拌和站场地,并配置了一套4000型间歇式沥青混凝土拌和设备。该设备主要指标如下:每拌制一份料的重量Gj=4000kg,每份料的加料时间t1=15s,每份料的拌料时间t2=20s,每份成品料卸料时间t3=13s,时间利用系数KB=0.85。施工单位同时配置了两台11m宽的超大型摊铺机,4台YZC双钢轮振动压路机及两台16T的XP胶轮压路机。
路面施工过程中,施工单位对上面层的压实十分重视,确定了质量控制关键点,并就压实工序做出如下书面要求:(1)初压采用双钢轮振动压路机静压1~2遍,初压开始温度不低于140℃;(2)复压采用双钢轮振动压路机振压4遍,复压初始温度不低于130℃;(3)终压采用胶轮压路机静压1~2遍,终压结束温度不低于120℃;(4)相邻碾压重叠宽度应大于30cm;(5)为保证沥青混合料碾压过程中不粘轮,应采用洒水车及时向混合料洒水。
改性SMA路面试验路段施工中,发现大量油斑。施工单位技术员分析后认为产生油斑的原因可能是:运输距离较远,SMA混合料中骨料与沥青产生离析;拌和时间太短,导致拌和不够充分;拌合料(特别是纤维掺加剂)及路表含有一定的水分等,经采取措施处理后,路面施工正常进行。
路面工程全部完工并验收后,施工单位进行了交通工程收费系统的施工,两周后,收费站出口车道的自动栏杆、通行信号灯等单机(体)设备安验及配线施工完毕。
收费系统全部施工完毕交付使用后,某收费站发生如下事件:
事件1:收费亭内收费员由于要核对某车辆信息,需与收费站监控值班员直接通话。事件2:某日深夜,有歹徒袭击收费亭,收费员遭遇人身威胁。
【问题】

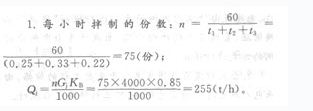

1.计算沥青混凝土拌和设备的生产率(QJ)。(列出计算过程)
2.逐条判断施工单位对压实工序书面要求的正确性,并改正错误之处。
3.补充3条产生油斑的可能原因。
4.对摊铺及碾压中出现的油斑分别提出处理措施。
5.在通电试验前,收费站出口车道设备应重点检查哪些配线的正确性?
6.事件1中,收费员和监控值班员的直接通话应使用哪个收费子系统?事件2中,收费员应使用哪个收费子系统向收费站内的值班员报告情况?
查看答案
2.第(1)条正确。第(2)条正确。第(3)条错误,胶轮压路机应采用双钢轮式压路机或关闭振动压路机。第(4)条正确。 第(5)条错误,应采用雾状喷水法洒水。
3.可能的原因有:SMA混合料温度过高,改性沥青发生老化;用油量过高(或沥青用量控制或油石比控制不当);压路机碾压遍数过多,使路面超压。
4.摊铺中出现的油斑应及时铲除并用热料填补,碾压中出现的油斑应及时在油斑区域撒机制砂。
5.要重点检查电源线、接地线的配线正确性。
6.直接通话采用内部对讲系统;发生人身威胁时使用安全报警系统。
35案例分析题35 / 35
背景
某施工单位承接了某高速公路A合同段的施工任务,其中包括8km的路基、路面工程和一座跨径80m的桥梁施工。该合同段土质以松散砂土和黏土为主,土质含水量为20%,路基施工中有大量土方需转运200~300m。
施工前,项目部组织编写了施工组织设计,并将路面分成三个工作量相等的施工段,基层和面层各由一个专业作业队施工。基层的三个段落按每段25天,面层的三个段落按每段15天等节拍组织线性流水施工,并绘制了总体进度计划(见下图)。
合同约定工期为300天,并规定每提前工期1天,奖励0.5万元;每拖延工期1天,罚款0.8万元。
在施工准备阶段,项目部将桥梁工程的基础施工指派给某专业作业队实施,但由于种种原因,施工时间需调整为70天。
在桥梁基础施工中,由于监理工作失误,使该桥施工暂停10天,导致人员和租赁的施工机具窝工10天,项目部在规定时间内就此向监理公司提出了费用索赔。
【问题】
1.该项目土方转运宜选用何种土方机械?说明理由。
2.按组织流水施工的要求,完善路面部分的施工网络图。
3.计算完善后的网络计划工期,和按此计划项目部可能得到的提前完工奖励或因误期的罚款额。
4.将桥梁基础施工时间定为70天是否可行?说明理由。
5.指出桥梁基础施工中机具窝工时可索赔的机械费用组成,项目部是否可以直接向监理公司提出索赔?说明理由。
查看答案
1.可选用小型(或中型)铲运机,因为铲运机主要用于中距离(200~300m)的大规模土方转运工程,并且最适宜在湿度较小的松散沙土和黏土中施工。3.路面工程工期T=25×3+15=90(d)。 T总=30+140+90+20=280(d)<300d,因此应该得 到奖励,奖励金额=(300-280)×0.5=10(万元)。

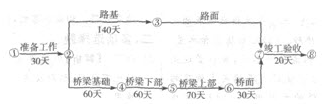

2.
3.路面工程工期T=25×3+15=90(d)。 T总=30+140+90+20=280(d)<300d,因此应该得到奖励,奖励金额=(300-280)×0.5=10(万元)。
4.可行,理由:桥梁基础变为70d后,关键线路虽然变为两条,但总工期没有增加,仍然为280d。 5.机具窝工时可索赔的机械费用组成为机械的租赁价格。
不可以,理由:监理工程师受建设单位的委托进行监理,其失误引起的索赔,应由建设单位承担。
