建筑类二级建造师执业资格二级专业工程管理与实务
公路工程管理与实务(2011年真题)
47 题含答案二级专业工程管理与实务
1单选题1 / 47
用于公路路基的填料,其强度按( )确定。
查看答案
B. CBR值
2单选题2 / 47
下列挡土墙结构类型中,受地基承载力限制最大的是( )。
查看答案
A. 重力式挡土墙
3单选题3 / 47
在软土地基处理施工技术中,砂垫层的主要作用是( )。
查看答案
D. 路基浅层水平排水
4单选题4 / 47
一级公路路基施工中线测量放样宜采用( )。
查看答案
C. 坐标法
5单选题5 / 47
关于抛石挤淤施工说法中,错误的是( )。
查看答案
D. 抛投顺序一般情况下应先从路堤两侧向中间进行
6单选题6 / 47
适用于各级公路基层和底基层的材料是( )。
查看答案
B. 级配碎石
7单选题7 / 47
下列说法中,属于沥青路面粘层主要作用的是( )。
查看答案
C. 使上下沥青结构层或沥青结构层与结构物(或水泥混凝土路面)完全粘结成一个整体
8单选题8 / 47
反映沥青混合料受水损害时抵抗剥落能力的指标是( )。
查看答案
B. 残留稳定度
9单选题9 / 47

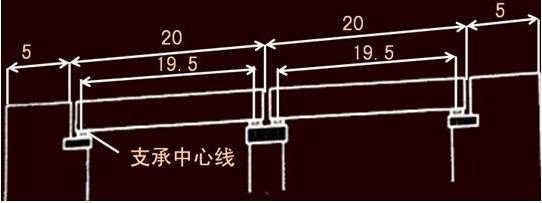

某预应力混凝土简支梁桥,总体立面布置如下图所示(尺寸单位:m),则该桥的全长、多跨径总长和计算跨径分别是( )。
查看答案
D. 50m,40m,19.5m
10单选题10 / 47
圬工拱桥主拱圈以承受( )为主。
查看答案
B. 轴向力
11单选题11 / 47
长度大于( )的隧道应设置照明设施。
查看答案
B. 100m
12单选题12 / 47
隧道监控量测中,属于必测的项目是( )。
查看答案
C. 拱顶下沉
13单选题13 / 47
农村公路施工中严禁使用的路基填筑材料是( )。
查看答案
B. 腐殖土
14单选题14 / 47
属于视线诱导设施的是( )。
查看答案
A. 分合流标志
15单选题15 / 47
新建水泥混凝土路面验收时,不需要检验( )。
查看答案
D. 摩擦系数
16单选题16 / 47
下列专项施工方案实施说法中,错误的是( )。
查看答案
D. 施工单位可根据现场情况及时调整专项施工方案
17单选题17 / 47
计算无路面便道工程的其他工程费时,其费率应按照工程类别中的( )确定。
查看答案
A. 人工土方
18单选题18 / 47
为保证施工现场环境和卫生符合要求,施工现场封闭围挡高度不得小于( )
查看答案
C. 1.8m
19单选题19 / 47
不能保证路基边缘压实度的措施是( )。
查看答案
C. 严格按照路基设计宽度填筑
20单选题20 / 47
公路工程各合同段验收合格后,项目法人应按交通运输部规定的要求及时完成项目交工验收报告,并向( )备案。
查看答案
D. 交通主管部门
21多选题21 / 47
可冬期进行的路基施工项目有( )。
查看答案
A. 含水量高的流沙地段开挖 C. 岩石地段的路堑开挖
22多选题22 / 47
在土质路基填筑施工中,不同透水性质材料正确的组合方案有( )。
查看答案
23多选题23 / 47
下列无机结合料基层养生的说法中,正确的有( )。
查看答案
A. 每一段碾压完成并经压实度检查合格后,应立即开始养生 B. 一级公路基层的养生期不宜少于7d E. 石灰稳定士养生期间,不应过湿或忽干忽湿
24多选题24 / 47
下列预应力张拉要求中,错误的有( )。
查看答案
A. 有几套张拉设备时,可根据现场情况随机组合使用 D. 预应力张拉以实际伸长量控制为主
25多选题25 / 47
预应力混凝土连续梁桥上部结构可采用的施工方法有( )。
查看答案
A. 移动模架法 D. 移动支架法 E. 缆索吊装法
26多选题26 / 47
按照相互之间的距离,隧道可分为( )。
查看答案
B. 连拱隧道 D. 小净距隧道 E. 分离式隧道
27多选题27 / 47
根据《公路工程基本建设项目概算预算编制办法》,以各类工程的直接工程费之和作为基数计算费用的有( )。
查看答案
A. 雨季施工增加费 B. 夜间施工增加费 D. 施工辅助费
28多选题28 / 47
关于一般分包的说法中,错误的有( )。
查看答案
A. 分包单位由业主或监理工程师选择 D. 若因非分包商原因造成分包商的损失,分包商有权向监理工程师提出索赔要求 E. 承包商在分包合同中可以转移部分责任义务给分包商,因此监理工程师应相应解除承包商承担的该部分责任和义务
29多选题29 / 47
为防止水泥稳定碎石基层裂缝病害,可采取的预防措施有( )。
查看答案
B. 碎石级配应接近要求级配范围的中值 C. 严格控制集料中黏土含量 D. 养护结束后应及时铺筑下封层
30多选题30 / 47
《公路水运安全生产管理监督管理办法》所指的三类安全生产管理人员中,属于施工单位主要负责人的有( )
查看答案
B. 企业法定代表人 C. 企业安全生产工作的负责人
31名词解释31 / 47
二灰基层施工准备中,计算机械台数需要考虑哪些因素?
查看答案
考虑因素:(1)计划时段内应完成的工程量。
(2)计划时段内的制度台班数(或:台班制度数)。
(3)机械台班生产率(或生产能力)。
(4)机械利用率。
32名词解释32 / 47
补充方框A、B内的工序。
查看答案
A.施工放样(或测量、放线)
33名词解释33 / 47
改正接缝处理中错误的做法。
查看答案
两幅施工纵缝必须采用垂直接缝(或直接缝)若回答“不能采用斜缝连接”,则给1分):后一段施工时,前一段未压部分,应加部分生石灰(或结合料)重新拌和(或与新料一直拌和),并与后段一起碾压
34名词解释34 / 47
指出二灰基层质量检测评定实测项目中的错项,并补充漏项。
查看答案
错项:弯沉、回弹模量
漏项:厚度、强度(无侧限抗压强度)
35主观题35 / 47
开展Y墩顶测量放样时,应控制哪两项指标?
查看答案
墩顶坐标(或位置、或轴线、或偏位)和高程(或标高):
36主观题36 / 47
A是什么临时设施,有何作用?
查看答案
A为钢护筒,作用是起稳定孔壁(或防止坍孔):保护孔口地面:固定桩孔位置:钻头导向
37主观题37 / 47
根据地质条件,宜选用何种类型钻机施工?
查看答案
冲击钻机(或冲抓钻机、或旋转钻机)
38主观题38 / 47
在双方签订的安全生产管理协议中,施工单位甲对事故隐患排查治理应负有哪些职责?
查看答案
统一协调(或全面负责;或连带责任;或沟通管理)、监督管理(或:甲方发现乙方的安全问题,要求乙方改正)
39主观题39 / 47
对背景中上部结构主要施工工序进行排序(用圆圈的数字表示)。
查看答案
①→④→⑦→⑥→⑤→⑧→③→②(或①→③→④→⑦→⑥→⑤→⑧→②)。
40名词解释40 / 47
施工方案中的劳动力计划包括哪些类别的人员?
查看答案
专职安全生产管理人员(或安全员);特种作业人员(答具体的一些工种或人员配置,则只给1分)
41名词解释41 / 47
③-⑥的施工工序,说明修改原因。
查看答案
正确的工序是:④→⑥→③→⑤(若回答③→⑤→④→⑥,则给1分)
修改理由是:下台阶应先开挖围岩较弱处,各部分初期支护应在开挖立即进行(或早支护、或边开挖边支护)。
42名词解释42 / 47
表列⑦-⑨项工作的内容。
查看答案
表列⑦项为核心土开挖,⑧项为施工仰拱,⑨项为施作二次衬砌。
43名词解释43 / 47
单位编制的应急预案属于哪一类?除此之外,应急预案还有哪些种类?
查看答案
属于专项应急预案,还有综合应急预案,现场处置方案。
44名词解释44 / 47

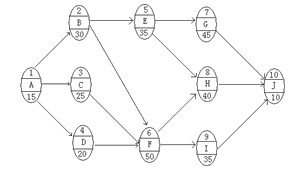

根据网络图计算该工程的总工期,并指出关键路线。
查看答案
工期为145天
关键线路为:①→②→③→④→⑤→⑥→⑦→⑧→⑨→⑩(或A→B→F→H→J)
45名词解释45 / 47
分别分析事件1、2、3对总工期的影响,并计算施工单位可获得的工期补偿。
查看答案
事件一中,工作D为非关键工作,总时差为10,其对总工期的影响是误期8-10=-2,无影响。
事件二中,工作F为关键工作,其对总工期的影响是误期8天。
事件三中,工作E为非关键工作,总时差为10,其对总工期的影响是误期15-10=5天。
施工单位可以就事件一、三导致的工期延误提出工期补偿要求,不能就事件二导致的工期延误提出工期补偿要求。施工单位可获得的工期补偿为max{-2,5}=5天。
46名词解释46 / 47
分别分析施工单位能否就事件1、2、3导致的损失向业主提出索赔,说明理由,并计算索赔金额。
查看答案
事件一:属于天气原因(或属双方共同承担的风险),不能提出费用索赔。
事件二:由于施工单位原因导致的损失,不能提出费用索赔。
事件三:由于业主原因导致的损失,可以提出费用索赔。索赔金额为15×1600=24000元
47名词解释47 / 47
将背景中的双代号网络改为单代号网络。
查看答案
单代号网络为:
