建筑类造价工程师工程造价管理基础理论与相关法规

2013年造价工程师造价管理冲刺试题三

64 题含答案工程造价管理基础理论与相关法规
共 64 题返回本类
1单选题1 / 64
对一般工业与民用建筑工程而言,下列工程中属于子分部工程的是( )。
查看答案
C. 混凝土基础工程
2单选题2 / 64
对于一般工业与民用建筑工程而言,下列工程中属于分项工程的是( )。
查看答案
B. 钢筋工程
3单选题3 / 64
投资主要由政府用财政资金安排的项目是( )。
查看答案
B. 公益性项目
4单选题4 / 64
根据我国现行规定,更新改造项目的分类标准是( )。
查看答案
D. 按投资额分为限额以上和限额以下项目
5单选题5 / 64
下列项目中,属于经营性政府投资项目的是( )。
查看答案
A. 国家预算内资金建设的水利项目
6单选题6 / 64
下列不属于项目建议书的内容的是( )。
查看答案
C. 建厂条件和厂址方案
7单选题7 / 64
根据《国务院关于投资体制改革的规定》,对于企业不使用政府资金投资建设的项目,区别不同情况实行( )。
查看答案
B. 核准制或登记备案制
8单选题8 / 64
确定建设项目的总概算是( )的工作内容之一。
查看答案
C. 设计阶段
9单选题9 / 64
建设单位在办理工程质量监督注册手续时,需提供( )。
查看答案
C. 施工组织设计
10单选题10 / 64
根据国家现行规定,下列关于建设项目竣工验收的表述正确的是( )。
查看答案
C. 由项目主管部门或建设单位向负责验收的单位提出竣工验收申请报告
11单选题11 / 64
根据《关于实行建设项目法人责任制的暂行规定》,项目总经理的基本职责是( )。
查看答案
B. 组织工程建设实施
12单选题12 / 64
根据《关于实行建设项目法人责任制的暂行规定》,项目法人应在( )正式成立。
查看答案
D. 项目可行性研究报告被批准后
13单选题13 / 64
下列关于平行承包模式的描述正确的是( )。
查看答案
C. 有利于缩短建设工期
14单选题14 / 64
建设工程项目实施CM承包模式时,代理型合同由( )的计价方式签订。
查看答案
A. 业主与分包商以简单的成本加酬金
15单选题15 / 64
关于Partnering模式的说法,正确的是( )。
查看答案
D. Partnering协议不是法律意义上的合同
16单选题16 / 64
强调管理业务部门的专门化,注意发挥各类专家在项目管理工作总的作用,易于提高工作质量,但没有处理好管理层次和管理部门的关系的组织机构形式是( )。
查看答案
B. 职能型
17单选题17 / 64
下列工程项目管理组织机构形式中,具有较大的机动性和灵活性,能够实现集权与分权的最优结合,但因有双重领导,容易产生扯皮现象的是( )。
查看答案
A. 矩阵制
18单选题18 / 64
将初步设计中确定的建设内容,按照单位工程归类并编号,明确其建设内容和投资额,以便各部门按统一的口径确定工程项目投资额,并以此为依据对其进行管理。这是指( )。
查看答案
A. 工程项目一览表
19单选题19 / 64
( )是编制工程建设年度计划的依据。
查看答案
B. 批准的设计文件
20单选题20 / 64
作为施工承包单位计划体系的重要内容,项目管理实施规划应由( )编制。
查看答案
D. 项目经理部在开工之前
21单选题21 / 64
施工组织总设应由( )主持编制。
查看答案
A. 施工项目负责人
22单选题22 / 64
( )是根据总体施工部署的要求,用来确定各单位工程的施工顺序、施工时间及相互衔接关系的计划。
查看答案
C. 施工总进度计划
23单选题23 / 64
施工方案应由项目负责人审批,重点、难点分部或分项工程的施工方案应由施工单位技术部门组织相关专家评审,( )批准。
查看答案
A. 施工单位技术负责人
24单选题24 / 64
下列建设工程项目目标控制措施中,属于被动控制的措施的是( )。
查看答案
C. 发现情况及时采取措施进行处理
25单选题25 / 64
在控制工程项目目标的措施中,确定对目标控制有利的承发包模式和合同结构,做好防止和处理索赔工作属于( )。
查看答案
D. 合同措施
26单选题26 / 64
下列工程项目目标控制方法组中,控制的原理基本相同、目的也相同的是( )。
查看答案
A. 香蕉曲线法和S曲线法
27单选题27 / 64
排列图中左侧纵坐标和右侧纵坐标分别表示质量影响因素出现的( )。
查看答案
C. 频数和频率
28单选题28 / 64
在组织建设工程流水施工时,用来表达流水施工在空间布置上开展状态的参数是( )。
查看答案
B. 工作面
29单选题29 / 64
有关“流水节拍”的概念,正确的解释是( )。
查看答案
D. 一个专业队在某施工段上的作业时间
30单选题30 / 64
某工程按等节奏流水组织施工,施工过程数目为5,施工段数目为5,流水步距为3d,其中提前插入时间为4d,间歇时间之和为2d,故计划工期为()。
查看答案
A. 25d
31单选题31 / 64
某工程有3个施工过程A、B、C,施工段数为3,其流水节拍分别为2天、4天、6天,其中,B与A之间有平行搭接时间为3天,C与B之间有组织间歇时间为4天,这三个过程组成等步距异节奏流水施工,计算总工期为( )天。
查看答案
A. 17
32单选题32 / 64
某分部工程由3个施工过程组成,分为3个施工段进行流水施工,流水节拍分别为3、4、2天,4、3、2天和2、4、3天。则流水施工工期为( )天。
查看答案
D. 17
33单选题33 / 64
某项目组成甲、乙、丙、丁共4个专业队在5个段上进行无节奏流水施工,各队的流水节拍分别是:甲队为3、5、3、2、2周,乙队为2、3、1、4、5周,丙队为4、1、3、2、5周,丁队为5、3、4、2、1周,该项目总工期为( )周。
查看答案
A. 31
35单选题35 / 64
在不影响总工期的前提下,本工作可以利用的机动时间为( )。
查看答案
A. 总时差
36单选题36 / 64
在按工作计算法计算双代号网络计划时间参数的过程中,网络计划的计算工期应等于( )。
查看答案
A. 以网络计划终点节点为完成节点的工作的最早完成时间的最大值
37单选题37 / 64
已知某双代号网络计划中,该工作ES=4d、EF=6d、LS=7d、LF=9d,则该工作的总时差为( )。
查看答案
C. 3d
38单选题38 / 64
有A,B两项连续工作其最早开始时间分别为4天和10天,持续时间分别为4天和5天,则A工作的自由时差是( )天。
查看答案
A. 2
39单选题39 / 64
在工程网络计划中,关键工作是指( )的工作。
查看答案
C. 总时差最小
40单选题40 / 64

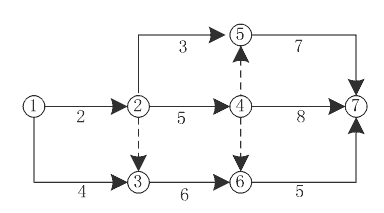

某工程双代号时标网络计划如下图所示,其中工作E的自由时差为( )。
查看答案
B. 1周
41单选题41 / 64
下列关于工期优化的基本方法的说明,正确的是( )。
查看答案
C. 工期优化过程中,不能将关键工作压缩成非关键工作
42单选题42 / 64
在建设工程施工方案一定的前提下,工程费用会因工期的不同而不同,随着工期的缩短,工程费用的变化越势是( )。
查看答案
A. 直接费增加,间接费减少
43单选题43 / 64
下列风险中属于业主人为风险的是( )。
查看答案
D. 资金筹措不力
44单选题44 / 64
下列方法中,不属于风险识别的方法是( )。
查看答案
A. 敏感性分析法
45单选题45 / 64
下列方法中,可用于建设工程风险分析与评价的是( )。
查看答案
C. 计划评审技术法
46单选题46 / 64
非保险的风险转移一般是通过( )方式将项目风险转移给非保险的对方当事人。
查看答案
B. 签订合同
47多选题47 / 64
下列关于项目建议书和可行性研究报告的表述中正确的有( )。
查看答案
B. 项目建议书是对工程建设的轮廓设想 C. 各类项目可行性研究报告内容不尽相同 D. 可行性研究报告经批准后,是工程初步设计的依据
48多选题48 / 64
根据《国务院关于投资体制改革的决定》,对于企业不使用政府资金投资建设的项目,应区别不同情况实行( )。
查看答案
B. 核准制 C. 备案制
49多选题49 / 64
工程项目管理的核心任务是控制项目目标,项目目标是( )。
查看答案
A. 造价控制 C. 质量控制 D. 进度控制
50多选题50 / 64
建设工程施工联合体承包模式的特点有( )。
查看答案
A. 业主的合同结构简单,组织协调工作量小 E. 能够集中联合体成员单位优势,增强抗风险能力
51多选题51 / 64
工程项目年度计划包括文字和表格两部分内容,其中,表格部分包括( )。
查看答案
A. 年度计划项目表 B. 年度竣工投产交付使用计划表 C. 年度建设资金平衡表 D. 年度设备平衡表
52多选题52 / 64
下列选项中,施工组织设计的编制依据为( )。
查看答案
A. 与工程有关的资源供应条件 C. 工程现场条件 D. 工程施工合同文件 E. 工程设计文件
53多选题53 / 64
工程项目施工过程中,发生( )时,应及时修改、补充施工组织总设计。
查看答案
B. 工程设计有重大修改 C. 主要施工方法有重大调整 D. 主要施工资源配置有重大调整 E. 施工环境有重大改变
54多选题54 / 64
单位施工组织设计中应对( )等专项工程所采用的施工方案进行必要的验算和说明。
查看答案
A. 脚手架工程 B. 起重吊装工程 C. 临时用水用电工程 D. 季节性施工
55多选题55 / 64
下列建设工程项目目标控制方法中,可用来判断工程进度偏差的有( )。
查看答案
B. 网络计划法 C. S曲线法 D. 香蕉曲线法
56多选题56 / 64
下列关于工程项目目标控制的主要方法的说明,正确的是( )
查看答案
A. S形曲线和香蕉型曲线的原理相同 B. 网络计划法、S形曲线和香蕉形曲线均能进行项目的控制进度 C. 排列图法是质量控制的静态分析方法
57多选题57 / 64
下列关于无节奏流水施工,正确的说法是( )。
查看答案
A. 一般情况下流水步距不等 B. 各施工段上的流水节拍不尽相等 C. 专业工作队数等于施工过程数
58多选题58 / 64

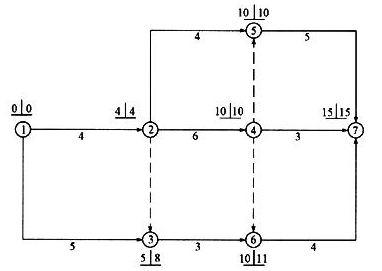

某工程双代号网络计划如下图所示,图中已标出各节点的最早时间和最迟时间。该计划表明( )。

查看答案
A. 工作1-2为关键工作 B. 工作2-4的总时差为0 E. 工作5-6的总时差为1
59多选题59 / 64
在工程网络计划中,关键线路是指( )的线路。
查看答案
A. 双代号网络计划中总持续时间最长 B. 双代号时标网络计划中没有波形线 D. 单代号网络计划中相邻工作时间间隔均为零
60多选题60 / 64

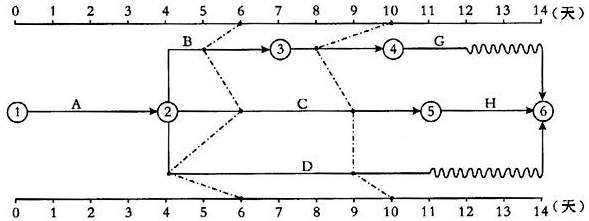

某分部工程双代号时标网络计划执行到第6天和第10天结束时,检查其实际进度如下图前锋线所示,检查结果表明( )。

查看答案
A. 第6天结束检查时,工作B的实际进度不影响总工期 C. 第10天结束检查时,工作E的实际进度会影响总工期 D. 第10天结束检查时,工作C的实际进度影响工期1天 E. 在第6天到第10天内,工作D的实际进度加快1天
61多选题61 / 64
对工程网络计划进行优化,其目的是使该工程( )。
查看答案
A. 总成本最低 C. 资源需用量尽可能均衡 E. 计算工期满足要求工期
62多选题62 / 64
承包商的决策错误风险主要包括( )。
查看答案
A. 信息取舍失误 B. 中介与代理风险 C. 保标与买标风险 D. 报价失误风险
63多选题63 / 64
风险识别是风险管理的基础,风险识别的方法包括( )。
查看答案
A. 风险调查法 B. 初始风险清单法 C. 流程图法
64多选题64 / 64
风险转移是通过某种方式将某些风险的后果连同对风险应对的权力和责任转移给他人。项目风险最常见的非保险转移有以下情况( )。
查看答案
A. 业主将合同责任和风险转移给对方当事人 C. 承包商进行项目分包 E. 第三方担保
