建筑类二级建造师执业资格二级专业工程管理与实务

2011年二级建造师《市政公用工程》真题

33 题含答案二级专业工程管理与实务
共 33 题返回本类
1单选题1 / 33
沥青混凝土面层的磨耗层应使用(  )沥青混凝土。
查看答案
C. 细粒式
2单选题2 / 33
某城市道路设有6条机动车道和有分隔带的非机动车道,计划采用扩大交叉口的办法提高通行能力,则该道路属于(  )。
查看答案
B. 主干路
3单选题3 / 33
各类土经水泥稳定后,强度由高到低依次是(  )。
查看答案
A. (砾)石和砂砾一一砂性土——粉性土和黏性土
4单选题4 / 33
关于打入桩施工技术要求的说法,错误的是(  )。
查看答案
C. 打密集群桩,一般是由前排向后排打
5单选题5 / 33
设置现浇预应力混凝土连续梁支架预拱度时,不考虑的变形是(  )。
查看答案
C. 支架基底在荷载作用下的弹性沉陷
6单选题6 / 33
钢桁架安装时,大面积节点板高强螺栓施拧应采用的顺序为(  )。
查看答案
A. 由中央向外
7单选题7 / 33
相邻的无支护基坑深浅不等时,一般采用(  )的开挖施工顺序。
查看答案
B. 先深后浅
8单选题8 / 33
与基坑明挖法相比,盖挖法施工最显著的优点是(  )。
查看答案
D. 可尽快恢复交通
9单选题9 / 33
右图为隧道正台阶环形开挖法的示意图,施工中应最先开挖(  )。

查看答案
B. b
10单选题10 / 33
地铁区间隧道的建筑限界应考虑(  )。
查看答案
A. 设备和管线安装尺寸、厚度
11单选题11 / 33
沉井井壁最下端做成刀刃状,其主要功用是(  )。
查看答案
D. 减少下沉阻力
12单选题12 / 33
城市污水一级处理工艺中采用的构筑物是(  )。
查看答案
B. 沉砂池
13单选题13 / 33
城市排水泵站中溢流井的功能是(  )。
查看答案
B. 紧急排放
14单选题14 / 33
下列关于承插式混凝土管道接口安装质量的说法,错误的是(  )。
查看答案
D. 抹带宽度、厚度合格
16单选题16 / 33
关于在零度以下焊接热力管道的说法,错误的是(  )。
查看答案
C. 应在焊缝完全冷却之前敲打掉焊缝表面焊渣
17单选题17 / 33
下列检测垃圾填埋场防渗效果的方法中,错误的是(  )。
查看答案
C. 在垃圾填埋区内打水质观测井
18单选题18 / 33
干燥地区园林假山常用的基础材料是(  )。
查看答案
C. 灰土基
19单选题19 / 33

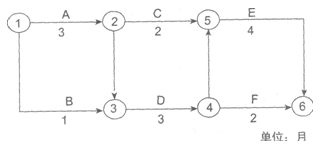

某市政工程的网络计划图如下,其合理的合同工期应是(  )个月。

查看答案
C. 9
20单选题20 / 33
根据《市政公用工程注册建造师执业工程规模标准》,市政公用工程注册建造师不能承接(  )。
查看答案
D. 城际高速
21多选题21 / 33
土路基雨期施工质量控制措施包括(  )。
查看答案
A. 有计划地集中力量组织快速施工 B. 分段开挖,切忌全面开花或战线过长 C. 坚持当天挖完、填完、压完 E. 遇雨要及时检查,发现翻浆要彻底处理
22多选题22 / 33
关于浇筑水泥混凝土路面木模板要求的说法,正确的有(  )。
查看答案
A. 木模板应具有一定的刚度,质地坚实 B. 直线部分板厚不宜小于50mm C. 弯道上的模板宜薄些,以便弯制成型
23多选题23 / 33
关于网喷混凝土加固坑壁施工的说法,正确的有(  )。
查看答案
A. 气温低于5℃时,不应进行喷射作业 B. 喷射作业应分段、分片进行 C. 喷射作业应自下而上依次进行
24多选题24 / 33
关于埋设塑料管的沟槽回填技术要求的说法,正确的有(  )。
查看答案
A. 管内径大于800mm,应在管内设竖向支撑 B. 管道半径以下回填时,应采取防止管道上浮、位移的措施 D. 管基支承角2a范围内应用中粗砂回填,不得用沟槽土 E. 管顶以上0.5m范围内,必须用人工回填,严禁用机械推土回填
25多选题25 / 33
关于冬期桥梁用混凝土配制和拌合的说法,正确的有(  )。
查看答案
B. 拌制混凝土应优先采用加热水的方法,水加热稳定不宜高于80℃ C. 骨料加热温度不得高于60℃
26多选题26 / 33
顶管工具管应具有的功能有(  )。
查看答案
A. 掘进 B. 防坍 D. 出泥 E. 导向
27多选题27 / 33
可采用气体吹扫的燃气管道有(  )。
查看答案
A. 球墨铸铁管道 B. 聚乙烯管道 C. 钢骨架聚乙烯复合管道 D. 长度为80m的钢质管道
28多选题28 / 33
结构材料可部分或全部回收利用的基坑围护结构有(  )。
查看答案
B. 钢板桩 E. SMW挡土墙
29多选题29 / 33
关于管棚施工要求的说法,正确的有(  )。
查看答案
C. 钢管间距一般为钢管直径的2.0~2.5倍 D. 在铁路下方施工时,要采用大中直径的钢管连续布设 E. 管棚施工工艺流程:设置管棚基地一钻孔一压人钢管一管棚支护下开挖
30多选题30 / 33
施工项目现场管理的内容有(  )。
查看答案
B. 合理规划施工用地 C. 做好施工总平面设计 D. 适时调整施工现场总平面布置 E. 建立文明的施工现场
31案例分析题31 / 33
某项目经理部中标某城市道路工程A标段,中标价为3000万元。项目经理部依据合同、招标文件和施工组织设计,为该项目编制了目标成本计划。参加编制的主要人员有项目经理、项目总工、预决算员。参与人员踏勘了施工现场,召开了编制前的准备会议,经过工程量复核、工程单价分析、工程量计算对比、综合管理(间接)费用分析等步骤,得出了本工程的目标成本计划指标:直接成本2620万元,间接成本80万元。问题:
问题
1.编制项目目标成本计划,还有哪些必要依据?
2.编制项目目标成本计划时,还应有哪些主要人员参加?
3.计算本项目上交公司的利润(请用汉字写出计算式)。
4.应以哪些表式具体描述项目目标成本计划编制的结果?
查看答案
1.项目目标成本计划编制的依据还有:①合同、招投标文件;②组织设计;③总体布置即实施方案;④设备的市场价格。
2.材料员、设备员也应参加编制项目目标成本计划。
3.计算公式:中标价=直接成本+间接成本+利润+税金;税金=(直接成本+间接成本+利润)×税金率。即:利润=中标价/(1+税金率)-直接成本-间接成本。取税金率3.44%,则3000/(1+3.44%)-2620-80=200.23万元。
4.工程量复核表、工程单价分析表、两算对比表、其他直接成本和间接成本。
32案例分析题32 / 33
某排水管道工程采用承插式混凝土管道,管座为180。;地基为湿陷性黄土,工程沿线范围内有一排高压输电线路。项目部的施工组织设计确定采用机械从上游向下游开挖沟槽,用起重机下管、安管,安管时管道承口背向施工方向。
开挖正值雨季,为加快施工进度,机械开挖至槽底高程,由于控制不当,局部开挖达200mm,施工单位自行进行了槽底处理。
管座施工采用分层浇筑。施工时,对第一次施工的平基表面压光、抹面,达到强度后进行二次浇筑。
项目部考虑工期紧,对已完成的主干管道边回填、边做闭水试验,闭水试验在灌满水后12h进行;对暂时不接支线的管道预留孔未进行处理。
问题:
1.改正下管、安管方案中不符合规范要求的做法。
2.在本工程施工环境条件下,挖土机和起重机安全施工应注意什么?
3.改正项目部沟槽开挖和槽底处理做法的不妥之处。
4.指出管座分层浇筑施工作法中的不妥之处。
5.改正项目部闭水试验做法中的错误之处。
查看答案
1.管道承口方向不对,承口应朝向施工前进方向。
2.挖土机应注意:①挖槽时,应在设计槽底高程以上保留一定余量(不小于200mm),避免超挖,余量由工人清挖;②不得掩埋消防栓、管道闸阀、雨水口、测量标志以及各种地下管道的井盖,且不得妨碍其正常使用;③挖土机械应距高压线有一定的安全距离,距电缆1.Om处,严禁机械开挖。起重机应注意:起重机下管时,起重机架设的位置不得影响沟槽边坡的稳定;起重机在高压输电线路附近作业,与线路间的安全距离应符合当地电业管理部门的规定。
3.挖槽时,应在设计槽底高程以上保留一定余量(不小于200mm),避免超挖,余量由工人清挖;超挖后,施工单位不应自行进行槽底处理,槽底处理时应通知监理人员。完毕后,经验收合格才能进入下一道工序。
4.第一次施工的平基表面不应压光,应该拉毛以增加摩擦力。
5.①闭水试验应在填土之前进行;②闭水试验应在管道灌满水后24小时后再进行;③管道暂时不接支线的预留孔洞应封堵。
33案例分析题33 / 33
某项目部承接一项直径为4.8m的隧道工程:起始里程为DK10+100,终点里程为DK10+868,环宽为1.2m,采用土压平衡盾构施工。盾构隧道穿越地层主要为淤泥质黏土和粉砂土,项目施工过程中发生了以下事件:
事件一:盾构始发时,发现洞门处地质情况与勘察报告不符,需改变加固形式,加固施工造成工期延误10天,增加费用30万。
事件二:盾构侧面下穿一座房屋后,由于项目部设定的盾构土仓压力过低,造成房屋最大沉降达到50mm。穿越后房屋沉降继续发展,项目部采用二次注浆进行控制。最终房屋出现裂缝。维修费用为40万。
事件三:随着盾构逐渐进入全断面粉砂地层,出现掘进速度明显下降现象,并且刀盘扭矩和总推力逐渐增大,最终停止盾构推进。经分析为粉砂流塑性过差引起,项目部对粉砂采取改良措施后继续推进,造成工期延误5天,费用增加25万元。区间隧道贯通后计算出平均推进速度为8环/天。
问题:
1.事件一、二、三中,项目部可索赔的工期和费用各是多少,说明理由。
2.事件二中二次注浆应采用什么浆液?
3.事件三中采用何种材料可以改良粉砂的流塑性?
4.整个隧道掘进的完成时间是多少天(写出计算过程)?
查看答案
1.事件一,项目部可以索赔工期10天,费用30万,因为勘察报告由发包方提供,发包方应对其准确性负责;事件二,不可索赔,因为上述费用为该项目部施工不当造成,所以不能索赔;事件三,若地质条件符合勘查报告,则不能索赔;若地质条件不符合勘查报告,则能够索赔。
2.可以采用化学浆液。
3.一般使用的改良材料有矿物质(如膨润土泥浆)、界面活性剂系(如泡沫)、高吸水性树脂和水溶性高分子材料四类,可单独或组合使用。
4.868—100=768m,768÷(1.2×8)=80天.
