建筑类二级建造师执业资格建设工程施工管理

2009年二级建造师《施工管理》真题

95 题含答案建设工程施工管理
共 95 题返回本类
1单选题1 / 95
编制项目建议书属于建设工程项目全寿命周期( )。
查看答案
A. 决策阶段的工作
2单选题2 / 95
在建设工程施工总承包管理模式下,施工分包合同的主体一般是施工分包方和项目( )。
查看答案
B. 业主方
3单选题3 / 95

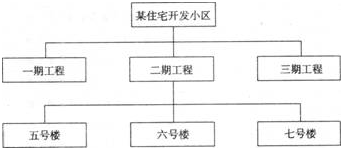

某住宅小区工程施工前,施工项目管理机构绘制了如下框图。该图是( )。

查看答案
A. 项目结构图
4单选题4 / 95
组织结构模式反映了一个组织系统中各子系统之间或各元素之间的( )。
查看答案
D. 指令关系
5单选题5 / 95

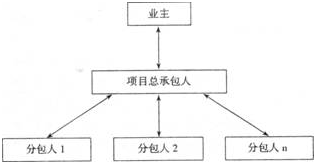

下图反映的是某建设项目业主、项目总承包人、分包人之间的( )。

查看答案
D. 合同关系
6单选题6 / 95
施工项目管理机构编制项目管理任务分工表之前要完成的工作是( )。
查看答案
C. 对项目管理任务进行详细分解
7单选题7 / 95
某建设工程项目施工前,业主方制定了工程款支付审批程序:施工方申报一监理方审批 一业主现场代表审查一业主项目负责人审核~业主分管副经理审批支付。该程序属 于( )。
查看答案
B. 投资控制工作流程
8单选题8 / 95
对整个建设工程项目的施工进行战略部署,并且是指导全局性施工的技术和经济纲要的文件是( )。
查看答案
B. 施工组织总设计
9单选题9 / 95
施工项目技术负责人每天在施工日志上对当天的施工质量和进度情况进行详细记载,属于项目目标动态控制过程中( )的工作。
查看答案
B. 收集项目实际值
10单选题10 / 95
在施工成本动态控制过程中,当对工程合同价与实际施工成本、工程款支付进行比较时,成本的计划值是( )。
查看答案
A. 工程合同价
11单选题11 / 95
施工企业项目经理是( )。
查看答案
D. 项目管理班子的负责人
12单选题12 / 95
按照《建设工程项目管理规范》(GB/T50326--2006)中风险评估等级,下图所示的事件风险量区域中,风险等级最低的区域是( )。

查看答案
D. 风险区D
13单选题13 / 95
下列建设工程施工风险因素中,属于组织风险的是( )。
查看答案
A. 承包人管理人员的能力
14单选题14 / 95
《建设工程安全生产管理条例》第十四条规定,工程监理单位和监理工程师对建设工程安全生产承担( )。
查看答案
C. 监理责任
15单选题15 / 95
下列各项工作任务,属于施工准备阶段建设监理工作任务的是( )。
查看答案
A. 审查施工单位选择的分包单位的资质
16单选题16 / 95
按照《建筑安装工程费用项目组成》(建标[2003]206号),建筑安装工程费用的组成为( )。
查看答案
D. 直接工程费+措施费+企业管理费十规费+利润+税金
17单选题17 / 95
下列建筑安装工程费用,属于材料费的是( )。
查看答案
A. 对建筑构件进行一般鉴定、检查所发生的费用
18单选题18 / 95
某施工项目地下水位较高,需要人工降水,由此产生的费用属于( )。
查看答案
B. 措施费
19单选题19 / 95
在建筑安装工程费用的项目组成中,工具用具使用费属于( )。
查看答案
D. 企业管理费
20单选题20 / 95
某混凝土工程直接工程费为100万元,以直接费为基础计算建筑安装工程费。其中措施费为直接工程费的5%,间接费费率为8%,利润率为4%,综合税率为3.41%。则该工程的建筑安装工程含税造价为( )万元。
查看答案
C. 121.96
21单选题21 / 95
下列定额中,属于企业定额性质的是( )。
查看答案
A. 施工定额
22单选题22 / 95
在工人工作时间消耗的分类中,必须消耗的工作时间不应包括( )。
查看答案
D. 偶然工作时间
23单选题23 / 95
某施工机械的台班产量为500m3,与之配合的工人小组有4人,则人工定额为( )。
查看答案
D. 0.8工日/100 m3
24单选题24 / 95
施工成本管理的每一个环节都是相互联系和相互作用的,其中( )是成本决策的前提。
查看答案
A. 成本预测
25单选题25 / 95
实施性施工成本计划应当以( )为主要依据编制。
查看答案
B. 施工定额
26单选题26 / 95
下列有关施工预算和施工图预算的说法,正确的是( )。
查看答案
C. 施工图预算既适用于建设单位,也适用于施工单位
27单选题27 / 95
下列施工成本控制依据中,能提供工程实际完成量及工程款实际支付情况的是( )。
查看答案
C. 进度报告
28单选题28 / 95
确定施工成本偏差的严重性和偏差产生的原因,是施工成本控制过程中( )阶段要解决的问题。
查看答案
B. 分析
29单选题29 / 95
用曲线法进行施工成本偏差分析时,在检测时间点上已完工作实际费用曲线与已完工作预算费用曲线的竖向距离表示( )。
查看答案
A. 累计费用偏差
30单选题30 / 95
某混凝土工程,工程量清单的工程量为2 000 m3,合同约定的综合单价为400元/m3,当实际工程量超过清单工程量10%时可调整单价,调整系数为0.9。工程结束时实际程量为2 400m3,则该混凝土工程的结算价款是( )万元。
查看答案
D. 86.4
31单选题31 / 95
根据《建设工程施工合同(示范文本)》(GF—99—0201),若合同中约定有工程预付款,则预付时间应( )。
查看答案
A. 不迟于约定的开工日期前7天
32单选题32 / 95
建设工程项目的总进度目标是在项目的( )阶段确定的。
查看答案
A. 决策
33单选题33 / 95
业主方项目进度控制的任务是控制( )的进度。
查看答案
B. 整个项目实施阶段
34单选题34 / 95
下列施工进度计划中,属于实施性施工进度计划的是( )。
查看答案
D. 项目月度施工计划
35单选题35 / 95
编制控制性施工进度计划的主要目的是( )。
查看答案
A. 分解承包合同规定的进度目标,确定控制节点的进度目标
36单选题36 / 95
横道图计划的特点之一是( )。
查看答案
C. 工作之间的逻辑关系不易表达清楚
37单选题37 / 95

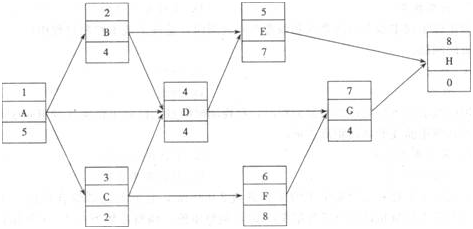

在工程网络计划中,关键工作是指网络计划中( )。
查看答案
B. 总时差最小的工作
39单选题39 / 95
某旆工项目部决定将原来的横道图进度计划改为网络进度计划进行进度控制,以避免工作之间出现不协调情况。该项进度控制措施属于( )。
查看答案
B. 管理措施
40单选题40 / 95
工程项目的质量终检存在一定的局限件,因此施工质量控制应重视( )。
查看答案
D. 事后控制
41单选题41 / 95
在工程项目施工质量管理中,起决定性作用的影响因素是( )。
查看答案
A. 人
42单选题42 / 95
施工企业质量管理体系文件中,阐明质量政策、质量体系等的文件是( )。
查看答案
A. 质量手册
43单选题43 / 95
对进入施工现场的钢筋取样后进行力学性能检测,属于施工质量控制方法中的( )。
查看答案
C. 试验法
44单选题44 / 95
某基础工程一次连续浇筑同配合比的混凝土1 100 m3,按规定该基础工程的混凝土每( )m3取样不得少于一次。
查看答案
B. 200
45单选题45 / 95
对于地基基础设计等级为甲级或地质条件复杂、成桩质量可靠性低的灌注桩所形成的地基及复合地基,应采用( )进行检验。
查看答案
A. 静载荷试验的方法
46单选题46 / 95
检验批质量验收时,认定其为质量合格的条件之一是主控项目质量( )。
查看答案
D. 全部符合有关专业工程验收规范的规定
47单选题47 / 95
某工程的质量事故,造成人员死亡4人、直接经济损失20万元。则该事故属于( )。
查看答案
B. 重大质量事故
48单选题48 / 95
某混凝土结构工程施工完成2个月后,发现表面有宽度0.25 mm的裂缝,经鉴定其不影响结构安全和使用,对此质量问题,恰当的处理方式是( )。
查看答案
A. 修补处理
49单选题49 / 95
政府对建设工程质量进行监督的主要手段是施工许可制度和( )制度。
查看答案
B. 竣工验收备案
50单选题50 / 95
施工安全技术保证体系包括:①安全可靠性技术;②安全保(排)险技术;③安全限控技术;④安全保护技术四个保证环节。该体系从第一关到第四关的排列顺序是( )。
查看答案
A. ①③②④
51单选题51 / 95
实行总分包模式的施工项目,对分包项目安全计划的管理方式是( )。
查看答案
C. 纳入总包项目安全计划,分包人服从总承包人的管理
52单选题52 / 95
建筑施工企业的三级安全教育是指( )。
查看答案
A. 公司层教育、项目部教育、作业班组教育
53单选题53 / 95
我国政府对安全生产的监督管理机制是( )。
查看答案
B. 综合管理和部门管理相结合
54单选题54 / 95
根据GB/T24001(中国环境管理体系)——S014001标准的应用原则,在组织的管理体系 中,环境管理体系( )。
查看答案
B. 不必成为独立的管理系统,应纳入组织整个管理体系中
55单选题55 / 95
施工现场发生安全事故后,首先应该做的工作是( )。
查看答案
C. 抢救伤员,排除险情
56单选题56 / 95
某工人在施工作业过程中脚部被落物砸伤,休养了21周。根据《企业职工伤亡事故分类标准》(GB6441--86),该工人的伤害程度为( )。
查看答案
B. 重伤
57单选题57 / 95
根据《建设工程施工现场管理规定》,对施工现场泥浆水进行处理的要求是( )。
查看答案
B. 未经处理不得直接排入城市排水设施和河流
58单选题58 / 95
施工平行承发包模式在合同管理方面的特点是( )。
查看答案
C. 业主要负责对多个合同的跟踪管理,工作量较大
59单选题59 / 95
某工程项目采用施工总承包管理模式,如施工总承包管理单位想承接该工程部分具体工程的施工任务,则其可通过( )。
查看答案
B. 投标竞争取得任务
60单选题60 / 95
根据《建设工程施工合同(示范文本)》(GF—99—0201),发包人提供给承包人的地质勘察资料和水文气象资料的准确性应由( )负责。
查看答案
B. 发包人
61单选题61 / 95
一般情况下,验收合格工程的实际竣工日期为( )。
查看答案
C. 承包人提交竣工验收申请报告的日期
62单选题62 / 95
现场监理工程师检查发现业主指定分包人施工的防水工程存在质量问题,对此质量问题发出整改指令的正确做法是( )。
查看答案
C. 监理方向总承包人发出监理通知单
63单选题63 / 95
某土石方工程实行混合计价。其中土方工程实行总价包干,包干价14万元;石方工程实行单价合同。该工程有关工程量和价格资料如下表。则该工程结算价款为( )万元。
估计工程量/m3实际工程量/m3承包单价/(元/m3)
土方工程 4 0004 200
石方工程 2 8003 000120

查看答案
C. 50.0
64单选题64 / 95
下列合同形式中,承包人承担风险最大的合同是( )。
查看答案
D. 固定总价合同
65单选题65 / 95
某施工合同实施过程中出现了偏差,经过偏差分析后,承包人采取了夜间加班、增加劳动力投入等措施。这种调整措施属于( )。
查看答案
A. 组织措施
66单选题66 / 95
施工合同履行过程中发生工程变更时,应由( )向承包人发出变更指令。
查看答案
C. 监理方
67单选题67 / 95
下列情形中,承包人不可以提起索赔的事件是( )。
查看答案
D. 不可抗力导致承包人的设备损坏
68单选题68 / 95
工程施工过程中发生索赔事件以后,承包人首先要做的工作是( )。
查看答案
B. 提出索赔意向通知
69单选题69 / 95
工程项目信息管理的核心指导文件是( )。
查看答案
C. 信息管理手册
70单选题70 / 95
下列工程施工技术资料中,不属于施工记录文件的是( )。
查看答案
B. 沉降观测记录
71多选题71 / 95
下列关于施工文件立卷的表述,正确的有( )。
查看答案
A. 一个建设工程由多个单位工程组成时,工程文件按单位工程立卷 B. 案卷内不应有重份文件,不同载体的文件应分别组卷 C. 卷内图纸应按专业排列,同专业图纸按图号顺序排列 E. 案卷题名应包括工程名称、专业名称、卷内文件的内容
72多选题72 / 95
下列有关施工组织设计的表述,正确的有( )。
查看答案
A. 施工平面图是施工方案及施工进度计划在空间上的全面安排 C. 只有在编制施工总进度计划后才可编制资源需求量计划 D. 对于简单工程,可以只编制施工方案及施工进度计划和施工平面图
73多选题73 / 95
根据《建设工程项目管理规范》(GB/T50326——2006),项目经理的权限有( )。
查看答案
B. 主持项目经理部工作 C. 制订项目内部计酬办法 E. 在授权范围内协调项目内外关系
74多选题74 / 95
工程项目施工风险管理过程中,风险识别工作包括( )。
查看答案
A. 收集与施工风险有关的信息 B. 确定风险因素 E. 编制施工风险识别报告
75多选题75 / 95
下列费用中,属于建筑安装工程措施费的有( )。
查看答案
B. 环境保护费 C. 文明施工费 D. 安全施工费
76多选题76 / 95
按照《建设工程工程量清单计价规范》 (GB50500——2008),其他项目清单一般包括( )。
查看答案
A. 暂估价 B. 计日工 C. 暂列金额 D. 总承包服务费
77多选题77 / 95
制定材料消耗定额时,确定材料净用量的方法有( )。
查看答案
B. 测定法 D. 评估法 E. 经验法
78多选题78 / 95
编制施工成本计划时,施工成本包括( )。
查看答案
A. 直接工程费 B. 措施费 C. 规费 D. 企业管理费
79多选题79 / 95
施工成本分析的基本方法有( )。
查看答案
A. 比较法 B. 比率法 D. 因素分析法 E. 差额计算法
80多选题80 / 95
常用的建筑安装工程费用动态结算方法有( )。
查看答案
A. 调值公式法 C. 竣工调价系数法 D. 按主材计算价差法 E. 按实际价格结算法
81多选题81 / 95
月度施工进度计划的主要作用有( )。
查看答案
B. 确定施工作业的具体安排 C. 确定一个月度的人工需求 D. 确定一个月度的材料需求 E. 确定一个月度的资金需求
82多选题82 / 95
在工程项目网络计划中,关键线路是指( )。
查看答案
B. 双代号网络计划中持续时间最长的线路 D. 双代号时标网络计划中无波形线的线路
83多选题83 / 95
施工进度计划的调整包括( )。
查看答案
A. 调整工程量 B. 调整工作起止时间 C. 调整工作关系
84多选题84 / 95
建设工程项目施工质量保证体系的主要内容有( )。
查看答案
A. 项目施工质量目标 B. 项目施工质量计划 E. 思想、组织、工作保证体系
85多选题85 / 95
下列施工现场质量检查,属于实测法检查的有( )。
查看答案
C. 用直尺检查地面的平整度 D. 用线锤吊线检查墙面的垂直度
86多选题86 / 95
下列引发工程质量事故的原因,属于技术原因的有( )。
查看答案
A. 结构设计计算错误 D. 地质情况估计错误
87多选题87 / 95
施工过程中政府质量监督检查的内容主要包括( )。
查看答案
A. 工程实体质量 B. 质量控制资料的完成情况 E. 参与工程建设各方的质量行为及质量责任制的履行情况
88多选题88 / 95
施工安全的技术保证体系由( )等类别构成。
查看答案
A. 专项工程 C. 专项技术 D. 专项管理 E. 专项治理
89多选题89 / 95
下列有关建设工程生产安全事故报告的说法,正确的有( )。
查看答案
A. 施工现场最先发现事故的人员应立即用最快的手段向施工单位负责人报告 B. 施工单位负责人接到报告后应当在1小时内上报事故情况
90多选题90 / 95
为防治施工环境污染,正确的做法有( )。
查看答案
A. 尽量选用低噪声或备有消声降噪设备的机械 B. 拆除旧建筑物前,先进行洒水湿润 C. 将有害废弃物集中后做土方回填 D. 对土方的运输,采取封盖措施
91多选题91 / 95
施工总承包管理与施工总承包相比,其在工作开展程序方面的不同主要表现在( )。
查看答案
A. 施工总承包管理单位的招标可以不依赖完整的施工图 D. 施工总承包管理模式可以在很大程度上缩短建设周期 E. 施工总承包管理模式下,每完成一部分施工图就可以分包招标一部分
92多选题92 / 95
下列有关《标准施工招标文件》 (2008版) “通用合同条款”内容的表述,正确的有( )。
查看答案
A. 发包人要对其提供的地质勘探、水文气象资料的准确性负责 C. 承包人应与分包人就分包工程向发包人承担连带责任 D. 监理人应在开工日期7天前向承包人发出开工通知 E. 在施工期运行中发现工程或工程设备损坏或存在缺陷的,应由承包人按合同规定进行修复
93多选题93 / 95
根据《建设工程施工专业分包合同(示范文本)》(GF—2003—O213),分包人的工作包括( )。
查看答案
A. 对分包工程进行施工、保修 B. 向承包人提供详细施工组织设计 D. 负责未交付的已完分包工程的成品保护工作
94多选题94 / 95
对于采用变动总价计价的施工合同,在合同中通常可以约定调整合同价款的情况有( )。
查看答案
B. 设计变更导致工程量发生变化 C. 设计变更导致工程条件发生变化 D. 通货膨胀使工料成本增加超过一定幅度 E. 政府政策变化影响到合同价款
95多选题95 / 95
下图所示的项目组织结构模式的特点有( )。

查看答案
A. 每一个部门可根据其职能对其直接和非直接的下属部门下达指令 B. 每一个部门可能得到其直接和非直接的上级部门下达的工作指令 C. 每一个部门可能会有多个矛盾的指令源 E. 矛盾的指令会影响项目管理机制的运行
