建筑类一级建造师执业资格专业工程管理与实务

2011年一级建造师水利水电押题试卷

35 题含答案专业工程管理与实务
共 35 题返回本类
1单选题1 / 35
《水利水电工程等级划分及洪水标准》(SL 252--2000)规定,水利水电工程根据其工程规模、效益以及在国民经济中的重要性,划分为( )等。
查看答案
C. 五
2单选题2 / 35
水工建筑物的丁坝按作用应属于( )。
查看答案
C. 整治建筑物
3单选题3 / 35
防洪高水位至防洪限制水位之间的水库容积叫做( )。
查看答案
B. 防洪库容
5单选题5 / 35
混凝土建筑物立模细部轮廓点的放样位置,以距设计线( )为宜。
查看答案
C. 0.2~0.5m
6单选题6 / 35
以下属于水工建筑物永久作用荷载的是( )。
查看答案
B. 预应力
7单选题7 / 35
混凝土坝坝基所受的渗透压力大小与( )成正比。
查看答案
C. 上、下游水位差
8单选题8 / 35
土石围堰水下部分石渣、堆石体的填筑,一般采用( )施工。
查看答案
C. 进占法
9单选题9 / 35
为减小地基渗流量或降低扬压力,主要采用( )方法。
查看答案
A. 帷幕灌浆
10单选题10 / 35
根据土的分级属于Ⅲ级土的是( )。
查看答案
B. 含少量砾石的黏土
11单选题11 / 35
石方开挖的爆破方法中大多采用集中药包的是( )。
查看答案
C. 洞室爆破法
12单选题12 / 35
碾压土石坝坝面作业保证压实质量的关键要求是( )。
查看答案
B. 按设计厚度铺料平整
13单选题13 / 35
混凝土面板宜采用单层双向钢筋,钢筋宜置于面板截面( )。
查看答案
D. 中部
14单选题14 / 35
水位变动区域的外部混凝土、溢流面受水流冲刷部位的混凝土,避免采用( )。
查看答案
D. 火山灰质硅酸盐水泥
15单选题15 / 35
低塑性混凝土宜在浇筑完毕后立即进行( )养护。
查看答案
A. 喷雾养护
16单选题16 / 35
堤防护岸工程中,坡面位于沟岸、河岸,下部可能遭受水流冲刷冲击力强的防护地段,宜采用( )。
查看答案
C. 浆砌石护坡
17单选题17 / 35
按水闸承担的任务分类,用来控制引水流量的水闸称为( )。
查看答案
D. 进水闸
19单选题19 / 35
按《水利工程建设程序管理暂行规定》的要求,水利工程建设程序的最后一环为( )。
查看答案
D. 项目后评价
20单选题20 / 35
国家对建筑业企业的管理方式是实行( )。
查看答案
A. 资质管理
21多选题21 / 35
以下属于主要水工建筑物的有( )
查看答案
B. 挡水大坝 C. 电站厂房 D. 引水发电隧洞
22多选题22 / 35
混凝土坝坝基所受的扬压力通常包括( )。
查看答案
A. 浮托力 E. 渗透压力
23多选题23 / 35
混凝土耐久性包括( )等方面。
查看答案
A. 抗渗性 C. 抗冻性 D. 抗冲耐磨性 E. 抗侵蚀性
24多选题24 / 35
位于水中和地下部位的混凝土,宜采用( )等:
查看答案
B. 矿渣硅酸盐水泥 D. 粉煤灰硅酸盐水泥 E. 火山灰质硅酸盐水泥
25多选题25 / 35
软土基坑施工中,为防止边坡失稳,保证施工安全,通常采取措施有( )。
查看答案
A. 采取合理坡度 B. 设置边坡护面 C. 基坑支护 D. 降低地下水位
26多选题26 / 35
水利水电工程施工中,分段围堰导流方式根据不同时期泄水道的特点,包括( )。
查看答案
B. 通过建筑物导流 D. 束窄河床导流
27多选题27 / 35
下列方法属于软土地基处理的方法有( )。
查看答案
A. 开挖 B. 桩基础 D. 固结法 E. 挤实法
28多选题28 / 35
大体积混凝土温控中,降低混凝土入仓温度的措施有( )。
查看答案
A. 加冰水拌合 D. 合理安排浇筑时间 E. 对骨料进行预冷
29多选题29 / 35
根据《水利水电建筑安装安全技术工作规程》(SD 267—88),对于伤亡事故、职业病的调查和处理应按照“三不放过”原则,其内容是( )。
查看答案
A. 事故原因不查清楚不放过 C. 主要事故责任者和职工未受教育不放过 E. 补救和防范措施不落实不放过
30多选题30 / 35
根据水利工程建设项目管理有关规定,水利工程项目建设实行的“三项”制度是( )。
查看答案
A. 项目法人责任制 C. 招标投标制 E. 建设监理制
31案例分析题31 / 35

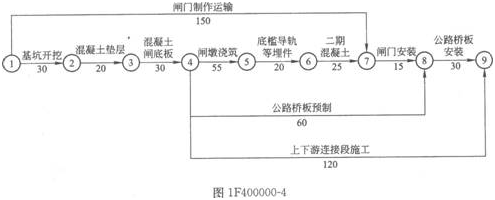

某水闸项目经监理单位批准的施工进度网络图如图lF400000—4所示(单位:天),合同约定:工期提前奖励标准为10000元/天,逾期违约金标准为l0000元/天。

在施工中发生如下事件:
事件l:基坑开挖后,发现地质情况与业主提供的资料不符,需要进行处理,致使“基坑开挖”工作推迟l0天完成。
事件2:对闸墩浇筑质量进行检查时,发现存在质量问题,需进行返工处理,使得“闸墩浇筑”工作经过60天才完成任务。
事件3:在进行闸门安装时,施工设备出现了故障后需修理,导致“闸门安装”工作的实际持续时间为l7天。
事件4:由于变更设计,使得“上下游连接段施工”推迟22天完成。
事件5:为加快进度采取了赶工措施,将“底槛导轨等埋件”工作的时间压缩了8天。
问题:
(1)指出施工进度计划的计划工期,确定其关键线路。
(2)分别说明事件l~事件4的责任方以及对计划工期的影响。
(3)综合上述事件,计算该项目的实际工期,应获得多少天的工期补偿,可获得的工期提前的奖励或支付逾期违约金为多少。
查看答案
(1)计划工期为225天,关键线路为①一②一③一④一⑤一⑥一⑦一⑧一⑨。
(2)事件l责任方为业主,因“基坑开挖”为关键工作,故影响计划工期10天。
事件2责任方为施工单位,因“闸墩浇筑”为关键工作,故影响计划工期5天。
事件3责任方为施工单位,因“闸门安装”为关键工作,故影响计划工期2天。
事件4责任方为业主,因“上下游连接段施工”为非关键工作,原有总时差25天,故不影响计划工期。
(3)该项目的实际工期为234天,应获得10天的工期补偿,可获得工期提前奖励为10000元。
32案例分析题32 / 35
某项工程业主与承包商签订了工程施工合同,合同中含两个子项工程,估算工程量甲项为2300m3,乙项为3200m3,经协商合同单价甲项为180元/m3,乙项160元/m3。合同工期为4个月。合同约定:
(1)开工前业主应向承包商支付合同价20%的预付款;
(2)业主自第一个月起,从承包商的工程款中,按5%的比例扣留保留金;
(3)当子项工程实际工程量超过(或低于)估算工程量10%时,可进行调价,调整系数为0.9(或1.1);
(4)根据市场情况规定价格调整系数平均按1.2计算;
(5)每月签发付款最低金额为25万元;
(6)工程预付款在最后两个月扣除,每月扣50%。
承包商各月实际完成并经监理工程师签证确认的工程量见表lF400000—3。
月份 1月 2月 3月 4月
甲项 500800800600
乙项 700900800600
问题:
(1)估算合同总价为多少?
(2)工程预付款金额为多少?
(3)每月工程量价款是多少?应签证的工程款是多少?实际签发的付款凭证金额是多少?
查看答案
(1)估算合同总价为:2300X180+3200X160=92.6万元
(2)工程预付款金额为:92.6×20%=l8.52万元
(3)计算如下:
1)第一个月:
工程量价款为:500×180+700X160=20.2万元
应签证的工程款为:20.2×1.2×(1—5%)=23.028万元
由于合同规定每月签发付款的最低金额为25万元,故本月不予签发付款凭证。
2)第二个月:
工程量价款为:800×180+900×160=28.8万元
应签证的工程款为:28.8xl.2×(1—5%)=32.832万元
本月实际签发的付款凭证金额为:23.028+32.832=55.86万元
3)第三个月:
工程量价款为:800×180+800×160=27.2万元
应签证的工程款为:27.2×1.2×(1—5%)=31.008万元
应扣工程预付款为:18.52×50%=9.26万元
该月应支付的净金额为:31.008—9.26=21.748万元(25万元
由于未达到最低结算金额,故本月不予签发付款凭证。
4)第四个月:
甲项工程累计完成工程量为2700m3,较估算工程量2300m3差额大于l0%。
2300X(1+10%)=2530m3
超过l0%的工程量为:2700一2530=170m3
其单价应调整为:l80×0.9=162元/m3
故甲项工程量价款为:(600一170)×180+170×162=10.494万元
乙项累计完成工程量为3000m.3,与估计工程量3200m3相差未超过l0%,故不予调整。
乙项工程量价款为:600×160=9.6万元
本月完成甲、乙两项工程量价款为:l0.494+9.6=20.094万元
应扣工程预付款为:18.52×50%=9.26万元
应签证的工程款为:20.094×1.2×(1—5%)-9.26=13.647万元
本期实际签发的付款凭证金额为:21.748+13.647=35.395万元
33案例分析题33 / 35
某省重点水利工程项目计划于2009年12月28日开工,由于工程复杂,技术难度高, 一般施工队伍难以胜任,业主自行决定采取邀请招标方式。于2009年9月8日向通过资格预审的A、B、C、D、E五家施工企业发出投标邀请书。该五家施工企业均接受了邀请,并于规定时间2009年9月20~22 日购买了招标文件。招标文件中规定,2009年10月18日下午4时为投标截止时间,2009年11月10日发出中标通知书。
在投标截止时间前,A、B、D、E四家企业提交了投标文件,但C企业于2009年10月28日下午5时才送达投标文件,原因是路途堵车。2009年10月21日下午由当地招标投标监督管理办公室主持进行了公开开标。
评标委员会成员由7人组成,其中当地招标投标监督管理办公室1人,公证处1人,招标人1人,技术、经济方面专家4人。评标时发现E企业投标文件虽无法定代表人签字和委托人授权书,但投标文件均已有项目经理签字并加盖了单位公章。评标委员会于2009年10月28日提出了书面评标报告。B、A企业分列综合得分第一名、第二名。由于B企业投标报价高于A企业,2009年11月10日招标人向A企业发出了中标通知书,并于2009年12月12日签订了书面合同。
问题:
(1)业主自行决定采取邀请招标方式的做法是否妥当?说明理由。
(2)C企业和E企业的投标文件是否有效?分别说明理由。
(3)请指出开标工作的不妥之处,说明理由。
(4)请指出评标委员会成员组成的不妥之处,说明理由。
(5)招标人确定A企业为中标人是否违规?说明理由。
(6)合同签订的日期是否违规?说明理由。
查看答案
(1)业主自行决定采取邀请招标方式招标的做法不妥当。因为该项工程属省重点工程项目,依据有关规定应该进行公开招标。
(2)C企业的投标文件应属于无效标书。因为C企业的投标文件是在招标文件要求提交投标文件的截止时间后才送达的,为无效投标文件,招标人应拒收C企业的投标文件。
E企业的投标文件应属于无效标书。因为E企业的投标文件没有法定代表人签字和委托人的授权书。
(3)该项目的开标工作存在以下不妥之处:
1)在2009年10月21日开标不妥,招标投标法中规定开标应当在招标文件确定的提交投标文件截止时间的同一时间公开进行开标。
2)开标由当地招标投标监督管理办公室主持开标的做法不妥当,按照有关规定应由招标人主持。
(4)评标委员会成员的组成存在如下问题:
1)评标委员会成员中有招标投标监督管理办公室人员不妥,因招标投标监督管理办公室人员不可以参加评标委员会。
2)评标委员会成员中有公证处人员不妥,因为公证处人员不可以参加评标委员会。
3)评标委员会成员中技术、经济等方面专家只有4人,则不妥,因为按照规定评标委员会中技术、经济等方面专家不得少于成员总数的2/3,由7人组成的评标委员会中技术、经济等方面专家必须要有5人或5人以上。
(5)招标人确定A企业为中标人是违规的。在按照综合评分法评标时,因投标报价已经作为评标内容考虑在得分中,再重新单列投标报价作为中标依据显然不合理,招标人应该按综合得分先后顺序选择中标人。
(6)合同签订的日期违规。按有关规定招标人和中标人应当自中标通知书发出之日起30日内,按照招标文件和中标人的投标文件订立书面合同,即招标人必须在2009年12月10日前与中标单位签订书面合同。
34案例分析题34 / 35
某水电站大坝为混凝土双曲拱坝,坝高240m,总库容58亿m3,装机容量6X 55万kW,年发电量约l72亿kw•h。固结灌浆施工于l994年12月开始施工,l999年3月全部完成。
(1)地质简况和岩体质量分级
根据岩石强度、岩体结构、围压效应、水文地质条件等多种因素将岩体类型分为:
①优良岩体(A~C级),可直接作为大坝地基;②一般岩体(D级),经过灌浆处理后可作为大坝地基;③较差岩体(E3级),自然状态下原则上不宜作为高坝地基;④软弱岩体(E1、E2级),不能直接作为坝基,需特殊处理;⑤松散岩体(F级),不能作为主体建筑物地基。
(2)坝基固结灌浆设计
1)设计原则。根据岩体质量情况,灌浆设计分为常规灌浆和特殊灌浆两大类,前者适用于A、B、C级岩体,后者适用于D、E两类岩体。
2)灌浆材料。常规灌浆使用42.5级普通硅酸盐水泥。特殊灌浆原则上Ⅰ、Ⅱ序孔为普通硅酸盐水泥,Ⅲ序孔为磨细水泥。
(3)固结灌浆质量检查
灌浆质量检查显示固结灌浆效果良好。
问题:
(1)本工程坝基固结灌浆的目的是什么
(2)本工程使用了42.5级普通硅酸盐水泥,试回答使用水泥类材料作为灌浆浆材的优缺点。
(3)简答固结灌浆的施工程序。如果灌前做简易压水试验,应采用什么方法?实验孔数一般不宜少于多少?
(4)固结灌浆效果检查的主要方法是什么?
查看答案
(1)本工程坝基固结灌浆的目的是:
1)解决表(浅)层因爆破松动和应力松弛所造成的岩体损伤对坝基质量的影响,增加岩体刚度。
2)提高局部D级岩体的变形模量,以满足高拱坝应力和稳定的要求。
3)用作为E、F级岩体和断层与破碎带经置换处理后的补强灌浆。
(2)采用水泥浆优点是胶结情况好,结石强度高,制浆方便。缺点是价格高;颗粒较粗,细小孔隙不易灌人,浆液稳定性差,易沉淀,常会过早地将某些渗透断面堵塞,影响灌浆效果,时间较长,易将灌浆器胶结住,难以拔起。
(3)固结灌浆的施工程序是:钻孔、压水试验、灌浆、封孔和质量检查。应采用单点法,不宜少于总孔数的5%。
(4)固结灌浆效果检查的主要方法有整理、分析灌浆资料,验证灌浆效果;钻设检查孔检查,测定弹性模量或弹性波速。
35案例分析题35 / 35
某水闸为l4孔开敞式水闸,设计流量为2400m3/s。每个闸墩划分为一个单元工程,其中第4号闸墩高l0.5m,厚l.5m,顺水流方向长24.om,其混凝土量为365.8m3,模板面积为509.6m2,钢筋量为30.5t。
闸墩混凝土采用钢模施工。承包人进行闸墩模板及支架设计时,考虑的基本荷载有:
模板及支架自重、新浇混凝土重量、钢筋重量以及振捣混凝土时产生的荷载。监理单位发现承包人考虑的基本荷载有漏项并及时进行了纠正。
施工过程中,承包人和监理单位对第4号闸墩的混凝土模板进行了检查验收,填写的《水利水电工程混凝土模板工序质量评定表》如表lF400000-4所示。
问题:
(1)指出承包人在闸墩模板及支架设计时,漏列了哪些基本荷载。
(2)根据水利水电工程施工质量评定有关规定,指出《水利水电工程混凝土模板工序
质量评定表》中“质量标准”以及“实测值”栏内有哪些基本资料未填写或未标注,“单元工程量”栏内缺少哪一项工程量。
(3)统计《水利水电工程混凝土模板工序质量评定表》中各“项次”实测值合格点数,计算各“项次”实测值合格率,写出评定表中“检测结果”栏内相应数据。
(4)写出评定意见及工序质量等级。

水利水电工程混凝土模板工序质量评定表 表1F400000—4

查看答案
(1)承包人在闸墩模板及支架设计时,漏列的基本荷载:
①人员及设备、工具等荷载;
②新浇混凝土的侧压力。
(2)具体如下:
1)单元工程量:应补填写“模板面积509.6m2”。
2)钢模应加标注,例如变成“√钢模”。
3)实测值应标注数量单位,其中:项次l~3实测值应标注“mm”;项次4实测值应标注“m”。
4)结构物边线与设计边线对应的“设计值”应补填1.5reX 24.Om。
(3)见表lF400000-5。
项次 允许偏差项目 实测点数 合格点数 合格率(%)
(1)模板平整度;相邻两板面高差 10880
(2)局部不平 8675
(3)面板缝隙 10880
(4)结构物边线与设计边线 1212i00
评定表中“检测结果”栏内相应数据 表1F400000—5
检测结果:共检测40点,其中合格34点,合格率85.0%。
(4)评定意见:
主要检查项目全部符合质量标准。一般检查项目符合质量标准。检测项目实测点合格率85.0%,大于合格标准70%,小于优良标准90%,故评为合格。
工序质量等级:合格。
← 上一卷下一卷 →
