建筑类一级建造师执业资格专业工程管理与实务
2012年一级建造师公路工程试题第三套
35 题含答案专业工程管理与实务
1单选题1 / 35
一段较长的土质路堑纵向开挖,采用沿路堑全宽,以深度不大的纵向分层进行挖掘作业,这种作业方法称作( )。
查看答案
A. 分层纵挖法
2单选题2 / 35
下列填料中,按有关规定处理后可以用于路堤下层填筑的填料是( )。
查看答案
B. 粉性土
3单选题3 / 35
在地形艰险及爆破量较小地段(如打水沟、开挖便道、基坑等),应优先选择的爆破方式是( )。
查看答案
A. 钢钎炮
4单选题4 / 35
由连续升级配矿料组成的沥青混合料结构为( )。
查看答案
A. 骨架空隙结构
5单选题5 / 35
高速公路、一级公路混凝土路面使用的砂应不低于( )。
查看答案
B. Ⅱ级
6单选题6 / 35
水泥混凝土路面断板产生的裂缝的修补方法不能采用( )。
查看答案
C. 抹面修补法
7单选题7 / 35
桥梁建筑高度是指( )。
查看答案
D. 桥面(或轨顶)标高与桥跨结构最下缘之间的距离
8单选题8 / 35
地基基础的沉降主要由( )。
查看答案
C. 竖直荷载作用下土层的压缩变形引起
9单选题9 / 35
一般适用于松散、中密砂土、黏性土的沉入桩施工方法( )。
查看答案
A. 锤击沉桩法
10单选题10 / 35
钢筋笼接头质量如果存在问题将会对( )施工质量产生影响。
查看答案
B. 钻孔桩
11单选题11 / 35
在①干接缝(梁翼缘、板);②湿接缝(梁翼缘、板);③箱板顶宽; ④腹板或梁肋,这几项内容中,其中梁(板)的宽度包括哪几部分?( )
查看答案
D. ①②③④
12单选题12 / 35
利用放射性元素测量各种土的密实度和含水量的试验方法是( )。
查看答案
C. 核子密度湿度仪法
13单选题13 / 35
在计算支架或拱架的强度和刚度时,除了考虑在支架或拱架的设计荷载外,还应计入( )
查看答案
A. 风力
14单选题14 / 35
按《公路工程质量检验评定标准》JTG F80/1-2004进行质量评定时,工程质量等级评定分( )。
查看答案
A. 合格.不合格
15单选题15 / 35
洞内反坡排水时,必须采取( )
查看答案
A. 机械抽水
16单选题16 / 35
激光设备导向适宜于( )
查看答案
A. 特长隧道、长隧道
17单选题17 / 35
在隧道施工中,需要制定地质超前预报方案和实施细则的条件是隧道长度大于( )m。
查看答案
C. 1000
18单选题18 / 35
下列关于路基工程石方施工安全要点的叙述错误的是( )。
查看答案
C. 可在同次爆破中使用不同燃速的导火索
19单选题19 / 35
遇有沼泽地段的土方挖运任务,应选用的机械是( )。
查看答案
C. 湿地推土机
20单选题20 / 35
按照机械台班费用组成,属于固定费用的是( )。
查看答案
C. 大修费
21多选题21 / 35
路基施工的常用爆破方法有( )
查看答案
A. 光面爆破 B. 预裂爆破 C. 微差爆破 D. 定向爆破
22多选题22 / 35
路基施工时,定向爆破方法适用于( )。
查看答案
A. 以借为填地段 B. 移挖作填地段 C. 深挖高填相间地段 D. 工程量大的鸡爪形地区
23多选题23 / 35
下列情况中应浇洒粘层沥青的是( )。
查看答案
B. 旧沥青路面层上加铺沥青层 E. 水泥混凝土路面上铺筑沥青面层
24多选题24 / 35
预防桥头跳车的防治措施包括( )。
查看答案
A. 重视桥头地基处理,采用先进的台后填土施工工艺 B. 改善地基性能,提高地基承载力,减少差异沉降 C. 有针对性的选择台后填料,提高桥头路基压实度 D. 做好桥头路堤的排水、防水工程,设置桥头搭板
25多选题25 / 35
桥梁工程的基本体系可归结为( )几种基本体系。
查看答案
A. 梁式 B. 拱式 D. 悬索桥 E. 刚架桥
26多选题26 / 35
桩基础按施工方法可分为( )。
查看答案
B. 沉桩 C. 钻孔桩 D. 挖孔桩
27多选题27 / 35
按照设备安装通用要求,设备开箱检查必须由( )共同参加。
查看答案
A. 业主 B. 承包方 C. 监理
28多选题28 / 35
在山岭隧道钻眼爆破施工中,按照炮眼的位置、作用的不同有( )。
查看答案
A. 掏槽眼 B. 辅助眼 C. 周边眼
29多选题29 / 35
路基工程的各方面安全管理都包含了( )的管理。
查看答案
A. 人 B. 机械 C. 环境
30多选题30 / 35
投标人在送交投标文件时应按新情况更改或补充其在申请资格预审时提供的资料,以证实其仍能继续满足资审合格的最低标准,至少应更新以下资料( )
查看答案
A. 财务状况方面的变化 B. 资格预审之后新承包的工程名称、规模、进展程度和工程质量 C. 资格预审后新交工的工程及评定的质量等级 E. 拟投入本项目主要人员变化情况
31案例分析题31 / 35
背景资料:
某三级公路地处丘陵地区,砂类土居多,设计车速40km/h,路基宽度8.5m,基层为石灰稳定砂砾,面层为8cm的沥青混凝土。施工过程部分事件摘要如下:
事件1:路基施工正好赶上雨期,施工前,施工方做了如下准备工作:
(1)住地、库房、车辆机具停放场地、生产设施都设在最高洪水位以上地点或高地上。
(2)修建施工便道并保持晴雨畅通。
(3)修建临时排水设施,保证雨期作业的场地不被洪水淹没并能及时排除地面水。
施工过程中,开挖路堑分层开挖,每挖一层均设置排水纵横坡,挖方边坡一次挖到设计标高。开挖路堑挖至路床设计标高以上30~50cm时停止开挖,并在两侧挖排水沟。待雨期过后再挖到路床设计标高后压实。
事件2:为了保证测量工作的质量,施工单位制定了严格测量复核签认制度:
(1)由2~4人组成一个小组共同对监理工程师签认的控制网点测量资料进行核对,核对结果要由工地技术主管审核签认后方可使用;
(2)利用已知点进行引测、加点和施工放样前必须坚持“先检测后利用”的原则;
(3)测量结束后,由负责测量工作的技术员召集各位测量员共同对测量成果进行复核。
问题:
(1)该公路是否可以在雨期进行施工?
(2)事件1中,施工方做的准备工作是否充分?如不充分,请指出。
(3)事件1中,路堑开挖施工存在什么问题?
(4)事件2中,指出上述测量复核签认制度中不当之处,写出正确的做法。
查看答案
(1)由于该公路地处丘陵区,等级为三级,路基土质砂类土,在做好排水设施和通道等充分准备的情况下,可以进行施工,但必须严格按照雨期施工规定执行。
(2)不够充分。1)应对选择的雨期施工地段进行详细的现场调查研究,据实编制实施性的雨期施工组织计划。2)应储备足够的工程材料和生活物资。
(3)路堑挖方边坡一次挖到设计标高不正确,挖方边坡不宜一次挖到设计标高,应沿坡面留30cm厚,待雨期过后再整修到设计坡度,目的是防止地面水冲坏已成边坡。待雨期过后再刷坡,可保持边坡合乎设计要求。
(4) 第1)点不正确。应该是:对监理工程师签认的控制网点测量资料,2人独立进行核对,核对结果要经项目技术部门主管复核签认,总工程师审核签认后方可使用。
第3)点不正确。应该是:测量结束后,测量成果必须采用两组独立平行复核计算进行相互复核。
32案例分析题32 / 35
背景资料:
某桥基础为6根f2.0m的桩基,桩长20 m,地质条件如下:原地面往下依次为黏土、砂砾石、泥岩,承包人拟选用冲爪钻成孔。采用导管法灌注水下混凝土,导管使用前进行了水密试验,为防止导管沉放过程中接触钢筋笼,导管居中后快速沉放,并将导管底部沉放到距桩底1m处,之后开始浇筑混凝土。
问题:
(1)施工单位选用的钻机类型是否合适?请说明理由。
(2)施工单位采用导管法浇筑水下混凝土时存在哪些问题?
查看答案
(1)不合适,应使用冲击钻。因为泥岩为较软岩石,冲抓钻不适用,但冲击钻适用。
(2)还应进行导管的承压和接头抗拉试验;导管应居中稳步沉放;导管底部距桩底的距离一般为0.25~0.4m。
33案例分析题33 / 35
背景资料:
某一级公路处于城市郊区,施工期间社会车辆流量较大,基层铺筑完工后需要开放交通。其中A合同段里程桩号为k0+000~k10+500,主线长10.5km,一次建成双向四车道,路基宽24.5m。该路面结构为:20cm厚石灰稳定土底基层,18cm厚二灰砂砾基层,5cm厚沥青混凝土下面层,4cm厚沥青混凝土表面层。施工单位的部分施工工艺如下:
(1)二灰砂砾拌合设备,采用双卧轴强制连续式搅拌机,通过调整喂料皮带的转速及冷料仓口开启高度,计量每种原材料用量。拌合用水通过流量传感器控制;
(2)拌合料运输全部采用5t自卸汽车以减轻对下层的影响;
(3)摊铺采用摊铺机,半幅基层宽11.15m,采取两次摊铺成型;
(4)碾压,采用振动压路机,先振压2遍,再静压2遍,至密实;
(5)二灰砂砾碾压结束,表面开始泛白即及时进行洒水养护,7d后开放交通。
路面施工完成后,施工单位进行了施工质量自检。主要检查内容有:沥青混凝土面层的压实度、渗水系数、摩擦系数、构造深度、厚度、中线平面偏位、纵断高程、路面宽度及横坡,检测的所有指标均符合要求。
问题:
(1)判断施工工艺中第(1)~第(4)条是否正确?如不正确,将其改正。
(2)第(5)条存在什么问题?说明理由。
(3)根据以上施工单位的自检情况,是否可以确定该路面工程为合格工程?说明理由。
查看答案
(1)第(1)、(2)、(3)条正确。第(4)条中“先振压2遍,再静压2遍”不正确。应“先静压,再振压”。
(2)7d后不应该开放交通,开放交通前应喷洒透层油后铺筑下封层。因为水泥、石灰、粉煤灰等无机结合料稳定土与粒料的半刚性基层上必须浇洒透层沥青。基层在沥青面层铺筑前,要临时开放交通,防止基层因车辆作用出现水毁,须设置封层。
(3)不能。因为对于路面工程的检查,除以上内容外,还有:平整度、弯沉值的检查。只有所有检查项目均合格后才可以确定该路面工程为合格工程。
34案例分析题34 / 35
背景资料:
某项目部承担了某段公路工程的路基施工任务,在路基工程施工组织设计的编制过程中,项目经理对技术部提出了下列具体要求:
(1)该路基工程施工组织设计根据路基工程的自身特点,在确定施工方案和进度计划时应重点考虑以下内容:
1)施工方法;
2)项目总进度计划;
3)工地施工组织;
4)布置好堆料点、弃土场、行车路线等。
(2)编制路基工程施工组织设计的方法与步骤如下:
1)研究分析有关资料,全面了解工程情况和施工条件;
2)结合当地具体情况,选择施工方法,确定土石方调配方案、工点划分和施工顺序;
3)按照施工方法及土石方调配资料,查有关技术定额,计算劳动力、施工机械需要量;
4)按照施工进度计划及劳动力和施工机械分布情况,确定生活供应、材料供应、机械修理等组织工作及其机构分布,计算临时房屋需要量和机构分布,计算临时房屋需要量和机械修理设备的需要量;
5)编制施工组织设计说明书。
(3)应编制好适应该路基工程的进度计划。
(4)该路基工程中涉及3座涵洞,拟采用流水施工。各工序流水节拍如下表:
| 段落 流水节拍(d)工序 | 1号涵洞 | 2号涵洞 | 3号涵洞 |
| 基础施工(A) | 10 | 13 | 15 |
| 墩身施工(B) | 20 | 20 | 20 |
| 盖梁施工(C) | 10 | 10 | 10 |
问题:
(1)该项目经理要求重点考虑的内容是否正确和完整?请逐条分析说明。
(2)就项目经理提出的路基工程施工组织设计编制方法与步骤,你认为还应该加上哪些重要内容?
(3)适合于该路基工程进度计划形式有哪些?
(4)组织3座涵洞流水施工,计算流水步距、流水工期、绘制横道图。
查看答案
(1)1)不妥,还应包括土石方的调配方案。
2)不妥,应为:施工进度计划。
3)正确。
4)不妥,应为:生产要素配置。
(2)还应加上:
1)安排施工进度计划,计算各施工分段所需工期,并安排各分段开工、完工日期;
2)编制劳动力、施工机械、机具和材料的供应计划。
(3)适合于该路基工程进度计划形式有:横道图、垂直图、网络图。
(4)计算排架施工的流水工期(列出计算过程),并绘制流水横道图。

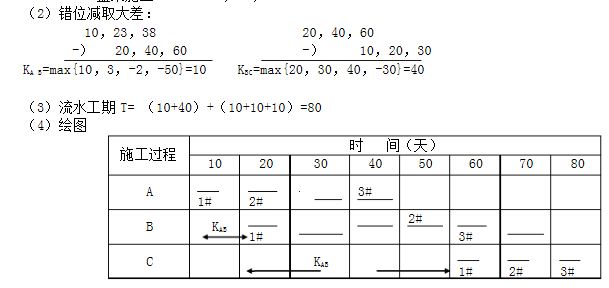

1)累加数列:一般按照1~3号排架的顺序施工
扩大基础施工A:10,23,38
墩身施工B: 20,40,60
盖梁施工C: 10,20,30

35案例分析题35 / 35
背景资料:

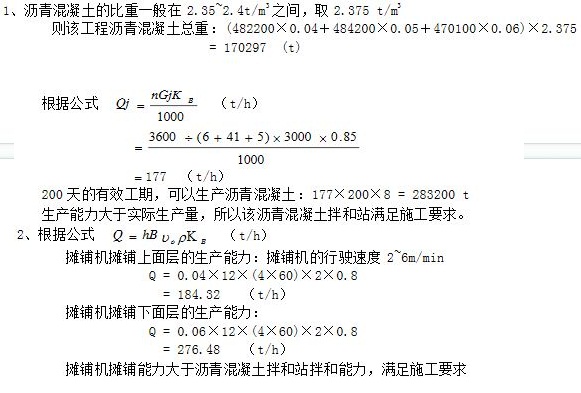

某沥青混凝土路面工程,路面结构形式自上而下依次为:上面层4cm AC-16 (I)中粒式沥青混凝土,中面层5cm AC-25 (I)粗粒式沥青混凝土,下面层6cm AC-25 (I)粗粒式沥青混凝土,工程量为 :上面层482200m2,中面层484200m2,下面层470100m2,施工有效工期为200d。某企业准备使用一台3000型沥青混凝土拌合站进行拌合,拌合站的有关参数为:搅拌器每次搅拌量3000kg,加料时间6s;混合料搅拌时间41s;成品料卸料时间5s。一台摊铺宽度为12m的超大型摊铺机进行摊铺。
问题:
(1)分析沥青混凝土拌合站是否能满足施工要求?
(2)分析沥青混凝土摊铺机是否能满足施工要求?
查看答案
