建筑类 一级建造师执业资格 建设工程项目管理
2013年一级建造师项目管理模拟试题第四套 100 题 含答案 建设工程项目管理
1 单选题 1 / 100
在项目决策阶段主要进行的工作是( )。
A 编制可行性研究报告 B 编制设计任务书 C 进行初步设计 D 编制施工进度计划
查看答案 A. 编制可行性研究报告
2 单选题 2 / 100
下列不属于编制项目管理规划大纲应遵循的程序的是( )。
A 分析项目条件和环境 B 汇总整理,报送审批 C 确定项目管理组织模式、结构和职责
查看答案 A. 分析项目条件和环境
3 单选题 3 / 100
系统的目标决定了系统的组织,而( )是目标能否实现的决定性因素。
A 人 B 物 C 组织 D 方法与工具
查看答案 C. 组织
4 单选题 4 / 100
项目结构图中,矩形框表示( )。
A 工作任务 B 工作执行者 C 判别条件 D 组成部门
查看答案 A. 工作任务
5 单选题 5 / 100
工程项目策划是一个( )的工作过程,它需整合多方面专家的知识。
A 开放性 B 创造性 C 保密性 D 技术性
查看答案 A. 开放性
6 单选题 6 / 100

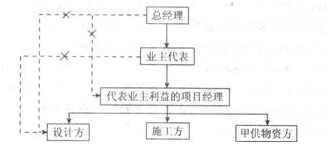

下图所示为线性组织结构,对其表述错误的是( )。
A 该图表示了总经理不允许对项目经理、设计方直接下达指令 B 总经理必须通过业主代表下达指令 C 业主代表可以对设计方、施工方、甲供物资方直接下达指令 D 项目的实施方的唯一指令来源是业主方的项目经理
查看答案 C. 业主代表可以对设计方、施工方、甲供物资方直接下达指令
7 单选题 7 / 100
某工程项目采用施工总承包管理模式,其中的二次装修工程由业主发包给乙单位。在施工中,乙单位应该直接接受( )的工作指令。
A 监理单位 B 业主 C 施工承包企业 D 施工总承包管理企业
查看答案 D. 施工总承包管理企业
8 单选题 8 / 100
关于施工总承包管理模式在进度控制方面的特点叙述错误的是( )。
A 建设周期会短 B 开工日期不可能太早 C 分包合同的招标也可以提前 D 不需要等待于施工图设计完成后再进行施工总承包管理的招标
查看答案 B. 开工日期不可能太早
9 单选题 9 / 100
项目目标动态控制的纠偏措施不包括( )。
A 组织措施 B 合同措施 C 经济措施 D 预防措施
查看答案 D. 预防措施
10 单选题 10 / 100
施工组织设计的基本内容中,施工进度计划的内容是( )。
A 对拟建工程可能采用的几个施工方案进行定性、定量的分析,通过技术经济评价,选择最佳方案 B 使工序有序地进行,使工期、成本、资源等通过优化调整达到既定目标 C 根据工程情况,结合人力、材料、机械设备、资金、施工方法等条件,全面部署施工任务 D 根据工程情况,结合人力、材料、机械设备、资金、施工方法等条件,合理安排施工顺序,确定主要工程的施工方案
查看答案 B. 使工序有序地进行,使工期、成本、资源等通过优化调整达到既定目标
11 单选题 11 / 100
单位工程施工组织设计的主要技术经济指标不包括( )。
A 劳动生产率 B 资源消耗的均衡性 C 机械设备的利用程度 D 工期的均衡性
查看答案 A. 劳动生产率
12 单选题 12 / 100
从信息接受者的角度看,影响信息沟通的因素不包括( )。
A 信息译码不准确 B 表达能力不佳 C 对信息的承受力 D 对信息的筛选
查看答案 B. 表达能力不佳
13 单选题 13 / 100
项目经理的任务仅限于主持项目管理工作,其主要任务是( )。
A 项目目标的控制和组织协调 B 项目目标的质量控制 C 项目目标的进度控制 D 施工的安全管理
查看答案 A. 项目目标的控制和组织协调
14 单选题 14 / 100
编制工程建设监理实施细则的依据是( )。
A 相关的专业工程的标准、设计文件和有关的技术资料 B 建设工程的相关法律、法规及项目审批文件 C 与建设工程项目有关的标准、设计文件和技术资料 D 监理大纲、委托监理合同文件以及建设项目相关的合同文件
查看答案 A. 相关的专业工程的标准、设计文件和有关的技术资料
15 单选题 15 / 100
建设工程项目的技术风险不包括( )。
A 工程设计文件 B 事故防范措施和计划 C 工程物资 D 工程机械
查看答案 B. 事故防范措施和计划
16 单选题 16 / 100
施工成本管理中,对成本计划是否能够实现的最后检验是( )。
A 施工成本控制 B 施工成本预测 C 施工成本核算 D 施工成本考核
查看答案 C. 施工成本核算
17 单选题 17 / 100
对纠正施工成本管理目标偏差具有相当重要作用的施工成本管理措施是( )。
A 技术措施 B 经济措施 C 组织措施 D 合同措施
查看答案 A. 技术措施
18 单选题 18 / 100
施工成本计划是施工项目成本控制的一个重要环节,是实现降低施工成本任务的( )文件。
A 竞争性 B 指导性 C 实施性 D 专业性
查看答案 B. 指导性
19 单选题 19 / 100
在工程量清单计价的建筑安装工程造价组成中,属于规费的是( )。
A 办公费 B 二次搬运费 C 住房公积金 D 文明施工费
查看答案 C. 住房公积金
20 单选题 20 / 100
施工总成本目标确定之后,还需通过编制详细的( )施工成本计划把目标成本层层分解,落实到施工过程的每个环节,有效地进行成本控制。
A 竞争性 B 实施性 C 指导性 D 战略性
查看答案 B. 实施性
21 单选题 21 / 100
由于不同的起重运输机械各有不同的用途和特点,因此在选择起重运输机械时,首先应根据( )确定采取何种不同起重运输机械的组合方式。
A 工程特点和施工条件 B 施工方式和施工进度 C 工程内容和施工条件 D 施工方式和施工务件
查看答案 A. 工程特点和施工条件
22 单选题 22 / 100
分部分项工程的预算成本分析的资料来源是( )。
A 施工预算 B 投标报价成本 C 施工任务单的工程量 D 限额领料单的材料成本
查看答案 B. 投标报价成本
23 单选题 23 / 100
在费用偏差原因中,图纸提供不及时属于( )。
A 设计原因 B 客观原因 C 业主原因 D 施工原因
查看答案 A. 设计原因
24 单选题 24 / 100
进行赢得值法参数分析,如果五个参数的关系为BCWP>ACwP>BCwS、SV>0、CV> 0,应采取的措施是( )。
A 抽出部分人员,放慢进度 B 若偏离不大,维持现状 C 增加高效人员投入 D 抽出部分人员,增加少量骨干人员
查看答案 A. 抽出部分人员,放慢进度
25 单选题 25 / 100
月(季)度施工成本分析的方法中,通过( ),分柝当月(季)的成本降低水平。
A 实际成本与目标成本的对比 B 累计实际成本与累计预算成本的对比 C 实际成本与预算成本的对比 D 主要技术经济指标的实际与目标对比
查看答案 C. 实际成本与预算成本的对比
26 单选题 26 / 100
某混凝土工程,9月份计划工程量为5000m³,计划单价为400元/m³,而9月份实际完成工程量为40001T13,实际单价为410元/m³,则该工程9月份的进度偏差为( )万元。
A —36 B 36 C —40 D 41
查看答案 C. —40
27 单选题 27 / 100
出图计划是设计方进度控制的依据,也是( )控制设计进度的依据。
A 业主方 B 施工方 C 项目参与各方 D 承包方
查看答案 A. 业主方
28 单选题 28 / 100
根据项目进度控制不同的( )和不同的用途,业主方和项目各参与方可以构建多个不同的建设工程项目进度计划系统。
A 需要 B 任务 C 目的 D 内容
查看答案 A. 需要
29 单选题 29 / 100
关于建设工程项目总进度目标的表述,不正确的是( )。
A 建设工程项目的总进度目标指的是整个工程项目的进度目标 B 建设工程项目的总进度目标是在项目决策阶段项目定义时确定的 C 建设工程项目总进度目标的控制是参与方项目管理的任务 D 若项目总进度目标不可能实现,则项目管理者应提出调整项目总进度目标的建议,并提请决策者审议
查看答案 C. 建设工程项目总进度目标的控制是参与方项目管理的任务
30 单选题 30 / 100
在无时间坐标的网络图中,箭线的长度( )。
A 原则上可以任意画 B 考量具体情况而定 C 根据完成该工作所需持续时间的长短按比例绘制 D 根据完成该工作所需时间的长短绘制
查看答案 A. 原则上可以任意画
31 单选题 31 / 100
当采用时标网络计划时,可采甩( )记录计划实际执行状况,进行实际进度与计划进度的比较。
A 文字 B 实际进度前锋线 C 数字 D 适当符号
查看答案 B. 实际进度前锋线
32 单选题 32 / 100
在某工程双代号网络计划中,工作M的持续时间及开始节点和完成节点的最早时间与最
迟时间如下图所示,则工作M的总时差为( )。
A 4 B 3 C 2 D 1
查看答案 C. 2
33 单选题 33 / 100
系统纵向层次机构的( )是建设工程项目质量目标、控制责任和措施分解落实的重要 保证。
A 关联性 B 合理性 C 完备性 D 科学性
查看答案 B. 合理性
34 单选题 34 / 100
工程项目质量控制体系中的多单元结构是指在建设工程项目质量控制总体系下,( )的质量控制体系及其以下的质量自控或保证体系可能有多个。这是项目质量目标、责任和措施分解的必然结果。
A 第二层次 B 第三层次 C 第四层次 D 第五层次
查看答案 A. 第二层次
35 单选题 35 / 100
在工程开工前,总监理工程师应组织专业监理工程师审查承包单位报送的施工组织设计 报审表,提出意见,并经审核、签认后报( )。
A 施工单位 B 设计单位 C 建设单位 D 建设行政主管部门
查看答案 C. 建设单位
36 单选题 36 / 100
施工单位的项目施工质量计划或施工组织设计的编制与内部审批,应根据企业质量管理程序性文件规定的权限和流程进行。通常是由( )主持编制,报企业组织管理层批准。
A 项目监理部 B 项目施工部 C 项目经理部 D 项目策划部
查看答案 C. 项目经理部
37 单选题 37 / 100
下列不属于施工质量管理环境因素的是( )。
A 施工单位质量保证体系 B 质量管理制度 C 各参建施工单位之间的协调 D 施工场地空间条件和通道
查看答案 D. 施工场地空间条件和通道
38 单选题 38 / 100
在混凝土预制构件结构性能检测中,对成批生产的构件,应按同一工艺正常生产的( ),在每批中应随机抽取一个构件作为试件进行检验。
A 不超过1000件且不超过3个月的同类型产品为一批 B 不超过500件且不超过4个月的同类型产品为一批 C 不超过1000件且不超过4个月的同类型产品为一批 D 不超过500件且不超过3个月的同类型产品为一批
查看答案 A. 不超过1000件且不超过3个月的同类型产品为一批
39 单选题 39 / 100
2010年6月15日,某施工单位因违反施工程序,导致一座24层在建楼房倒塌,致使10名工人死亡,直接经济损失达1.2亿元人民币,根据相关规定,该事件属于( )事故。
A 特别重大 B 重大 C 较大 D 一般
查看答案 A. 特别重大
40 单选题 40 / 100
建筑幕墙工程所使用的材料进行现场质量检测中,硅酮结构胶主要进行( )检测。
A 相容性 B 放射性 C 污染性 D 气密性
查看答案 A. 相容性
41 单选题 41 / 100
关于因果分析图法应用时的注意事项的表述,不正确的是( )。
A 通常采用QC小组活动的方式进行,集思广益,共同分析 B 必要时可以邀请小组以外的有关人员参与,广泛听取意见 C 分析时要充分发表意见,层层深入,排出所有可能的原因 D 一个质量特性或一个质量问题可以使用多张图分析
查看答案 D. 一个质量特性或一个质量问题可以使用多张图分析
42 单选题 42 / 100
管理评审时,( )应结合合规性评价的结果、企业的客观管理实际、相关法律法规和其他要求。
A 工作组组长 B 授权管理者 C 最高管理者 D 项目负责人
查看答案 C. 最高管理者
43 单选题 43 / 100
项目竣工后,( )应向审批建设工程项目环境影响报告书、环境影响报告表或者环境影响登记表的环境保护行政主管部门申请,对环保设施进行竣工验收。
A 施工单位 B 设计单位 C 建设单位 D 监理单位
查看答案 C. 建设单位
44 单选题 44 / 100
建立职业健康安全管理体系的主要目标是( )。
A 改进管理绩效 B 实现目标的基础、条件和组织保证 C 使公众和社会对职业健康安全条件满意 D 使员工和相关方对职业健康安全条件满意
查看答案 D. 使员工和相关方对职业健康安全条件满意
45 单选题 45 / 100
环保行政主管部门应在收到申请环保设施竣工验收之日起( )日内完成验收。验收合格后,才能投入生产和使用。
A 10 B 15 C 30 D 45
查看答案 C. 30
46 单选题 46 / 100
中央管理的建筑施工企业安全生产许可证的颁发和管理由( )负责。
A 省人民政府建设主管部门 B 国务院建设主管部门 C 县级人民政府建设主管部门 D 直辖市人民政府建设主管部门
查看答案 D. 直辖市人民政府建设主管部门
47 单选题 47 / 100
编制安全技术措施计划步骤中制定安全技术措施计划的下一步工作是( )。
A 评价安全技术措施计划的充分性 B 危险源识别 C 风险确定 D 风险评价
查看答案 A. 评价安全技术措施计划的充分性
48 单选题 48 / 100
对第一类危险源采取的控制方法不包括( )。
A 采取消除危险源、限制能量 B 隔离危险物质 C 提高各类设施的可靠性 D 个体防护、应急救援
查看答案 C. 提高各类设施的可靠性
49 单选题 49 / 100
应急预案是对特定的潜在事件和紧急情况发生时所采取措施的计划安排,是应急响应的( )。
A 指导方案 B 运行方针 C 行动指南 D 监控方式
查看答案 C. 行动指南
50 单选题 50 / 100
单位负责人接到事故报告后,应当于( )h内向事故发生地县级以上人民政府安全生产监督管理部门和负有安全生产监督管理职责的有关部门报告。
A 1 B 2 C 3 D 4
查看答案 A. 1
51 单选题 51 / 100
特别重大事故、重大事故逐级上报至( )和负有安全生产监督管理职责的有关部门。
A 省级人民政府安全生产监督管理部门 B 设区的市级人民政府安全生产监督管理部门 C 自治区、直辖市人民政府安全生产监督管理部门 D 国务院安全生产监督管理部门
查看答案 D. 国务院安全生产监督管理部门
52 单选题 52 / 100
根据现场文明施工的要求,关于材料堆放、周转设备管理的表述,不正确的是( )。
A 建筑材料、构.(配)件、料具必须按施工现场总平面布置图堆放,布置合理 B 易燃易爆物品集中堆放 C 大模板成对放稳,角度正确 D 钢模及零配件、脚手扣件分类分规格,集中存放
查看答案 B. 易燃易爆物品集中堆放
53 单选题 53 / 100
世界银行贷款项目中的工程和货物的采购方式中,相当于邀请招标的是( )。
A 国际竞争性招标 B 国内竞争性招标 C 有限国际招标 D 自营工程
查看答案 C. 有限国际招标
54 单选题 54 / 100
关于招标信息发布的表述,错误的是( )。
A 招标人或其委托的招标代理机构应当保证招标公告内容的真实、准确和完整 B 拟发布的招标公告文本应当由招标人或其委托的招标代理机构的主要负责人签名并加盖公章 C 招标人或其委托的招标代理机构应至少在一家指定的媒介发布招标公告 D 招标人或其委托的招标代理机构发布招标公告,应当向指定媒介提供营业执照(或法人证书)、项目批准文件的原件等证明文件
查看答案 D. 招标人或其委托的招标代理机构发布招标公告,应当向指定媒介提供营业执照(或法人证书)、项目批准文件的原件等证明文件
55 单选题 55 / 100
工程实际进度与经过确认的进度计划不符时,( )应按照工程师的要求提出改进措施,经过工程师确认后执行。
A 发包人 B 承包人 C 设计单位 D 安装单位
查看答案 B. 承包人
56 单选题 56 / 100
关于建设工程合同中维修期的相关叙述,不正确的是( )。
A 承包人应力争以维修保函来代替业主扣留的保留金 B 维修保函对业主并无风险,真正发生维修费用,业主可凭保函向银行索回款项 C 维修期满后,承包人应及时从业主处撤回保函 D 与保留金相比,维修保函对业主有利,因为保函是有时效的,期满将自动作废
查看答案 D. 与保留金相比,维修保函对业主有利,因为保函是有时效的,期满将自动作废
57 单选题 57 / 100
不属于进度控制的主要条款是( )。
A 合同工期的约定 B 工程质量标准 C 进度计划 D 暂停施工
查看答案 B. 工程质量标准
58 单选题 58 / 100
设备安装工程具备联动无负荷试车条件,发包人组织试车,并在( )通知承包人。
A 试车前48h以书面形式 B 试车前24h以书面形式 C 试车前24h以口头形式 D 试车前48h以口头形式
查看答案 A. 试车前48h以书面形式
59 单选题 59 / 100
关于供货方违约责任的表述,不正确的是( )。
A 供货方不能按期交货分为逾期交货和提前交货 B 发生逾期交货情况,要按照合同约定,依据逾期交货部分货款总价计算违约金 C 对于供货方提前发运或交付的货物,采购方应在货到时付款 D 采购方已按期派车到指定地点接收货物,而供货方不能交付时,派车损失应由供货方承担
查看答案 C. 对于供货方提前发运或交付的货物,采购方应在货到时付款
60 单选题 60 / 100
固定总价合同不适用于( )的情况。
A 工程结构和技术复杂,风险大 B 工程设计详细,图纸完整、清楚,工程任务和范围明确 C 工程量小、工期短,估计在施工过程中环境因素变化小,工程条件稳定并合理 D 投标期相对宽裕,承包商可以有充足的时间详细考察现场、复核工程量,分析招标文件,拟订施工计划
查看答案 A. 工程结构和技术复杂,风险大
61 单选题 61 / 100
关于成本加酬金的表述,有误的是( )。
A 成本加酬金合同也称为成本补偿合同 B 在合同签订时,工程实际成本往往不能确定,只能确定酬金的取值比例或计算原则 C 业主不承担任何价格变化或工程量变化的风险 D 工程施工的最终合同价格将按照工程的实际成本再加上一定的酬金进行计算
查看答案 C. 业主不承担任何价格变化或工程量变化的风险
62 单选题 62 / 100
投标保证金有效期应当超出投标有效期( )d。
A 10 B 15 C 20 D 30
查看答案 D. 30
63 单选题 63 / 100
下列选项中,不符合FIDIC《土木工程施工合同条件》对履约担保规定的是( )。
A 当向业主提交履约保函时,承包人应将这一情况通知工程师 B 在承包人根据合同完成施工和竣工,并修补了任何缺陷之前,履约担保将一直有效 C 在发出缺陷责任证书之后,不应对该担保提出索赔,并应在上述缺陷责任证书发出后28d内将该保函退还给承包人 D 如果合同要求承.包人为其正确履行合同取得担保时,承包人应在收到中标函之后28d内,按投标书附件中注明的金额取得担保,并将此保函提交给业主
查看答案 C. 在发出缺陷责任证书之后,不应对该担保提出索赔,并应在上述缺陷责任证书发出后28d内将该保函退还给承包人
64 单选题 64 / 100
设备采购合同价款的支付一般分三次,设备制造前,采购方支付设备价格的( )作为预付款。
A 8%。 B 10% C 15% D 20%
查看答案 B. 10%
65 单选题 65 / 100
根据合同实施偏差分析的结果,承包商采取增加投入的调整措施属于( )。
A 组织措施 B 技术措施 C 经济措施 D 合同措施
查看答案 C. 经济措施
66 单选题 66 / 100
不可预见的外部障碍或条件索赔是索赔的类型之一,其适用的分类标准为( )。
A 按照索赔有关当事人分类 B 按照索赔目的和要求分类 C 按照索赔主体分类 D 按照索赔事件的性质分类
查看答案 D. 按照索赔事件的性质分类
67 单选题 67 / 100
《建设工程施工合同(示范文本)》(GF一99—0201)规定,承包人必须在发出索赔意向通知后的( )d内或经过工程师同意的其他合理时间内向工程师提交一份详细的索赔文件和有关资料。
A 10 B 15 C 25 D 28
查看答案 D. 28
68 单选题 68 / 100
成本加酬金合同通常用于( )的工程。
A 工程量小、工期短 B 时间特别紧迫 C 工程设计详细、工程任务和范围明确 D 工程结构和技术简单
查看答案 B. 时间特别紧迫
69 单选题 69 / 100
下列不属于按信息的内容属性分类的是( )。
A 组织类信息 B 经济类信息 C 管理类信息 D 进度控制信息
查看答案 D. 进度控制信息
70 单选题 70 / 100
下列选项中,属于投资控制功能的是( )。
A 计划资金投入和实际资金投入的比较分析 B 绘制网络图和计划横道图 C 编制资源需求量计划 D 投标估算的数据计算和分析
查看答案 A. 计划资金投入和实际资金投入的比较分析
71 多选题 71 / 100
业主方项目的质量目标不仅涉及施工的质量,还包括( )。
A 设计质量 B 材料质量、设备质量 C 管理质量 D 信息质量 E 影响项目运行或运营的环境质量
查看答案 A. 设计质量 B. 材料质量、设备质量 E. 影响项目运行或运营的环境质量
72 多选题 72 / 100
建设工程项目组织论中,组织结构模式不包括( )。
A 职能组织结构 B 线性组织结构 C 合同组织结构 D 矩阵组织结构 E 项目组织结构
查看答案 C. 合同组织结构 E. 项目组织结构
73 多选题 73 / 100
建设工程项目决策阶段策划中,项目定义和项目目标论证的主要工作内容包括( )。
A 进度目标的分解和论证 B 建设周期规划和论证 C 项目总投资规划和论证 D 项目的规模、组成、功能和标准的定义 E 确定项目建设的目的、宗旨和指导思想
查看答案 B. 建设周期规划和论证 C. 项目总投资规划和论证 D. 项目的规模、组成、功能和标准的定义 E. 确定项目建设的目的、宗旨和指导思想
74 多选题 74 / 100
物资采购工作应符合有关合同和设计文件所规定的数量、技术要求和质量标准,并符合工程( )等要求。
A 安全管理 B 进度管理 C 成本管理 D 人事管理 E 环境管理
查看答案 A. 安全管理 B. 进度管理 C. 成本管理 E. 环境管理
75 多选题 75 / 100
国际建设项目工程总承包的组织模式有( )。
A 由一个既具有设计力量,又具有施工力量的组织独立地承担建设项目工程总承包的任务 B 由安装单位和施工单位承接建设项目工程总承包的任务 C 由设计单位和施工单位为一个特定的项目组成联合体或合作体,以承担建设项目工程总承包的任务 D 由施工单位承接建设项目工程总承包的任务,而设计单位受施工单位的委托承担其中的设计任务 E 由设计单位承接建设项目工程总承包的任务,而施工单位作为其分包单位承担其中的施工任务
查看答案 A. 由一个既具有设计力量,又具有施工力量的组织独立地承担建设项目工程总承包的任务 C. 由设计单位和施工单位为一个特定的项目组成联合体或合作体,以承担建设项目工程总承包的任务 D. 由施工单位承接建设项目工程总承包的任务,而设计单位受施工单位的委托承担其中的设计任务 E. 由设计单位承接建设项目工程总承包的任务,而施工单位作为其分包单位承担其中的施工任务
76 多选题 76 / 100
为了防止拖欠、克扣进城务工人员工资,各级政府主管部门又制定了针对建筑施工企业劳务用工的工资支付管理规定,主要内容包括( )。
A 建筑施工企业应当按照当地的规定,根据劳动合同约定的工资标准、支付周期和日期,支付劳动者工资 B 建筑施工企业应当将工资直接发放给劳动者本人,不得将工资发放给包工头或者不具备用工主体资格的其他组织或个人 C 建筑施工企业应当将每个工程项目中的施工管理、柞业人员劳务档案中有关情况在当地建筑业企业信息管理系统中按规定如实填报 D 建筑施工企业应当每月对劳动者应得的工资进行核算,并由劳动者本人签字 E 建筑施工企业与劳动者终止或者依法解除劳动合同,应当在办理终止或解除合同手续的同时一次性付清劳动者工资
查看答案 A. 建筑施工企业应当按照当地的规定,根据劳动合同约定的工资标准、支付周期和日期,支付劳动者工资 B. 建筑施工企业应当将工资直接发放给劳动者本人,不得将工资发放给包工头或者不具备用工主体资格的其他组织或个人 D. 建筑施工企业应当每月对劳动者应得的工资进行核算,并由劳动者本人签字 E. 建筑施工企业与劳动者终止或者依法解除劳动合同,应当在办理终止或解除合同手续的同时一次性付清劳动者工资
77 多选题 77 / 100
在编制实施性计划成本时要进行施工预算和施工图预算的对比分析,通过“两算”对比,分析节约和超支的原因,为降低工程成本提供依据。其中“两算”对比的方法有( )。
A 实物对比法 B 数量对比法 C 金额对比法 D 质量对比法 E 指标对比法
查看答案 A. 实物对比法 C. 金额对比法
78 多选题 78 / 100
根据项目管理的需要,实施性成本计划可按( )分别编制施工成本计划。
A 施工成本组成 B 子项目组成 C 施工成本特点 D 工程进度 E 项目组成
查看答案 A. 施工成本组成 B. 子项目组成 D. 工程进度
79 多选题 79 / 100
如下图所示,进行赢得值法参数分析时,参数关系表达正确的是( )。
A BCWS>BCWP>ArWP B ACWP>BCWP>BCWS C ACWP>BCWS>BCWP D SV>0,CV>O E SV<0,CV<o
查看答案 C. ACWP>BCWS>BCWP E. SV<0,CV<o
80 多选题 80 / 100
对分包费用的控制,主要是要做好( )工作。
A 分包工程的询价 B 订立平等互利的分包合同 C 建立稳定的分包关系网络 D 确定分包工程的施工工艺 E 加强施工验收和分包结算
查看答案 A. 分包工程的询价 C. 建立稳定的分包关系网络 D. 确定分包工程的施工工艺 E. 加强施工验收和分包结算
81 多选题 81 / 100
在进度计划编制方面,施工方应视项目的特点和施工进度控制的需要,编制深度不同的( )施工进度计划。
A 控制性 B 指导性 C 实施性 D 操作性 E 准确性
查看答案 A. 控制性 B. 指导性 C. 实施性
82 多选题 82 / 100
项目的工作编码指的是每一个工作项的编码,编码时应考虑的因素主要有( )。
A 对不同计划层的标志 B 对不同结构层的标志 C 对不同工作的标志 D 对不同计划对象的标志 E 对不同项目主体的标志
查看答案 A. 对不同计划层的标志 C. 对不同工作的标志 D. 对不同计划对象的标志
83 多选题 83 / 100
常见的影响工程进度的风险有( )。
A 组织风险 B 管理风险 C 合同风险 D 技术风险 E 环境风险
查看答案 A. 组织风险 B. 管理风险 C. 合同风险 D. 技术风险
84 多选题 84 / 100
建设工程项目质量的形成过程,贯穿于整个建设项目的决策过程和各个子项目的设计与施工过程,在建设项目决策阶段,主要工作包括( )。
A 建设项目发展策划 B 建设方案论证 C 可行性研究 D 施工准备 E 投资决策
查看答案 A. 建设项目发展策划 B. 建设方案论证 C. 可行性研究 E. 投资决策
85 多选题 85 / 100
在工程项目质量控制体系的多层次结构中,第二层次的质量控制体系,通常是指分别由建设工程项目的( )等建立的相应管理范围内的质量控制体系。
A 设计总负责单位 B 施工总承包单位 C 材料设备供应单位 D 工程项目管理单位 E 设备检验检测单位
查看答案 A. 设计总负责单位 B. 施工总承包单位
86 多选题 86 / 100
正确执行施工质量计划的审批程序,是正确理解工程质量目标和要求,保证施工部署、技术工艺方案和组织管理措施( )的重要环节,也是进行施工质量事前预控的重要方法。
A 合理性 B 先进性 C 经济性 D 便捷性 E 协调性
查看答案 A. 合理性 B. 先进性 C. 经济性
87 多选题 87 / 100
对于危险性较大的分部分项工程或特殊施工过程的质量控制点的管理应遵循的原则有( )。
A 除按一般过程质量控制的规定执行外,还应由专业技术人员编制专项施工方案或作业指导书,经项目技术负责人审批及监理工程师签字后执行 B 超过一定规模的危险性较大的分部分项工程,还要组织专家对专项方案进行论证 C 作业前施工员、技术员做好交底和记录,使操作人员在明确工艺标准、质量要求的基础上进行作业 D 为保证质量控制点的目标实现,应严格按照二级检查制度进行检查控制 E 在施工中发现质量控制点有异常时,应立即停止施工,召开分析会,查找原因采取对策予以解决
查看答案 A. 除按一般过程质量控制的规定执行外,还应由专业技术人员编制专项施工方案或作业指导书,经项目技术负责人审批及监理工程师签字后执行 B. 超过一定规模的危险性较大的分部分项工程,还要组织专家对专项方案进行论证 C. 作业前施工员、技术员做好交底和记录,使操作人员在明确工艺标准、质量要求的基础上进行作业 E. 在施工中发现质量控制点有异常时,应立即停止施工,召开分析会,查找原因采取对策予以解决
88 多选题 88 / 100
分部(子分部)工程的划分原则是( )。
A 分部工程的划分应按专业性质、建筑部位确定 B 当分部工程较大或较复杂时,可按材料种类 C 建筑规模较大的分部工程,可将其能形成独立使用功能的部分划为若干个子分部工程 D 当分部工程较大或较复杂时,可按施工特点划分为若干个子分部工程 E 当分部工程较大或较复杂时,可按施工程序、专业系统及类别等划分为若干个子分部工程
查看答案 A. 分部工程的划分应按专业性质、建筑部位确定 B. 当分部工程较大或较复杂时,可按材料种类 D. 当分部工程较大或较复杂时,可按施工特点划分为若干个子分部工程 E. 当分部工程较大或较复杂时,可按施工程序、专业系统及类别等划分为若干个子分部工程
89 多选题 89 / 100
根据实践经验的总结,施工作业质量自控的有效制度包括( )。
A 质量自检制度 B 质量例会制度 C 质量会诊制度 D 质量样板制度 E 质量互检制度
查看答案 A. 质量自检制度 B. 质量例会制度 C. 质量会诊制度 D. 质量样板制度
90 多选题 90 / 100
下列属于职业健康安全和环境管理体系相同点的是( )。
A 管理目标基本一致 B 管理侧重点相同 C 不规定具体绩效标准 D 管理原理基本相同 E 需要满足的对象相同
查看答案 A. 管理目标基本一致 C. 不规定具体绩效标准 D. 管理原理基本相同
91 多选题 91 / 100
属于职业健康安全及环境目标、指标制定准则的是( )。
A 考虑应急准备和响应 B 考虑商业机会和竞争机遇 C 考虑可实施性 D 考虑监测考评的现实性 E 考虑自身潜在的危险和重要环境因素
查看答案 B. 考虑商业机会和竞争机遇 C. 考虑可实施性 D. 考虑监测考评的现实性 E. 考虑自身潜在的危险和重要环境因素
92 多选题 92 / 100
安全生产责任制度的主要内容包括( )。
A 施工现场应按工程项目大小配备专(兼)职安全人员 B 项目应对各级、各部门安全生产责任制应规定检查和考核办法 C 砌筑、电气焊、起重、信号指挥等应有相应的安全技术操作规程 D 项目独立承包的工程在签订承包合同中必须有安全生产工作的具体指标和要求 E 安全生产责任制度只包括企业主要负责人的安全责任、项目负责人(项目经理)的安全责任
查看答案 A. 施工现场应按工程项目大小配备专(兼)职安全人员 B. 项目应对各级、各部门安全生产责任制应规定检查和考核办法 C. 砌筑、电气焊、起重、信号指挥等应有相应的安全技术操作规程 D. 项目独立承包的工程在签订承包合同中必须有安全生产工作的具体指标和要求
93 多选题 93 / 100
按照《生产过程危险和有害因素分类与代码》(GB/T13861--2009)标准,危险源分为( )几大类。
A 人的因素 B 物的因素 C 环境因素 D 社会因素 E 管理因素
查看答案 A. 人的因素 B. 物的因素 C. 环境因素 E. 管理因素
94 多选题 94 / 100
行政管理干部安全教育的主要内容包括( )。
A 项目经理部安全生产责任 B 安全生产方针、政策和法律、法规 C 本职的安全生产责任 D 基本的安全技术知识 E 典型事故案例剖析
查看答案 B. 安全生产方针、政策和法律、法规 C. 本职的安全生产责任 D. 基本的安全技术知识
95 多选题 95 / 100
公开招标的缺点体现在( )。
A 报价趋于合理 B 耗时长 C 招标人的选择范围较小 D 费用高 E 资格审查和评标的工作量比较大
查看答案 B. 耗时长 D. 费用高 E. 资格审查和评标的工作量比较大
96 多选题 96 / 100
评标过程中商务评审主要是对投标书的报价高低、( )、取费标准、价格调整、税费等进行评审。
A 组织结构 B 计价方式 C 计算方法 D 支付条件 E 保险及优惠条件
查看答案 B. 计价方式 C. 计算方法 D. 支付条件 E. 保险及优惠条件
97 多选题 97 / 100
投标人按照招标人的要求完成标书的准备与填报之后,就可以向招标人正式提交投标文件。在投标时需要注意的事项包括( )。
A 投标的担保 B 标书的标准 C 投标的报价 D 投标的截止日期 E 投标文件的完备性
查看答案 A. 投标的担保 B. 标书的标准 D. 投标的截止日期 E. 投标文件的完备性
98 多选题 98 / 100
在工程监理合同中,监理人的义务包括( )。
A 征得委托人同意,监理人发布开工令、停工令、复工令 B 按照合同约定或监理投标书的承诺派出监理机构及人员,完成监理范围内的监理业务,按合同约定定期向委托人报告监理工作 C 在履行监理合同义务期间,应认真、勤奋地工作,为委托人提供咨询意见,并公正维护各方面的合法权益 D 由委托人所提供的设施和物品,属于委托人的财产,在监理工作完成或中止时,应将其设施和剩余的物品按合同约定的时间和方式移交给委托人 E 在合同期内和合同终止后,未征得有关方面同意,不得泄露与监理工程及其监理业务有关的保密资料
查看答案 B. 按照合同约定或监理投标书的承诺派出监理机构及人员,完成监理范围内的监理业务,按合同约定定期向委托人报告监理工作 C. 在履行监理合同义务期间,应认真、勤奋地工作,为委托人提供咨询意见,并公正维护各方面的合法权益 D. 由委托人所提供的设施和物品,属于委托人的财产,在监理工作完成或中止时,应将其设施和剩余的物品按合同约定的时间和方式移交给委托人 E. 在合同期内和合同终止后,未征得有关方面同意,不得泄露与监理工程及其监理业务有关的保密资料
99 多选题 99 / 100
索赔成立应同时具备的前提条件是( )。
A 与合同对照,事件已造成了承包人工程项目成本的额外支出,或直接工期损失 B 与合同对照,事件已造成了业主的额外支出,或直接工期损失 C 造成费用增加或工期损失的原因,按合同约定不属于承包人的行为责任或风险责任 D 承包人按合同规定的程序和时间提交索赔意向通知和索赔报告 E 承包人对于工期及费用的变化有着不可推卸的责任
查看答案 A. 与合同对照,事件已造成了承包人工程项目成本的额外支出,或直接工期损失 C. 造成费用增加或工期损失的原因,按合同约定不属于承包人的行为责任或风险责任 D. 承包人按合同规定的程序和时间提交索赔意向通知和索赔报告
100 多选题 100 / 100
建设工程项目的各种信息中,其中组织类信息包括( )。
A 编码信息 B 单位组织信息 C 合同管理信息 D 项目管理信息 E 安全管理信息
查看答案 A. 编码信息 B. 单位组织信息 D. 项目管理信息
