建筑类公路监理师经济系列

2011年公路监理工程师经济预测试题

67 题含答案经济系列
共 67 题返回本类
1单选题1 / 67
价值工程的目标在于提高工程对象的价值,它追求的是()
查看答案
C. 寿命周期费用最低时的必要功能
2单选题2 / 67
监理工程师在项目招标阶段进行投资控制的主要工作如下,其合理的工作程序是()
查看答案
C. 通过评标提出决标意见,推荐承包商
3单选题3 / 67
根据新的财务制度,土地使用权属于()
查看答案
B. 无形资产
4单选题4 / 67
采用工料单价法编制标底时,其他直接费、现场经费、间接费、计划利润和税金应按规定的()确定
查看答案
A. 费用定额
5单选题5 / 67
某工程招标文件中,混凝土估计工程量为10000m3,合同中规定混凝土单价为400元/m3,若实际完成工程量与估计工程量的变动大于10%时,则进行调价,调价系数为0.9,竣工时实际完成混凝土工程量为15000m3,则混凝土工程款为()
查看答案
B. 584
6单选题6 / 67
我国现行建筑安装工程费用中,按税法规定税金的计税基础为()
查看答案
C. 营业额
7单选题7 / 67
施工单位的生产工人因气候影响的停工工资包含在()中
查看答案
B. 生产工人日工资单价
8单选题8 / 67
我国对工程保险尽管没有强制性的规定,但工程项目参加保险的情况越来越多,双方保险义务的分担原则一为()
查看答案
C. 运至施工现场用于工程的材料和待安装设备,由发包人办理保险、支付保险费用
9单选题9 / 67
发包人将其批量采购的桥梁伸缩缝运抵现场与承包人共同清点后存入承包人仓库,承包人在使用抽样检验认为合格后投入使用。施工过程中发现其中2条伸缩缝制造质量出现较大问题,承包人按照工程师的指示将其拆除并重新安装。工程师对此事件处理的方案为()
查看答案
B. 补偿费用并顺延合同工期
10单选题10 / 67
FIDIC合同条件规定,工程师视工程进展情况,有权发布暂停施工指令。属于()的暂停施工,承包商可能得到补偿。
查看答案
D. 现场气候条件以外的外界条件或障碍导致
11多选题11 / 67
在下列几种情况中,可以降低盈亏平衡点的是()
查看答案
A. 产品价格提高 D. 固定成本降低 E. 单位产品可变成本降低
12多选题12 / 67
与传统的贷款相比,项目融资有许多特点,其中包括()
查看答案
A. 有限追索 B. 风险分担 C. 非公司负债 D. 贷款期限大
13多选题13 / 67
工程定额具有()等特性
查看答案
B. 时效性 D. 权威性
14多选题14 / 67
预算定额中,人工工日消耗量是由()构成的。
查看答案
B. 辅助用工 C. 超运距用工 D. 班组操作地点转移用工
15多选题15 / 67
下列费用中,属于直接费的用()。
查看答案
B. 混凝土添加剂费 C. 脚手架、模板摊销费
16多选题16 / 67
下列哪些费用属于建安工程间接费()。
查看答案
B. 企业管理人员劳动保护费 C. 劳动保险费 D. 企业筹集资金发生的利息支出 E. 施工企业职工教育经费
17多选题17 / 67
在财务现金流量表中,作为现金流入的有()。
查看答案
B. 回收流动资金 D. 固定资产余值 E. 产品销售收入
18多选题18 / 67
通过()途径可以提高价值。
查看答案
A. 提高功能,降价造价 C. 功能不变的情况下降低造价 D. 造价不变的情况下提高功能
19多选题19 / 67
费用索赔的计算方法()
查看答案
A. 实际费用法 B. 总费用法 C. 修正的总费用法
20多选题20 / 67
下列关于工程量清单说法正确的有:()
查看答案
B. 是询标、评标的基础 C. 是投标报价的依据 D. 主要包括工程量清单说明和工程量清单表
21多选题21 / 67
遇到()情况下,承包商可以向业主要求既延长工期,又索赔费用。
查看答案
A. 设计文件有缺陷 B. 由于业主原因造成临进停工 C. 业主供应的设备和材料推迟到货
22多选题22 / 67
工程计量的依据是()
查看答案
B. 质量合格证书或签证 C. 工程量清单前言和技术规范 E. 批准的设计图纸文件及工程变更签证
23多选题23 / 67
建筑安装工程费用中的税金是指按规定应计入工程造价中的()
查看答案
B. 营业税 D. 城乡维护建设税 E. 教育附加费
24多选题24 / 67
根据FICIC合同条件,监理工程师签发工程付款证书的条件有()
查看答案
A. 工程质量合格 C. 承包商的工作使监理工程师满意 D. 符合合同条件
25多选题25 / 67
修正的总费用法是对总费用法的改进,其修正内容包括()
查看答案
A. 只计算索赔事件受外界影响工作的时段 B. 只计算受影响时段内受影响工作的损失 E. 重新核算投标报价费用
26多选题26 / 67
下列说法正确的是()
查看答案
B. 竣工是竣工验收报告的重要组成部分 D. 竣工决算是承包商与业主办理工程价款最终结算的依据 E. 竣工结算是业主编制竣工决算的主要资料
27多选题27 / 67
建设工程施工阶段进度控制的主要任务有()
查看答案
C. 编制施工总进度计划并控制其执行 E. 编制施工年、季、月实施计划并控制其执行
28多选题28 / 67
竣工决算是反映建设项目实际造价和投资效果的文件,它由()等组成。
查看答案
A. 竣工决算报表 B. 竣工决算报告说明书 C. 竣工工程平面示意图 D. 工程造价比较分析
29多选题29 / 67
按我国现行规定,合同中没有类似和适用的价格,其工程变更价款的处理原则是()
查看答案
B. 由承包方提出适当的价格,由监理工程师批准执行 D. 当监理工程师与承包方对变更价格意见不一致时,由造价管理部门裁定
30多选题30 / 67

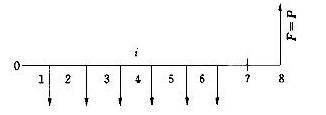

已知现金流量图如下所示,计算F的正确表达式是()

查看答案
A. F=A(P/A,i,6)(F/P,i,8) C. F=A(F/A,i,6)(F/P,i,2)
31多选题31 / 67
建设单位决定采用哪种合同形式,应根据()综合考虑。
查看答案
A. 设计工作深度 B. 工期长短 D. 工程复杂程度
32多选题32 / 67
建筑安装工程直接费中的人工费包括()。
查看答案
A. 因气候影响的停工工资 B. 生产工人工资性补贴 C. 生产工人学习期间的工资
33多选题33 / 67
专业监理工程师进行现场计量的依据有()
查看答案
B. 质量合格证书 C. 技术规范 D. 设计图纸
34多选题34 / 67
FIDIC合同条件下工程支付的条件为()。
查看答案
A. 工程变更项目必须有监理工程师的变更通知 C. 支付金额必须大于临时支付证书规定的最小限额 D. 设计变更必须由原设计单位出图 E. 承包商的工作使监理工程师满意
35多选题35 / 67
下列关于工程量清单的作用说法正确的有()
查看答案
A. 提供公开的竞争环境 B. 为办理工程结算提供了依据 D. 询标评标的基础 E. 为施工过程中支付工程进度款提供依据
36多选题36 / 67
价值工程的工作步骤可归纳为()
查看答案
B. 分析问题 C. 综合研究 D. 方案评价
37多选题37 / 67
某桥梁因洪水冲毁,急需修复,承包合同宜采用()合同。
查看答案
D. 纯单价 E. 成本加酬金
38多选题38 / 67
在施工过程中,允许承包商既可索赔工期,又可索赔费用的原因有()
查看答案
B. 业主采购的材料未及时供应 C. 施工图纸未及时提供 E. 施工现场发现文物
39多选题39 / 67
由于业主原因,工程师下令工程暂停1个月,承包商可索赔的款项包括()
查看答案
A. 人工窝工费 B. 施工机械窝工费 C. 材料的超期储存费用 D. 工程延期一个月增中的履约保函手续费
40多选题40 / 67
下列关于《企业财务通则》的说法正确的是()
查看答案
A. 《企业财务通则》是企业财务制度体系中最基本最高层次的政策规范 B. 《企业财务通则》适用于中华人民共和国境内的所有企业 D. 《企业财务通则》统一了我国不同企业的财务制度
41多选题41 / 67
投标单位有下列情况的(),将被没收投标保证金。
查看答案
A. 投标有效期内撤回其投标文件 B. 中标单位未在规定期限内提交履约保证金 E. 中标单位未在规定期限内签订合同
42多选题42 / 67
招标工程的标低,在施工图预算基础上作出外,还应考虑()因素。
查看答案
A. 目标工期的要求 C. 招标方法的质量要求 D. 施工现场条件
43多选题43 / 67
在公开招标过程中,招标阶段的主要工作内容包括()
查看答案
C. 发布招标公告 D. 发售招标文件 E. 组织现场考察
44多选题44 / 67
工程师审查承包人的索赔时,承包人提出的()等证明材料可以作为合理的依据。
查看答案
B. 经工程师认可的施工进度计划 C. 工程师发布的各种书面指令 E. 各类财务凭证
45多选题45 / 67
FIDIC合同条件规定,指定分包商与一般分包商的区别有()
查看答案
B. 工程款支付的开支项目不同 C. 业主对指定分包商利益保护不同 D. 承包商对分包导违约承担责任范围不同 E. 选择分包商的权利不同
46多选题46 / 67
FIDIC合同条件规定,如果竣工结算时发现,由于()等原因使得实际结算款扣除暂定金额、调价款和计日工支付款后的总额超过有效合同15%时,应调整竣工结算款额。
查看答案
B. 工程师指令增加的工作承包商获得工程款 E. 增加工程量清单部分工作承包商获得工程款
47多选题47 / 67
在FIDIC合同条件中,工程移交证书的主要作用有()
查看答案
B. 转移工程照管责任 D. 作为办理竣工结算的依据
48多选题48 / 67
在FIDIC合同条件中,对于分包工程变更管理,下列说法正确的有()
查看答案
A. 工程师可根据总包合同对分包工程发布变更指令 B. 承包商可根据工程进度情况自主发布变更指令
49多选题49 / 67
当承包人索赔后,工程师可以对索赔提出质疑的情况包括()
查看答案
A. 承包人以前已表明放弃索赔 C. 发包人与承包人共同负有责任,责任未划分 E. 承包人没有采取措施避免或减少损失的部分
50多选题50 / 67
在FIDIC合同条件中,对于颁发工程接收证书的程序,下列提法正确的有()
查看答案
A. 工程达到基本竣工要求后,承包商以书面形式向工程师申请颁发接收证书 B. 工程师接到申请后的21天内,如认为已满足竣工条件,即可颁发证书 C. 如工程师认为没有达到竣工条件,则指出还应完成哪些工作
52判断题52 / 67
施工中的费用索赔出现的原因是非自身的原因,且实际造成的实际损失,应由对方承担责任的补偿或赔偿。()
查看答案
A. 正确
53判断题53 / 67
工程竣工后在保修期内发现的质量问题经多方分析确因设计原因造成的,其保修费用由建设单位与设计单位负责。()
查看答案
B. 错误
54判断题54 / 67
既可用于奖金使用计划编制,又可用于投资偏差分析的是"S"型曲线。()
查看答案
A. 正确
55判断题55 / 67
进行项目财务评价时,如果动态投资回收期小于计算期n,则财务净现值为正,项目可行。()
查看答案
A. 正确
57判断题57 / 67
监理工程师可以随时指示承包商在工程的任何部位上检查,检查费用由承包商承担。()
查看答案
B. 错误
61主观题61 / 67
开展价值工程活动一般包括哪几个阶段?
查看答案
1)准备阶段2)分析阶段3)创新阶段4)实施阶段
62主观题62 / 67
在FIDIC合同条件下,工程计量的方法有哪些?
查看答案
1)均摊法2)凭据法3)估价法4)断面法5)图纸法6)分解计量法
64主观题64 / 67
施工阶段,监理工程师投资控制主要通过哪几个方面控制来实现控制目标?
查看答案
1)工程付款控制2)工程变更费用控制3)预防并处理好费用索赔4)挖掘节约投资潜力
65主观题65 / 67
监理工程师对承包人的索赔审查包括哪些内容?
查看答案
1)审查索赔证据2)审查工期顺延要求3)审查费用索赔要求
66材料分析题66 / 67
某建设单位通过公开招投标确定了施工单位和监理单位,并分别签订了施工承包合同和施工监理委托合同。监理单位在施工监理未开展之前便开始监理工作。建设单位在与施工单位签订施工承包合同以后,把施工承包合同交给监理单位,并请监理单位指出施工承包合同中的不足,施工承包合同有以下条款:
1.建设单位应在规定的时间内提供施工场地、施工图纸。
2.施工承包合同的解释顺序为:合同协议书、投标书及其附件、中标通知书、合同通用条款、标准规范、工程量清单、图纸。
3.在施工期间,除监理工程师和建设单位现场代表外,建设单位派驻现场的其他人也可以向施工单位发出指令。
4.施工单位负责保持施工场地的卫生符合有关要求,但建设单位应承担相应费用。
5.停电、停水、停气造成停工时间超过8小时时应顺延工期。
6.对有争议的质量问题,由双方同意的工程质量检测部机构鉴定。不论结果如何,费用均由施工单位承担。
7.由于监理工程师的指令错误靠造成的损失由建设单位承担。
8.施工单位提供的工程量数量,监理工程师第8天未发表任何意见,表示工程量数量得到认可。
9.建设单位提供的建筑材料,其质量不合格,需清理出场外,其清理费用由施工单位负责。
10.施工单位提出的合理建议,建设单位采纳以后发生的效益归建设单位独有。[问题]该施工承包合同内容中哪些条款不妥?为什么?
查看答案
1.正确。(1分)
2.不妥。正确的是:合同协议书、中标通知书、投标书及其附件、合同专用条款、合同通用条告款、标准规范、图纸、工程量清单。(1分)
3.不妥。正确的是:在施工期间,除监理工程师和建设单位现场代表外,建设单位派驻现场的其他人无权向施工单位发出指令。(1分)
4.不妥。正确的是:施工单位负责保持施工场地卫生符合有关要求,但建设单位不应承担相应费用。(1分)
5.不妥。正确的是:一周内停电、停水、停气造成停工时间超过8小时应顺延工期。(1分)
6.不妥。正确的是:以有争议的质量问题,由双方同意的工程质量检测部机构鉴定。不论结果如何,费用均由责任方承担。(1分)
7.正确。(1分)
8.正确。(1分)
9.不妥。正确的是:建设单位提供的建设材料,其质量不合格,需清理出场外,其清理费用由建设单位负责。(1分)
10.不妥。正确的是:施工单位提出的合理建议,建设单位采纳以后发生的效益归建设单位与施工单位另行约定分。(1分)
67材料分析题67 / 67
某高速公路项目利用世界银行贷款修建,施工合同采用FIDIC合同条件,业主委托监理单位进行施工阶段的监理。该工程在施工过程中,陆续发生了如下索赔事件(索赔工期与费用数据均符合实际):
(一)施工期间,承包方发现施工图纸有误,需设计单位进行修改,由于图纸修改造成停工20天。承包方提出工期延期20天与费用补偿20万元的要求。
(二)施工期间因下雨,为保证路基工程的填筑质量,总监理工程师下达了暂停施工指令,共停工10天,其中连续4天出现低于工程所在地雨季平均降雨量的雨天气和连续6天出现50年一遇特大暴雨,承包方提出工期延期20天与费用补偿2万元的要求。
(三)施工过程中,现场周围居民称承包方施工噪音对他们有干扰,阻止承包方的混凝土浇筑工作。承包方提出工期延期5天与费用补偿1万元的要求。
(四)由于业主要求,在原设计中的一座互通式立交桥设计长度增加了5米,监理工程师向承包方下达了变更指令,承包方收到变更指令后及时向该桥的分包单位发出了变更通知。分包单位及时向承包方提出了索赔报告,报告内容包括:
1.由于增加立交桥长度,需增加费用20万元和分包合同工期延期30天的索赔;
2.此设计变更前因承包方使用而未按分包合同约定提供施工场地,导致工程材料到场二次倒运增加的费用1万元和分包合同工期延期10天的索赔。
3.承包方已向分包单位支付索赔款21万元的凭证为索赔证据,向监理工程师提出要求补偿该笔费用21万元和延长工期40天的要求。
(五)由于某路段路基基底是淤泥,根据设计文件要求,需进行换填,在招标文件中已提供了地质的技术资料。承包方原计划使用隧道出碴作为填料换填,但施工中发现隧道出碴级配不符合设计要求,需要进一步破碎以达到级配要求,承包方认为施工费用高出合同单位,如仍按原价支付不合理,需另行给予延期20天与费用实偿20万元的要求。
问题:针对承包方提出的上述索赔要求,监理工程师应如何签署意见?
查看答案
1.这是非承包方原因造成的(0.5分),故监理工程师应批准工期补偿(0.5分)和费用补偿(0.5分)。
2.由于异常恶劣气候造成的6天停工是承包方不可预见的(0.5分),应签证给予工艺补偿6天(0.5分),而不应给费用补偿(0.5分)。
对于低于雨季正常雨量造成的4天停工,是承包方应该预见的(0.5分),故不应该签证给予工期补偿(0.5分)和费用补偿(0.5分).
3.这是承包方自身原因造成的(0.5分),故不应给予费用补偿(0.5分)和工期补偿(0.5分)。
4.监理工程师应批准由于设计变更导致的费用补偿20万元(0.5分)和工期补偿30天(0.5分),因其属于业主责任(或不属于承包方责任)(0.5分);不应批准材料倒运增加的费用补偿1万元(0.5分)和工期补偿10天(0.5分),因其属于承包方责任(0.5分)。
5.这是承包方应合理预见的(0.5分),故监理工程师不应签证给予费用补偿(0.5分)和工期补偿(0.5分)。
← 上一卷下一卷 →
