建筑类注册监理工程师建设工程质量、投资、进度控制

2013年监理工程师《质量、投资、进度控制》冲刺题第四套

120 题含答案建设工程质量、投资、进度控制
共 120 题返回本类
1单选题1 / 120
根据工程建设各阶段对质量形成的作用与影响,工程设计的(),决定了工程建设的成败,是建设工程的安全、适用、经济与环境保护等措施得以实现的保证。
查看答案
B. 严密性、合理性
2单选题2 / 120
在工程建设中自始至终把()作为对工程质量控铡的基本原则。
查看答案
D. 质量第一
3单选题3 / 120
工程监理单位主要是受()的委托,代表其对工程实施全过程进行的质量监督和控制,以满足对工程质量的要求。
查看答案
A. 建设单位
4单选题4 / 120
政府、勘察设计单位、建设单位都要对工程质量进行控制,按控制的主体划分,政府属于工程质量控制的()。
查看答案
D. 监控主体
5单选题5 / 120
在工程竣工验收时,施工单位的质量保修书中应明确规定保修期限。基础设施工程、房屋建筑工程的地基基础和主体结构工程的最低保修期限,在正常使用条件下为()。
查看答案
D. 设计文件规定的年限
6单选题6 / 120
属于初步设计阶段监理工作的是()。
查看答案
C. 审核设计概算的合理性和准确性,并提出审核报告
7单选题7 / 120
国家级检测机构受国务院建设行政主管部门和专业部门委托。对指定的国家重点工程进行(),提出报告和建议。
查看答案
A. 检测复核
8单选题8 / 120
工程勘察资质和工程设计资质分级标准按单位资历和信誉、技术力量、技术水平、技术装备及应用水平、管理水平、业务成果等六方面考核确定,其中()指标供资质考核备用。
查看答案
B. 业务成果
9单选题9 / 120
在初步设计阶段,监理工程师对设计图纸的审核侧重于()。
查看答案
D. 所采用的技术方案是否符合总体方案的要求
10单选题10 / 120
施工质量控制的系统过程,按工程实体质量形成过程的时间阶段可划分为()控制。
查看答案
C. 施工准备、施工过程、竣工验收
11单选题11 / 120
工业交通项目设计方案质量控制的总体设计的内容一般不包括()。
查看答案
B. 消防设计要求
12单选题12 / 120
根据设计要求,承包单位首先进行理论配合比设计,进行试配试验后,确认()个能满足要求的理论配合比提交监理工程师审查。
查看答案
B. 2~3
13单选题13 / 120
总监理工程师组织专业监理工程师审查施工承包单位提交的竣工验收所需的文件资料,不包括的是()。
查看答案
B. 工艺设备制造资料
14单选题14 / 120
在施工过程中,现场组装的大型临时设备在投入使用前应经过()批准。
查看答案
D. 承包单位上级安全主管部门和专业监理工程师
15单选题15 / 120
全面考核项目建设成果,检查设计与施工质量,确认项目能否投入使用的最主要环节是()。
查看答案
C. 竣工验收
16单选题16 / 120
分项工程乃至整个建筑工程质量验收的基础是()。

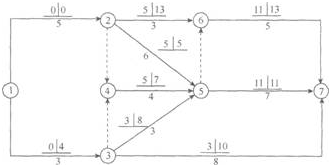

查看答案

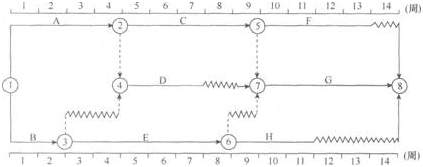

B. 检验批
17单选题17 / 120
建筑物定位测量、基础施工测量、墙体皮数杆检测、楼层轴线检测、楼层间高层传递检测等属于()。
查看答案
B. 民用建筑的测量复核
18单选题18 / 120
经返修或加固的分项、分部工程,虽然改变了外形尺寸,但仍能满足安全使用的要求,可以按技术处理方案和()进行验收。
查看答案
B. 协商文件
19单选题19 / 120
分部(子分部)工程质量应由()组织施工项目经理和有关勘察、设计单位项目负责人进行验收。
查看答案
C. 总监理工程师
20单选题20 / 120
“影响使用功能和工程结构安全,造成永久质量缺陷”,是认定()的一个条件。
查看答案
A. 一般质量事故
21单选题21 / 120
单位(子单位)工程的竣工初验收,经项目监理机构对竣工资料及实物全面检查、验收合格后,由()签署工程竣工报验单,并向建设单位提出质量评估报告。
查看答案
B. 总监理工程师
22单选题22 / 120
在工程质量事故处理过程中,可能要进行必要的检测鉴定,可进行检测鉴定的单位是()。
查看答案
C. 政府批准的有资质的法定检测单位
23单选题23 / 120
对于处理后符合《建筑工程施工质量验收统一标准》(GB50300--2001)规定的工程,()应予以验收、确认,并应注明责任方主要承担的经济责任。
查看答案
D. 监理工程师
24单选题24 / 120
在工程质量统计分析方法中,寻找影响质量主次因素的方法一般采用()。
查看答案
A. 排列图法
25单选题25 / 120
将个体按某一特性排队编号后均分为n组,这时每组有K=N/n个个体,然后在第一组内随机抽取第一件样品.以后每隔一定距离(K号)抽选出其余样品组成样本的方法,称为()。
查看答案
B. 系统抽样
26单选题26 / 120
质量计划的编制是以()为基础的,从质量职能上对影响工程质量的各环节进行控制。
查看答案
C. 质量管理标准
27单选题27 / 120
描述数据离散趋势的特征值不包括()。
查看答案
B. 算术平均数

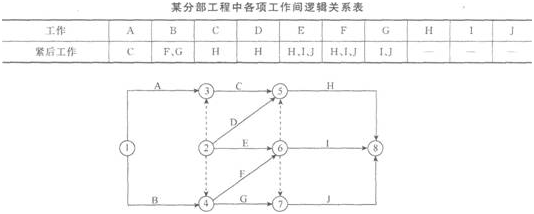

28单选题28 / 120

工程质量事故发生后,总监理工程师首先应进行的工作是签发工程暂停令,并要求施工单位采取()的措施。
查看答案
B. 防止事故扩大并保护好现场
29单选题29 / 120

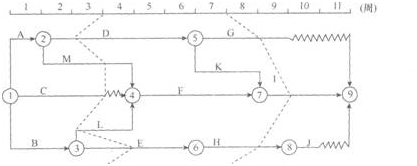

根据质量管理体系理论,质量管理体系的目的就是要()。
查看答案
B. 帮助组织增进顾客满意度
30单选题30 / 120
在认证合格标志中,只能用于宣传而不能用在具体的产品上的是()。
查看答案
D. 质量管理体系认证标志
31单选题31 / 120
某进口设备按人民币计算,离岸价为800万元,银行财务费为4.5万元,外贸手续费率为1.5%,国外运费为12万元,国外运输保险费为8万元,进口关税税率为20%,则该进口设备的进口关税为()万元。
查看答案
B. 164.OO
32单选题32 / 120
在国际贸易中,卖方一般不愿意采用的交货方式是()。
查看答案
B. 目的地交货
33单选题33 / 120
生产单位提前进厂参加施工、设备安装、调试的人员,其工资、工资性补贴等费用应从()中支付。
查看答案
D. 生产准备费
34单选题34 / 120
某土建工程以直接费为计算基础,其中直接费为l00万元,间接费费率为10%,利润率为8%,税率为3.41%,则该工程的含税造价为()万元。
查看答案
D. 122.85
35单选题35 / 120
根据《建筑安装工程费用项目组成》(建标[2003]206号)的规定,下列属于建筑安装工程中直接费的是()。
查看答案
B. 材料费
36单选题36 / 120
某项目建设期为2年,在建设期第1年贷款2000万元,第2年贷款3000万元,贷款年利率为8%,则该项目的建设期贷款利息估算为()万元。
查看答案
A. 286.40
37单选题37 / 120
在交货地点,卖方及时提交合同规定的货物和有关凭证,并承担交货前的一切费用和风险,这属于进口设备交货方式中的()。
查看答案
A. 内陆交货
38单选题38 / 120
在编制的工程量清单中,必须对项目的()进行准确和全面的描述。
查看答案
C. 特征
39单选题39 / 120
在施工图设计阶段,投资估算影响项目投资的可能性为()。
查看答案
B. 5%~35%
40单选题40 / 120
某公司向银行借款,贷款年利率为6%。第1年初借款l00万元,每年计息1次;第2年末又借款200万元,N半git91次。两笔借款均在第3年末还本付息,则复本利和为()万元。
查看答案
C. 331.28
41单选题41 / 120
某项目投资方案的现金流量如下图所示,从投资回收期的角度评价项目,如基准静态投资回收期Pc为7.5年,则当该项目的静态投资回收期()。

查看答案
A. 大于Pc时,项目不可行
42单选题42 / 120
按()计算得到的工程费用是企业进行施工生产所需的成本。
查看答案
C. 企业定额
43单选题43 / 120
静态评价指标的计算分析中,()表示可用于还本付息的资金偿还借款本息的保证倍率。
查看答案
D. 偿债备付率
44单选题44 / 120
采用强制法对某工程4个分项工程进行价值工程对象的选择,甲工程的功能系数为0•32,成本系数为0.24;乙工程的功能系数为0.45,成本系数为0.36;NT_N的功能系数为0.31,成本系数为0.22;丁工程的功能系数为0.18,成本系数为0。23。根据计算,应优先选择分项工程()为价值工程对象。
查看答案
C. 丙
45单选题45 / 120
某项目第1年投资500万元,第2年又投资500万元,从第3年进人正常运营期。正常运营期共18年,每年净收人为ll0万元,设行业基准收益率为8%,该项目的财务净现值为()万元。
查看答案
D. -7.83
46单选题46 / 120
不属于不确定性分析主要内容的是()。
查看答案
D. 抗风险能力分析
47单选题47 / 120
采用标准设计一般可节约建设投资()。
查看答案
D. 10%~l5%
48单选题48 / 120
在施工图预算审查的方法中,()是能较快发现问题的一种方法。
查看答案
D. “筛选”审查法
49单选题49 / 120
两个工程面积相同,但设计图纸不完全相同,则相同的部分可采用()进行审查。
查看答案
A. 对比审查法
50单选题50 / 120
有些固定单价合同规定,如果实际工程量与报价表中的工程量相差超过()时,允许承包方调整合同单价。
查看答案
B. ±l0%
51单选题51 / 120
在某公路施工监理中,灌注桩的计量支付条款中规定按照设计图纸以延米计量,其单价包括所有材料及施工的各项费用,如果承包商做了35m,而桩的设计长度为30m,则只计量()m。
查看答案
C. 30
52单选题52 / 120
为工程师提供测量设备、天气记录设备、通讯设备等项目,一般按()进行计量支付。
查看答案
C. 估价法
53单选题53 / 120
分部分项工程量清单费用中,人工费的索赔不包括()。
查看答案
D. 由于承包商责任的工效降低所增加的人工费用
54单选题54 / 120
包工包料的工程原则上预付比例不高于合同金额(扣除暂列金额)的()。
查看答案
C. 30%
55单选题55 / 120
某土方工程,招标文件中估计工程量为l。8万m3,合同中约定的土方工程单价为l5元/m3,当实际工程量超过估计工程量10%时,超过部分单价调整为l2元/ma,该工程实际完成土方工程量为2.4万Itl3,则该土方工程实际结算的工程款为()TY元。
查看答案
C. 34.74
56单选题56 / 120
对如何处理物价上涨引起的合同价调整问题,常用的办法不包括()。
查看答案
B. 用分解计量法调整合同价
57单选题57 / 120
在建设工程监理工作中,建立工程进度报告制度及进度信息沟通网络属于监理工程师控制进度的()。
查看答案
C. 组织措施
58单选题58 / 120
反映的信息量少,且一般在项目的较高管理层应用的偏差分析的方法是()。
查看答案
A. 横道图法
59单选题59 / 120
横道计划作为控制建设工程进度的方法之一,其局限性是不能()。
查看答案
B. 明确反映出各项工作之间错综复杂的相互关系
60单选题60 / 120
建设工程组织流水施工时,用来表达流水施工在施工工艺方面的状态参数有()。
查看答案
D. 流水强度
61单选题61 / 120
设计单位的计划系统不包括()。
查看答案
A. 工程项目年度计划
62单选题62 / 120
某分部工程有3个施工过程,分为4个流水节拍相等的施工段组织加快的成倍节拍流水施工,已知各施工过程的流水节拍分别为6、4、2d,则流水步距和专业工作队数分别为()。
查看答案
D. 2d和6个
63单选题63 / 120
某分部工程有2个施工过程,分为4个施工段组织流水施工,流水节拍分别为2、4、3、5d和3、5、4、4d,则流水步距和流水施工工期分别为()d。
查看答案
C. 3、19
65单选题65 / 120
在工程网络计划中,如果某项工作的最早开始时间和最早完成时间分别为3d和8d,则说明该工作实际上最早应从开工后()。
查看答案
C. 第4天上班时刻开始,第8天下班时刻完成
66单选题66 / 120
关于工程网络计划关键工作的表述,正确的是()。
查看答案
D. 双代号网络计划中关键工作两端的节点必为关键节点
67单选题67 / 120
在某工程双代号网络计划中,工作M的持续时间以及开始节点和完成节点的最早时间与最迟时问如下图所示,则工作M的总时差为()。

查看答案
B. 3
68单选题68 / 120
某工程双代号时标网络计划如下图所示。如果B、D、G三项工作共用一台施工机械,而且必须顺序施工,则在不影响总工期的前提下,该施工机械在现场的最小闲置时间是()周。

查看答案
C. 3
69单选题69 / 120
工程网络计划的工期优化是通过(),使计算工期满足要求工期。
查看答案
D. 压缩关键工作的持续时间
70单选题70 / 120
时标网络计划的坐标体系不包括()。
查看答案
D. 间接坐标体系
71单选题71 / 120
由于网络计划的工期取决于关键工作的持续时间,为了进行工期成本优化,必须分析网络计划中()的关系。
查看答案
D. 各项工作的直接费与持续时间之间
72单选题72 / 120
在建设工程进度调整的系统过程中,分析进度偏差产生的原因之后,下一步需要()。
查看答案
D. 分析进度偏差对后续工作和总工期的影响
73单选题73 / 120
不属于香蕉曲线比较法主要作用的项目是()。
查看答案
C. 按该工作已完成任务量比例进行标定
74单选题74 / 120
监理单位受业主的委托进行建设工程设计监理时,应()。
查看答案
C. 落实项目监理机构中专门负责设计进度控制的人员
75单选题75 / 120
在建设工程施工阶段,承包单位需要将施工进度计划提交给监理工程师审查,审查的目的是为了()。
查看答案
A. 听取监理工程师的建设性意见
76单选题76 / 120
特点是将工程设计分阶段进行,每阶段设计好之后就进行招标施工,并在全部工程竣工前,可将已完部分工程交付使用的系统工程管理方法是()。
查看答案
B. 建筑工程管理方法
77单选题77 / 120
在施工进度计划的实施过程中,()一旦掌握了工程的实际进展情况和产生问题的原因,该问题造成的影响是可以得到控制的。
查看答案
C. 监理工程师
78单选题78 / 120
监理工程师应对施工现场进行详细考察和分析,并做好有关记录,以便为合理确定工程延期时间提供可靠依据,这体现了监理工程师在审批工程延期时应遵循()的原则。
查看答案
D. 实际情况
79单选题79 / 120
某项工作的工程量为400m3,时间定额为0.8工日/m3。如果每天安排2个工作班次、每班10人去完成该工作,则其持续时问为()d。
查看答案
A. 16
80单选题80 / 120
由于()的原因导致工程拖期,承包单位不可以提出延长工期的申请。
查看答案
D. 承包商管理不善导致仓库中工程材料被盗
81多选题81 / 120
政府的工程质量监督管理具有()的特点。
查看答案
A. 权威性 C. 强制性 E. 综合性
82多选题82 / 120
影响工程质量的因素很多,但归纳起来主要有()。
查看答案
A. 工程材料 B. 机械设备 C. 人员素质 E. 环境条件
83多选题83 / 120
建设单位收到工程验收报告后,应由建设单位项目负责人组织()进行单位(子单位)工程验收。
查看答案
A. 施工项目负责人 B. 设计单位项目负责人 D. 监理单位项目负责人
84多选题84 / 120
工程质量控制按工程质量形成过程划分,可分为()。
查看答案
A. 工程施工阶段的质量控制 B. 工程勘察设计阶段的质量控制 D. 工程决策阶段的质量控制
85多选题85 / 120
设计质量控制的设计准备阶段监理工作的方法包括()。
查看答案
B. 起草设计合同,并协助建设单位尽量与设计单位达成限额设计条款 C. 以初步确定的总建筑规模和质量要求为基础,将论证后所得总投资和总进度切块分解,确定投资和进度规划 D. 项目总目标论证方法 E. 收集和熟悉项目原始资料,充分领会建设单位意图
86多选题86 / 120
在施工准备的质量控制中,质量计划与现行施工管理中的施工组织设计有相同的地方,又存在着差别。关于其异同的表述,正确的有()。
查看答案
B. 作用既相同又存在区别 E. 在内容上各有侧重点
87多选题87 / 120
在设备安装完成后,需在安装单位自检达到试运行条件,以及现场监理工程师检查并确认满足设备试运行条件后,经总监理工程师批准进行试运行。应参加试运行的单位有()。
查看答案
A. 建设单位 B. 设计单位 D. 安装单位 E. 监理单位
88多选题88 / 120
对于现场所用原材料、半成品、工序过程或工程产品质量进行检验的方法,一般可分为()。
查看答案
A. 目测法 B. 试验法 E. 检测工具量测法
89多选题89 / 120
设备安装准备阶段,监理工程师质量控制的要点包括()。
查看答案
A. 审查设备安装施工组织设计 C. 检查相关土建施工是否满足设备安装要求 D. 检查安装采用的各种计量和检测器具是否符合计量规定
90多选题90 / 120
检验批按规定验收所要检查的资料主要包括()。
查看答案
A. 新材料、新工艺的施工记录 C. 图纸会审、设计变更、洽商记录 D. 工程测量、放线记录 E. 隐蔽工程检查记录
91多选题91 / 120
按国家现行规定,凡具备()条件的,被认定为特别重大事故。
查看答案
A. 造成直接经济损失达500万元及其以上 E. 造成一次死亡30人及其以上
92多选题92 / 120
计数标准型二次抽样检验方案为(n1、c1、r1、n2、c2),其中c为合格判定数,r为不合格判定数,若n1中有d1个不合格品,n2中有d2个不合格品,则可判断送检品合格的情况有()。
查看答案
A. dl=C1 B. dl E. dl+d2<F2
93多选题93 / 120
可用于过程分析或过程控制的质量统计分析方法不包括()。
查看答案
A. 排列图法 B. 因果分析图法 C. 直方图法 E. 相关图法
94多选题94 / 120
实施过程方法这一原则一般要采取的措施包括()。
查看答案
A. 识别质量管理体系所需要的过程 B. 确定对过程的运行实施有效控制的准则和方法 C. 实施对过程的监视和测量 D. 确定每个过程的关键活动
95多选题95 / 120
建设工程投资中的动态投资部分不包括()。
查看答案
A. 工程建设其他费 B. 设备、工器具购置费 E. 建筑安装工程费
96多选题96 / 120
规费是指政府和有关权力部门规定必须缴纳的费用,具体包括()内容。
查看答案
A. 危险作业意外伤害保险 C. 社会保障费 E. 工程定额测定费
97多选题97 / 120
根据《建筑安装工程费用项目组成》(建标[2003]206号)的规定,间接费中的企业管理费包括()。
查看答案
A. 办公费 B. 财务费 C. 税金
98多选题98 / 120
建筑安装工程造价中的分部分项工程费不包括()。
查看答案
B. 安全文明施工费 D. 工程排污费 E. 住房公积金
99多选题99 / 120
国际工程项目建筑安装工程费用中的机械使用费包括()。
查看答案
B. 基本折旧费 D. 安装拆卸费 E. 机械保险费
100多选题100 / 120
当分部工程较大或较复杂时,可按()划分为若干个子分部工程。
查看答案
A. 施工程序 D. 专业系统 E. 专业类别
101多选题101 / 120
工程标准设计的分类内容包括()。
查看答案
A. 国家标准设计 B. 部级标准设计 C. 省、市、自治区标准设计 E. 设计单位自行制定的标准
102多选题102 / 120
关于敏感性分析的叙述,不正确的有()。
查看答案
B. 敏感度系数越大,项目抗风险的能力越强 E. 敏感性分析仅适用于财务评价
103多选题103 / 120
工程设计标准是国家经济建设的重要技术规范,对提高建设工程设计阶段的投资控制水平具有重要作用,其主要体现在()等方面。
查看答案
B. 对工程建设规模、标准进行控制 C. 促进建筑工业化、装配化 E. 提高设计效率
104多选题104 / 120
按照酬金的计算方式不同,成本加酬金合同可分为()等几种形式。
查看答案
A. 成本加奖罚 B. 成本加固定金额酬金 D. 成本加固定百分比酬金 E. 最高限额成本加固定最大酬金
105多选题105 / 120
由于建设工程具有()等特点,决定了建设工程进度将受到许多因素的影响。
查看答案
A. 规模庞大 B. 工程结构与工艺技术复杂 C. 建设周期长 D. 相关单位多
106多选题106 / 120
监理工程师对施工阶段投资控制的技术措施不包括()。
查看答案
B. 分解投资控制目标 C. 编制详细的工作流程图 D. 在项目管理班子中落实从投资控制角度进行施工跟踪的人员
107多选题107 / 120
监理单位对承包单位进行有效的质量监督控制,是以质量检验为基础的,为了保证质量检验的工作质量,必须具备的条件有()。
查看答案
A. 监理单位应建立一套完善的管理制度 B. 配备一定数量符合标准以及满足检验工作需要的检验和测试手段 C. 质量检验所需的技术标准 E. 监理单位要具有一定的检验技术力量
108多选题108 / 120
根据《建设工程工程量清单计价规范》(GB50500--2008)规定,因非承包人原因导致的工程变更,对应的综合单价的确定方法包括()。
查看答案
B. 合同中已有适用于变更工程的价格,按合同已有的价格变更合同价款 D. 合同中只有类似于变更工程的价格,可以参照类似价格变更合同价款 E. 合同中没有适用或类似于变更工程的价格,由承包人提出,经工程师确认后执行
109多选题109 / 120
影响建设工程进度的不利因素有很多,属于组织管理因素的有()。
查看答案
D. 计划安排原因导致相关作业脱节 E. 向有关部门提出各种申请审批手续的延误
110多选题110 / 120
工程项目建设总进度计划,是对工程项目从开始建设至竣工投产全过程的统一部署,其主要内容有()
查看答案
A. 投资计划年度分配表 C. 工程项目一览表 E. 工程项目进度平衡表
111多选题111 / 120
建设工程平行施工的特点不包括()。
查看答案
B. 各专业工作队能够连续施工 D. 单位时间投入的资源量较为均衡 E. 有利于提高劳动生产率和工程质量
112多选题112 / 120
在实际进度与计划进度的比较方法中,常用的方法有()比较法。
查看答案
A. 横道图 B. S曲线 C. 香蕉曲线 D. 前锋线
113多选题113 / 120
某分部工程中各项工作间逻辑关系见下表,相应的双代号网络计划如下图所示,图中错误的有()。

查看答案
B. 多个起点节点 D. 不符合给定的逻辑关系 E. 节点编号有误
114多选题114 / 120
某工程双代号网络计划中各项工作的最早开始时间和最迟开始时间如下图所示,该计划表明()。

查看答案
B. 工作4—5与工作6—7的总时差相等 C. 工作3—7的总时差与自由时差相等 D. 工作1--2与工作l—3的自由时差相等
115多选题115 / 120
关于双代号网络计划中时间参数的判定,正确的是()。
查看答案
B. 其他工作的最迟完成时间应等于其紧后工作最迟开始时间的最小值 C. 工作的总时差等于该工作最迟完成时间与最早完成时间之差 E. 当网络计划的计划工期等于计算工期时,总时差为零的工作就是关键工作
116多选题116 / 120
某工程单代号搭接网络计划如下图所示,节点中下方数字为该工作的持续时间,其中的关键工作有()。

查看答案
D. 工作D E. 工作E
117多选题117 / 120
某工作计划进度与实际进度如下图所示,从图中可获得的正确信息有()。

查看答案
A. 前3d实际进度和计划进度均为匀速进展 D. 第4天实际停工1d E. 第5天至第6天实际进度为匀速进展
118多选题118 / 120
某工程双代号时标网络计划执行到第3周末和第7周末时,检查其实际进度如下图前锋线所示,检查结果表明()。

查看答案
C. 第7周周末检查时工作l提前2周,总工期预计缩短2周 D. 第7周周末检查时工作G提前l周,将不影响总工期 E. 第4周至第7周内工作E和工作H的实际进度正常
119多选题119 / 120
初步施工总进度计划编制完成后,检查总工期是否符合要求,其调整的主要方法是()。
查看答案
B. 改变某些工程的起止时间 D. 调整主导工程的工期
120多选题120 / 120
在建设工程实施阶段,监理工程师控制物资供应进度的工作内容不包括()?
查看答案
B. 确定物资供应分包合同清单 C. 选定物资供应单位
