建筑类注册监理工程师建设工程质量、投资、进度控制
2013年监理工程师《质量、投资、进度控制》冲刺题第二套
120 题含答案建设工程质量、投资、进度控制
1单选题1 / 120
在建设工程质量的特性中,工程从规划、勘察、设计、施工到整个产品使用寿命周期内的成本和消耗的费用是指()。
查看答案
A. 经济性
2单选题2 / 120
在建设工程活动中,()必须按照工程设计图纸和施工技术规范标准组织施工。
查看答案
D. 施工单位
3单选题3 / 120
受国家建设行政主管部门和国家标准部门委托,国家级检测机构对建筑构件、制品和有关材料、设备及产品进行()。
查看答案
B. 抽样检验
4单选题4 / 120
在施工图审查管理中,对审查不合格的项目,提出书面意见后,由审查机构将施工图退回(),并由原设计单位修改,重新送审。
查看答案
B. 建设单位
5单选题5 / 120
施工图审查机构对建设项目施工图进行审查后,应将技术性审查报告提交给()。
查看答案
C. 建设行政主管部门
6单选题6 / 120
建设工程勘察设计资质分为工程勘察资质和工程设计资质两大类。其中工程勘察资质不包括()。
查看答案
A. 专项类
7单选题7 / 120
国内外对项目实施阶段节约投资的潜力研究表明,设计准备阶段节约投资的潜力均在()以上。
查看答案
D. 95%
8单选题8 / 120
为了保证建设工程的质量,监理工程师对建设单位和承包单位提出的设计变更要求要进行统筹考虑,确定其必要性,同时将设计变更对建设工期和费用的影响分析清楚并通报给()。
查看答案
D. 建设单位
9单选题9 / 120
监理工程师对施工单位的现场施工机械配置进行控制的内容不包括()。
查看答案
B. 审查施工机械设备在使用期间能否按期大修
10单选题10 / 120
当承包单位经过整改具备恢复施工条件时,承包单位应向()报送复工申请及有关材料,证明造成停工的原因已消失。
查看答案
B. 项目监理机构
11单选题11 / 120
施工图审核是指监理工程师对施工图的审核,审核的重点是()。
查看答案
C. 使用功能及质量要求是否得到满足
12单选题12 / 120
在施工期间,承包单位编制的详细的施工组织设计仅供内部使用,用于具体指导工程项目的施工,而质量计划的主要作用是向()作出保证。
查看答案
D. 建设单位
13单选题13 / 120
施工阶段的质量控制中确保施工质量的先决条件是()。
查看答案
A. 施工准备控制
14单选题14 / 120
对于建筑工程项目,按照()可以划分为单位工程、分部工程、分项工程、检验批等层次。
查看答案
B. 国家标准
15单选题15 / 120
在施工过程中,()应督促承包单位加强内部质量管理,严格质量控制。
查看答案
C. 监理工程师
16单选题16 / 120
在施工过程中,见证取样的试验室应是()。
查看答案
D. 与承包单位没有隶属关系的第三方试验室
17单选题17 / 120
关于监理工程师对工程施工质量进行检查的表述,不正确的是()。
查看答案
B. 监理工程师的检查可以代替承包单位的自检
18单选题18 / 120
单位工程或整个工程项目的竣工验收,对拟验收项目合格后,总监理工程师对承包单位的工程竣工报验单予以签认,并上报()。
查看答案
B. 建设单位
19单选题19 / 120
对于某些重要的设备,要对设备制造厂生产制造的全过程实行监造。监造人员原则上是由()派出。
查看答案
D. 设备采购单位
20单选题20 / 120
检验批的质量检验中,根据生产连续性和生产控制稳定性等情况,尚可采用()方案。
查看答案
C. 调整型抽样
21单选题21 / 120
在建筑工程施工质量验收中,分项工程由专业监理工程师组织()等进行验收。
查看答案
B. 项目专业技术负责人
22单选题22 / 120
在竣工验收时,对某些剩余工程和缺陷工程,在不影响交付的前提下,经建设单位、设计单位、施工单位和监理单位协商,()应在竣工验收后的限定时间内完成。,
查看答案
A. 施工单位
23单选题23 / 120
在各项工程的施工过程中或完工以后,现场监理人员如发现工程项目存在着不合格项或质量问题,应根据其性质和严重程度进行处理,关于其处理的方式,表述不正确的是()。
查看答案
B. 在交工使用后的保修期内发现的施工质量问题,设计师应及时签发监理通知,指令施工单位进行修补、加固或返工处理
24单选题24 / 120
工程质量问题是由工程质量不合格或工程质量缺陷引起,在任何工程施工过程中,由于种种主观和客观原因,出现不合格项或质量问题往往难以避免。为此,作为()必须掌握如何防止和处理施工中出现的不合格项和各种质量问题。
查看答案
B. 监理工程师
25单选题25 / 120
按国家现行规定,造成工程倒塌或报废的质量事故,被定为()质量事故。
查看答案
C. 重大
26单选题26 / 120
将调查收集的原始数据,根据不同的目的和要求,按某一性质进行分组、整理的分析方法,称为()。
查看答案
B. 分层法
27单选题27 / 120
在下列事件中,可引起质量波动的偶然性原因不包括()。
查看答案
A. 设计计算允许误差
28单选题28 / 120
质量特性值的变化在质量标准允许范围内波动称之为正常波动,是由()原因引起的。
查看答案
D. 偶然性
29单选题29 / 120
在生产过程中通过抽样取得数据,把样本统计量描在图上来分析、判断生产过程状态的方法,称为()。
查看答案
C. 控制图法
30单选题30 / 120
衡量一个企业质量管理体系有效性的总指标是()。
查看答案
D. 顾客满意程度
31单选题31 / 120
应该看到,()相结合是控制项目投资最有效的手段。
查看答案
C. 技术与经济
32单选题32 / 120
对特定的项目、产品、过程或合同,规定由谁及何时应使用哪些程序相关资源的文件,称为()。
查看答案
B. 质量计划
33单选题33 / 120
工程建设其他费用不包括的是()。
查看答案
A. 设备工器具购置费
34单选题34 / 120
在工程建设中的主要任务就是对项目投资进行全面系统的控制,因而被誉为“工程建设中管理财务的经理”的是()。
查看答案
D. 工料测量师
35单选题35 / 120
国际工程项目建筑安装工程费用中的工程总成本不包括()。
查看答案
D. 风险费
36单选题36 / 120
在建筑安装工程造价中,以下属于分部分项工程费的是()。
查看答案
B. 利润
37单选题37 / 120
工程建设的取得国有土地使用费不包括()。
查看答案
B. 土地管理费
38单选题38 / 120
某进口设备按人民币计算的离岸价为500万元,国外运费为20万元,国外运输保险费为8.5万元,进口关税率为20%,增值税率为17%,消费税为5万元,则该进口设备应缴的增值税额为()万元。
查看答案
D. 108.664
39单选题39 / 120
某拟建项目预计年生产能力为l0000件,已建同类项目的建设投资额为6000万元,生产能力为5000件。若价格调整系数为l.5,生产能力指数为l,采用生产能力指数法估算该拟建项目的建设投资额为()万元。
查看答案
D. 18000
40单选题40 / 120
生产职工自行培训或委托其他单位培训人员的工资应计人()之中。
查看答案
B. 生产准备费
41单选题41 / 120
下列方法中,()适用于审查住宅工程或不具备全面审查条件的工程。
查看答案
A. “筛选”审查法
42单选题42 / 120
可为银行贷款、合作者签约、工程设计等提供依据和基础资料,还是决策科学化的必要步骤和手段的是()。
查看答案
B. 可行性研究
43单选题43 / 120
在建设投资估算方法中,()概念简单明了,方便易行但误差较大。
查看答案
C. 资金周转率法
44单选题44 / 120
可行性研究工作小组成立以后,正式开展市场调查之前要进行的工作是()。
查看答案
C. 制订工作计划
45单选题45 / 120
某建设项目,当折现率i1=l0%时,财务净现值FNPV1=200万元,i2=15%时,财务净现值FNPV2=-100万元,用内插公式法可求得其财务内部收益率大约为()。
查看答案
C. 13%
46单选题46 / 120
某桩基工程,直接工程费为1050万元,措施费为380万元,间接费为225万元,计划利润为65万元,税金为50万元,则其预算直接费为()万元。
查看答案
A. 1430
47单选题47 / 120
建设工程编制设计概算应掌握的原则不包括()。
查看答案
D. 对提供的施工材料进行调查研究
48单选题48 / 120
工程量清单计价模式是指按照《建设工程工程量清单计价规范》(GB50500--2008)规定的全国统一工程量计算规则,由()提供工程量清单和有关技术说明。
查看答案
B. 招标人
49单选题49 / 120
由于在签订合同时,发包方提供不出可供承包方准确报价所必需的资料,报价缺乏依据。因此,在合同内只能商定酬金的计算方法,这种合同称为()。
查看答案
C. 成本加酬金合同
50单选题50 / 120
投标人经复核认为招标人公布的招标控制价未按照规定进行编制,应在开标前()d内向招标投标监督机构或工程造价管理机构投诉。
查看答案
B. 5
51单选题51 / 120
属于承包商向业主提出索赔的原因是()。
查看答案
A. 地质条件变化引起的索赔
52单选题52 / 120
施工图预算审查方法中,具有审查质量高、效果好,但工作量大的特点的是()。
查看答案
C. 逐项审查法
53单选题53 / 120
《建设工程监理规范》(GB50319--2000)规定的程序中,总监理工程师签署工程款支付证书,并报()。
查看答案
D. 建设单位
54单选题54 / 120
保养测量设备、维护工地清洁和整洁等项目适合采用()进行计量支付。
查看答案
C. 均摊法
55单选题55 / 120
建设单位或承包单位提出的变更,应(),由其组织专业监理工程师审查。
查看答案
B. 提交总监理工程师
56单选题56 / 120
发包人收到承包人递交的竣工结算报告结算资料后()d内进行核实,给予确}A或者提出修改意见。
查看答案
D. 28
57单选题57 / 120
工程保修金一般为施工合同价款的()。
查看答案
B. 3%
58单选题58 / 120
在:[程项目竣工财务决算中,()可作为决算上报有关部门审批之用。
查看答案
A. 工程项目竣工财务决算审批表
59单选题59 / 120
及时办理工程预付款及工程进度款支付手续,属于监理工程师实施进度控制的()。
查看答案
D. 经济措施
60单选题60 / 120
能够体现由于外界因素的影响而对工作计划时间安排有限制的网络计划,称为()。
查看答案
D. 有时限的网络计划
61单选题61 / 120
某分部工程有5个施工过程,分为4个施工段组织加快的成倍节拍流水施工,各施工过程的流水节拍分别为6、4、2、2d,则拟采用专业工作队数应为()。
查看答案
B. 7
62单选题62 / 120
在组织流水施工时,某个专业工作队在一个施工段上的施工时间,称为()。
查看答案
B. 流水节拍
63单选题63 / 120
某工程分3个施工段组织流水施工,若甲、乙施工过程在各施工段上的流水节拍分别为5、4、1d和3、2、3d,则甲、乙两个施工过程的流水步距为()d^
查看答案
D. 6
64单选题64 / 120
某分部工程有甲、乙、丙3个施工过程,流水节拍分别为4、6、2d,施工段数为6,且甲、乙间工艺间歇为1,乙、丙间提前插入时间为2,现组织等步距的成倍节拍流水施工,则计算工期为()d。
查看答案
C. 21
65单选题65 / 120

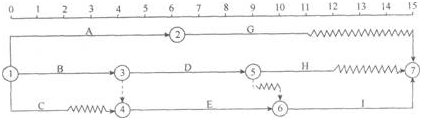

某分项工程双代号时标网络计划如下图所示,其中工作A和工作H的最早完成时间分别为()d。
查看答案
D. 6、12
66单选题66 / 120
在第65题所示时标网络计划中,其关键线路是()。
查看答案
B. 1—3—4—6—7
67单选题67 / 120
时间定额通常以()为单位。
查看答案
C. 工日
68单选题68 / 120
在建设工程实施过程中,()应经常地、定期地对进度计划的执行情况进行跟踪检查,发现问题后,及时采取措施加以解决。
查看答案
D. 监理工程师
69单选题69 / 120
以下不属于平行施工方式所具有的特点的是()。
查看答案
B. 施工现场的组织、管理比较简单
70单选题70 / 120
工程网络计划的费用优化是指寻求()的过程。
查看答案
C. 工程总成本最低时的工期安排
71单选题71 / 120
关于资源优化的前提条件,表述不正确的是()。
查看答案
C. 网络计划中各项工作的资源强度为变数
72单选题72 / 120
在建设工程进度计划的执行过程中,缩短某些工作的持续时间是调整建设工程进度计划的有效方法之一,这些被压缩的工作应该是关键线路和超过计划工期的非关键线路上()的工作。
查看答案
B. 直接费用率最小
73单选题73 / 120
建设工程设计阶段进度控制的最终目标是()。
查看答案
D. 按质、按量、按时间要求提供施工图设计文件
74单选题74 / 120
在设计进度控制中,()要对设计单位填写的设计图纸进度表进行核查分析,并提出自己的见解。
查看答案
C. 监理工程师
75单选题75 / 120
某项工作的工程量为480m3,时间定额为0.5工日/m3。如果每天安排2个工作班次、每班10人去完成该工作,则其持续时间为()d。
查看答案
B. 12
76单选题76 / 120
建设工程施工进度控制工作从()开始,直至建设工程保修期满为止。
查看答案
A. 审核承包单位提交的施工进度计戈lj
77单选题77 / 120
单位工程施工进度计划的编制依据不包括()。
查看答案
B. 建设地区自然条件
78单选题78 / 120
监理工程师对施工进度计划的审查或批准,并不解除()对施工进度计划的任何责任和义务。
查看答案
D. 承包单位
79单选题79 / 120
缩短某些工作的持续时间的措施中,增加劳动力和施工机械的数量属于()。
查看答案
D. 组织措施
80单选题80 / 120
对于单位工程项目,由于受工作之间工艺关系的限制,可调整的幅度比较小,所以通常采用()的方法来调整施工进度计划。
查看答案
B. 搭接作业
81多选题81 / 120
工程质量监督机构的主要任务包括()。
查看答案
A. 制订质量监督工作方案 B. 检查建设工程实体质量 C. 监督工程质量验收 E. 对预制建筑构件和商品混凝土的质量进行监督
82多选题82 / 120
建设工程质量本身所具有的特点包括()。
查看答案
B. 评价方法的特殊性 C. 质量隐蔽性 D. 终检的局限性 E. 质量波动大
83多选题83 / 120
对于因建筑材料、构(配)件和设备质量不合格引起的质量问题,其保修义务的承担和经济责任的承担的正确处理方式是()。
查看答案
A. 先由施工单位负责维修 C. 属于施工单位采购的,由施工单位承担经济责任 D. 属于建设单位采购的,由建设单位承担经济责任
84多选题84 / 120
设计交底的主要内容一般不包括()。
查看答案
B. 设计地震烈度是否符合当地要求 C. 设计图纸与说明是否齐全,有无分期供图的时间表
85多选题85 / 120
施工质量控制中,竣工验收控制的内容不包括()。
查看答案
B. 中间产品质量控制 C. 施工进度计划
86多选题86 / 120
对于工业交通项目设计方案,其质量控制初步设计文件的深度应满足审批要求的内容有()。
查看答案
C. 能据以确定土地征用范围 D. 能据以准备主要设备及材料 E. 能据以进行施工图设计
87多选题87 / 120
根据工程的(),可以确定参与投标企业的资质等级,并取得招标投标管理部门的认可。
查看答案
A. 类型 C. 规模 E. 特点
88多选题88 / 120
施工或安装过程可按()建立相应的质量记录资料。
查看答案
A. 单位工程 C. 分部工程 D. 分项工程
89多选题89 / 120
建筑工程施工质量的验收要求是()。
查看答案
A. 建筑工程施工应符合工程勘察、设计文件的要求 B. 检验批的质量应按主控项目和一般项目验收 E. 工程的观感质量应由验收人员通过现场检查,并应共同确认
90多选题90 / 120
大型项目设备试运行的顺序,要根据安装施工的情况而定,关于试运行的步骤,表述正确的有()。
查看答案
B. 先手控、后遥控运转,最后进行自控运转 C. 先低速逐级增至高速 D. 分系统进行,先主动系统后从动系统 E. 由部件到组件,由组件到单机,由单机到机组
91多选题91 / 120
针对确认不需专门处理的质量问题,应能保证它不构成对工程安全的危害,且满足安全和使用要求,并必须征得()的同意。
查看答案
A. 建设单位 E. 设计单位
92多选题92 / 120
建设工程重大事故分为()事故。
查看答案
B. 一级 C. 二级 D. 三级 E. 四级
93多选题93 / 120
工程质量事故处理报告的主要内容包括()。
查看答案
A. 质量事故处理的依据 B. 对处理结果的检查鉴定和验收 C. 质量事故技术处理方案 D. 质量事故处理结论
94多选题94 / 120
选择工程质量事故处理方案的辅助决策方法包括()。
查看答案
A. 定期观测 B. 专家论证 C. 实验验证 E. 方案比较
95多选题95 / 120
质量数据的收集方法中,随机抽样检验的具体方法有()。
查看答案
A. 分层抽样 C. 等距抽样 D. 多阶段抽样 E. 简单随机抽样
96多选题96 / 120
持续改进是指为改善产品的特征及特性和(或)提高用于生产和交付产品的过程有效性和效率所开展的活动,其主要内容包括()。
查看答案
A. 建立改进目标 C. 评价解决办法 D. 测量、验证和分析实施的结果
97多选题97 / 120
投资控制贯穿于项目建设的全过程,项目投资控制的重点在于施工以前的()阶段。
查看答案
A. 设计 E. 投资决策
98多选题98 / 120
根据《建设工程工程量清单计价规范》(GB50500--2008)的内容,建筑安装工程费用项目由()组成。
查看答案
B. 其他项目费 C. 分部分项工程费 D. 税金 E. 措施项目费
99多选题99 / 120
目前我国有()等,都属于建筑工程定额范畴。
查看答案
A. 土建定额 C. 装饰定额
100多选题100 / 120
企业定额水平应高于(),才能适应投标报价,增强市场竞争能力的要求。
查看答案
C. 国家定额 D. 行业定额 E. 地区定额
101多选题101 / 120
项目可行性研究报告中,投资估算的主要内容包括()。
查看答案
B. 流动资金估算 D. 投资估算表 E. 建设投资估算
102多选题102 / 120
需要进行国民经济评价的项目及其内容主要有()。
查看答案
A. 资源开发项目 C. 市场价格不能真实反映价值的项目 E. 基础设施项目和公益性项目
103多选题103 / 120
强制确定法可用于价值工程活动中的有()。
查看答案
A. 对象选择 B. 功能评价 E. 方案评价
104多选题104 / 120
在价值工程的一般工作程序中,分析阶段的步骤包括()。
查看答案
C. 搜集整理信息资料 D. 功能系统分析 E. 功能评价
105多选题105 / 120
审查设计概算的编制依据包括()。
查看答案
A. 合法性审查 B. 时效性审查 C. 适用范围审查
106多选题106 / 120
按照分部分项工程单价产生方法的不同,工料单价法可以分为()。
查看答案
A. 预算单价法 B. 实物法
107多选题107 / 120
承包人应在每个付款周期末,向发包人递交进度款支付申请,并附相应的证明文件。除合同另有约定外,进度款支付申请应包括()。
查看答案
A. 本周期已完成工程的价款 B. 应增加和扣减的变更金额 D. 累计已完成的工程价款 E. 本周期已完成的计日工金额
108多选题108 / 120
业主在确定误期损害赔偿费的费率时,一般要考虑的因素包括()。
查看答案
A. 业主盈利损失 B. 由于工程拖期带来的附加监理费 C. 由于工程拖期而引起的贷款利息增加 E. 由于工程拖期不能使用,继续租用原建筑物或租用其他建筑物的租赁费
109多选题109 / 120
在建设工程设计阶段,实施进度控制的主要任务包括()。
查看答案
C. 编制详细的出图计划,并控制其执行 E. 编制设计阶段工作计划,并控制其执行
110多选题110 / 120
监理总进度分解计划按时间分解,包括()。
查看答案
A. 年度进度计划 C. 季度进度计划 D. 月度进度计划
111多选题111 / 120
流水施工的参数包括()。
查看答案
A. 工艺参数 C. 空间参数 E. 时间参数
112多选题112 / 120
关于加快的成倍节拍流水施工特点的叙述中,正确的有()。
查看答案
A. 相邻专业工作队的流水步距相等 C. 各个专业工作队在施工段上能够连续作业 E. 不同施工过程的流水节拍不等,但其值为倍数关系
113多选题113 / 120

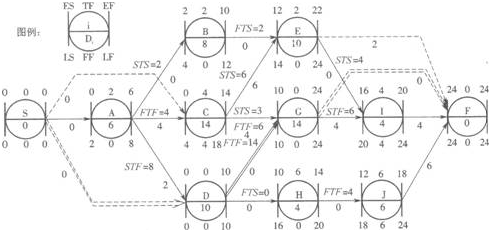

某建设工程单代号搭接网络计划如下图所示,其关键工作有()。
查看答案
C. 工作D D. 工作G
114多选题114 / 120
建设工程设计主要包括()等阶段,为了确保设计进度控制总目标的实现,应明确每一阶段的进度控制目标。
查看答案
A. 设计准备 C. 初步设计 D. 技术设计 E. 施工图设计
115多选题115 / 120

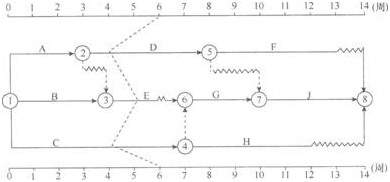

某工程项目时标网络计划如下图所示,根据第6周末实际进度的检查结果绘制前锋线,其中点画线如图所示,则下列说法正确的有()。
查看答案
A. 工作C实际进度拖后2周,将使其后续工作G、H、J的最早开始时间推迟2周 B. 工作D实际进度拖后2周,将使其后续工作F的最早开始时间推迟2周,并使总工期延长l周 C. 工作E实际进度拖后l周,既不影响总工期,也不影响其后续工作的正常进行 E. 由于工作G、J开始时间的推迟,从而使总工期延长2周
116多选题116 / 120
工程网络计划的资源优化是指()的过程。
查看答案
C. 在满足资源限制条件下,使工期延长最少 D. 在工期保持不变的条件下,使资源需用量尽可能均衡
117多选题117 / 120
施工总进度计划是用来确定建设工程项目中所包含的各单位工程的()的计划。
查看答案
A. 施工顺序 B. 施工时间 E. 相互衔接关系
118多选题118 / 120
建设工程施工进度控制监理工程师的工作内容有()。
查看答案
A. 按年、季、月编制工程综合计划 B. 协助承包单位实施进度计划 C. 下达工程开工令 E. 审批工程延期
119多选题119 / 120
在建设工程施工阶段,为了减少或避免工程延期事件的发生,监理工程师应()。
查看答案
C. 适时下达工程开工令 D. 妥善处理工程延期事件
120多选题120 / 120
在施工进度计划的调整过程中,压缩关键工作持续时间的技术措施有()。
查看答案
B. 改进施工工艺和施工技术 C. 采用更先进的施工机械
