建筑类注册监理工程师建设工程质量、投资、进度控制
2012年监理工程师《质量投资进度控制》真题
120 题含答案建设工程质量、投资、进度控制
1单选题1 / 120
工程质量形成过程中,直接影响项目决策和设计质量的是()阶段。
查看答案
B. 可行性研究
2单选题2 / 120
《建设工程质量管理条例》规定,施工单位必须按照设计图纸、技术规范和标准组织施工,同时应负责()。
查看答案
D. 检验建筑材料、构(配)件
3单选题3 / 120
在工程勘察实施过程中应设置报验点,必要时监理工程师对其进行()。
查看答案
A. 旁站监理
4单选题4 / 120
在工程勘察的现场作业质量控制中,监理工程师应对()进行审查。
查看答案
C. 重要岗位人员的上岗证
5单选题5 / 120
对于结构特殊或复杂的工程项目施工组织设计,必要时项目监理机构可与建设单位协商,组织有关专业部门和专家会审,提出意见后由()签发审查意见。
查看答案
A. 总监理工程师
6单选题6 / 120
按照可操作性原则,监理工程师要审查承包单位的施工组织设计是否()。
查看答案
A. 有能力执行并保证工期和质量目标
7单选题7 / 120
在施工测量的质量控制中,承包单位应对建设单位给定的原始基准点、基准线和标高等进行复核,并将复核结果报()审核。
查看答案
B. 监理单位
8单选题8 / 120
当采用解析图方式表达施工过程质量预控及对策时,该解析图的中间部分应用框图列出施工全过程各阶段的()。
查看答案
A. 工作任务名称
9单选题9 / 120
在结构工程施工中对已安装的模板、架立的钢筋等应进行()检验。
查看答案
A. 全数
10单选题10 / 120
在监理工程师发出的书面文件中,属于指令文件的是()。
查看答案
D. 监理工程师通知
11单选题11 / 120
对进口材料检查验收时,若发现质量问题或不符合规定要求,则应取得()签署的商务记录,为索赔提供依据。
查看答案
D. 供货方及商检人员
12单选题12 / 120
大型、复杂、关键设备和成套设备,一般采用()订货方式。
查看答案
C. 招标采购
13单选题13 / 120
设备检验是一项专业性、技术性较强的工作,重要的关键性大型设备,应由()组织鉴定小组进行检验。
查看答案
B. 建设单位
14单选题14 / 120
按照设备检验质量控制的要求,设备检查验收前,设备安装单位应事先提交检查验收方案,经()审查同意后实施。
查看答案
A. 监理工程师
15单选题15 / 120
根据《建筑工程施工质量验收统一标准》(GB50300--2001),施工质量验收的最小单位是()。
查看答案
D. 检验批
16单选题16 / 120
单位工程中的分部工程是按()划分的。
查看答案
D. 专业性质、建筑部位
17单选题17 / 120
建筑工程施工质量验收时,分部工程的验收应由()组织。
查看答案
B. 总监理工程师
18单选题18 / 120
经项目监理机构对竣工资料及工程实体预验收合格后,由总监理工程师签署工程竣工报验单并向建设单位提交()。
查看答案
B. 质量评估报告
19单选题19 / 120
当发生工程质量问题时,监理工程师首先应做的工作是()。
查看答案
A. 判断其严重程度
20单选题20 / 120
处理工程质量事故,有时需要通过定期观测才能得到结论,这是因为工程质量事故具有()的特点。
查看答案
C. 可变性
21单选题21 / 120
工程质量问题经检测鉴定达不到设计要求,但经原设计单位核算,仍能满足结构安全和使用功能的可()。
查看答案
D. 不作处理
22单选题22 / 120
为了确保工程质量事故的处理效果,对涉及结构承载力等使用安全和其他重要性能的处理,必须委托有资质的()进行必要的检测鉴定。
查看答案
A. 法定检测单位
23单选题23 / 120
对原材料按原包装的箱、盒进行随机抽取后,对抽到的箱、盒做全数检验,这种抽样方法是()。
查看答案
D. 整群抽样
24单选题24 / 120
下列造成质量波动的原因中,属于偶然性原因的是()。
查看答案
A. 现场温、湿度的微小变化
25单选题25 / 120
将两种不同方法或两台设备或两组工人进行生产的质量特性统计数据混在一起整理,将形成()直方图。
查看答案
D. 双峰型
26单选题26 / 120
质量管理人员为了及时掌握生产过程质量的变化情况并采取有效的控制措施,可采用()进行跟踪分析。
查看答案
C. 控制图法
27单选题27 / 120
根据GB/Tl9000—2000族标准的术语定义:“由组织的最高管理者正式发布的该组织总的质量宗旨和方向”称为()。
查看答案
C. 质量方针
28单选题28 / 120
认证机构对获准认证的供方质量管理体系实施监督管理,认证有效期为()年。
查看答案
B. 3
29单选题29 / 120
凡是具有独立的设计文件、竣工后可以独立发挥生产能力或工程效益的工程称为()。
查看答案
C. 单项工程
30单选题30 / 120
国产标准设备原价一般是指()。
查看答案
D. 设备出厂价
31单选题31 / 120
进口设备增值税额应以()乘以增值税率计算。
查看答案
D. 组成计税价格
32单选题32 / 120
下列费用中,应列入建安工程间接费的是()。
查看答案
B. 失业保险费
33单选题33 / 120
建设项目竣工验收前,施工企业对已完工程进行保护发生的费用应计人()。
查看答案
A. 措施费
34单选题34 / 120
下列费用中,属于建安工程措施费的是()。
查看答案
C. 二次搬运费
35单选题35 / 120
分部分项工程量清单项目设置五级编码。其中第五级编码为()顺序码。
查看答案
D. 工程量清单项目
36单选题36 / 120
在我国,投资估算是指在()阶段对项目投资所做的预估算。
查看答案
D. 初步设计
37单选题37 / 120
某建设项目,第l~2年每年年末投入建设资金100万元,第3~5年每年年末获得利润为80万元,已知行业基准收益率为8%,则该项目的净现值为()万元。
查看答案
B. -l.57
38单选题38 / 120
总投资收益率是指项目达到设计能力后正常年份的()与项目总投资的比率。
查看答案
A. 息税前利润
39单选题39 / 120
某投资方案的净现金流量及累计净现金流量如下表所示,则该投资方案的静态投资回收期是()年。
查看答案
B. 5.33
40单选题40 / 120
某建设项目,当i1=25%时,净现值为200万元;当i2=30%时,净现值为一60万元。该建设项目的内部收益率为()。
查看答案
C. 28.85%
41单选题41 / 120
某建设项目设计生产能力为5万t,预计年固定成本800万元,产品销售价格1500元/t,产品销售税金及附加为销售收入的10%,产品的变动成本1150元/t,则该项目用生产能力利用率表示的盈亏平衡点是()。
查看答案
D. 80.00%
42单选题42 / 120
某生产产品的投资方案,当单位产品的价格由1000元降为900元时,该方案的内部收益率变化率为一l%,则价格因素的敏感度系数为()。
查看答案
B. 0.1
43单选题43 / 120
在建设项目的设计阶段,进行限额设计目标设置的关键环节是()。
查看答案
D. 提高投资估算的合理性和准确性
44单选题44 / 120
某建设项目运用价值工程优选设计方案,分析计算结果见下表,则最佳方案为()。
查看答案
C. 丙方案
45单选题45 / 120
按工程量清单计价模式计价时,工程量清单的编制人应是()。
查看答案
C. 工程招标单位
46单选题46 / 120
部分费用综合单价中未包括分项工程的()。
查看答案
D. 措施费、规费和税金
47单选题47 / 120
编制施工图预算时,预算单价法与实物法的最大区别是()的计算方法不同。
查看答案
B. 直接工程费
48单选题48 / 120
采用重点审查法审查施工图预算时,审查的重点是()的分部分项工程。
查看答案
C. 量大价高
49单选题49 / 120
关于建设项目单价合同特点的说法,正确的是()。
查看答案
D. 实际工程价格可能大于也可能小于合同价格
50单选题50 / 120
在固定总价合同的执行过程中,发包方应对合同总价作相应调整的情况是()。
查看答案
D. 工程范围变更
51单选题51 / 120
关于投标报价与招标控制价的说法,正确的是()。
查看答案
B. 投标报价高于招标控制价的为废标
52单选题52 / 120
设置标底进行招标的建设工程,其标底价格一般应控制在()以内。
查看答案
D. 批准的总概算价格
53单选题53 / 120
业主在编制资金使用计划时,若将所有工作都按最早开始时间安排,则()。
查看答案
B. 不利于节约建设资金,但提高按期竣工保证率
54单选题54 / 120
按照《建设工程施工合同(示范文本)》,监理工程师工程计量结果视为有效的是()。
查看答案
B. 承包人在计量前24h收到通知但未参加的工程计量
55单选题55 / 120
关于竣工结算的说法,正确的是()。
查看答案
A. 竣工结算是承包方与业主办理工程价款最终结算的依据
56单选题56 / 120
工程项目竣工投产后,新增的无形资产是()。
查看答案
D. 土地使用权
57单选题57 / 120
下列建设工程进度影响因素中,属于业主因素的是()。
查看答案
C. 施工场地条件不能及时提供
58单选题58 / 120
下列建设工程进度控制措施中,属于合同措施的是()。
查看答案
D. 推行CM承发包模式
59单选题59 / 120
监理工程师在设计准备阶段控制进度的任务是()。
查看答案
A. 进行设计进度目标决策
60单选题60 / 120
建设工程采用流水施工方式的特点是()。
查看答案
B. 各工作队实现了专业化施工
61单选题61 / 120
下列参数中,用来表示流水施工在时间安排上所处状态的参数是()。
查看答案
A. 流水步距
62单选题62 / 120
某工程划分为3个施工过程、4个施工段,组织加快的成倍节拍流水施工,各施工过程的流水节拍分别为6、4和4d,则应组织()个专业工作队。
查看答案
D. 7
63单选题63 / 120

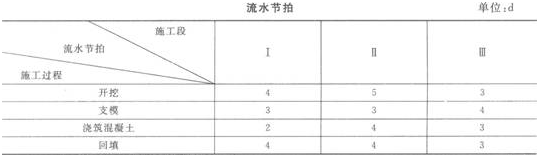

某基础工程包括开挖、支模、浇筑混凝土及回填4个施工过程,分3个施工段组织流水施工,流水节拍见下表,则该基础工程的流水施工工期为()d。
查看答案
C. 23
64单选题64 / 120
关于工程网络计划的说法,正确的是()。
查看答案
A. 关键线路上的工作均为关键工作
65单选题65 / 120
工程网络计划中,工作E有两项紧后工作G和H,已知工作G和工作H的最早开始时间分别为25和28,工作E的最早开始时间和持续时间分别为17和6,则工作E的自由时差为()。
查看答案
B. 2
66单选题66 / 120
工程网络计划中,某项工作的总时差为零时,则该工作的()必然为零。
查看答案
D. 自由时差
67单选题67 / 120
双代号网络计划中,关键工作是指()的工作。
查看答案
A. 总时差最小
68单选题68 / 120

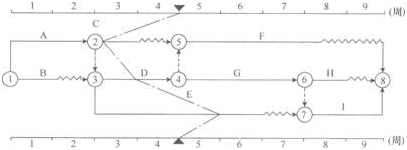

某工程双代号网络计划如下图所示,关键线路有()条。
查看答案
C. 3
69单选题69 / 120

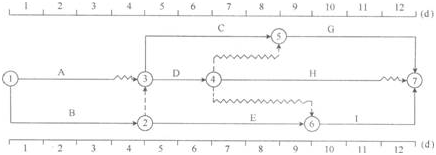

某工程双代号时标网络计划如下图所示,其中工作A的总时差为()d。
查看答案
A. 1
70单选题70 / 120
工程网络计划的工期优化是通过()来达到优化目标。
查看答案
D. 压缩关键工作的持续时间
71单选题71 / 120

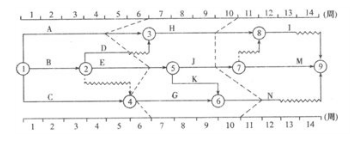

某分部工程单代号搭接网络计划如下图所示,节点中下方数字为该节点所代表工作的持续时间,关键工作是()。
查看答案
A. 工作C和工作D
72单选题72 / 120

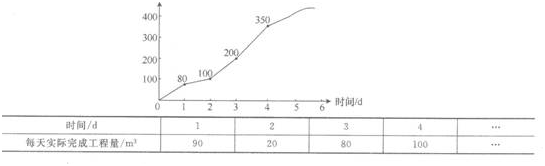

某混凝土工程计划累计完成工程量的S曲线和每天实际完成工程量如下图和下表所示,则第4天下班时刻该工程累计拖欠的工程量为()m3。
查看答案
C. 60
73单选题73 / 120
某工程双代号时标网络计划执行到第4周末时,检查其实际进度如下图前锋线所示。可以看出()。
查看答案
B. 工作E提前l周,不影响工期
74单选题74 / 120
调整建设工程进度计划时,可以通过()改变某些工作之间的逻辑关系。
查看答案
A. 组织平行作业
75单选题75 / 120
监理单位监控设计进度的工作是()。
查看答案
C. 核查分析设计图纸进度
76单选题76 / 120
编制单位工程施工进度计划的工作包括:①计算劳动量和机械台班数;②计算工程量;③划分工作项目;④确定施工顺序;⑤确定工作项目的持续时间。上述工作的正确顺序是()。
查看答案
B. ③④②①⑤
77单选题77 / 120
通过缩短某些工作的持续时间调整施工进度计划时,正确的做法是()。
查看答案
A. 不改变工作之间的先后顺序关系
78单选题78 / 120
关于监理工程师审批工程延期应遵循的原则的说法,正确的是()。
查看答案
C. 工程延期必须事先申请和报告
79单选题79 / 120
关于物资需求计划的说法,正确的是()。
查看答案
B. 组成内容:一次性需求计划和各计划期需求计划
80单选题80 / 120
监理工程师控制物资供应进度的工作内容是()。
查看答案
D. 办理物资运输及进出口许可证等有关事宜
81多选题81 / 120
建设工程必须满足特定的使用功能,并具有在规定的时间和条件下完成规定功能的能力和达到规定要求的使用年限,可用于描述这些要求的质量特性有()。
查看答案
C. 可靠性 E. 耐久性
82多选题82 / 120
施工图审查机构的主要职责有()。
查看答案
B. 对涉及安全和强制性标准执行情况进行技术审查 D. 承担施工图审查失职责任
83多选题83 / 120
监理工程师对设计单位提交的施工图进行审核的内容有()。
查看答案
A. 使用功能是否得到满足 B. 设计内容是否准确完整 D. 编制深度是否符合要求
84多选题84 / 120
在施工阶段,监理工程师进行质量检验与控制所依据的专门技术法规性文件包括()。
查看答案
A. 建筑工程施工质量验收统一标准 B. 施工材料及其制品质量的技术标准 D. 控制施工作业活动质量的技术规程 E. 有关的新技术、新材料的质量标准
85多选题85 / 120
监理工程师审查总承包单位提交的分包单位资格报审材料时,主要审查的内容有()。
查看答案
A. 施工承包合同是否允许分包 B. 分包的范围和工程部位是否可进行分包 E. 分包单位是否有能力完成分包工程
86多选题86 / 120
建设工程施工期间,监理工程师要对承包单位的各种质量记录资料进行监控。施工质量记录资料包括()。
查看答案
A. 施工现场质量管理检查记录资料 C. 工程材料质量证明资料 D. 施工单位质量自检资料
87多选题87 / 120
为保证订购设备的质量,采购方首先要通过评审选择一个合格的供货厂商。评审的内容包括()。
查看答案
A. 供货厂商资质 B. 设备供货能力 E. 各种检验检测手段
88多选题88 / 120
根据施工质量验收的基本规定,施工单位提交给总监理工程师的《现场质量管理检查记录》中应包括的检查内容有()。
查看答案
A. 现场质量管理制度 B. 主要专业工种操作上岗证书 C. 施工技术标准 D. 地质勘察资料
89多选题89 / 120
由建设单位项目负责人组织单位或子单位工程正式竣工验收,参加验收的单位应有()。
查看答案
A. 施工单位 B. 设计单位 C. 监理单位
90多选题90 / 120
处理工程质量事故的各种依据中,与特定工程项目密切相关的具有特定性质的依据有()。
查看答案
A. 质量事故的实况资料 C. 有关的工程承包合同文件 D. 有关的材料设备采购合同文件 E. 有关的技术文件、档案
91多选题91 / 120
工程质量事故调查组的职责包括()。
查看答案
A. 查明事故的原因及情况 B. 组织技术鉴定 D. 提出对事故责任单位和责任人的处理意见
92多选题92 / 120
在质量数据统计分析中,反映数据离散趋势的特征值包括()。
查看答案
B. 标准偏差 C. 极差 E. 变异系数
93多选题93 / 120
在质量管理中,应用排列图法可以分析()。
查看答案
A. 造成质量问题的薄弱环节 B. 各生产班组的技术水平差异 D. 提高质量措施的有效性
94多选题94 / 120
质量管理体系认证的特征主要表现在()等方面。
查看答案
A. 由第三方实施确保客观公正 D. 认证合格标志不能用于具体的产品上
95多选题95 / 120
投资估算是建设工程()的投资控制目标。
查看答案
B. 设计方案选择 C. 初步设计
96多选题96 / 120
进口设备的交货方式有()。
查看答案
A. 内陆交货 B. 目的地交货 D. 装运港交货
97多选题97 / 120
下列费用中,属于取得国有土地使用费的有()。
查看答案
B. 土地使用权出让金 C. 城市建设配套费 D. 拆迁补偿与临时安置补助费
98多选题98 / 120
工程量清单是()的依据。
查看答案
A. 进行工程索赔 C. 编制招标控制价 D. 支付工程进度款 E. 办理竣工结算
99多选题99 / 120
《建设工程工程量清单计价规范》(GB50500—2008)中的综合单价是由完成一个计量单位的分部分项工程量清单项目的直接工程费和()等组成。
查看答案
A. 企业管理费 B. 利润 C. 一定范围的风险费用
100多选题100 / 120
下列建设项目财务评价指标中,属于动态分析的指标有()。
查看答案
A. 财务内部收益率 B. 财务净现值 E. 财务净现值指数
101多选题101 / 120
进行建设项目敏感性分析时,可以通过计算()确定敏感因素。
查看答案
C. 不确定性因素变动率 D. 变动因素临界点 E. 敏感度系数
102多选题102 / 120
关于价值工程特点的说法,正确的有()。
查看答案
A. 以使用者的功能需求为出发点 B. 对研究对象进行功能分析 E. 有组织、有计划、有步骤地开展工作
103多选题103 / 120
下列工程中,宜采用扩大单价法编制单位工程概算的有()。
查看答案
A. 初步设计较完善的工程 D. 建筑结构较明确的工程
104多选题104 / 120
施工图预算是建设单位()的依据。
查看答案
A. 确定项目造价 E. 施工期间安排建设资金
105多选题105 / 120
采用工程量清单方式招标,投标人投标报价的工作内容有()。
查看答案
D. 按招标人列出的数值填写暂列金额且不得变动 E. 按有关部门规定计算规费和税金
106多选题106 / 120
进行工程计量支付时,应采用均摊法支付的有()。
查看答案
A. 测量设备保养的费用 B. 为监理工程师提供宿舍的费用 E. 维护施工工地清洁的费用
107多选题107 / 120
由于承包人原因造成工程拖期,业主向承包人提出工程拖期索赔时应考虑的因素有()。
查看答案
C. 工程拖期产生的附加监理费 D. 工程拖期引起的贷款利息增加 E. 工程拖期产生的业主盈利损失
108多选题108 / 120
关于支付工程预付款的说法,正确的有()。
查看答案
B. 重大项目应按年度计划逐年支付 D. 未签订施工合同不得支付 E. 不具备施工条件不得支付
109多选题109 / 120
建设单位计划系统中工程项目年度计划的内容有()。
查看答案
A. 年度建设资金平衡表 B. 年度设备平衡表 E. 年度竣工投产交付使用计划表
110多选题110 / 120
利用横道图表示工程进度计划的缺点有()。
查看答案
A. 不能明确反映关键工作和关键线路 B. 不能明确表示工作之间的相互搭接关系 C. 不能反映工程费用与工期之间的关系
111多选题111 / 120
下列施工过程中,由于占用施工对象的空间而直接影响工期,必须列入流水施工进度计划的有()。
查看答案
B. 墙体砌筑过程 D. 设备安装过程 E. 外墙面装饰过程
112多选题112 / 120
建设工程组织固定节拍流水施工的特点有()。
查看答案
A. 相邻施工过程的流水步距相等 C. 专业工作队数等于施工过程数 D. 施工段之间没有空闲时间 E. 所有施工段上的流水节拍相等
113多选题113 / 120
某工程双代号网络计划如下图所示,工作B的后续工作有()。
查看答案
B. 工作E C. 工作J D. 工作K E. 工作L
114多选题114 / 120

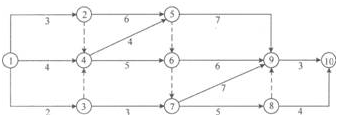

某工程双代号网络计划如下图所示,图中已标出每个节点的最早时间和最迟时间,该计划表明()。
查看答案
A. 工作1—2为关键工作 B. 工作1—3的总时差为l E. 工作5—7的总时差为0
115多选题115 / 120
工程网络计划中的关键线路是指()的线路。
查看答案
A. 单代号搭接网络计划中由关键工作组成 B. 双代号时标网络计划中自始至终没有波形线 C. 单代号网络计划中相邻工作时间间隔均为零
116多选题116 / 120
工程网络计划资源优化的目的为()。
查看答案
A. 使该工程的资源需用量尽可能均衡 D. 使该工程的资源需用量满足资源限制条件
117多选题117 / 120
建设工程进度监测系统过程中的工作内容有()。
查看答案
B. 收集实际进度数据 C. 实际进度与计划进度的比较 E. 实际进度数据的加工处理
118多选题118 / 120
某钢筋绑扎工程计划进度与实际进度如下图所示,该图表明本工程()。
查看答案
B. 第3周内未实施 E. 第3周内计划完成8%
119多选题119 / 120
监理工程师控制施工进度的工作内容有()。
查看答案
A. 编制施工总进度计划 B. 编制施工进度控制工作细则 E. 审批工程延期
120多选题120 / 120
工程施工过程中,监理工程师获得工程实际进度情况的方式有()。
查看答案
A. 收集有关进度报表资料 C. 现场跟踪检查工程实际进展 D. 组织施工负责人参加现场会议
