建筑类一级建造师执业资格专业工程管理与实务

2012年一级建造师《建筑工程管理与实务》押题密卷(2)

35 题含答案专业工程管理与实务
共 35 题返回本类
1单选题1 / 35
对软包材料的技术要求,叙述不正确的是(    )。
查看答案
D. 外饰面用的压条分格框料和木贴脸等面料,一般采用工厂经烘干加工的半成品料,含水率不大于10%
2单选题2 / 35
平瓦屋面应在基层上先铺设一层卷材,其搭接宽度不宜小于(    )mm,并用顺水条将卷材压钉在基层上。
查看答案
A. 100
3单选题3 / 35
《建筑地基基础工程施工质量验收规范》规定,砂、砂石地基的原材料宜用中砂、粗砂、砾砂、碎石(卵石)、石屑。如用细砂,应同时掺人(    )的碎石或卵石。
查看答案
D. 25%~35%
4单选题4 / 35
安装荷载属于荷载分类中的(    )。
查看答案
C. 可变荷栽
5单选题5 / 35
对采用硅酸盐水泥、普通硅酸盐水泥或矿渣硅酸盐水泥拌制的混凝土采用覆盖浇水养护的时间不得少于(    )d。
查看答案
A. 7
6单选题6 / 35
《建筑设计防火规范》(GB50016)规定,建筑内的隔墙应从楼地面基层隔断至顶板底面基层。住宅分户墙和单元之间的墙应砌至屋面板底部,屋面板的耐火极限不应低于(    )h。
查看答案
D. 0.50
7单选题7 / 35
关于混凝土外加剂中膨胀剂的叙述,错误的是(    )。
查看答案
C. 含硫铝酸钙类、硫铝酸钙一氧化钙类膨胀剂的混凝土(砂浆)不得用于长期环境温度为50℃以上的工程
8单选题8 / 35
关于抹灰工程材料的技术要求,以下表述错误的是(    )。
查看答案
A. 砂子宜选用细砂
9单选题9 / 35
在装饰工程中广泛应用的纤维板品种是(    )。
查看答案
C. 中密度纤维板
10单选题10 / 35
建筑工程施工安全危险源识别的常用方法不包括(    )。
查看答案
D. 专家会议法
12单选题12 / 35
在钢筋混凝土预制桩基础施工技术中,关于锤击沉桩法的沉桩顺序的表述,有误的是(    )。
查看答案
D. 对基础标高不一的桩,宜先浅后深
13单选题13 / 35
在装饰玻璃中,(    )玻璃对通过的光线有漫射作用。
查看答案
C. 冰花
14单选题14 / 35
《钢结构工程施工质量验收规范》规定,碳素结构钢应在焊缝冷却到环境温度,低合金结构钢应在完成焊接(    )h以后,进行焊缝探伤检验。
查看答案
C. 24
15单选题15 / 35
《建设工程质量管理条例》对通常所称的违法分包做出,明确定义,下列行为中,不属于违法分包行为的是(    )。
查看答案
B. 建设工程总承包合同中未有约定,但经建设单位认可,承包单位将其承包的部分建设工程交由其他单位完成的
16单选题16 / 35
防水混凝土应连续浇筑,宜少留施工缝,当留设施工缝时,墙体水平施工缝应留在(    )。
查看答案
B. 高出底板表面不小于300mm的墙体上
17单选题17 / 35
《建筑内部装修防火施工及验收规范》规定,木质材料子分部装修工程的木质材料在进行阻燃处理时,木质材料含水率不应大于(    )。
查看答案
B. 12%
18单选题18 / 35
当前用量最大、使用范围最广的混凝土掺和料是(    )。
查看答案
B. 粉煤灰
19单选题19 / 35
在建筑结构体系中,单层厂房的屋架常选用(    )结构。
查看答案
B. 桁架
20单选题20 / 35
下列不符合后置埋件(锚栓)施工要求的选项是(    )。
查看答案
A. 锚栓可布置在混凝土保护层中,锚固深度包括混凝土的饰面层或抹灰层
21多选题21 / 35
在混凝土分项工程中,混凝土浇筑完毕后,应按施工技术方案及时采取有效的养护措施,并应符合的规定有(    )。
查看答案
A. 应在浇筑完毕后的12h以内对混凝土加以覆盖并保湿养护 B. 混凝土浇水养护的时间:对于采用硅酸盐水泥、普通硅酸盐水泥或矿渣硅酸盐水泥拌制的混凝土,不得少于7d C. 浇水次数应能保持混凝土处于湿润状态;混凝土养护用水与拌制用水相同 D. 采用塑料布覆盖养护的混凝土,其敞露的全部表面应覆盖严密,并应保持塑料布内有凝结水
22多选题22 / 35
关于墙体建筑装修构造涂饰工程的施工要求,下列说法中正确的是(    )。
查看答案
A. 旧墙面在涂饰涂料前应清除疏松的旧装饰层,并涂刷界面剂 B. 新建筑物的混凝土或抹灰基层在涂饰涂料前应涂刷抗碱封闭底漆 C. 混凝土或抹灰基层涂刷乳液型涂料时,含水率不得大于10% E. 厨房、卫生间、地下室墙面必须使用耐水腻子
23多选题23 / 35
影响斜截面受力性能的主要因素有(    )。
查看答案
A. 剪跨比 B. 高跨比 C. 混凝土的强度等级 E. 腹筋的数量
24多选题24 / 35
《危险性较大的分部分项工程安全管理办法》规定,施工单位应当在危险性较大的分部分项工程施工前编制专项方案。专项方案编制的内容应当包括(    )。
查看答案
A. 工程概况 B. 编制依据 C. 施工计划 D. 施工工艺技术
25多选题25 / 35
按涂膜形态可将建筑涂料分为(    )。
查看答案
A. 薄质涂料 B. 厚质涂料 D. 砂壁状涂料 E. 复层涂料
26多选题26 / 35
钢材的主要性能包括力学性能和工艺性能。其中力学性能是钢材最重要的使用性能,包
括(  )。
查看答案
A. 拉伸性能 B. 冲击性能 C. 疲劳性能
27多选题27 / 35
根据粒径和塑性指数,土可划分为(    )。
查看答案
A. 碎石土 B. 砂土 C. 粉土 D. 黏性土
28多选题28 / 35
依据《民用建筑节能管理规定》,建设单位有(    )行为的,由县级以上地方人民政府建设主管部门责令改正,处20万元以上50万元以下的罚款。
查看答案
A. 明示或者暗示设计单位、施工单位违反民用建筑节能强制性标准进行设计、施工的 B. 明示或者暗示施工单位使用不符合施工图设计文件要求的墙体材料、保温材料、门窗、采暖制冷系统和照明设备的 C. 采购不符合施工图设计文件要求的墙体材料、保温材料、门窗、采暖制冷系统和照明设备的 D. 使用列入禁止使用目录的技术、工艺、材料和设备的
29多选题29 / 35
正铲挖掘机提高生产率的常用方法有(    )。
查看答案
A. 分层开挖法 C. 顺铲开挖法 D. 中心开挖法 E. 间隔开挖法
30多选题30 / 35
在屋面细部防水构造要求中,天沟、檐沟的防水构造要求包括(    )。
查看答案
A. 卷材防水层应由沟底翻上至沟外檐顶部,卷材收头应用水泥钉固定,并用密封材料封严 B. 在天沟、檐沟与细石混凝土防水层的交接处,应留凹槽并用密封材料嵌填严密 C. 涂膜收头应用防水涂料多遍涂刷或用密封材料封严 E. 沟内附加层在天沟、檐沟与屋面交接处宜空铺,空铺的宽度不应小于200mm
31案例分析题31 / 35
某实施监理的工程,招标文件中工程量清单标明的混凝土工程量为2400m3,投标文件综合单价分析表显示:人工单价100元/工日,人工消耗量0.40工日/m3;材料费单价275元/m3;机械台班单价1200元/台班,机械台班消耗量0.025台班/m3。采用以直接费为计算基础的综合单价法进行计价,其中,措施费为直接工程费的5%,间接费费率为10%,利润率为8%,综合计税系数为3.41%。施工合同约定,实际工程量超过清单工程量15%时,混凝土全费用综合单价调整为420元/m3。
施工过程中发生以下事件。
事件1:基础混凝土浇筑时局部漏振,造成混凝土质量缺陷,专业监理工程师发现后要求施工单位返工。施工单位拆除存在质量缺陷的混凝土60m3,发生拆除费用3万元,并重新进行了浇筑。
事件2:主体结构施工时,建设单位提出改变使用功能,使该工程混凝土量增加到2600m3。施工单位收到变更后的设计图纸时,变更部位已按原设计浇筑完成的150m3混凝土需要拆除,发生拆除费用5.3万元。
【问题】
1.计算混凝土工程的直接工程费和全费用综合单价。
2.事件1中,因拆除混凝土发生的费用是否应计人工程价款?说明理由。
3.事件2中,该工程混凝土工程量增加到2600m3,对应的工程结算价款是多少万元?
4.事件2中,因拆除混凝土发生的费用是否应计人工程价款?说明理由。
5.计人结算的混凝土工程量是多少?混凝土工程的实际结算价款是多少万元?(计算结果保留两位小数)
查看答案
1.混凝土工程的直接工程费=100元/工日×0.4工日/m3×2400m3+275元/m3×2400m3+1200元/台班×0.025台班/m3×2400m3—828000元=82.80万元。混凝土工程的全费用综合单价=[828000×(1+5%)×(1+10%)×(1+8%)×(1+3.41%)]元/2400m3=445.03元/m3。

2.事件1中,因拆除混凝土发生的费用不应计人工程价款。  理由:施工质量缺陷属于施工单位责任范围,返工增加的费用由施工单位承担,工期不予顺延。

3.由于(2600—2400)/2400=8.33%<15%,因此,混凝土工程的结算价款仍按原综合单价结算。  对应的工程结算价款=445.03元/m3×2600m3=1157078元=115.71万元。

4.事件2中,因拆除混凝土发生的费用应计人工程价款。  理由:因设计变更导致合同价款增减及造成施工单位损失由建设单位承担,延误的工期相应顺延。

5.计人结算的混凝土工程量=(2600+150)m3=2750m3。  混凝土工程的实际结算价=2750m3×445.03元/m3+53000元-1276832.5元=127.68万元。
32案例分析题32 / 35
某工程为地上7层、地下1层的钢筋混凝土框架结构。该工程在进行上部结构施工时,某一天安全员检查巡视正在搭设的扣件式钢管脚手架,发现部分脚手架钢管表面锈蚀严重,经了解是因为现场所堆材料缺乏标志,架子工误将堆放在现场内的报废脚手架钢管用到施工中。
【问题】
1.脚手架事故隐患处理方式有哪些?
2.为防止安全事故发生,安全员应采取什么措施?
3.脚手架搭设完毕后,应由谁组织验收?验收的依据有哪些?
查看答案
1.脚手架事故隐患的处理方式如下。  (1)停止使用报废钢管,将报废钢管集中堆放到指定地点封存,安排运出施工现场。  (2)指定专人进行整改以达到规定要求。  (3)进行返工,用合适脚手架钢管置换报废钢管。  (4)对随意堆放、挪用报废钢管的人员进行教育或处罚。  (5)对不安全生产过程进行检查和改正。

2.为防止安全事故发生,安全员应该采取的措施如下。  (1)马上下达书面通知,停止脚手架搭设。  (2)封存堆放在现场内的报废脚手架钢管,防止再被混用。  (3)向有关负责人报告。

3.脚手架搭设完毕后,由项目负责人(或项目经理)组织验收。验收依据是施工方案和相关规程。
33案例分析题33 / 35
某工程项目,采用钢筋混凝土剪力墙结构,施工按顺序划分为基础工程、主体结构工程、机电安装工程和装饰工程四个施工阶段。
施工承包单位对该工程的施工方法进行了选择,拟采用以下施工方案。
(1)土石方工程采用人工挖土方,放坡系数为1:0.5,待挖土至设计标高进行验槽,验槽合格后进行下道工序。
(2)砌筑工程的墙身用皮数杆控制,先砌外墙后砌内墙,370mm墙采用单面挂线,以保证墙体平整。
(3)屋面防水分项工程的防水材料进场后,检查出厂合格证后即可使用。
(4)扣件式钢管脚手架的作业层非主节点处的横向水平杆的最大间距不应大于纵距的3/4。
【问题】
1.施工承包单位采用的施工方案有何不妥?请指出并改正。
2.砌筑工程施工方案的主要内容包括哪些?
3.扣件式钢管脚手架的作业层上非主节点处的横向水平杆宜根据什么来设置间距?
查看答案
1.施工承包单位采用的施工方案的不妥之处及正确做法。  (1)不妥之处:先砌外墙后砌内墙。  正确做法:内外墙同时砌筑。  (2)不妥之处:370mm墙采用单面挂线。  正确做法:370mm墙采用双面挂线。  (3)不妥之外:防水材料进场后,检查出厂合格证后即可使用。正确做法:防水材料进场后,要检查出厂合格证和试验室的复试报告,试验合格后方可使用。  (4)不妥之处:扣件式钢管脚手架的作业层非主节点处的横向水平杆的最大间距不应大予纵距的3/4。  正确做法:作业层非主节点处的横向水平杆的最大间距不应大于纵距的1/2。

2.砌筑工程施工方案的主要内容。  (1)砌体的组砌方法和质量要求。  (2)弹性及皮数杆的控制要求。  (3)确定脚手架搭设方法及安全网的挂设方法。

3.扣件式钢管脚手架作业层上非主节点处的横向水平杆,宜根据支撑脚手板的需要间距设置。
34案例分析题34 / 35
某施工单位受建设单位的委托承担了某20层大厦的玻璃幕墙施工任务,并签订了施工合同,合同工期为70d,建设单位要求施工单位在开工前提交施工方案,施工单位组织有关人员编写了施工方案并提交建设单位,在施工前进行了设计、技术交底工作。
在施工过程中,采取了如下的施工方法和措施。
(1)在立柱和支座接触面之间加防腐隔离刚性垫片。
(2)立柱在预装、初步定位和自检合格后,正式焊接牢固。
(3)横梁两端与立柱连接处用铆钉铆接后,嵌入密封胶密封。
(4)打胶时先打横向胶,后打竖向胶;竖向胶缝宜自下而上进行打胶,胶注满后,应检查是否有气泡等。
(5)幕墙钢龙骨架进行二次防腐处理后应进行自检,合格后,才进入下一道工序。
(6)幕墙上端封口设置挡水板,防止雨水渗入室内。
【问题】
1.该施工方案的内容主要有哪些?编制该施工方案的步骤是怎样的?
2.该设计交底会议应由谁主持?一般在什么时候进行?设计交底会议记录的重点是什么?
3.隐框玻璃幕墙中的板块与金属框之间完全靠结构胶粘结,其结构胶要承受哪些作用力?
4.施工过程中采取的施工方法和措施中的不妥之处有哪些?请指出来,并改正。
查看答案
1.(1)施工方案的内容如下。  1)工程概况。  2)施工组织机构。  3)构件运输。  4)现场搬运。  5)安装前的检查和处理。  6)安装工艺流程。  7)工程设计、安装、材料供应进度表。  8)劳动力使用计划。  9)施工机具、设备使用计划。  10)资金使用。  11)质量要求。  12)安全措施。  13)成品保护措施。  14)交工资料的内容。  15)设计变更解决的方法和现场问题协商解决的途径。  (2)施工方案的编制步骤如下。  了解工程概况→编制机构图→确定构件的运输和搬运→明确施工前的准备内容→编制安装工艺流程图→设计施工进度计划→编写施工质量要求→编制施工安全措施→确定工程验收资料内容。

2.该设计交底会议应由设计单位主持;一般在施工图设计及签审完毕后现场施工之前进行;设计交底会议记录的重点是记录施工的要点、难点及解决方案。

3.隐框玻璃幕墙中的板块与金属框之间完全靠结构胶粘结,结构胶要承受板块的自重、风荷载和地震作用力及温度变化的影响。

4.施工过程采取的方法和措施中的不妥之处及正确做法。  (1)不妥之处:在立柱和支座接触面之间加防腐隔离刚性垫片。  正确做法:在立柱和支座接触面之间加防腐隔离柔性垫片。  (2)不妥之处:立柱在预装、初步定位和自检合格后,正式焊接牢固。  正确做法:立柱在预装、初步定位和自检合格后,须报质检人员抽检,抽检合格后才能将连接件正式焊接牢固。  (3)不妥之外:横梁两端与立柱连接外用铆钉铆接后,嵌入密封胶密封。  正确做法:横梁两端与立柱连接处应加弹性橡胶垫。  (4)不妥之处:打胶时竖向胶缝宜自下而上。  正确做法:打胶时竖向胶缝宜自上而下。  (5)不妥之处:幕墙钢龙骨进行二次防腐处理后应进行自检,自检合格后,才进入下一道工序。  正确做法:二次防腐处理后应及时通知监理进行隐蔽工程验收,并做好隐蔽工程验收记录。  (6)不妥之处:幕墙上端封口设置挡水板,防止雨水渗入室内。  正确做法:幕墙下端封口设置挡水板,防止雨水渗入室内。
35案例分析题35 / 35

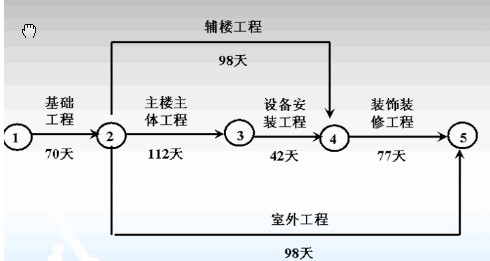

某办公楼由主楼和辅楼组成,建设单位(甲方)与施工单位(乙方)签订了施工合同,经甲方批准的施工网络进度计划如下图所示。施工过程中发生如下事件。

事件1:在基坑开挖后,发现局部有软土层,重新调整了地基处理方案,经批准后组织实施,乙方为此增加费用5万元,基础施工工期延长3d。
事件2:辅楼施工时,甲方提出修改设计,乙方按设计变更要求拆除了部分已完工程,重新施工。造成乙方多支付人工费1万元,材料和机械费用2万元,辅楼工期因此拖延7d。
事件3:主楼施工中,因施工机械故障造成停工,主楼工期拖延7d,费用增加6万元。
【问题】
1.原施工网络计划中,关键工作是哪些?计划工期是多少?
2.针对上述每一事件,乙方如提出工期和费用索赔,索赔是否成立?请简述理由。
3.乙方共可得到的索赔工期是多少天?费用为多少元?
查看答案
1.利用逐条线路对比法确定:
①→②→③→④→⑤的持续时间为(70+112+42+77)d=301d。
①→②→③→⑤的持续时间为(70+112+98)d=280d。
①→②→④→⑤的持续时间为(70+98+77)d=245d。
所以关键线路为①→②→③→④→⑤。
关键工作是:基础工程、主楼主体工程、设备安装工程、装饰装修工程。
计划工期是:301d。

2.索赔是否成立的判断及理由。
事件1:工期索赔成立。
理由:地质责任不在乙方,经过了甲方批准,而且基坑开挖工作处于关键线路上。
费用索赔成立。
理由:地质变化是一个有经验的承包商不能合理预见的,本事件责任不在乙方。
事件2:工期索赔不成立。
理由:辅媾工程不在关键线路上,有56d的总时差,大于工期拖延7d。
费用索赔成立。
理由:设计的修改是由甲方提出的,对于乙方多承担的费用理应给予补偿。
事件3:工期、费用索赔均不成立。
理由:施工机械故障是因为乙方自身的原因,例如管理不善、使用不当等造成的,甲方没有责任。

3.乙方可得到的索赔工期:3d。
乙方可得到的索赔费用:(5+1+2)万元=8(万元)。
← 上一卷下一卷 →
