2017年全国造价工程师执业资格考试《建设造价工程案例分析(土木建筑工程)》试卷

24 题含答案工程造价管理基础理论与相关法规
共 24 题返回本类
1名词解释1 / 24
列式计算项目建设期贷款利息和固定资产投资额。
查看答案
(1)100000×70%=70000万元
建设期第1年利息=35000/2×6%=1050.00万元
建设期第2年利息=(35000+1050+35000/2)×6%=3213.00万元
建设期利息=1050.00+3213.00=4263.00万元
(2)固定资产投资额=100000+4263.00=104263.00万元
2名词解释2 / 24
列式计算项目投人使用第1年项目公司应偿还银行的本金和利息。
查看答案
建设期贷款总额为70000+4263.00=74263.00万元
运营期前10年还本付息和=74263×1.0610×0.06/(1.06101)=10089.96万元
(1)投入使用第1年付息=74263.00×6%=4455.78万元
(2)投入使用第1年还本=10089.96-4455.78=5634.18万元
3名词解释3 / 24
列式计算项目投入使用第1年的总成本费用。
查看答案
固定资产折旧=(104263-3000)/20=5063.15万元
投入使用第1年的总成本费用=2500+5063.15+4578=12018.93万元
4名词解释4 / 24
项目投人使用第1年,政府给予项目公司的款项至少达到多少万元时,项目公司才能除广告收益外不依赖其他资金来源,仍满足项目运营和还款要求?
查看答案
设政府给予的补贴应至少为x万元。
净利润=(800+x-12018.93)×(1-25%)≥0
净利润十折旧+摊销≥该年应偿还的本金
(800+x-12018.93)×(1-25%)+5063.15≥5634.18
x≥11980.30万元
政府给与项目公司的款项不少于11980.30万元。
5名词解释5 / 24
若社会资本出资人对社会资本的资本金净利润率的最低要求为:以贷款偿还完成后的正常年份的数据计算不低于12%,则社会资本出资人能接受的政府各年应支付给项目公司的资金额最少应为多少万元?
(计算结果保留两位小数)
查看答案
设政府给予的补贴应至少为x万元
社会资本出资人资本金=100030%×90%=27000.00万元
贷款偿还后社会资本正常年份总成本费用=4000+5063.15=9063.15万元
(x+800-9063.15)×(1×25%)/27000=12.00%
x=12583.15万元,即政府应支付12583.15万元。
6名词解释6 / 24
简述价值工程中所述的“价值(V)”的含义。对于大型复杂的产品,应用价值工程的重点是在其寿命周期的哪些阶段?
查看答案
(1)价值V=功能(F)/寿命周期成本(C),价值V不是对象的使用价值,也不是对问题1:象的经济价值和交换价值,而是产品的比较价值。
(2)应用价值工程的重点在前期决策和设计阶段。
7名词解释7 / 24
运用价值工程原理进行计算,将计算结果分别填入答题卡表2.2、表2.3、表2.4中,并选择最佳设计方案。



查看答案

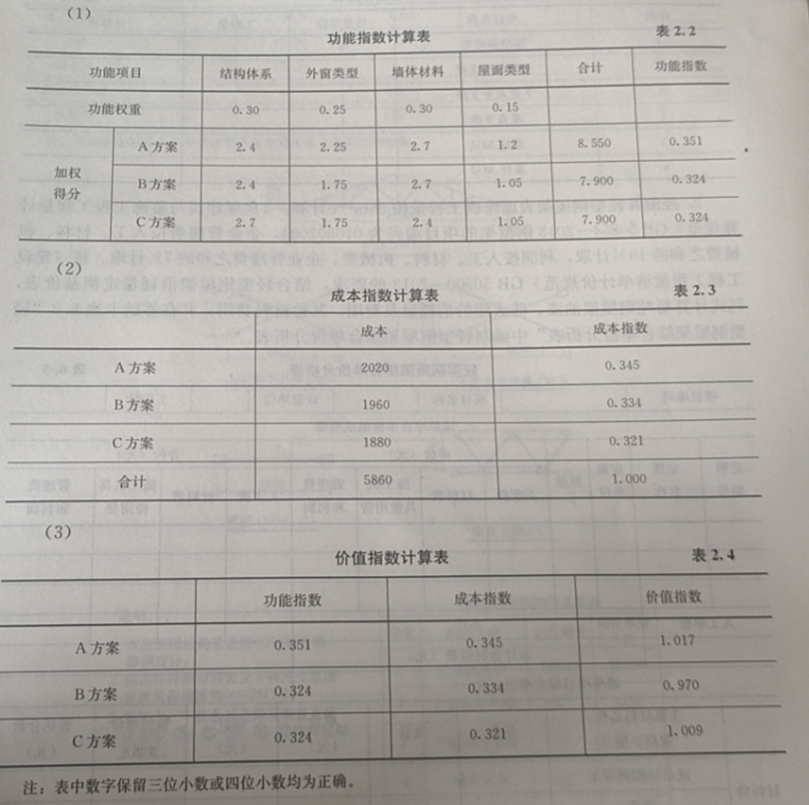

(4)由于A方案价值指数最大,所以A方案为最佳方案。
8名词解释8 / 24

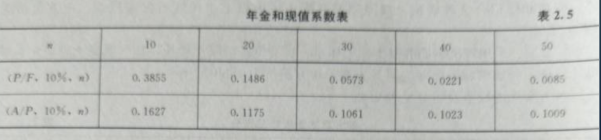

若三个方案设计使用寿命均按50年计,基准折现率为10%,A方案年运行和维修费用为78万元,每10年大修一次,费用为900万元。已知B、C方案年度寿命周期经价成本分别为664.22万元和695.400万元,其他有关数据资料见表2.5“年金和现值系效表”,列式计算A方案的年度寿命周期经济成本,并运用最小年费用法选择最优设计方案。

(计算过程保留四位小数,计算结果保留三位小数)
查看答案
A方案的年度寿命周期经济成本:
78+{2020×2.5+900×[(P/F,10%,10)+(P/F,10%,20+(P/F、10%、30+(P/F,10%,40)1×(A/P,10%,50)=78+[5050+900×(0.3855+0.1468+0.0573+0.0221)×0.1009=643.257万元。
已知B、C方案年度寿命周期经济成本分别为664.222万元和695.400万元,由于A方案的年度寿命周期经济成本最小,所以A方案为最佳方案。
9名词解释9 / 24
请逐一分析招标文件中规定的(1)-(5)项内容是否妥当, 并对不妥之处分别说明理由。
查看答案
规定(1)妥当。
规定(2)不妥当。
理由:根据清单计价规范的相关规定,投标人的投标报价不得低于投标人自己的工程成本。
规定(3)妥当。
规定(4)不妥当。
理由:根据清单计价规范的相关规定,市场价格波动导致综合单价的变化是发承包双方共担的风险,合同中双方约定风险变化幅度,超过约定幅度以上的风险由发包人承担,要允许承包人调价;政策变化导致综合单价的变化,是发包方全部承担的风险,要允许承包人调价。
规定(5)不妥当。
理由:根据相关规定,缺陷责任期最长不得超过2年;缺陷责任期满后,扣除在缺陷责任期内承包人应承担的修复费用后,剩余部分返还给承包人。
10名词解释10 / 24
.请指出投标人F行为的不妥之处,并说明理由
查看答案
不妥之处一:在开标前口头告知招标人撤回已提交的投标文件不妥
理由:根据招标投标法律法规的相关规定,投标人在投标截止日前要撤回投标文件的,要书面通知招标人。
不妥之处二:要求招标人3日内退还其投标保证金不妥
理由:根据招标投标法律法规的相关规定,投标人撤回投标文件的,自招标人收到书面撤回通知之日起5日内退还投标保证金。
11名词解释11 / 24
针对投标人B、投标人E的报价,评标委员会应分别如何处理?并说明理由。
查看答案
(1)对B的投标文件应按废标处理。
理由:根据清单计价规范的相关规定,投标人投标报价时,暂列金额应按招标工程量清单的金额填写,不得变动,材料暂估单价应按招标人提供的暂估单价计入相应清单项目的综合单价,不得变动和更改。
(2)对E的投标文件按废标处理。
理由:根据招标投标法律法规的相关规定,单价金额和合价金额不一致的,评标委员会在评标时应以单价金额为准修正总价,但E投标人的投标文件以单价修正总价之后,其总报价超过招标控制价,应按废标处理。
12名词解释12 / 24
计算各有效报价投标人的总报价得分。(计算结果保留两位小数)
查看答案
评标基准价(3489+3358+3209)/3=3352.00万元
A:3489/3352=104.09%;扣分:4.09×2=8.18分
A报价得分=60-8.18=51.82分
C:3358/3352=100.18%;扣分:0.18×2=0.36分
C报价得分=60-0.36=59.64分
D:3209/3352=95.73%;扣分(100-95.73)×1=4.27分
D报价得分=60-4.27=55.73分
13名词解释13 / 24
针对事件1,确定施工单位和业主在山体滑坡和泥石流事件中各自应承担损失的内容;列式计算施工单位可以获得的费用补偿数额;确定项目监理机构应批准的工期延期天数,并说明理由。
查看答案
(1)施工单位应承担的损失:
1)施工机械损失8万元;
2)施工办公设施损失3万元;
3)施工人员受伤损失2万元。
业主应承担的损失:
1)施工待用材料损失24万元;
2)基坑及围护支撑结构损失30万元;
3)修复工作发生人材机费用;
4)山体滑坡和泥石流导致的工期损失。
(2)费用补偿:[24+30+21×(1+10%)×(1+6%)×(1+4%)×(1+11%)=90.60万元
(3)应批准工期延期30天。
理由:持续10天的季节性大雨属于有经验的承包商可以预见的,不可索赔。山体滑坡和泥石流属于不可抗力,工期损失是业主应承担的风险,并且A工作是关键工作。
14名词解释14 / 24
事件2中,应给施工单位的窝工补偿费用为多少万元?修改后的基础分部工程增加的工程造价为多少万元?
查看答案
(1)窝工补偿:(150×50+20×1500×60%)×(1+4%)×(1+11%)=2.94万元。
(2)增加造价:25×(1+10%)×(1+6%)×(1+25%)×(1+4%)×(1+11%)=42.06万。
15名词解释15 / 24

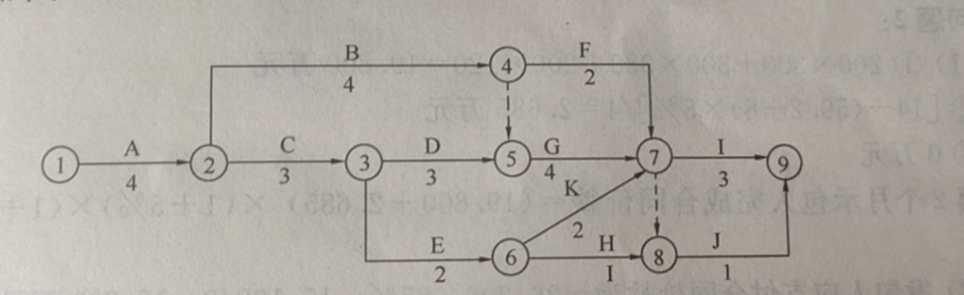

针对事件3,绘制批准A工作工期索赔和增加K工作后的施工网络进度计划;指出监理工程师做法的不要之处,说明理由并写出正确做法。
查看答案
(1)绘图如下:

(2)不妥之处:监理工程师编制了K工作的结算综合单价不妥
理由:根据《建设工程施工合同(示范文本)》GF-2013—0201的规定,新增工作综合单价的确定,应由发承包双方协商确定。
正确做法:已标价工程量清单中没有适用也没有类似的,按照合理的成本与利润构成的原则,发承包双方协商确定新增工作的综合单价,经监理工程师审核后,作为结算的依据。
注:或用清单计价规范的规定答题,如下:
理由:根据清单计价规范的规定,新增工作综合单价的确定,应由承包方提出,报发包人确认后调整。
正确做法:已标价工程量清单中没有适用也没有类似的,由承包方提出新增工作的综合单价,报发包人确认后作为结算的依据。
16名词解释16 / 24
事件4中,在施工网络进度计划中,D、G、1工作的流水工期为多少个月?施工单位可获得的工期提前奖励金额为多少万元?
(计算结果保留两位小数)
查看答案
(1)流水步距
D与G 1,2,3
-)    1,3,4
__________________
   1,1,0,-4
KD-G=1
G与I 2,3,4
-)    1,2,3
__________________
   1,2,2,-3
KG-I=2(备注:根据调整后的双代号网络进度计划,K工作最早完成时间为11个月1,2,2,-3加10天,而按照流水施工工作G(第一段)最早完成时间为9个月10天,导致G与1工作之间有1个月技术间歇)
 流水工期=1+2+3+1=7个月
 (2))事件1~事件4都考虑之后,网络进度计划的关键线路为A→C→E→K→1,实际工期为14个月10天,工期与原合同工期相比提前20天,工期提前奖励金额20/30×30=20万元。
17名词解释17 / 24
该工程签约合同价为多少万元?开工前发包人应支付给承包人的预付款和安全文明施工费工程款分别为多少万元?
查看答案
(1)该工程签约合同价=[59.2+(6+8)+5×(1+5%)×(1+11%)=91.142万元
(2)开工前发包人应支付给承包人的预付款=(59.2+6)×(1+5%)×(1+11%)×20=15.198万元
(3)安全文明施工费工程款=(59.2+6)×5%×(1+5%)×(1+11%)=3.800万元
18名词解释18 / 24
第2个月,承包人完成合同价款为多少万元?发包人应支付合同价款为多少万元?截止到第2个月末,分项工程B的进度偏差为多少万元?
查看答案
(1)①200×300+300×380+200×120=19.800万元
②[14-(59.2+6)×5%/4=2.685万元
③0万元
第2个月承包人完成合同价款=(19.800+2.685)×(1+5%)×(1+11%)=26.206万元
(2)发包人应支付合同价款为=26.206×85%-15.198/3=17.209万元
(3)分项工程B:
拟完工程计划投资=(200+300)×380×(1+5%)×(1+1%)/1000=22.145万元
已完工程计划投资=300×380×(1+5%)×(1+11%)/10000=13.287万元
进度偏差=13.287-22.145=-8.858万元,进度拖后8.858万元。
19名词解释19 / 24
新增分项工程D的综合单价为多少元/m2?该分项工程费为多少万元?销项税额、可抵扣进项税额、应缴纳增值税额分别为多少万元?
查看答案
(1)新增分项工程D的综合单价=(110+80+50+30)×(1+18%)=318.600元/m2
(2)该分项工程费=300×318.6/10000=9.558万元
(3)销项税额=9.558×(1+5%)×11%6=1.104万元
可抵扣进项税额=(10+80×3%+50×11%+30×17%)×300/1000=0.690万元
应缴纳增值税额=1.104-0.690=0.414万元
20名词解释20 / 24
.该工程竣工结算合同价增减额为多少万元?如果发包人在施工期间均已按合同约定支付给承包商各项工程款,假定累计已支付合同价款87.099万元,则竣工结算最终付款为多少万元?
(计算过程和结果保留三位小数)
查看答案
法一:
(1)①(600×300+900×380+900×120/10000+9.558=72.558万元
②6+8-(59.2+6)×5%+(72.558+6)×5%=14.668万元
实际总造价=(72.558+14.668)×(1+5%)×(1+11%)=101.62万元
合同价增加:101.662-91.142=10.520万元
(2)竣工结算款=101.662×(1-3%)-87.099=11.513万元
法二:
(1)①安全文明施工费调值款:
[(600×300+900×380+900×120+9.558)/10000+6-(52.9+6)]×5%(1+5%)×(1+11%)=0.778万元
②新增分项工程D分项工程量价款:9.558×(1+5%)×(1+11%)=11.140万元
③B分项工程量增加价款:100×380/10000×1+5%)×(1+11%)=4.429万元
合同价增加:0.778+1140+4.429-5×(1+5%)×(1+11%)=10.520万元
(2)竣工结算款=(91.142+10.520)×(1-3%)-87.099=11.513万元
21名词解释21 / 24

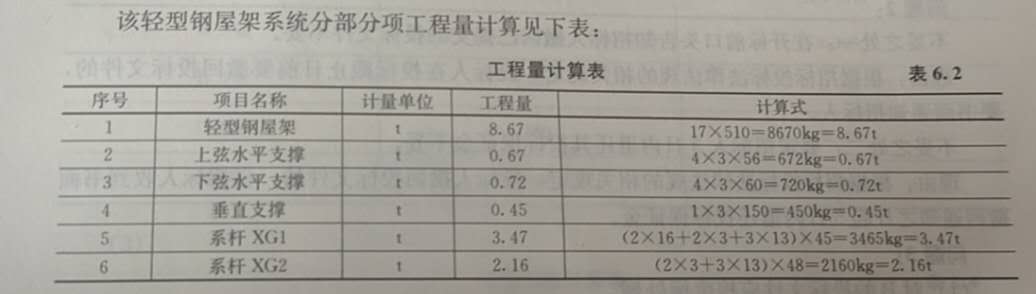

根据该轻型钢屋架工程施工图纸及技术参数,按《房屋建筑与装饰工程工程量计算规范》GB 50854- 2013 的计算规划,在答题卡表6.2“工程量计算表”中,列式计算该轻型钢屋架系统分部分项工程量。(屋架上、 下弦水平支撑及垂直支撑仅在①~②、⑧~⑨、⑥~⑦柱间屋架上布置)

查看答案

22名词解释22 / 24

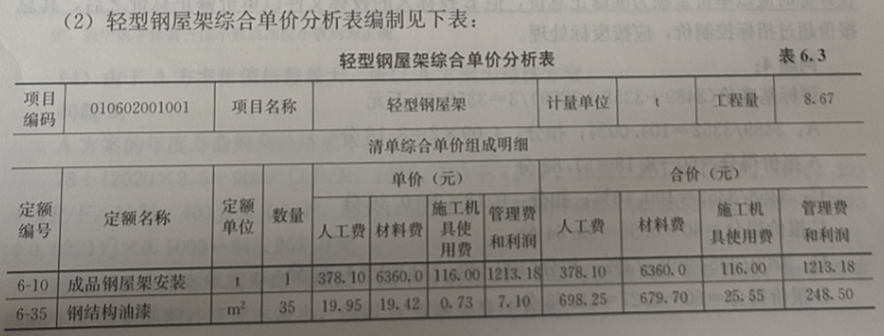

经测算轻型钢屋架表面涂刷工程量按35m/t计算;《房屋建筑与装饰工程工程量计算规范》GB 50854- 2013 钢屋架的项目编码为010602001.企业管理费按人工、材料、机械费之和的10%计取,利润按人工、材料、机械费、企业管理费之和的7%计取。按《建设工程工程量清单计价规范》GB 50500- 2013的要求,结合轻型钢屋架消耗量定额基价表,列式计算每吨钢屋架油漆、防火漆的消耗量及费用、其他材料费用;并在答题卡表6.3“轻型钢屋架综合单价分析表”中编制轻型钢屋架综合单价分析表。

查看答案
  (1)每吨钢屋架油漆消耗量:35×0.76=26.60kg
每吨钢屋架油漆材料费:26.6×25=665.00元
每吨钢屋架防火漆消耗量:35×0.3=10.50kg

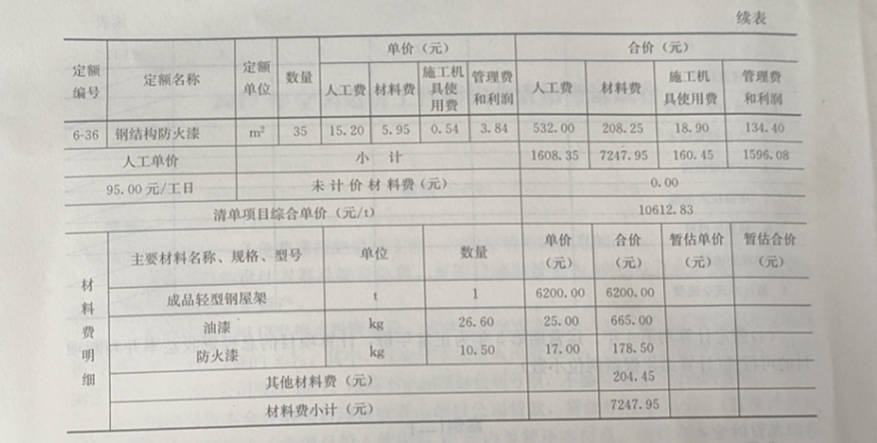

每吨钢屋架防火漆材料费:10.5×17=178.50元
每吨钢屋架其他材料费:160+(0.42+0.85)×35=204.45元



23名词解释23 / 24

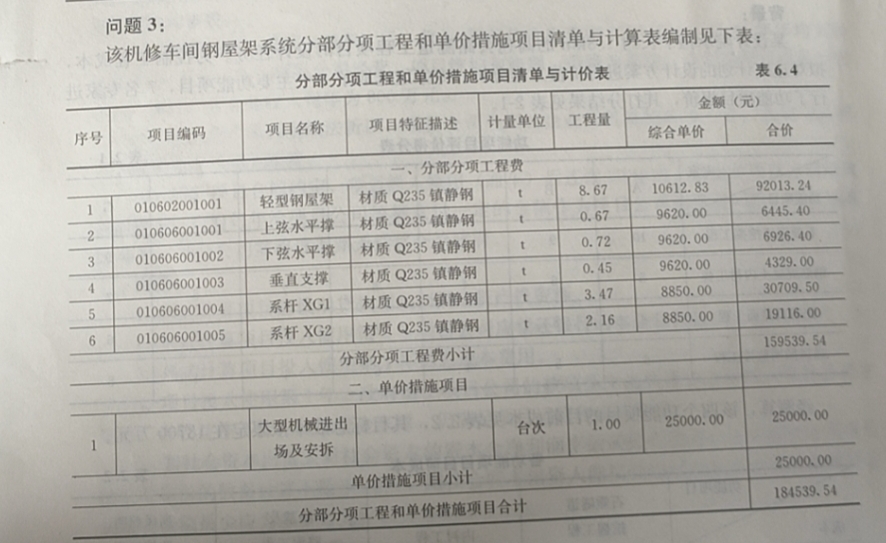

根据问题1和问题2的计算结果,及答题卡表6.4中给定的信息,按《建设工程工程量清单计价规范》GB 50500 -2013 的要求,在答题卡表中6.4“分部分项工程和单价措施项目清单与计价表”中,编制该机修车间钢屋架系统分部分项工程和单价措施项目清单与计价表。

查看答案

24名词解释24 / 24

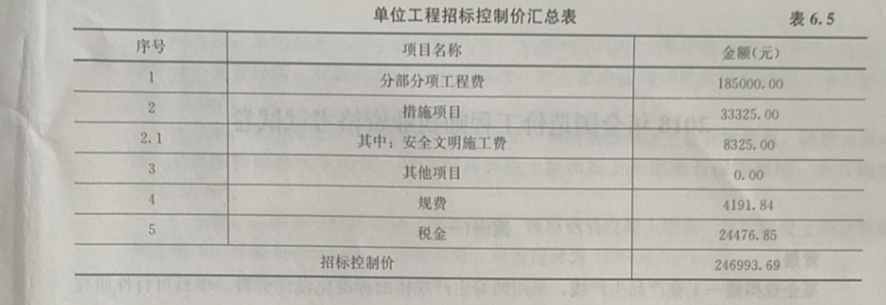

假定该分部分项工程费为185000.00元;单价措施项目费为25000.00元;总价措施项目仅考虑安全文明施工费,安全文明施工费按分部分项工程的4. 5%计取;其他项目费为零;人工费占分部分项工程及措施项目费的8%,规费按人工费的24%计取;增值税税率按11%计取。按《建设工程工程量清单计价规范》GB 50500 -2013 的要求,在答题卡中列式计算安全文明施工费、措施项目费、规费、增值税,并在答题卡表6.5“单位工程招标控制价汇总表”中编制该轻型钢屋架系统单位工程招标控制价。

(上述各问题中提及的各项费用均不包含增值税可抵扣进项税额,所有计算结果保留两位小数)
查看答案
  (1)安全文明施工费:185000X4.5%=8325.00元
(2)措施项目费:25000+8325=3325.00元
(3)规费:(185000+3335)×8%×24%=4191.84元
(4)增值税:(185000+3325+4191.84)×11%=24476.85元
该轻型钢屋架系统单位工程招标控制价编制见下表:
