1案例分析题1 / 6
某建设项目公开招标,A、B、C、D四个单位参加投标,评标委员会首先确定了技术标的评定因素,即施工技术方案(F1)、施工工期(F2)、施工技师保证体系(F3)、施工环境保护措施(F4)、项目经理素质及工作方案(F5)等五项,并一致认为五项指标间的相对重要程度关系为:F1>F2=F3>F4=F5,评委中的技术经济专家对四个投标方案按照5个因素分别进行指标评分,评分结果见表2-1。每个投标人对应各评价指标的得分采用算术平均数为依据。评标委员会对四个投标人的工期费用进行评价,数据见表2-2。

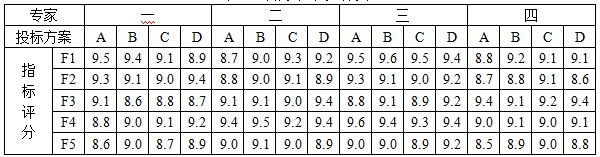

表2-1各方案专家评分表
表2-2投标单位报价表 单位:万元、月
问题:
1.请用0~4评分法确定各项评价指标的权重。
2.计算各投标方案的加权综合得分,按加权得分的前两名确定为拟定中标人。
3.对两名拟定中标人的报价方案以费用投入的竣工日终值为评价目标确定中标人,附资金时间价值系数表(i=6%)。
4.确定中标人后,甲方提出将项目目标总成本控制在2578万元,要求中标人按照目标成本的限额改进方案,方案中的功能指数按专家评分表所确定的F1~F5指标权重。
5.若不考虑资金的时间价值、招标文件规定工期不得超过40个月,每提前1个月在评标时按投标报价降低25万元计算,应确定哪个单位为中标人?
表2-1各方案专家评分表
表2-2投标单位报价表 单位:万元、月| 投标方案 | 基础工程 | 主体工程 | 装饰装修工程 | 总报价 | 总工期 | 功能分解成本费用 | |||||||
| F1 | F2 | F3 | F4 | F5 | |||||||||
| A | 700 | 17 | 1100 | 21 | 1000 | 5 | 2800 | 38 | 588 | 456 | 670 | 320 | 766 |
| B | 720 | 16 | 900 | 18 | 1029 | 6 | 2649 | 40 | 568 | 426 | 650 | 293 | 712 |
| C | 750 | 16 | 1050 | 19 | 1035 | 10 | 2735 | 36 | 590 | 470 | 690 | 330 | 755 |
| D | 700 | 17 | 1000 | 20 | 1050 | 5 | 2750 | 42 | 550 | 440 | 670 | 320 | 770 |
1.请用0~4评分法确定各项评价指标的权重。
2.计算各投标方案的加权综合得分,按加权得分的前两名确定为拟定中标人。
3.对两名拟定中标人的报价方案以费用投入的竣工日终值为评价目标确定中标人,附资金时间价值系数表(i=6%)。
4.确定中标人后,甲方提出将项目目标总成本控制在2578万元,要求中标人按照目标成本的限额改进方案,方案中的功能指数按专家评分表所确定的F1~F5指标权重。
5.若不考虑资金的时间价值、招标文件规定工期不得超过40个月,每提前1个月在评标时按投标报价降低25万元计算,应确定哪个单位为中标人?
查看答案
1.由背景资料给出的各评价指标间的相对重要程度关系:F1>F2=F3>F5=F4,根据0~4评分法标准,各指标的打分和权重计算结果见表2-4。
表2-4各评价指标权重计算表
2.
表2-5各指标平均得分计算表
表2-6各方案加权综合得分计算表
按照评标规定应选择B、D为拟定中标人。
3.根据背景材料计算B与D原计划需支付费用。
投标人B:基础工程每月20万元,主体工程每月50万元,装修工程每月171.5万元。
投标人D:基础工程每月41.18万元,主体工程每月50万元,装修工程每月210万元。
PVB=20×(F/A,6%,16)•(F/P,6%,24)+50×(F/A,6%,18)•(F/P,6%,6)+171.5×(F/A,6%,6)
=20×25.671×4.0488+50×30.904×1.4185+171.5×6.9751=5466.94(万元)
PVD=41.18×(F/A,6%,17)•(F/P,6%,25)+50×(F/A,6%,20)•(F/P,6%,5)+210×(F/A,6%,5)
=41.18×28.212×4.2917+50×36.784×1.3382+210×5.6371=5723.74(万元)
∵PVB<PVD∴应选择B方案。
表2-7资金时间价值系统数 (i=6%)
4.
表2-8功能项目成本降低额计算结果
5.由于D单位计划工期为42个月超过了招标文件规定的工期为40个月的限额,故为无效标。
A单位报价=2800-(40-38)×25=2750(万元)
B单位报价=2649-(40-40)×25=2649(万元)
C单位报价=2735-(40-36)×25=2635(万元)
经计算,在不考虑资金时间价值的条件下,采用最低标价法评标时可确定C为中标人。
表2-4各评价指标权重计算表
| 功能项目 | F1 | F2 | F3 | F4 | F5 | 得分 | 权重 |
| F1 | × | 3 | 3 | 4 | 4 | 14 | 14/40=0.350 |
| F2 | 1 | × | 2 | 3 | 3 | 9 | 9/40=0.225 |
| F3 | 1 | 2 | × | 3 | 3 | 9 | 9/40=0.225 |
| F4 | 0 | 1 | 1 | × | 2 | 4 | 4/40=0.100 |
| F5 | 0 | 1 | 1 | 2 | × | 4 | 4/40=0.100 |
| 合计 | 40 | 1.000 | |||||

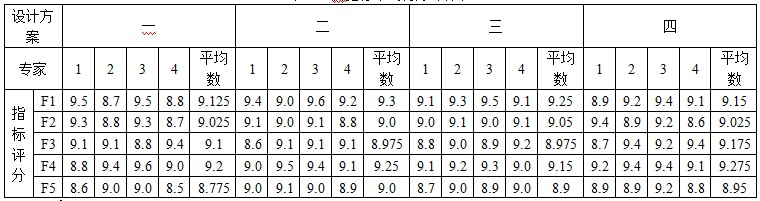

表2-5各指标平均得分计算表
表2-6各方案加权综合得分计算表
| 评价指标 | 指标权重 | 各方案加权综合得分 | |||
| A | B | C | D | ||
| F1 | 0.350 | 9.125×0.350 | 9.3×0.350 | 9.25×0.350 | 9.15×0.350 |
| F2 | 0.225 | 9.025×0.225 | 9.05×0.225 | 9.05×0.225 | 9.025×0.225 |
| F3 | 0.225 | 9.1×0.225 | 8.975×0.225 | 8.975×0.225 | 9.175×0.225 |
| F4 | 0.100 | 9.2×0.225 | 9.25×0.100 | 9.15×0.100 | 9.275×0.100 |
| F5 | 0.100 | 8.775×0.100 | 9.0×0.100 | 8.9×0.100 | 8.95×0.100 |
| 合计 | 9.069 | 9.124 | 9.098 | 9.120 | |
3.根据背景材料计算B与D原计划需支付费用。
投标人B:基础工程每月20万元,主体工程每月50万元,装修工程每月171.5万元。
投标人D:基础工程每月41.18万元,主体工程每月50万元,装修工程每月210万元。
PVB=20×(F/A,6%,16)•(F/P,6%,24)+50×(F/A,6%,18)•(F/P,6%,6)+171.5×(F/A,6%,6)
=20×25.671×4.0488+50×30.904×1.4185+171.5×6.9751=5466.94(万元)
PVD=41.18×(F/A,6%,17)•(F/P,6%,25)+50×(F/A,6%,20)•(F/P,6%,5)+210×(F/A,6%,5)
=41.18×28.212×4.2917+50×36.784×1.3382+210×5.6371=5723.74(万元)
∵PVB<PVD∴应选择B方案。
表2-7资金时间价值系统数 (i=6%)
| n | 5 | 6 | 16 | 17 | 18 | 20 | 24 | 25 |
| F/A·i·n | 5.6371 | 6.9751 | 25.671 | 28.212 | 30.904 | 36.784 | 50.814 | 54.862 |
| F/P·i·n | 1.3382 | 1.4185 | 2.5403 | 2.6927 | 2.8542 | 3.2070 | 4.0488 | 4.2917 |
表2-8功能项目成本降低额计算结果
| 功能项目 | 功能评分 | 功能指数 | 目前成本(万元) | 成本指数 | 价值指数 | 目标成本(万元) | 成本降低值(万元) | 功能改进顺序 |
| F1 | 14 | 0.350 | 568 | 0.214 | 1.636 | 902.3 | -334.3 | ⑤ |
| F2 | 9 | 0.225 | 426 | 0.161 | 1.398 | 580.05 | -154.05 | ④ |
| F3 | 9 | 0.225 | 650 | 0.245 | 0.904 | 580.05 | 69.95 | ② |
| F4 | 4 | 0.100 | 293 | 0.111 | 0.901 | 257.8 | 35.2 | ③ |
| F5 | 4 | 0.100 | 712 | 0.269 | 0.372 | 257.8 | 454.2 | ① |
| 合计 | 40 | 1.000 | 2649 | 1.000 | - | 2578 | 71 | - |
A单位报价=2800-(40-38)×25=2750(万元)
B单位报价=2649-(40-40)×25=2649(万元)
C单位报价=2735-(40-36)×25=2635(万元)
经计算,在不考虑资金时间价值的条件下,采用最低标价法评标时可确定C为中标人。
