1单选题1 / 120
在工程建设的(    )阶段,根据建设项目总体需求,形成相关文件,使得工程质量目标和水平具体化。
查看答案
B. 设计
2单选题2 / 120
在工程竣工验收时,施工单位的质量保修书中应明确规定保修期限。基础设施工程、房屋建筑工程的地基基础和主体结构工程的最低保修期限,在正常使用条件下为(    )。
查看答案
D. 设计文件规定的年限
3单选题3 / 120
监理工程师在进行工程项目质量控制中,应贯彻(    )的职业道德规范。
查看答案
A. 科学、公正、守法
4单选题4 / 120
施工图设计文件的审核是根据国家法律、法规、技术标准与规范,对工程项目的结构安全和强制性标准、规范执行情况等进行的独立审查,审查工作由(    )进行。
查看答案
D. 施工图审查机构
5单选题5 / 120
在正常使用条件下,建筑工程屋面防水工程、有防水要求的卫生间、房间和墙面的防渗漏的最低保修期限为(    )。
查看答案
C. 5年
6单选题6 / 120
在三阶段设计过程中,监理工程师对技术设计图纸的审核应侧重于(    )。
查看答案
B. 各专业设计是否符合预定的质量标准和要求
7单选题7 / 120
X控制图的上、下控制界限UCL和LCL值,理论上应为(    )。
查看答案
D. UCL=X+σ    LCL=X-3σ
8单选题8 / 120
施工质量控制的系统过程,按工程实体质量形成过程的时间阶段可划分为 (    )控制。
查看答案
C. 施工准备、施工过程、竣工验收
9单选题9 / 120
砌筑、钢筋作业劳务分包企业的资质(    )。
查看答案
C. 分为一、二级
10单选题10 / 120
在现场施工准备的质量控制中,项目监理机构对工程施工测量放线的复核控制工作应由(    )负责。
查看答案
C. 测量专业监理工程师
11单选题11 / 120
施工承包单位提出的技术修改问题一般由(    )组织承包单位和现场设计代表参加,经各方同意后签字并形成纪要,做为工程变更单附件,经总监理工程师批准后实施。
查看答案
B. 专业监理工程师
12单选题12 / 120
监理工程师进行隐蔽工程质量验收的前提是(    ),并对施工单位的《_______报验申请表》及相关资料进行审查。
查看答案
C. 施工单位已经自检并合格
13单选题13 / 120
承包单位经过整改具备恢复施工条件时,应报送复工申请,经(    )现场复查认为符合继续施工的条件,总监理工程师签署复工报审表。
查看答案
B. 专业监理工程师
14单选题14 / 120
在施工过程中,现场组装的大型临时设备在投入使用前应经过(    )批准。
查看答案
A. 承包单位上级安全主管部门和专业监理工程师
15单选题15 / 120
平行检验是(    )利用一定的检查或检测手段在承包单位自检的基础上,按照一定的比例独立进行检查或检测的活动。
查看答案
B. 监理工程师
16单选题16 / 120
设备检查验收前,设备安装单位要提交设备检查验收方案,经(    )审查同意后实施。
查看答案
A. 监理工程师
17单选题17 / 120
对于关键工序部位或隐蔽工程的质量检验,应采用(    )。
查看答案
B. 全数检验
18单选题18 / 120
施工质量验收中,检验批质量验收记录应由(    )填写验收结论并签字认可。
查看答案
C. 专业监理工程师
19单选题19 / 120
单位工程的观感质量应由验收人员进行现场检查,最后由(    )确认。
查看答案
D. 各单位验收人员共同
20单选题20 / 120
单位(子单位)工程质量控制资料核查记录中的结论,应由(    )共同签认。
查看答案
B. 项目经理、总监理工程师
21单选题21 / 120
单位工程质量验收结论由(    )填写。
查看答案
B. 监理单位
22单选题22 / 120
施工过程中的分部工程验收时,对于地基基础、主体结构分部工程,应由(    )组织验收。
查看答案
B. 总监理工程师
23单选题23 / 120
不经竣工验收就交付使用常常是导致工程质量问题的重要原因,这是因(    )而致。
查看答案
D. 违背建设程序
24单选题24 / 120
工程质量问题出现后,为防止其进一步恶化而发生质量事故,一定要注意质量问题的(    )。
查看答案
C. 可变性
25单选题25 / 120
有权要求事故单位整理编写质量事故处理报告,并审核确认,组织将有关技术资料归档的是(    )。
查看答案
A. 监理工程师
26单选题26 / 120
监理工程师对工程质量事故调查组提出的技术处理意见,可组织相关单位研究,责成相关单位完成(    )后,予以审核签认。
查看答案
B. 技术处理方案
27单选题27 / 120
抽样检验中,将不合格产品判为合格而误收时所发生的风险称为(    )。
查看答案
B. 用户风险
28单选题28 / 120
工程质量事故发生后,总监理工程师首先应进行的工作是签发《工程暂停令》,并要求施工单位采取(    )的措施。
查看答案
B. 防止事故扩大并保护好现场
29单选题29 / 120
建设工程投资中的积极投资部分是指(    )。
查看答案
B. 设备工器具购置费
30单选题30 / 120
衡量一个企业质量管理体系有效性的总指标是(    )。
查看答案
D. 顾客满意程度
31单选题31 / 120
夜间施工增加费、材料二次搬运费属于(    )的内容。
查看答案
B. 措施费
32单选题32 / 120
产品的认证标志中,表示强制认证标志的是(    )。
查看答案
D. 3C标志
33单选题33 / 120
项目可行性研究的核心内容是(    )。
查看答案
D. 项目经济评价
34单选题34 / 120
初步设计阶段投资控制的目标是(    )。
查看答案
D. 投资估算
35单选题35 / 120
建设工程施工图设计阶段的投资控制目标是(    )。
查看答案
A. 设计概算
36单选题36 / 120
某新建项目,建设期为3年,共向银行贷款1200万元。其中:第1年400万元,第2年500万元,第3年300万元,年利率为5%。则该项目的建设期利息为(    )万元。
查看答案
C. 97.65
37单选题37 / 120
某新建项目,建设期为2年,估计需向银行贷款2000万元,贷款时间安排为:第一年1000万元,第2年1000万元。年利率为10%,用复利法计算的该项目建设期贷款利息为(    )万元。
查看答案
C. 205
38单选题38 / 120
某进口设备按人民币计算,离岸价830万元,到岸价920万元,银行财务费4.15万元,外贸手续费13.8万元,增值税198.72万元,进口设备检验鉴定费3万元,进口关税率20%。则该进口设备的抵岸价为(    )万元。
查看答案
C. 1320.67
39单选题39 / 120
某企业第1年初向银行借款500万元,年利率为7%,银行规定每季度计息一次。若企业向银行所借本金与利息均在第4年末一次支付,则支付额为(    )万元。
查看答案
A. 659.97
40单选题40 / 120
根据《建设工程工程量清单计价规范》的规定,综合单价中不包括(    )。
查看答案
D. 税金
41单选题41 / 120
某监理公司计划第5年末购置一套20万元的检测设备,拟在这5年内每年末等额存入一笔资金到银行作为专用基金,银行存款年利率为10%,按复利计算,则每年等额存入的资金额应不少于(    )万元。
查看答案
D. 3.276
42单选题42 / 120
某企业向银行借款,甲银行年利率8%,每年计息一次;乙银行年利率7.8%,每季度计息一次。则(    )。
查看答案
A. 甲银行实际利率低于乙银行实际利率
43单选题43 / 120
如果由于设计方案发生重大变更,使预算严重突破批准的概算,则(    )。
查看答案
C. 应重新编制或修改初步文件,另行编制修改初步设计的概算报原审批单位审批
44单选题44 / 120
在项目财务评价中,当借款偿还期(    )时,即认为方案具有清偿能力。
查看答案
C. 小于贷款机构要求期限
45单选题45 / 120
在采用成本加酬金合同价时,为了控制投资,最好采用(    )。
查看答案
D. 最高限额成本加固定最大酬金
46单选题46 / 120
在设计阶段,运用价值工程方法的目的是(    )。
查看答案
B. 提高价值
47单选题47 / 120
根据《招标法》和国家计委的有关规定,全部或者部分使用国有资金投资或者国家融资的项目,其重要设备、材料的采购,单项合同估算价在(    )万元人民币以上的,必须进行招标。
查看答案
C. 100
48单选题48 / 120
根据设计要求,在施工过程中对某屋架结构进行破坏性试验,以提供和验证设计数据,则该项费用应在(    )中支出。
查看答案
A. 业主方的研究试验费
49单选题49 / 120
当工程总报价确定后,通过调整工程量清单内某些项目的单价,使其不影响中标,但又能在结算时获得较好的经济效益的投标报价技巧称为(    )。
查看答案
B. 不平衡报价法
50单选题50 / 120
对于承包商来说,下列合同中风险最小的是(    )合同。
查看答案
D. 成本加固定金额酬金
51单选题51 / 120
我国现实行建筑安装工程价款结算相当一部分是按月结算方式。若发包人不按合同约定支付月进度款,双方又未达成延期付款协议,导致施工无法进行,由(    )承担违约责任。
查看答案
C. 发包人
52单选题52 / 120
根据FIDIC施工合同条件的约定,在施工过程中发生了一个有经验的承包商也无法预见的地质条件变化,导致工程延误和费用增加,则承包商可索赔(    )。
查看答案
B. 工期、成本,不能索赔利润
53单选题53 / 120
工程项目竣工决算应包括(    )全过程的全部实际支出费用。
查看答案
C. 从筹建到竣工投产
54单选题54 / 120
某混凝土结构工程,工程量清单中估计工程量为3000m3,合同规定混凝土结构工程综合单价为550元/ m3,实际工程量超过估计工程量10%以上时,单价调整为540元/m3.工程结束时承包商实际完成混凝土结构工程量为4000 m3,则该项工程结算款为(    )万元。
查看答案
C. 219.3
55单选题55 / 120
监理工程师控制建设工程进度的组织措施是指(    )。
查看答案
D. 建立工程进度报告制度
56单选题56 / 120
竣工决算是指建设工程从(    )到竣工所发生的所有实际支出。
查看答案
A. 筹建
57单选题57 / 120
监理工程师控制工程建设进度时,采取经济措施的主要目的是为了(    )。
查看答案
D. 保证资金供应
58单选题58 / 120
受业主委托实施设计阶段和施工阶段的监理时,为了确保进度控制目标的实现,监理工程师不仅要审查设计单位和施工单位提交的进度计划,还要编制(    )。
查看答案
B. 监理进度计划
59单选题59 / 120
在建设工程进度控制计划体系中,具体安排单位工程的开工日期和竣工日期的计划是(    )。
查看答案
D. 工程项目总进度计划
60单选题60 / 120
建设工程组织流水施工时,用来表达流水施工在施工工艺方面进展状态的参数之一是(    )。
查看答案
B. 流水强度
61单选题61 / 120

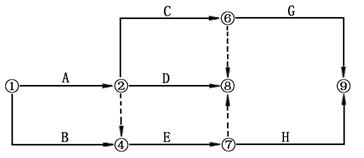

根据下表给定的逻辑关系绘制的某分部工程双代号网络计划如下图所示,其作图错误的是(    )。

工作名称ABCDEGH
紧前工作——AAA、BCE

查看答案
D. 有多个终点节点
62单选题62 / 120
某分部工程有3个施工过程,各分为4个流水节拍相等的施工段,各施工过程的流水节拍分别为6、4、4天。如果组织加快的成倍节拍流水施工,则专业工作队数和流水施工工期分别为(    )。
查看答案
D. 7个和20天
63单选题63 / 120
在工程施工过程中,监理工程师检查实际进度时发现某工作的总时差由原计划的5天变为3天,则说明工作M的实际进度(    )。
查看答案
C. 拖后8天,影响工期3天
64单选题64 / 120

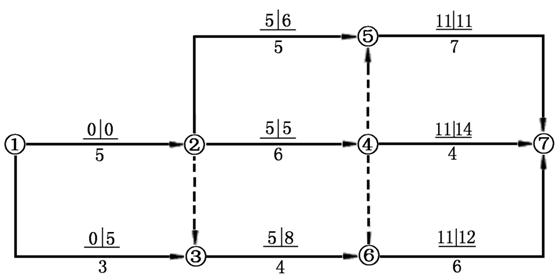

在某工程双代号网络计划中,工作N的最早开始时间和最迟开始时间分别为第20天和第25天,其持续时间为9天。该工作有两项紧后工作,它们的最早开始时间分别为第32天和第34天,则工作N的总时差和自由时差分别为(    )天。
查看答案
D. 5和3
65单选题65 / 120
网络计划中工作与其紧后工作之间的时间间隔应等于该工作紧后工作的(    )。
查看答案
A. 最早开始时间与该工作最早完成时间之差
66单选题66 / 120
在工程网络计划中,关键线路是指(    )的线路。
查看答案
D. 双代号时标网络计划中无波形线
67单选题67 / 120
在网络计划工期优化过程中,当出现两条独立的关键线路时,在考虑对质量、安全影响的基础上,优先选择的压缩对象应是这两条关键线路上(    )的工作组合。
查看答案
B. 直接费用率之和最小
68单选题68 / 120
在建设工程进度监测过程中,监理工程师要想更准确地确定进度偏差,其中的关键环节是(    )。
查看答案
D. 对所获得的实际进度数据进行加工处理
69单选题69 / 120
在工程网络计划的实施过程中,如果需要确定某项工作进度偏差对紧后工作最早开始时间的影响程度,应根据(    )的差值进行确定。
查看答案
A. 自由时差与进度偏差
70单选题70 / 120
当工程网络计划的工期优化过程中出现多条关键线路时,必须(    )。
查看答案
D. 将各条关键线路的总持续时间压缩相同数值
71单选题71 / 120
在工程网络计划的工期优化过程中,当出现多条关键线路时,必须(    )。
查看答案
A. 将各条关键线路的总持续时间压缩同一数值
72单选题72 / 120
在建设工程进度监测过程中,定期召开现场会议属于(    )的主要方式。
查看答案
C. 进度计划执行中的跟踪检查
73单选题73 / 120
在双代号时标网络计划中,若某工作箭线上没有波形线,则说明该工作(    )。
查看答案
D. 自由时差不超过总时差
74单选题74 / 120
在建设工程网络计划实施中,某项工作实际进度拖延的时间超过其总时差时,如果不改变工作之间的逻辑关系,则调整进度汁划的方法是(    )。
查看答案
B. 缩短关键线路上该工作后续工作的持续时间
75单选题75 / 120
在网络计划工期优化过程中,当出现两条独立的关键线路时,应选择的压缩对象分别是这两条关键线路上(    )的工作。
查看答案
D. 直接费用率最小
76单选题76 / 120
监理工程师编制的施工进度控制工作细则所包括的内容之一是(    )。
查看答案
A. 施工进度控制目标分解图
77单选题77 / 120
某分项工程实物工程量为1500平方米,该分项工程人工产量定额为5平方米/工日,计划每天安排2班,每班10人完成该分项工程,则其持续时间为(    )天。
查看答案
A. 15
78单选题78 / 120
某分项工程实物工程量为22 000 m ,该分项工程人工产量定额为55m 3/工日,计划每天安排2班、每班10人完成该分项工程,则其持续时间为(    )天。
查看答案
B. 20
79单选题79 / 120
某工作是由三个性质相同的分项工程合并而成的。各分项工程的工程量和时间定额分别是:Q1=2300m ,Q2=3400 m ,Q3=2700 m ;H1=0.15工日/m ,H2=0.20工日/m ,H3=0.40工日/m .则该工作的综合时间定额是(    )工日/m 。
查看答案
C. 0.25
80单选题80 / 120
在建设工程施工阶段,为了减少或避免工程延期事件的发生,监理工程师应 (    )。
查看答案
A. 提醒业主履行施工合同中的职责
81多选题81 / 120
工程建设的不同阶段,对工程项目质量的形成起着不同的作用和影响,下列说法中正确的有(    )。
查看答案
A. 工程竣工验收应考核项目质量是否达到要求 B. 工程施工直接关系到工程的安全可靠,使用功能的保证 E. 工程竣工验收应考核项目质量是否符合决策阶段确定的质量目标和水平
82多选题82 / 120
GB/T19000-2000族标准中对质量的定义是:“一组固有特性满足要求的程度”。其中满足要求应包括(    )的需要和期望。
查看答案
A. 图纸中明确规定 B. 组织惯例 D. 行业规则 E. 其它相关方利益
83多选题83 / 120
勘察阶段监理工程师对勘察现场作业的质量控制,应重点检查的内容包括(    )。
查看答案
B. 现场作业人员的情况 C. 原始资料取得的方法、手段 E. 所使用的仪器设备的情况
84多选题84 / 120
监理工程师对勘察成果的审核与评定是勘察阶段最重要的监理工作,勘察成果应 (    )。
查看答案
A. 按规定的程序进行审批 C. 按质量管理有关程序进行检查和验收 D. 满足技术标准和合同规定的要求 E. 满足勘察任务书的要求
85多选题85 / 120
施工图设计阶段的监理工作是(    )。
查看答案
A. 督促并控制设计单位按照委托设计合同约定的日期,保质、保量、准时交付施工图及概(预)算文件 B. 审核设计单位交付的施工图及概(预)算文件,并提出评审验收报告 C. 根据有关法规的规定,对报送施工图进行审查 D. 编写工作总结报告,整理归档监理资料
86多选题86 / 120
监理工程师对施工单位报送的施工组织设计文件,应重点审查(    )。
查看答案
A. 文件编制与审批程序的符合性 B. 施工技术方案的针对性 D. 施工方法的可操作性 E. 施工安全、环保、消防等是否符合规定
87多选题87 / 120
影响工程项目质量的环境因素包括(    )。
查看答案
A. 工程技术环境 C. 管理环境 E. 劳动环境
88多选题88 / 120
施工过程中,对材料构配件见证取样的要求包括(    )。
查看答案
B. 送往试验室的样品要填“送验单” C. 样品需加封后送往试验室 D. 负责见证取样的监理工程师要在质量监督机构备案 E. 见证取样的试验费用由承包单位支付
89多选题89 / 120
涉及安全和使用功能的地基基础、主体结构、有关安全及重要使用功能的安装分部工程,除具备验收的基本条件外,还应进行有关(    )。
查看答案
A. 见证取样送样试验 B. 抽样检测
90多选题90 / 120
设备安装准备阶段,监理工程师质量控制的要点包括(    )。
查看答案
A. 审查设备安装施工组织设计 C. 检查相关土建施工是否满足设备安装要求 E. 检查安装作业的劳动组织
91多选题91 / 120
工程质量事故处理依据应包括(    )。
查看答案
A. 质量事故的实况资料 B. 有关的合同文件 D. 相关的建设法规 E. 相关的设计文件
92多选题92 / 120
施工质量验收层次的划分中,安装工程的检验批可按(    )来划分。
查看答案
A. 设计系统 E. 组别
93多选题93 / 120
工程质量数据的抽样检验的优点包括()。
查看答案
A. 具有充分的代表性 B. 准确性高 C. 可用于破坏性检验 D. 较经济
94多选题94 / 120
工程质量会受到各种因素的影响,下列属于系统性因素的有(    )。
查看答案
B. 机械设备过度磨损 C. 设计中的安全系数过小 D. 施工虽然按规程进行,但规程已更改 E. 施工方法不当
95多选题95 / 120
认证机构对获准认证的供方质量管理体系实施监督管理的工作包括(    )。
查看答案
A. 认证注销、暂停 B. 认证有效期的延长 C. 供方通报、监督检查 E. 认证撤销
96多选题96 / 120
在处理工程质量事故过程中,项目监理机构应履行的工作职责是(    )。
查看答案
A. 签认质量事故处理报告 C. 核签技术处理方案 D. 监督施工单位的事故处理施工 E. 组织对事故处理结果的检查验收和鉴定
97多选题97 / 120
下列费用不属于建设项目静态投资的是(    )。
查看答案
B. 建设期贷款利息 C. 新开征税费 E. 汇率变动部分
98多选题98 / 120
按《建筑安装工程费用项目组成》(建标[2003]206号)规定,措施费包括(    )。
查看答案
A. 环境保护费 B. 文明施工费 D. 安全施工费 E. 脚手架摊销费
99多选题99 / 120
国民经济评价与财务评价在(    )方面存在差异。
查看答案
B. 费用和效益的划分 D. 采用的价格 E. 评价角度
100多选题100 / 120
按建设工程特点分类,可将定额分为(    )。
查看答案
B. 安装工程定额 D. 建筑工程定额
101多选题101 / 120
项目环境影响评价的原则包括(    )。
查看答案
A. 符合环境保护法律法规 D. 力求环境效益与经济效益相统一 E. 注重资源综合利用
102多选题102 / 120
建设项目财务评价中的盈利能力分析指标包括(    )。
查看答案
A. 财务内部收益率 C. 投资回收期 E. 财务净现值
103多选题103 / 120
属于静态评价指标的是(    )。
查看答案
B. 投资回收期 D. 投资利润率 E. 投资利税率
104多选题104 / 120
用重点审查法审查施工图预算时,审查的重点有(    )。
查看答案
B. 工程量大的分项工程 C. 单价高的分项工程 D. 各项费用的计取基础
105多选题105 / 120
《建筑工程施工发包与承包计价管理办法》(建设部令第107号)规定,建设工程招标投标的计价可采用(    )。
查看答案
A. 工料单价法 D. 综合单价法
106多选题106 / 120
根据FIDIC施工合同条件规定,导致工程延误和成本增加,允许承包商索赔利润的情况有(    )。
查看答案
A. 业主未能提供现场 C. 设计错误
107多选题107 / 120
FIDIC合同条件下工程支付的条件为(    )。
查看答案
A. 工程变更项目必须有监理工程师的变更通知 B. 工程变更价款的确定必须有造价工程师的签字 E. 承包商的工作使监理工程师满意
108多选题108 / 120
下列费用支出中,形成建设项目新增固定资产的有(    )。
查看答案
A. 建设期利息 D. 联合试运转费
109多选题109 / 120
建设单位进度控制的计划系统包括(    )。
查看答案
A. 工程项目前期工作计划 B. 工程项目建设总进度计划 E. 工程项目年度计划
110多选题110 / 120
在建设单位的进度计划系统中,工程项目年度计划的编制依据有(    )。
查看答案
A. 工程项目建设总进度计划 C. 批准的设计文件
111多选题111 / 120
当监理工程师协助业主将某建设项目的设计和施工任务发包给一个承包商后,需要审核的进度计划有(    )。
查看答案
B. 工程设计总进度计划 D. 工程施工总进度计划 E. 单位工程施工进度计划
112多选题112 / 120
下列关于流水施工的表述中,正确的有(    )。
查看答案
B. 划分施工段的目的就是为了组织流水施工 C. 流水步距的大小取决于流水节拍及流水施工的组织方式 D. 专业工作队数不会少于参加流水的施工过程数 E. 施工段的数目要满足合理组织流水施工的要求
113多选题113 / 120

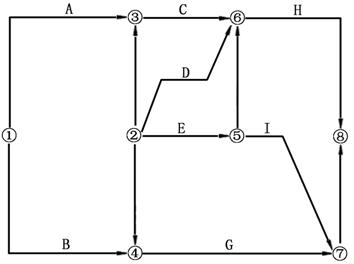

某分部工程双代号网络图如下图所示,其作图错误表现为(    )

查看答案
A. 有多个起点节点 E. 有多余虚工作
114多选题114 / 120
某工程双代号网络计划如下图所示,图中已标出每项工作的最早开始时间和最迟开始时间,该计划表明(    )。

查看答案
A. 工作2-4的总时差为零 B. 工作6-7为非关键工作 E. 工作1-3的自由时差为2
115多选题115 / 120
在建设工程施工阶段,监理工程师控制进度的工作内容包括(    )。
查看答案
A. 施工进度控制目标实现的风险分析 C. 督促承包单位整理技术资料 E. 协助承包单位实施进度计划
116多选题116 / 120
在工程网络计划中,关键工作是(    )的工作。
查看答案
B. 总时差最小 D. 关键线路上
117多选题117 / 120
在工程建设设计阶段,监理工程师控制进度的主要任务包括(    )。
查看答案
B. 审核设计总进度计划 C. 审核各专业工程的出图计划 E. 监督设计工作进度计划的实施
118多选题118 / 120
为更好地了解建设工程实际进展情况,由监理工程师提供的进度报表格式的内容一般包括(    )。
查看答案
A. 工作的开始时间与完成时间 B. 工作间的逻辑关系 E. 各工作时差的利用
119多选题119 / 120
在建设工程施工阶段,当通过压缩网络计划中关键工作的持续时间来缩短工期时,通常采取的组织措施有(    )。
查看答案
B. 增加每天的施工班次 C. 增加劳动力和施工机械的数量
120多选题120 / 120
为了控制物资供应进度,监理工程师协助业主进行物资供应决策的工作内容包括(    )。
查看答案
A. 根据设计图纸和进度计划确定物资供应要求 D. 提出对物资供应单位的要求及其在财务方面应负的责任 E. 提出物资供应分包方式及分包合同清单
