建筑类注册监理工程师建设工程质量、投资、进度控制

2009年监理工程师考试《质量、投资、进度控制》试卷

120 题含答案建设工程质量、投资、进度控制
共 120 题返回本类
1单选题1 / 120
建设工程质量特性中,“满足使用目的的各种性能”称为工程的(    )。
查看答案
A. 适用性
2单选题2 / 120
监理工程师在工程质量控制中,应遵循质量第一、预防为主、坚持质量标准、(    )的原则。
查看答案
A. 以人为核心
3单选题3 / 120
我国建设工程质量监督管理的具体实施者是(    )。
查看答案
B. 工程质量监督机构
4单选题4 / 120
建设工程质量保修书应由(    )出具。
查看答案
C. 承包单位向建设单位
5单选题5 / 120
监理工程师在勘察阶段质量控制工作的要点之一是(    )。
查看答案
B. 勘察工作方案的审查
6单选题6 / 120
项目监理机构对初步设计成果审核后应提出(    )。
查看答案
D. 评估报告
7单选题7 / 120
技术设计阶段监理工程师在审核技术文件的同时,还应审核相应的(    )文件。
查看答案
B. 修正概算
8单选题8 / 120
施工图设计交底的目的是设计单位向施工单位和监理单位进行(    )和说明。
查看答案
D. 设计意图的传达
9单选题9 / 120
下列活动中,属于监理工程师施工准备质量控制工作的是(    )。
查看答案
A. 施工生产要素配置质量审查
10单选题10 / 120
承包单位提出的见证取样送检的试验室,监理工程师应(    )。
查看答案
B. 进行实地考察
11单选题11 / 120
承包单位提出的技术修改要求,经相关各方同意后还须经(    )批准才实施。
查看答案
C. 总监理工程师
12单选题12 / 120
工所需原材料、半成品或构配件,经(    )审查并确认其合格后方准进场用。
查看答案
C. 监理工程师
13单选题13 / 120
理工程师对施工现场计量作业的控制中,主要是检查(    )。
查看答案
B. 操作方法
14单选题14 / 120
理工程师发现施工现场有不合格的构配件时,应(    )。
查看答案
C. 责令做出标识,限期清除出场
15单选题15 / 120
下列施工成品中,适合用防护措施保护的是(    )。
查看答案
A. 清水楼梯踏步
16单选题16 / 120
理工程师要对施工质量做出独立判断,必须应用(    )手段取得依据。
查看答案
B. 平行检验
17单选题17 / 120
生产厂家订购设备,其质量控制工作的首要环节是对(    )进行评审。
查看答案
B. 合格供货厂商
18单选题18 / 120
厂家设备制造的质量监控,可采用驻厂监造、巡回监控和(    )方式。
查看答案
B. 设置质量控制点监控
19单选题19 / 120
“纵向受力钢筋连接方式应符合设计要求”属《建筑工程施工质量统一验收标准》中质量检验的(    )。
查看答案
A. 主控项目
20单选题20 / 120
按照建筑工程施工质量验收层次的划分,具备独立施工条件并能形成独立使用功能的建筑物及构筑物为一个(    )。
查看答案
A. 单位工程
21单选题21 / 120
在制定检验批的抽样方案时,为合理分配生产方和使用方的风险,主控项目对应于合格质量水平的a 和b 值均不宜超过(    )。
查看答案
A. 5%
22单选题22 / 120
建筑工程施工质量验收中,经返工重做或更换器具、设备的检验批,应(    )。
查看答案
B. 重新进行验收
23单选题23 / 120
工程质量事故处理方案的类型有返工处理、不做处理和(    )。
查看答案
A. 修补处理
24单选题24 / 120
工程质量事故处理方案的确定,需要按照一般处理原则和基本要求进行,其一般处理原则是(    )。
查看答案
A. 正确确定事故性质、处理范围
25单选题25 / 120
按照我国现行规定,建设工程严重质量事故的调查组由(    )。
查看答案
B. 省、自治区、直辖市建设行政主管部门组织
26单选题26 / 120
对总体中的全部个体进行编号,然后抽签、摇号确定中选号码,相应的个体即为样品。这种抽样方法称为.(    )。
查看答案
A. 完全随机抽样
27单选题27 / 120
描述质量特性数据离散趋势的特征值是(    )。
查看答案
C. 极差
28单选题28 / 120
质量特性值在质量标准允许范围内的波动是由(    )原因引起的。
查看答案
A. 偶然性
29单选题29 / 120
质量控制图的用途是(    )。
查看答案
A. 分析并控制生产过程质量状态
30单选题30 / 120
在抽样检验方案中,将合格批判定为不合格批而错误地拒收,属于(    )错误。
查看答案
A. 第一类
31单选题31 / 120
在2000 版GB/T19000 族标准质量术语中,“在质量方面指挥和控制组织的协调的活动”称为(    )。
查看答案
C. 质量管理
32单选题32 / 120
在2000 版GB/T19000 族标准质量术语中,(    )是指“规定组织质量管理体
系的文件”。
查看答案
B. 质量手册
33单选题33 / 120
从确定建设工程投资的依据看,编制估算指标的直接基础是(    )。
查看答案
A. 概算定额
34单选题34 / 120
下列费用中,属于建设工程静态投资的是(    )。
查看答案
A. 基本预备费
35单选题35 / 120
某进口设备装运港船上交货价为200 万美元,国外运费为10 万美元,国外运输保险费为6.5 万美元,外贸手续费率为1.5%。美元兑人民币的汇率为6.85。则该进口设备的到岸价为(    )万元人民币。
查看答案
C. 1483.03
36单选题36 / 120
某工程以人工费为基础计算建筑安装工程费。该工程直接工程费为400 万元,其中人工费为100 万元;措施费为直接工程费的5%,其中人工费占50%;间接费费率为30%,利润率为50%,综合计税系数为3.41%。则该工程的建筑安装工程含税造价为(    )万元。
查看答案
D. 525.32
37单选题37 / 120
国际工程项目建筑安装工程费用构成中,分包费的数额等于(    )。
查看答案
D. 分包商报价及相应总包管理费
38单选题38 / 120
下列费用中,属于生产准备费的是(    )。
查看答案
B. 生产职工培训费
39单选题39 / 120
按照建设程序,可以将建设工程定额分为(    )。
查看答案
A. 预算定额、概算定额和估算指标
40单选题40 / 120
根据《建设工程工程量清单计价规范》,下列工程项目中必须采用工程量清单计价的是(    )。
查看答案
B. 地方政府投资的城市绿化工程
41单选题41 / 120
采用工程量清单招标的工程,工程量清单的准确性和完整性由(    )负责。
查看答案
B. 招标人
42单选题42 / 120
建设工程项目可行性研究报告中的重大技术(经济)方案至少应进行(    )个方案的比选。
查看答案
A. 2
43单选题43 / 120
某拟建化工项目生产能力为年产量300 万吨。已知已建年产量为100 万吨的同类项目的建设投资为5000 万元,生产能力指数为0.7,拟建项目建设时期与已建同类项目建设时期相比的综合价格指数为1.1。则按生产能力指数法估算的拟建项目的建设投资为(    )万元。
查看答案
D. 11867.18
44单选题44 / 120
某项目建设期为3 年。建设期间共向银行贷款1500 7 玩,其中第1 年初贷款1000万元,第2 年初贷款500 万元;贷款年利率6%,复利计息。则该项目的贷款在建设期末的终值为(    )万元。
查看答案
C. 1752.82
45单选题45 / 120
用价值工程原理进行设计方案的优选,就是要从多个备选方案中选出(    )
的方案。
查看答案
C. 价值最高
46单选题46 / 120
FIDIC 合同条件下,工程费用支付的必要条件之一是(    )。
查看答案
B. 承包商的工作使工程师满意
47单选题47 / 120
当初步设计有详细设备清单时,编制设备安装工程概算精确性较高的方法是(    )。
查看答案
D. 预算单价法
48单选题48 / 120
某工程在施工图预算审查时,审查人员利用各分部分项工程的单位建筑面积工程量基本指标比较预算中相应分部分项工程的工程量,并据此对部分工程量进行详细审查。这种审查方法称为(    )。
查看答案
B. 筛选审查法
49单选题49 / 120
标底价格在招投标过程中的主要作用是作为(    )。
查看答案
C. 评定标价的参考值
50单选题50 / 120
下列关于建设工程固定总价合同的说法中,错误的是(    )。
查看答案
C. 要求初步设计已完成并可以估算出工程量
51单选题51 / 120
施工阶段监理工程师进行投资控制的技术措施之一是(    )。
查看答案
C. 审核施工方案
52单选题52 / 120
为了解决一些包干项目或较大工程项目的支付时间过长、影响承包商的资金流动等问题,在工程计量时可以采用(    )。
查看答案
B. 分解计量法
53单选题53 / 120
由于业主的原因导致承包商租赁的设备窝工,该窝工费应按照(    )计算。
查看答案
C. 实际租金
54单选题54 / 120
某混凝土结构工程,合同计划价为1000 万元。5 月底拟完成合同计划价的80%,实际完成合同计划价的70%,5 月底实际结算工程款750 万元,则5 月底的投资偏差和进度偏差分别为(    )。
查看答案
B. 超支50 万元、拖后100 万元
55单选题55 / 120
建设工程竣工决算的内容不包括(    )。
查看答案
D. 竣工工程施工图预算
56单选题56 / 120
新增固定资产的价值构成应包括(    )。
查看答案
A. 预备费
57单选题57 / 120
为了实现进度控制目标,监理工程师根据建设工程的具体情况,制定了下列进度控制措施,其中属于组织措施的是(    )。
查看答案
B. 建立图纸审查、工程变更和设计变更管理制度
58单选题58 / 120
在施工阶段,为了确保进度控制目标的实现,监理工程师需要编制(    )。
查看答案
C. 监理进度计划
59单选题59 / 120
在建设单位的计划系统中,根据初步设计中确立的建设工期和工艺流程,具体安排单位工程的开工日期和竣工日期的计划,称为(    )。
查看答案
A. 工程项目总进度计划
60单选题60 / 120
建设工程组织流水施工时,用来表达流水施工在空间布置上开展状态的参数有(    )。
查看答案
B. 流水节拍和流水步距
61单选题61 / 120
固定节拍流水施工与加快的成倍节拍流水施工相比较,共同的特点是(    )。
查看答案
A. 相邻专业工作队的流水步距相等
62单选题62 / 120
某分部工程有3 个施工过程,各分为5 个流水节拍相等的施工段组织加快的成倍节拍流水施工。已知各施工过程的流水节拍分别为4、6、4 天,则流水步距和专业工作队数分别为(    )。
查看答案
D. 2 天和7 个
63单选题63 / 120
某分部工程有两个施工过程,分为4 个施工段组织流水施工,流水节拍分别为3、4、4、5 天和4、3、4、5 天,则流水步距为(    )天。
查看答案
C. 5
64单选题64 / 120
在工程网络计划中,某项工作的最迟完成时间与最早完成时间的差值为该工作的(    )。
查看答案
B. 总时差
65单选题65 / 120
在双代号网络计划中,当计划工期等于计算工期时,如果某项工作的开始节点和完成节点均为关键节点,则该工作(    )。
查看答案
A. 总时差和自由时差必然相等
67单选题67 / 120

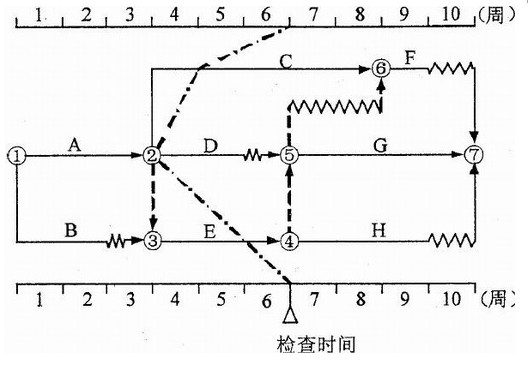

在工程网络计划中,关键线路是指(    )的线路。
查看答案
D. 双代号时标网络计划中无波形线
68单选题68 / 120
某工程双代号时标网络计划如下图所示,其中工作B 的总时差为(    )周。

查看答案
B. 1
69单选题69 / 120
在68 题所示的双代号时标网络计划中,如果A、E、G 三项工作共用一台施工机械而必须顺序施工,则该施工机械在现场的最小闲置时间为(    )周。
查看答案
A. 1
70单选题70 / 120
工程网络计划的费用优化是指寻求(    )的过程。
查看答案
C. 工程总成本最低时工期安排
71单选题71 / 120
工程网络计划资源优化的目的之一是为了寻求(    )。
查看答案
D. 资源有限条件下的最短工期安排
72单选题72 / 120

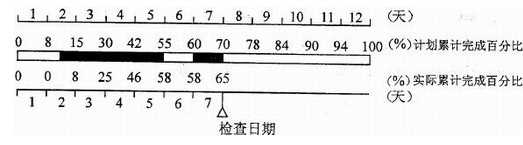

某混凝土工程按计划12 天完成,下图中标出了截止第7 天末的实际施工时间,从图中可以看出(    )。

查看答案
C. 第4 天内计划完成的任务量为12%
73单选题73 / 120

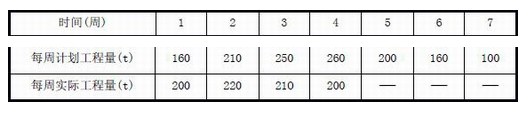

已知某钢筋工程每周计划完成的工程量和第1-4 周实际完成的工程量见下表,则截止第4 周末工程实际进展点落在计划S 曲线的(    )。

查看答案
D. 右侧,表明此时实际进度比计划进度拖后50t
74单选题74 / 120
某工程双代号时标网络计划如下图所示,根据第6 周末实际进度检查结果绘制的前锋线如点划线所示。通过比较可以看出(    )。

查看答案
C. D 工作实际进度拖后3 周,影响工期2 周
75单选题75 / 120
在工程设计过程中,影响进度的主要因素之一是(    )。
查看答案
D. 设计各专业之间的协调配合程度
76单选题76 / 120
为了有效地控制施工进度,要将施工进度总目标从不同角度进行层层分解,其中按项目组成分解总目标的是(    )。
查看答案
A. 单位工程动用时间
77单选题77 / 120
在施工进度计划中,工作之间由于劳动力、施工机械、材料和构配件等资源的组织和安排需要而形成的逻辑关系,称为(    )。
查看答案
C. 组织关系
78单选题78 / 120
施工进度检查的主要方法是将经过整理的实际进度数据与计划进度数据进行比较,其目的是(    )。
查看答案
D. 发现进度偏差及其大小
79单选题79 / 120
为了确保进度控制目标的实现,通过缩短某些工作持续时间的方法调整施工进度计划时,可采用的组织措施是(    )。
查看答案
D. 增加工作面和施工队伍
80单选题80 / 120
监理工程师受业主委托控制物资供应进度的主要工作内容之一是(    )。
查看答案
A. 编制物资供应计划
81多选题81 / 120
建设工程质量特性表现为适用性、经济性、可靠性及(    )等。
查看答案
A. 耐久性 B. 安全性 C. 与环境的协调性
82多选题82 / 120
工程监理单位实施工程质量监理的依据有(    )。
查看答案
A. 法律法规 B. 有关技术标准和设计文件 D. 工程承包合同 E. 工程监理合同
83多选题83 / 120
监理工程师在考核设计单位资质时,检查其营业执照的重点有(    )。
查看答案
B. 有效期 C. 年检情况
84多选题84 / 120
根据《建筑业企业资质管理规定》,施工承包企业按照承包工程能力划分为(    )序列。
查看答案
A. 施工总承包 C. 专业承包 E. 劳务分包
85多选题85 / 120
监理工程师审查承包单位施工组织设计时,应着重审查其是否(    )。
查看答案
A. 按规定程序编审 B. 充分分析了施工条件 D. 采用了先进适用的技术方案 E. 有健全的质量保证措施
86多选题86 / 120
认定施工图纸合法性的依据包括图纸是否(    )。
查看答案
B. 按规定经有关部门审核批准 C. 经设计单位正式签署 D. 得到建设单位同意
87多选题87 / 120
设置施工质量控制点是施工过程质量控制的有效方式,可以作为质量控制点的有(    )。
查看答案
A. 关键作业工序 C. 关键施工技术 D. 关键施工顺序 E. 关键施工环境
88多选题88 / 120
作业技术交底是具体落实施工组织设计或施工方案的措施,交底的主要内容包括(    )。
查看答案
B. 施工方法和手段 C. 质量要求和验收标准 D. 施工中需注意的问题 E. 意外情况的应急措施
89多选题89 / 120
设备安装过程的质量控制主要包括(    )。
查看答案
A. 设备基础检验 B. 设备就位和调平找正 C. 复查与二次灌浆 E. 设备安装质量记录资料的控制
90多选题90 / 120
建筑工程施工质量验收中,检验批质量验收的内容包括(    )检查。
查看答案
A. 质量资料 C. 主控项目 E. 一般项目
91多选题91 / 120
地基基础、主体结构分部工程的验收,应由总监理工程师组织(    )进行。
查看答案
A. 勘察、设计单位工程项目负责人 C. 施工单位技术、质量负责人
92多选题92 / 120
工程质量事故的特点有(    )。
查看答案
A. 复杂性 B. 严重性 C. 可变性 D. 多发性
93多选题93 / 120
工程质量事故发生后,总监理工程师签发《工程暂停令》的同时,应要求(    )。
查看答案
A. 采取必要措施防止事故扩大 B. 保护好事故现场 D. 事故发生单位按规定要求向主管部门上报
94多选题94 / 120
在质量管理中,直方图法的用途有(    )。
查看答案
A. 分析判断产品的质量状况 B. 估算施工生产过程总体的不合格品率 C. 评价过程能力
95多选题95 / 120
当质量控制图同时满足(    )时,可认为生产过程基本处于稳定状态。
查看答案
A. 点子全部落在控制界限之内 C. 控制界限内的点子排列没有缺陷
96多选题96 / 120
认证机构对申请单位的质量管理体系审核是认证的关键环节,其基本工作有(    )。
查看答案
B. 文件审核 C. 现场审核 D. 提出审核报告
97多选题97 / 120
项目监理机构在建设工程施工阶段投资控制的任务包括(    )。
查看答案
B. 对建设工程造价目标进行风险分析 D. 审查工程变更价款 E. 进行实际工程量和计划工程量对比
98多选题98 / 120
根据《建筑安装工程费用项目组成》(建标[2003]206 号)的规定,建筑安装工程措施费包括(    )。
查看答案
C. 临时设施费 D. 环境保护费
99多选题99 / 120
下列费用中,属于工程建设其他费用的有(    )。
查看答案
A. 建设单位管理费 C. 生产准备费 D. 工程监理费 E. 工程保险费
100多选题100 / 120
根据《建设工程工程量清单计价规范》,分部分项工程量清单内容中,应按此《规范》规定并可结合工程实际编制的有(    )。
查看答案
B. 项目名称 D. 项目特征
101多选题101 / 120
根据《建设工程工程量清单计价规范》,分部分项工程综合单价构成应包括(    )。
查看答案
A. 直接工程费 B. 企业管理费 D. 利润
102多选题102 / 120
某项目基准收益率为8%,计算期内现金流量如下表(单位:万元)。

依据上述资料进行项目财务评价可以得到的结论有(    )。
查看答案
A. 项目自建设期初开始的静态投资回收期为4 年 B. 项目财务净现值大于零
103多选题103 / 120
既可以用于项目财务评价,也可以用于项目国民经济评价的不确定性分析的方法有(    )。
查看答案
C. 敏感性分析方法 D. 概率分析法
104多选题104 / 120
审查设计概算编制依据时,应着重审查编制依据是否(    )。
查看答案
A. 经过国家或授权机关批准 C. 符合工程的适用范围 D. 符合国家有关部门的现行规定
105多选题105 / 120
采用实物法编制施工图预算涉及的工作内容有(    )。
查看答案
B. 套用消耗定额计算人、料、机消耗量 C. 套市场单价确定人工费、材料费、机械使用费 E. 按市场行情计取其他费用
106多选题106 / 120
进行施工投标报价计算应遵循的原则有(    )。
查看答案
A. 应反映企业技术管理的水平 B. 要满足施工方案、技术措施的要求 E. 采用的报价计算方法科学严谨
107多选题107 / 120
FIDIC 合同条件下,工程量清单以外的费用主要包括(    )。
查看答案
A. 动员预付款 C. 材料预付款 E. 保留金
108多选题108 / 120
根据FIDIC 合同条件,一般可按照均摊法进行计量的有(    )。
查看答案
B. 保养测量设备的费用 C. 保养气象记录设备的费用 D. 为监理工程师提供宿舍的费用
109多选题109 / 120
下列对工程进度造成影响的因素中,属于业主因素的有(    )。
查看答案
A. 不能及时向施工承包单位付款 D. 不能及时提供施工场地条件
110多选题110 / 120
利用横道图表示工程进度计划的特点有(    )。
查看答案
A. 形象、直观,但不能反映出关键工作和关键线路 B. 易于编制和理解,但调整繁琐和费时
111多选题111 / 120
下列施工过程中,作为建造类施工过程而必须列入流水施工进度计划之中的有(    )。
查看答案
B. 基础混凝土浇筑 E. 主体结构工程
112多选题112 / 120
建设工程组织非节奏流水施工的特点有(    )。
查看答案
A. 施工段之间可能有空闲时间 C. 各施工过程在各施工段的流水节拍不全相等 D. 各专业工作队能够在施工段上连续作业 E. 专业工作队数等于施工过程数
113多选题113 / 120
某分部工程双代号网络计划如下图所示,图中的错误有(    )。

查看答案
B. 节点编号有误 D. 多个终点节点
114多选题114 / 120

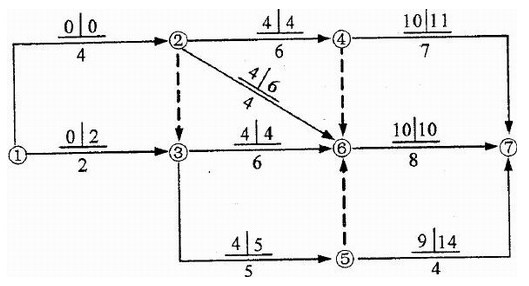

某工程双代号网络计划如下图所示,图中已标出每项工作的最早开始时间和最迟开始时间,该计划表明(    )。

查看答案
A. 工作1~3 的总时差与自由时差相等 B. 工作2~4 和工作3~6 均为关键工作 C. 工作2~6 的总时差与自由时差相等
115多选题115 / 120
在工程网络计划中,关键工作是指(    )的工作。
查看答案
B. 最迟开始时间与最早开始时间的差值最小 D. 最迟完成时间与最早完成时间的差值最小
116多选题116 / 120
某工程单代号搭接网络计划如下图所示,节点中下方数字为该工作的持续时间,其中的关键工作有(    )。

查看答案
B. 工作B E. 工作E
117多选题117 / 120
对建设工程进度计划执行情况进行跟踪检查发现问题后,进度调整系统过程中应开展的工作有(    )。
查看答案
A. 分析产生进度偏差的原因 C. 采取措施调整进度计划 D. 分析进度偏差对后续工作及总工期的影响
118多选题118 / 120
当工程实际进度偏差影响到后续工作、总工期而需要调整进度计划时,可采用(    )等方法改变某些工作的逻辑关系。
查看答案
C. 将顺序进行的工作改为平行作业 D. 将顺序进行的工作改为搭接作业 E. 组织分段流水作业
119多选题119 / 120
在施工进度控制过程中,监理工程师的主要工作内容有(    )。
查看答案
A. 下达工程开工令 C. 组织现场协调会 E. 进行施工进度控制目标实现的风险分析
120多选题120 / 120
当工程延期事件发生后,承包单位应在合同规定的有效期内向监理工程师提交(    )。
查看答案
B. 延期意向通知 D. 详细申述报告
