建筑类注册监理工程师建设工程质量、投资、进度控制
2007年度全国监理工程师执业资格考试试卷建设工程质量、投资、进度控制试卷
120 题含答案建设工程质量、投资、进度控制
1单选题1 / 120
工程建设活动中,形成工程实体质量的决定性环节是( )阶段。
查看答案
B. 工程施工
2单选题2 / 120
工程项目在竣工验收时无法进行工程内在质量的检验,这说明工程质量具有( )特点。
查看答案
A. 隐蔽性
3单选题3 / 120
工程质量控制应该是积极主动地对影响质量的各种因素加以控制,也就是在工程质量控制中应坚持( )的原则。
查看答案
A. 以预防为主
4单选题4 / 120
施工图审查机构对建设项目施工图进行审查后,应将技术性审查报告提交给( )。
查看答案
C. 建设行政主管部门
5单选题5 / 120
工程设计质量是工程质量的关键环节之一,设计质量首先应满足( )。
查看答案
A. 业主所需的功能和使用价值
6单选题6 / 120
在实施勘察工作之前,监理工程师应审核勘察单位编制的( )。
查看答案
B. 勘察方案
7单选题7 / 120
监理单位对施工图纸的审核主要由( )负责组织。
查看答案
C. 总监理工程师
8单选题8 / 120
图纸会审的内容一般不包括( )。
查看答案
D. 图纸是否符合监理规划所提要求
9单选题9 / 120
凡由承包单位负责采购的原材料、半成品和构配件,在采购订货前应向( )申报。
查看答案
C. 监理工程师
10单选题10 / 120
为了确保工程质量,施工单位必须建立完善的自检体系,自检体系中可不包括( )。
查看答案
B. 抽检
11单选题11 / 120
施工过程中见证取样的试验室应是( )。
查看答案
D. 与承包单位没有隶属关系的第三方试验室
12单选题12 / 120
总监理工程师在施工过程中必须下达停工令的情况为( )。
查看答案
D. 承包单位未经许可擅自施工
13单选题13 / 120
施工承包单位的资质等级中,油漆、架线等作业劳务分包企业的资质( )。
查看答案
D. 不分级
14单选题14 / 120
监理工程师对施工单位现场计量操作质量控制的主要内容是( )。
查看答案
C. 检查作业者的操作方法是否得当
15单选题15 / 120
工程项目竣工验收时,需提出“工程质量评估报告”,该报告应由( )提出。
查看答案
D. 项目监理机构
16单选题16 / 120
施工过程中,监理工程师对施工现场监督检查的方式不包括( )。
查看答案
B. 专检
17单选题17 / 120
为确保设备质量,需做好设备检查验收的质量控制,对于重要的关键性大型设备,应由鉴定小组进行检验,鉴定小组的组织者为( )。
查看答案
B. 建设单位
18单选题18 / 120
设备安装检验合格后,经确认满足设备试运行条件,设备安装单位可进行设备试运行,试运行应由( )批准。
查看答案
D. 总监理工程师
19单选题19 / 120
在制定检验批的抽样方案时,应考虑合理分配生产方风险和使用方风险,对于主控项目两类风险的合理控制范围是( )。
查看答案
A. α<5%,β<5%
20单选题20 / 120
隐蔽工程验收时,质量验收记录中的验收结论应由( )签字。
查看答案
C. 专业监理工程师
21单选题21 / 120
施工过程中,检验批的验收应由( )组织。
查看答案
D. 专业监理工工程师
22单选题22 / 120
工程竣工验收过程中,参加验收各方对工程质量验收意见不一致时,应( )。
查看答案
C. 请当地建设行政主管部门或工程质量监督机构协调处理
23单选题23 / 120
严重影响使用功能或工程结构安全,存在重大质量隐患的工程质量事故属于( )。
查看答案
B. 严重质量事故
24单选题24 / 120
施工过程中,若出现需返工弥补的工程质量问题,监理工程师应及时( )。
查看答案
A. 签发监理通知
25单选题25 / 120
工程质量事故应按有关程序和规定处理,严重质量事故的归口管理部门是( )。
查看答案
C. 省级建设行政主管部门
26单选题26 / 120
为了确保工程质量事故的处理效果,凡涉及结构承载力等使用安全和其他重要性能的处理结果,通常还需要( )。
查看答案
C. 做必要的试验和鉴定工作
27单选题27 / 120
在常用的工程质量控制的统计方法中,可以用来系统整理分析某个质量问题及其产生原因之间关系的方法是( )。
查看答案
B. 树枝图法
28单选题28 / 120
在下列事件中,可引起质量波动的偶然性原因是( )。
查看答案
A. 设计计算允许误差
29单选题29 / 120
施工过程中,使用控制图分析生产过程是否处于受控状态时,常采用( )的方法收集数据。
查看答案
B. 等距抽样
30单选题30 / 120
表述质量管理体系并规定质量管理体系术语的质量管理体系标准是( )。
查看答案
A. GB/T19000-2000
31单选题31 / 120
建立质量管理体系首先要明确企业的质量方针,质量方针是组织的最高管理者正式发布的该组织总的( )。
查看答案
C. 质量宗旨和方向
32单选题32 / 120
“持续改进”是质量管理体系八项质量管理原则之一,其作用是为了提高质量管理体系的( )。
查看答案
A. 有效性和效率
33单选题33 / 120
生产性建设工程总投资包括( )两部分。
查看答案
B. 建设投资和铺底流动资金
34单选题34 / 120
世界银行和国际咨询工程师联合会对项目的总建设成本做了统一规定,内容包括项目直接建设成本、间接建设成本及( )。
查看答案
C. 应急费和建设成本上升费用
35单选题35 / 120
国产非标准设备原价的确定可采用( )等方法。
查看答案
A. 成本计算估价法和系列设备插入估价法
36单选题36 / 120
城市维护建设税的计税基础是( )。
查看答案
D. 营业税
37单选题37 / 120
某当年完工的工程项目,建筑安装工程费2000万元,设备工器具购置费3000万元,工程建设其它费600万元,涨价预备费率为3%,建设期贷款利息180万元,铺底流动资金160万元,则该项目的建设投资为( )万元。
查看答案
A. 5930
38单选题38 / 120
某施工企业为了提高混凝土强度并加快模板的周转速度,在混凝土中加入了经试验后满足上述要求的一种外加剂。该外加剂的费用属于( )。
查看答案
B. 材料费
39单选题39 / 120
建设工程定额反映了( )水平。
查看答案
C. 社会平均消耗
40单选题40 / 120
由业主提供的材料数量及相应的价格,应填入( )中。
查看答案
C. 其它项目清单
41单选题41 / 120
在计算措施项目综合单价时,对于夜间施工费、二次搬运费等,一般按( )计价。
查看答案
D. 参数法
42单选题42 / 120
《建设工程工程量清单计价规范》中采用的综合单价为( )。
查看答案
B. 不完全费用综合单价
43单选题43 / 120
《建设工程工程量清单计价规范》附录表中的“项目名称”是指( )的项目名称。
查看答案
A. 分项工程
44单选题44 / 120
可行性研究工作小组成立以后,正式开展市场调查之前要进行的工作是( )。
查看答案
C. 制订工作计划
45单选题45 / 120
某企业从银行贷款100万元,期限一年,年利率12%,按月计息,到期一次性偿还的本息总额为( )万元。
查看答案
B. 112. 68
46单选题46 / 120
用于项目财务生存能力分析的指标是( )。
查看答案
D. 项目净现金流量
47单选题47 / 120
某项目前五年累计财务净现值为50万元,第6、7、8年年末净现金流量分别为40、40、30万元,若基准收益率为8%,则该项目8年内累计财务净现值为( )万元。
查看答案
A. 114. 75
48单选题48 / 120
初步设计阶段限额设计控制工作的重点是( )。
查看答案
A. 初步设计方案的比较选择
49单选题49 / 120
某产品各功能的功能系数和成本系数如表所示,应列为价值工程优先改进对象的是( )功能。
| 功能 | F1 | F2 | F3 | F4 |
| 功能系数 | 0.36 | 0.2 | 0.25 | 0.19 |
| 成本系数 | 0.3 | 0.2 | 0.26 | 0.24 |
查看答案
D. F4
50单选题50 / 120
施工图预算审查方法中,审查质量高、效果好但工作量大的是( )。
查看答案
C. 逐项审查法
51单选题51 / 120
估算工程量单价合同结算工程价款的主要依据是投标单价和( )。
查看答案
C. 按合同及设计文件要求实际完成的工程量
52单选题52 / 120
从支付工程款的时间顺序出发,投标人对土方分项工程和电气设备安装分项工程采用不平衡报价时,应遵循的原则是( )。
查看答案
A. 土方分项工程单价适当提高,电气安装分项工程单价适当降低
53单选题53 / 120
在不影响施工总工期的前提下,有利于业主降低资金成本的工作安排方式是( )。
查看答案
B. 所有工作均按最迟开始时间安排
54单选题54 / 120
根据《建设工程施工合同(示范文本)》规定,当发生工程变更,原合同中又没有适用和类似于变更工程的价格时,变更工程的价格应( )。
查看答案
D. 由承包入提出,经工程师确认后执行
55单选题55 / 120
某合同价为30万元的分项工程采用调值公式法进行动态结算。可调值部分占合同总价的70%,可调值部分由A、B、C三项成本要素构成,分别占可调值部分的20%、40%、40%,基准日期价格指数均为100,结算依据的价格指数分别为110、95、103,则结算的价款为( )万元。
查看答案
B. 30. 25
56单选题56 / 120
新增固定资产价值的计算是以( )为对象的。
查看答案
D. 单项工程
57单选题57 / 120
监理单位接受建设单位委托对工程项目实施全过程监理时,需要在设计准备阶段( )。
查看答案
B. 进行环境及施工现场条件的调查和分析
58单选题58 / 120
对工程项目从开始建设至竣工投产进行统一部署的工程项目建设总进度计划,其内容包括( )。
查看答案
C. 工程项目进度平衡表
59单选题59 / 120
横道图作为建设工程进度计划的直观表示方法,其主要优点是能够( )。
查看答案
D. 直观表示各项工作的开始和结束时间
60单选题60 / 120
建设工程组织流水施工时,用来表达流水施工在空间布置方面的状态参数是( )。
查看答案
A. 施工段
61单选题61 / 120
建设工程组织流水施工时,相邻两个专业工作队相继开始施工的最小间隔时间称为( )。
查看答案
B. 流水步距
62单选题62 / 120
某分部工程有4个施工过程,各分为3个施工段组织加快的成倍节拍流水施工。各施工过程在各施工段上的流水节拍分别为6、4、6、4天,则专业工作队数应为( )个。
查看答案
D. 10
63单选题63 / 120
某分部工程有3个施工过程,各分为4个施工段组织流水施工,流水节拍分别为4、3、2、5, 2、5、4、3和4、3、3、4天,则3个施工过程之间的流水步距分别为( )天。
查看答案
A. 5和4
64单选题64 / 120

某工程双代号网络计划如下图所示,其关键线路有( )条。
查看答案
D. 4
65单选题65 / 120
当双代号网络计划的计算工期等于计划工期时,以关键节点为完成节点的工作的( )。
查看答案
C. 自由时差等于总时差
66单选题66 / 120
在工程网络计划中,关键线路是指( )的线路。
查看答案
A. 单代号网络计划中时间间隔全部为零
67单选题67 / 120

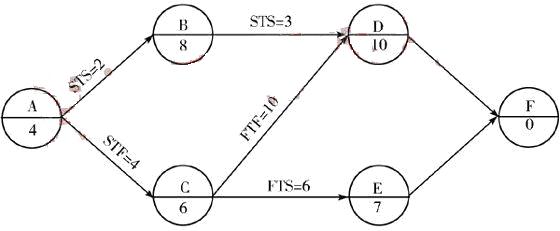

某工程双代号时标网络计划如下图所示,其中工作B的总时差和自由时差( )。
查看答案
B. 分别为3周和1周
68单选题68 / 120

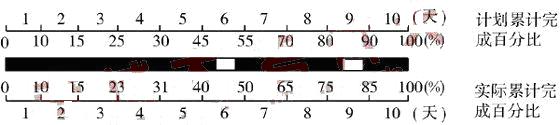

在下图所示双代号时标网络计划中,如果C、E、H三项工作因共用一台施工机械而必须顺序施工,则该施工机械在现场的最小闲置时间为( )周。
查看答案
C. 2
69单选题69 / 120
工程网络计划的工期优化是通过( )。
查看答案
D. 压缩关键工作的持续时间而使计算工期满足要求工期
70单选题70 / 120
工程网络计划的费用优化是指寻求( )的过程。
查看答案
C. 工程总成本最低时的工期安排
71单选题71 / 120

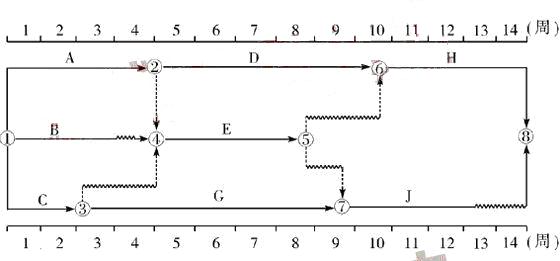

某工程单代号搭接网络计划如下图所示,节点中下方数字为该工作的持续时间,其中关键工作是( )。
查看答案
D. 工作C和工作E
72单选题72 / 120

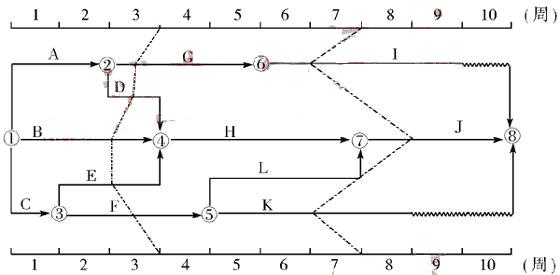

在建设工程进度调整的系统过程中,采取措施调整进度计划时,应当以( )为依据。
查看答案
D. 总工期和后续工作的限制条件
73单选题73 / 120
当利用S曲线比较实际进度与计划进度时,如果检查日期实际进展点落在计划S曲线的右侧,则该实际进展点与计划S曲线在横坐标方向的距离表示工程项目( )。
查看答案
B. 实际进度拖后的时间
74单选题74 / 120
下列关于某项工作进度偏差对后续工作及总工期的影响的说法中,正确的是( )。
查看答案
C. 工作的进度偏差未超过该工作的自由时差时,则此进度偏差不影响后续工作
75单选题75 / 120
监理单位接受建设单位委托进行工程设计监理时,为了有效地控制设计工作进度,应当( )。
查看答案
B. 审查设计进度计划的合理性和可行性
76单选题76 / 120
在建设工程施工阶段,监理工程师控制施工进度的工作内容包括( )。
查看答案
A. 编制施工进度控制工作细则
77单选题77 / 120
某项工作是由三个同类性质的分项工程合并而成的,各分项工程的工程量Qi和产量定额Si分别是:Q1=240m3,S1=30m3/工日;Q2=360m3,S2=60m3/工日;Q3=720m3,S3=80m3/工日。其综合时间定额为( )工日/m3.
查看答案
C. 0. 017
78单选题78 / 120
在建设工程施工过程中,为了加快施工进度,可采取的组织措施包括( )。
查看答案
C. 增加每天的施工时间
79单选题79 / 120
根据工程延期的审批程序,当工程延期事件发生后,承包单位首先应在合同规定的有效期内向监理工程师提交( )。
查看答案
B. 工程延期意向通知
80单选题80 / 120
监理工程师控制物资供应进度的工作内容包括( )。
查看答案
D. 组织编制物资供应招标文件
81多选题81 / 120
国家实行建设工程质量监督管理制度,工程质量监督机构的主要任务包括( )。
查看答案
A. 受理委托方建设工程项目的质量监督 C. 对涉及安全的关键部位进行现场实地抽查 D. 向委托部门报送工程质量监督报告
82多选题82 / 120
下列关于参与工程建设各方质量责任或质量职责的说法,正确的有( )。
查看答案
B. 建设单位对按合同约定采购的建筑材料负质量责任 D. 施工单位必须按图纸和施工技术规范标准组织施工 E. 勘察设计单位对所编制的勘察设计文件的质量负责
83多选题83 / 120
监理工程师对勘察现场作业的质量进行控制时,应重点检查( )。
查看答案
B. 原始资料取样的方法、手段 D. 原始记录表格的填写、签字 E. 项目负责人在现场的工作情况
84多选题84 / 120
监理工程师对初步设计质量审核的主要内容包括( )。
查看答案
B. 有关部门的审批意见和设计要求 C. 技术参数的先进合理性 D. 工艺流程的先进合理性
85多选题85 / 120
施工过程中发现施工作业活动存在重大隐患,可能造成质量事故,必须立即停工时,( )有权下达停工令。
查看答案
B. 施工单位项目经理 C. 总监理工程师 E. 工程质量监督机构
86多选题86 / 120
承包单位应做好技术交底,关键部位技术交底书的内容包括( )。
查看答案
A. 施工方法 C. 施工过程中需注意的问题 D. 质量要求和验收标准 E. 可能出现意外事件的措施及应急方案
87多选题87 / 120
监理工程师对施工过程的质量控制是指对( )的控制。
查看答案
A. 实际投入的生产要素质量 B. 作业技术活动实施状态 C. 作业技术活动实施结果
88多选题88 / 120
监理工程师审查总承包单位提交的《分包单位资质报审表》时,主要审查的内容应包括( )。
查看答案
A. 施工承包合同是否允许分包 C. 分包的范围和工程部位是否可进行分包 E. 分包单位完成分包工程任务的能力
89多选题89 / 120
设备安装经检验合格后,还必须进行试车。设备试车时,试运行应坚持的步骤有( )。
查看答案
A. 先无负荷后有负荷 C. 先部件后组件,再单机、机组 E. 先手控、遥控、最后自控运转
90多选题90 / 120
在竣工验收时,对某些剩余工程和缺陷工程,在不影响交付的前提下,经( )共同协商,施工单位可在竣工验收后的限定时间内完成。
查看答案
A. 建设单位 B. 设计单位 C. 施工单位 E. 监理单位
91多选题91 / 120
建筑工程施工验收统一标准中,要求施工现场质量管理应有( )。
查看答案
B. 相应的施工技术标准 C. 施工质量检验制度 D. 健全的质量管理体系 E. 综合施工质量水平评价考核制度
92多选题92 / 120
建设程序是工程项目建设过程及客观规律的反映,不按建设程序办事是导致工程质量问题的重要原因,常见的违背建设程序的事件包括( )。
查看答案
A. 边设计边施工 B. 无图施工
93多选题93 / 120
工程质量事故具有复杂性的特点,这是由于建筑生产的特点造成的。工程质量事故的复杂性包括( )。
查看答案
B. 建筑生产具有流动性 C. 建筑生产露天作业多 D. 建筑生产工种多、专业多
94多选题94 / 120
工程质量事故处理完成后,监理工程师在施工单位自检合格报验的基础上,应( )进行验收。
查看答案
A. 严格按施工验收标准及有关规范 B. 结合监理人员的旁站、巡视、平行检验结果 D. 依据质量事故技术处理方案的要求 E. 通过实际量测、检查各种资料数据
95多选题95 / 120
控制图法是工程质量控制的统计分析方法之一,其用途包括( )。
查看答案
A. 过程控制 E. 过程分析
96多选题96 / 120
ISO9000质量管理体系中,质量管理原则之一是要求以顾客为关注焦点,这里的顾客是指( )。
查看答案
B. 消费者 C. 最终使用者 D. 采购方 E. 零售商
97多选题97 / 120
项目监理机构在建设工程投资控制中的主要任务包括( )。
查看答案
A. 对拟建项目进行市场调查和预测 B. 编制投资估算 E. 协助业主与承包商签订承包合同
98多选题98 / 120
进口设备的CIF价包括了设备的( )。
查看答案
A. 货价 C. 国外运输费 E. 国外运输保险费
99多选题99 / 120
建筑安装工程税金包括国家税法规定应计入建筑安装工程造价的( )。
查看答案
C. 营业税 D. 城市维护建设税 E. 教育费附加
100多选题100 / 120
按建设工程特点分类,定额可分为( )。
查看答案
C. 建筑工程定额 D. 安装工程定额
101多选题101 / 120
在工程量清单计价中,如按分部分项工程单价组成来分,工程量清单报价的形式有( )。
查看答案
A. 工料单价法 B. 综合单价法 D. 全费用综合单价法
102多选题102 / 120
建设投资估算方法包括( )。
查看答案
A. 生产能力指数法 D. 综合指标投资估算法 E. 比例估算法
103多选题103 / 120
建设项目环境影响评价工作内容包括( )。
查看答案
A. 调查研究环境条件 B. 识别和分析项目影响环境的因素 C. 提出治理和保护环境的措施 D. 比选和优化环境保护方案
104多选题104 / 120
强制确定法可用于价值工程活动中的( )。
查看答案
A. 对象选择 B. 功能评价 E. 方案评价
105多选题105 / 120
设备安装工程中,单位工程概算的编制方法包括( )。
查看答案
C. 预算单价法 D. 扩大单价法 E. 概算指标法
106多选题106 / 120
当实际工程量与估计工程量没有实质性差别时,工程量变动风险由承包方承担的合同形式包括( )。
查看答案
A. 固定总价合同 C. 可调总价合同
107多选题107 / 120
工程计量的依据包括( )。
查看答案
A. 质量合格证书 C. 工程量清单前言 D. 技术规范中的“计量支付”条款 E. 设计图纸
108多选题108 / 120
在下列材料费用中,承包商可以获得业主补偿的包括( )。
查看答案
A. 由于索赔事项材料实际用量超过计划用量而增加的材料费用 B. 由于客观原因材料价格大幅度上涨而增加的材料费用 C. 由于非承包商责任工程延误导致的材料价格上涨而增加的材料费用
109多选题109 / 120
为了确保建设工程进度控制目标的实现,可采取的合同措施包括( )。
查看答案
A. 推行CM承发包模式 D. 公正地处理工程索赔
110多选题110 / 120
建设工程平行施工的特点包括( )。
查看答案
A. 可以充分利用工作面进行施工 D. 劳动力及施工机具等资源无法均衡使用
111多选题111 / 120
下列关于流水施工的说法中,正确的有( )。
查看答案
B. 划分施工段的目的就是为了组织流水施工 C. 流水节拍的大小与单位时间的资源供应量有关 D. 施工段的界限应尽可能与建筑结构界限相吻合
112多选题112 / 120

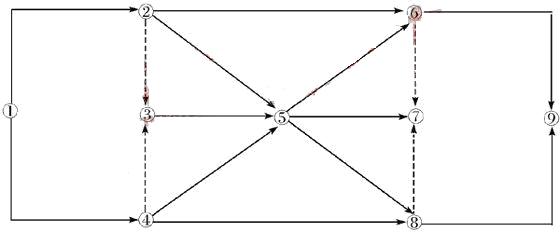

某分部工程双代号网络图如下所示,图中错误有( )。
查看答案
B. 多个终点节点 E. 节点编号有误
113多选题113 / 120

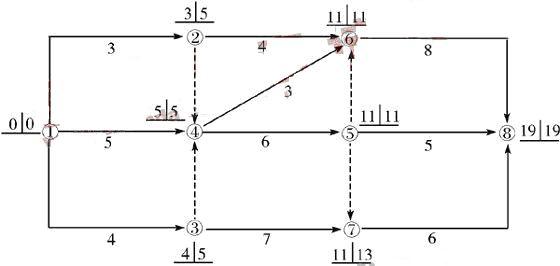

某工程双代号网络计划中各节点的最早时间与最迟时间如下图所示,该计划表明( )。
查看答案
B. 工作4-5为关键工作 E. 工作7-8的自由时差为2
114多选题114 / 120
在工程网络计划中,关键工作是指( )的工作。
查看答案
A. 单代号网络计划中最迟完成时间与最早完成时间相差最小 C. 单代号搭接网络计划中最迟开始时间与最早开始时间相差最小
115多选题115 / 120
工程网络计划的资源优化是指( )的过程。
查看答案
C. 在满足资源限制条件下,使工期延长最少 D. 在工期保持不变的条件下,使资源需用量尽可能均衡
116多选题116 / 120
某工作计划进度与实际进度如下图所示,从图中可获得的正确信息有( )。
查看答案
A. 第3天至第4天的实际进度为匀速进展 D. 第9天实际完成的工作量与计划工作量相同 E. 第10天结束时该工作已按计划完成
117多选题117 / 120
某工程双代号时标网络计划执行到第3周末和第7周末时,检查其实际进度如下图前锋线所示,检查结果表明( )。
查看答案
A. 第3周末检查时工作B拖后1周,使总工期延长1周 C. 第7周末检查时工作I拖后1周,但不影响总工期
118多选题118 / 120
为了使施工进度控制目标更具科学性和合理性,在确定施工进度控制目标时应考虑的因素包括( )。
查看答案
A. 类似工程项目的实际进度 B. 工程实施的难易程度 C. 工程条件的落实情况 E. 建设总进度目标对施工工期的要求
119多选题119 / 120
监理单位所编制的建设工程施工进度控制工作细则的内容包括( )。
查看答案
B. 进度控制工作流程 C. 进度控制的方法和措施 D. 进度控制目标实现的风险分析
120多选题120 / 120
在建设工程施工阶段,为了减少或避免工程延期事件的发生,监理工程师应( )。
查看答案
C. 适时下达工程开工令 D. 妥善处理工程延期事件
