建筑类一级建造师执业资格专业工程管理与实务
2006年一级建造师管理与实务通信与广电工程真题
35 题含答案专业工程管理与实务
1单选题1 / 35
第三代移动通信WCDMA标准是在( )移动通信技术的基础上发展起来的。
查看答案
B. GSM
2单选题2 / 35
数字移动通信系统只有采用( )才具有软越区切换功能。
查看答案
D. 码分多址方式
3单选题3 / 35
我国数字同步网中定时基准信号采用( )传输。
查看答案
B. PDH2Mb/s专线
4单选题4 / 35
通信局站用阀控免维护铅酸蓄电池中,电解液是( )溶液。
查看答案
A. 硫酸
5单选题5 / 35
广播短波发射天线主要特性参数有天线效率、工作频率范围、仰角和( )等。
查看答案
C. 方向性系数
6单选题6 / 35
广播扩声系统采用定压式功率放大器的目的是( )。
查看答案
D. 增加传输距离
7单选题7 / 35
太阳能直流供电系统由太阳电池列阵、储能装置、( )和负载组成。
查看答案
A. 配电盘
8单选题8 / 35
架空光缆线路在雷害特别严重地段采用( )措施防雷。
查看答案
B. 装设架空地线
9单选题9 / 35
光缆线路工程中继段应测试( )。
查看答案
B. 光纤接头损耗
10单选题10 / 35
综合布线是由线缆和相关( )组成的信息传输通道。
查看答案
C. 连接件
11单选题11 / 35
广播电视中心通常采用10kV供电,10kV用电设备处的电压偏差允许值为( )。
查看答案
C. ±7%
12单选题12 / 35
进行波分复用设备调测时,应测试光纤放大器(OA)的( )。
查看答案
A. 输出光功率
13单选题13 / 35
穿越录音室、演播室的给排水及消防系统的管道均应采取( )措施,防止管道固体传声。
查看答案
C. 隔振
14单选题14 / 35
基站馈线安装中,馈线弯曲半径应大于等于馈线外径的( )倍。
查看答案
B. 15
15单选题15 / 35
群时延特性属于卫星通信系统中( )的测试内容。
查看答案
B. 变频器
16单选题16 / 35
广播电视建设项目送审设计文件里的建筑图应包括( )。
查看答案
A. 平面图
17单选题17 / 35
通信建筑安装工程中涉及到土建项目时,按( )颁发的工程概算、预算定额和费用定额编制工程概算、预算。
查看答案
D. 各省、自治区、直辖市建设行政管理部门
18单选题18 / 35
设计概算是( )的重要组成部分。
查看答案
C. 初步设计
19单选题19 / 35
综合通信大楼的接地方式,应按( )的原理设计。
查看答案
A. 单点接地
20单选题20 / 35
根据《广播电影电视工程建筑抗震分级标准》,地、市级广播电台的主体建筑属于( )类抗震设防建筑。
查看答案
C. 丙
21多选题21 / 35
对电信网络按服务对象进行分类,可分为( )。
查看答案
C. 公用通信网 E. 专有通信网
22多选题22 / 35
SDH系统有( )等基本网络单元。
查看答案
A. 终端复用器(TM) B. 分插复用器(ADM) D. 再生中继器(REG) E. 同步数字交叉连接设备(SDXC)
23多选题23 / 35
电视节目前期制作需使用( )。
查看答案
B. 录像机 D. 切换矩阵设备
24多选题24 / 35
关于通信机房设备抗震加固的说法中,正确的有( )。
查看答案
A. 在机房悬空的木地板下加装金属支撑座 B. 用槽钢将整列机架连为一体后,加固在立桩上 D. 用铝型材将整歹哇机架连为一体后与抗震支架连为一体
25多选题25 / 35
通信电源直流供电系统的设备包括( )。
查看答案
A. 整流器 B. 蓄电池 C. 直流变换器
26多选题26 / 35
波分复用设备测试项目包括( )。
查看答案
A. 波长转换器光发送眼图 B. OTU抖动传递特性 D. 合波器插入损耗 E. 光监测信道(OSC)输出光功率
27多选题27 / 35
单、双声道调频发射机相同的测试项目包括信杂比、输出功率和( )等。
查看答案
A. 非线性失真 E. 音频振幅-频率特姓
28多选题28 / 35
广播电视塔桅架设安装前的技术准备包括:施工人员配备、( )等。
查看答案
A. 施工机具配备 B. 安全防范措施 C. 安装程序和方法 D. 技术交底
29多选题29 / 35
根据《中华人民共和国电信条例》规定,( )属于危害电信网络安全和信息安全的行为。
查看答案
A. 擅自对电信网的功能或亳争存储、处理、传输的数据和应用程序进行删除或或修改 B. 利用电信网从事窃取或者破坏他人信息、损害他人合法权益的活动 C. 故意翩作、复制、传播计算机病毒或者以其它方式攻击他人电信网络等电信设施
30多选题30 / 35
《工程建设标准强制性条文》(信息工程部分)规定,县级及以上的电信建筑应在( )设火灾自动报警系统。
查看答案
A. 电信机房 B. 电缆进线室 E. 休息室
31案例分析题31 / 35
背景资料:某施工单位承担了一项通信管道工程,工程内容为在城区部分路段建设塑料管道。管道基础用水泥混凝土制作,管道用水泥混凝土包封,混凝土采用搅拌机现场搅拌。工程中需要切割沥青混凝土路面;由于部分施工地段地下水位高,开挖管道沟槽和入孔坑时需降水,降水使用燃油抽水机;回填管道沟时要求夯填。
为避免施工过程中管道沟槽坍塌、回填后路面下沉、管孔不通、入孔壁灰层剥落等情况发生,该施工单位进行了详细的工前策划,设置了质量控制点,制定了安全和环保措施。在进行安全及技术交底时明确了工程概况、施工方案、“三新”技术、对成品和半成品的保护措施。本工程顺利实施。
问题:
1.根据工程特点,该施工单位应对哪些工序加以重点控制?
2.本工程所进行的安全及技术交底还应包含什么内容?
3.识别本工程的环境因素。
4.管道施工作业时,应注意哪些安全防护?
查看答案
1.(本小题5分)
(1)管道基础;
(2)塑料管铺设;
(3)回填土方、夯填;
(4)入孔内井壁抹灰;
(5)管道试通;
(6)管道沟槽的支护或放坡。(答出1项1分)
2.(本小题5分)(1)安全措施;(2)关键工序和质量控制点;(3)施工工艺;(4)质量通病预防及注意事项;(5)施工中的危险因素、可能造成的伤害以及预防措施。(各1分)
3.(本小题5分)本工程环境因素(1)路面切割机工作时的噪声和扬尘;(2)开挖管道沟槽时的扬尘;(3)发电机、抽水机工作时的废气和噪声;(4)清洗搅拌机产生的污水、搅拌机装料时产生的扬尘;(5)打夯机产生的噪声。(各1分)
4.(本小题5分)(1)临时用电设施安装漏电保护装置(1分);(2)公路上施工设警示标志(2分);(3)管道沟槽壁支护牢固(2分)。
32案例分析题32 / 35
背景资料:某公司承接SDH光通信终端站设备安装工程。施工过程中,因建设单位提供的DDF架宽度不符合设计要求造成停工一周,新DDF架到货后项目部很快完成了所有硬件安装。项目经理在现场巡查时,偶然发现ODF的防雷地线未接,提醒一施工人员接上。几天后,材料员清点材料时,发现用于防雷保护的16mm2线料没有使用,核查结果是防雷地线用错线料,项目经理派人进行了更换。
工程完工后,公司组织交工前的预验,检查中发现:架高2.6m的DDF架垂直偏差为3.4mm,3m长的过桥走道两端高度差为8mm,2.6m高的立柱垂直偏差为2.6mm;设备线缆布放整齐美观,但防雷地线接到了机房保护地线端子上而未接到防雷专用端子上。
项目部的竣工资料正在整理中,已准备了工程说明、建筑安装工程量总表、交工报告、网管功能检查记录。公司要求尽快完成整改以便按期交工。
问题:
1.根据预验结果,指出铁件和机架安装工作需返工的内客并说明原因。
2.ODF防雷地线的安装工作反映出该项目部的施工管理有何缺陷?
3.本工程竣工技术文件还应补充哪些内容?
4.指出竣工测试记录中缺少的部分。
查看答案
1.(本小题6分)
(1)DDF需要返工(1分),因偏差大于1%。(2分),不合格;
(2)过桥走道需要返工(1分),因水平偏差大于2mm/m(2分),不合格;
2.(本小题4分)
(1)没有向施工人员做技术交底,交底制度不完善或落实不到位(2分);
(2)没有自检、互检、专检过程,制度不完善或落实不到位(2分);
3.(本小题6分)
(1)开工报告;
(2)已安装设备明细表;
(3)停工报告;
(4)复工报告;
(5)交接书;
(6)验收证书(各1分)。
4.(本小题4分)
(1)本机测试记录;
(2)系统测试记录(各2分)。
33案例分析题33 / 35
背景资料:某光缆线路工程进度计划见下表:
| | 一 | 二 | 三 | 四 | 五 | 六 | 七 | 八 |
| 敷设光缆 | | | | | | | | |
| | | | | |
| 光缆接续 | | | | | | | | |
| | | |
| 埋设标石 | | | | | | | | |
| | | |
| 中继段测试 | | | | | | | | |
| | |
说明:①各项工作每周完成量相等。
②光缆接续在敷设光缆完成60%工作量时开始。
③埋设标石在敷设光缆完成60%工作量时开始。
④中继段测试必须在光缆接续全部完成后才能开始。
⑤每周工作七天。
第五周末时各项工作完成的进度累计情况如下:
| | 一 | 二 | 三 | 四 | 五 |
| 敷设光缆 | 15% | 35% | 65% | 74% | 80% |
| 光缆接续 | | | | 5% | 40% |
| 埋设标石 | | | | | 7% |
| 中继段测试 | | | | | |
问题:
1.定性分析各工序前五周每周的实际进度与计划的关系。
2.计算第五周末各项工序实际避度比计划进度起前或拖后多少天?(计算结果如遇小数,采用进一法)
3.若从第六周开始仍按原计划周进度组织施工,总工期为多少天?比原计划延长多少天?
4.光缆中继段测试应包括哪些内容?
查看答案
1.(本小题9分)
(1)敷设光缆:第一周比计划拖后(1分),第二周与计划相同(1分),第三周比计划超前(1分),第四周比计划拖后(1分),第五周比计划拖后(1分);
(2)光缆接续:第四周比计划拖后(1分)第五周比计划超前(1分);
(3)埋设标石:第四周比计划拖后(1分)第五周比计划拖后(1分)。
2.(本小题3分)
(1)敷设光缆比原计划拖后(100%-80%)×5×7=7(天)(1分)
(2)光缆接续比原计划拖后(67%-40%)×3×7=6(天)(1分)
(3)埋设标石比原计划拖后(67%-7%)×3×7=13(天)(1分)
3,(本小题3分)
(1)总工期为35+7+6+14=62(天)(2分);
(2)比原计划延长6天(1分)。
4.(本小题5分)
(1)光纤接头损耗;
(2)光纤线路衰耗;
(3)光纤后向散射信号曲线;
(4)PMD(偏振模色散);
(5)光缆对地绝缘。(各1分)
34案例分析题34 / 35
背景资料:某施工单位承担-项基站设备安装工程,工作内容包括:机房内基站及配套设备安装调测,30~50米高的地面自立式铁塔上天馈线系统安装,接地系统安装。工期为7月1日至8月31日。
因工期紧张,项目部招收了部分塔上作业人员,自行组织了技术和安全培训即上岗作业;上塔前,项目部技术负责人对天馈线安装工作进行了交底;因馈线等甲方提供的主要材料有合格证,故未对其进行检验直接进场使用。
工地安全员检查时,发现个别施工人员赤膊作业、随手抛下安全帽和工具、为活动方便不系安全带等,及时给予纠正。随后,项目部完善了安全保护措施,至完工没有发生安全事故。
对已安装完成的10个站的测试中,发现多个站天馈线指标不合格,项目部通过分析找到了不合格原因,制定了纠正措施,后续的测试没有发现类似问题。
问题:
1.指出至少5个安装天馈线的质量控制点。

2.用因果分析图法分析天馈线测试指标不合格的原因。
3.识别施工人员的不当行为可能引发的安全事故。
4.说明本工程安全保护措施应包含的内容。
5.说明接地系统作用及其室外部分包括的内容。
查看答案
1.(本小题5分
(1)天线固定;
(2)天线位置;
(3)天线方向;
(4)馈线防水;
(5)馈线固定;
(6)馈线弯曲度;
(7)馈线接头;
(8)馈线接地。(1项得1分)
2.(本小题6分)
(画对图1分,标出“人”、“机”、“料”、“法”、“环”且有合理分析各1分)
3.(本小题6分)(1)强紫外线对人体伤害;(2)人员高处坠落摔伤;(3)高处落物伤人(各2分)。
4.(本小题8分)(1)进行安全教育和安全技术交底;(2)塔上作业人员须经专门的安全培训,取得资格证书后上岗;(3)作业人员佩戴安全防护用品;(4)划定塔下安全禁区;(5)高温时段和6级以上大风时停止塔上作业(每答对1项2分)。
5.(本小题5分)(1)作用是迅速泄放雷电引起的强电流(2分);(2)建筑物接地(1分)、天线铁塔接地(1分)、天馈线接地(1分)。
35案例分析题35 / 35

背景资料:某光缆线路工程采用直埋敷设方式。开工前,施工单位办理了施工许可证,根据现场考察情况,确定了办公地点等临时设施。为了保证工程的顺利实施,制定了质量、安全等制度,编制了施工组织设计。工序安排见下图,图中字母是工作代号,字母后的数字为该工作的正常工作天数,括号内的数字为该工作的最短工作天数,横线下方的数字为本工作压缩1天所增加的费用,单位为元。该工程合同工期等于计算工期。
问题:
1.施工单位的现场准备工作还应包括哪些内容?
2.在工程开工至交付阶段,施工单位应如何做才符合质量行为规范的要求?
3.编制本工程双代号网络计划图(只设1个开始节点),用双箭线标出关键路径,并计算工期。

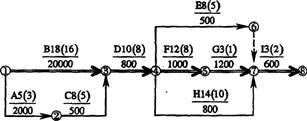

4.当工程措行列第23天时。A、B、C工作已完成。其它工作尚未开始,此时实际进度比计划延误多少天?为使总工期满足合同要求,增加的总费用最少,需要对以后的部分工作的时间进行压缩,写出压缩步骤并计算增加费用,画出最终压缩后的网络图,并用双箭线标出关键路径。
5.检查时发现部分标石符号使用有误。第23至26块标石的符号如下图,指出错误所在,并写出标石符号所表示的正确内容。
查看答案
1.(本小题4分)
(1)建立分屯点;
(2)材料进场检验;
(3)光缆配盘;
(4)地质条件考察及路由复测(各1分)。
2.(本小题6分)(1)进行材料进场检验;(2)按合同标准及规范要求施工;(3)自觉接受质量监督;(4)提供完整准确的竣工资料(答对1项2分)。
3.(本小题8分)

或
(图3分,关键路径3分,共6分)该工程工期为46天(2分)。
4.(本小题8分)23-18=5(天)此时实际进度比计划延迟5天。(1分)第一步:压缩I工作1天,增加费用600元(1分)第二步:压缩D工作2天,增加费用2×800=1600元(1分)第三步:压缩F工作1天,增加费用1000元(1分)第四步:同时压缩F工作和H工作1天,增加费用1000+800=1800(元)(1分)共增加费用:600+1600+1000+1800=5000(元)(1分)最终压缩后的网络图如下:(2分)

或
5.(本小题4分)第23块错(1分),表示普通接头标石(1分)。第24块错(1分),表示监测标石(1分)。
