建筑类一级建造师执业资格建设工程项目管理
《建设工程项目管理》模拟试题 第1套
100 题含答案建设工程项目管理
1单选题1 / 100
下列关于建设工程项目全寿命周期的说法中,正确的是( )。
查看答案
C. 项目实施阶段管理的主要任务是通过管理使项目的目标得以实现
2单选题2 / 100
建设工程项目管理的时间范畴是建设工程项目的( )。
查看答案
C. 实施阶段
3单选题3 / 100
甲施工企业委托乙工程项目管理咨询公司为该企业项目管理提供信息管理的咨询服务。则乙工程项目管理咨询公司所提供的咨询服务属于( )的范畴。
查看答案
C. 施工方项目管理
4单选题4 / 100
项目全寿命管理的集成指的是( )。
查看答案
A. DM+PM+FM
5单选题5 / 100
建设工程项目决策阶段策划的内容包括( )。
查看答案
B. 项目目标论证和项目定义
6单选题6 / 100
下列关于施工总承包模式的说法中,正确的是( )。
查看答案
B. 施工图设计全部完成后开始招标,建设周期可能较长
7单选题7 / 100
国外项目管理的应用首先在( )的工程管理中,而后逐步推广。
查看答案
A. 业主方
8单选题8 / 100
下列选项中,属于项目目标主动控制的工作是( )。
查看答案
A. 事前分析可能导致目标偏离的各种影响因素
9单选题9 / 100
工程项目施工应建立以( )为首的生产经营管理系统。
查看答案
D. 项目经理
10单选题10 / 100
建设项目工程设计文件中如果出现结施图与建施图中尺寸不一致等错误,则可能导致项目施工过程的延误,这种风险属于风险类型中的( )。
查看答案
C. 技术风险
11单选题11 / 100
甲监理单位受乙建设单位委托对某工程项目实施监理,该工程项目的设计单位为丙设计院。在监理过程中,甲监理单位的某专业监理工程师发现丙设计院的工程设计不符合建筑工程设计标准,该监理工程师应当( )。
查看答案
C. 报告乙建设单位要求丙设计院改正
12单选题12 / 100
某工程发包后,发包人未按约定预付,承包人在约定预付时间7天后向发包人发出要求预付的通知,发包人收到通知后仍未按要求预付,于是在发出通知后7天,承包人决定停止施工,由此造成的工期拖延损失由( )承担。
查看答案
B. 发包人
13单选题13 / 100
某工程包含两个子项工程,合同约定甲项200元/m2,乙项180元/m2,且从第个月起,按5%的比例扣保留金;另外约定工程师签发月度付款凭证的最低金额为25万元。现承包商第一个月实际完成并经工程师确认的甲、乙两子项的工程量分别为700m2、500m2,则本月应付的工程款为( )万元。
查看答案
B. 21.85
14单选题14 / 100
某工程合同总价1000万元,合同基准日期为2006年3月,固定系数0。2。2006年8月完成的工程款占合同总价的10%。调值部分中仅钢材价格变化,钢材占工程价款的50%。2006年3月钢材的价格指数为100,7月、8月的价格指数分别为110和115,则2006年8月经调值后的工程款为( )万元。
查看答案
A. 105
15单选题15 / 100
某工程合同总额300万元,合同中约定的工程预付款额度为15%,主要材料和构配件所占比重为60%,则预付款的起扣,点为( )万元。
查看答案
C. 225
16单选题16 / 100
某分项工程的全费用综合单价为514元/m2,直接费400元/m2,间接费费率13%,利润率10%,计税系数3.41%。现因业生变更导致该分项工程量增加超出了合同约定的幅度,须执行新的综合单价。经双方协商,间接费和利润调整系数分别定为0.9和0.8,则新的全费用综合单价为( )元/m2。
查看答案
D. 499
17单选题17 / 100
施工成本控制的正确步骤是( )。
查看答案
D. 比较、分析、预测、纠偏、检查
18单选题18 / 100
东方建筑公司某月计划开挖土方4000m3,预算单价72元/m3,月末检查时实际完成工程量为4500m3,实际单价68元/m3,则该工程的费用偏差(CV)为( )元。
查看答案
A. 18000
19单选题19 / 100
某土方工程合同约定的某月计划工程量为3200m3,计划单价为15元/m3。到月底检查时,确认的承包商实际完成工程量为2800m3,实际单价为20元/m3,则该工程的计划工作预算费用(BCWS)为( )元。
查看答案
B. 48000
20单选题20 / 100
某地面工程合同约定的本月计划完成工作量5000m2,计划单价20元/m3。到月底检查时,确认的承包商实际完成工作量4600m2,实际单价25元/m2,则该工程的费用绩效指数(CPI)为( )。
查看答案
A. 0.8
21单选题21 / 100
施工方进度控制的任务是依据( )对施工进度的要求控制施工进度。
查看答案
B. 施工任务委托合同
22单选题22 / 100
某工程合同总额300万元,合同中约定的工程预付款额度为15%,主要材料和构配件所占比重为60%,则预付款的起扣点为( )万元。
查看答案
C. 225
23单选题23 / 100

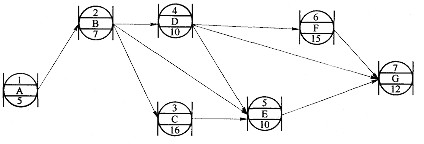

如下图所示的单代号网络计划,其关键线路为( )。
查看答案
B. A—B—C—E—G
24单选题24 / 100
在修一条堤坝的护坡时,( )。一定要等土地自然沉降后才能修护坡,这种逻辑关系是
查看答案
A. FTS
25单选题25 / 100
如果A、B两项工作的最早开始时间分别为第6天和第7天,它们的持续时间分别为4天和5天,则它们共同紧后工作C的最早开始时间为第( )天。
查看答案
C. 12
26单选题26 / 100
已知在工程网络计划中,某工作有四项紧后工作,它们的最迟开始时间分别为第18天、第20天、第21天和第23天。如果该工作的持续时间为6天,则其最迟开始时间为( )天。
查看答案
A. 12
27单选题27 / 100
在工程项目双代号网络计划中,混凝土浇捣工作M的最迟完成时间为第25天,其持续时间为6天。该工作共有三项紧前工作分别是钢筋绑扎、模板制作和预埋件安装,它们的最早完成时间分别为第10天、第12天和第13天,则工作M的总时差为( )天。
查看答案
A. 6
28单选题28 / 100
在网络计划中,工作自由时差以及其与紧后工作之间的时间间隔两者的关系是( )。
查看答案
C. 自由时差等于各时间间隔的最小值
29单选题29 / 100
网络计划中,若工程中某项工作的总时差由原计划的3天变为一3天,则说明( )。
查看答案
B. 该工作拖后6天,总工期拖后3天
30单选题30 / 100
在网络计划中,自由时差和总时差都是可以利用的机动时间,若计算工期等于计划工期,那么( )。
查看答案
D. 自由时差不超过总时差
31单选题31 / 100
对进度计划进行动态调整,体现合理使用资源,合理安排工作面,是工程进度控制的( )。
查看答案
B. 管理措施
32单选题32 / 100
以下关于质量控制的解释正确的是( )。
查看答案
B. 质量控制是质量管理的一部分,是为达到质量要求所进行的一系列相关活动
33单选题33 / 100
处置工作中的预防改进指的是( )。
查看答案
A. 根据信息反馈为今后类似问题的质量预防提供借鉴
34单选题34 / 100
建设工程项目质量控制系统运行机制的核心在于它的( )。
查看答案
A. 动力机制
35单选题35 / 100
根据控制系统内工程项目的分解结构,将工程项目的建设标准和质量总体目标分解到各个责任主体,明示于合同条件,由各责任主体制定出相应的质量计划,确定其具体的控制方式和控制措施,是依( )原则建立建设工程项目质量控制系统。
查看答案
B. 总目标分解的原则
36单选题36 / 100
在工程项目建设项目中,( )对建设的各方具有监督管理的职能。
查看答案
D. 政府建设主管部门
37单选题37 / 100
质量认证制度是由( )对企业的产品及质量体系做出正确可靠的评价,从而使社会对企业的产品建立信心。
查看答案
C. 公正的第三方
38单选题38 / 100
按照建筑法和建设工程项目质量管理条例有关建设工程质量责任的规定,界定各方的质量责任范围和控制要求,是依( )原则建立建设工程项目质量控制系统。
查看答案
C. 质量责任制的原则
39单选题39 / 100
建设工程质量监督档案是按( )建立的。
查看答案
C. 单位工程
40单选题40 / 100
企业按GB/T19000标准建立的质量管理体系,以下说法正确的是( )。
查看答案
C. 用于企业的质量管理,可进行第三方认证
41单选题41 / 100
工程项目所在地点的水文、地质和气象是属于( )的内容。
查看答案
B. 自然环境
42单选题42 / 100
下列设计的不同阶段中,排列顺序由前往后应是( )。
查看答案
A. 方案设计、初步设计、施工图设计
43单选题43 / 100
在某专业分包工程开始前,分包商根据承包商的要求,制定施工安全技术措施计划。他们首先聘请了10名专家开会讨论,集思广议,识别该分包工程的危险源。该分包商采用的方法是( )。
查看答案
D. 头脑风暴法
44单选题44 / 100
建筑产品的固定性和生产的流动性及受外部环境影响因素都使得建设工程的职业健康安全与环境管理具有( )。
查看答案
B. 复杂性
45单选题45 / 100
新建、改建、扩建工程项目的安全设施,必须与主体工程( )。
查看答案
C. 同时设计、同时施工、同时使用
46单选题46 / 100
建设工程施工安全控制中要求对危险源进行分类,“可能发生意外释放的能量的载体或危险物质”称作( )危险源
查看答案
A. 第一类
47单选题47 / 100
对于现场安装的起重机械设备的安装和使用质量的控制,以下说法正确的是( )。
查看答案
D. 安装完毕启用前需经专业管理部门验收合格才可使用
48单选题48 / 100
建设工程合同按承包工程计价方式可分为( )。
查看答案
D. 总价合同、单价合同、成本补偿合同
49单选题49 / 100
伤亡事故处理工作应当在( )日内结案,特殊情况不得超过180日。
查看答案
B. 90
50单选题50 / 100
对于各种打桩机械的夜间施工噪声限值的规定是( )。
查看答案
D. 禁止施工
51单选题51 / 100
文件和资料控制是职业健康安全管理体系( )一级要素所包含的二级要素。
查看答案
C. 实施和运行
52单选题52 / 100
招标人可以根据招标项目本身的特点和要求,要求投标申请人提供有关资质、业绩和能力等的证明,并对投标申请人进行资格审查。资格审查分为( )。
查看答案
A. 资格预审和资格后审
53单选题53 / 100
按规定应该招标的建设工程项目,一般应采用( )方式。
查看答案
A. 公开招标
54单选题54 / 100
某工程项目业主分别与设计单位、施工单位、监理单位签订了工程设计合同、施工承包合同、工程监理合同,根据合同法的规定,其中属于委托合同的是( )。
查看答案
C. 工程监理合同
55单选题55 / 100
某施工合同中约定,由承包人在其设计资质等级和业务允许范围内,完成工程的部分配套设计。对承包人完成的设计,应由( )确认后方可使用。
查看答案
D. 工程师
56单选题56 / 100
某工程项目施工过程中,由于工程师未能按约定提供图纸,导致施工暂停,根据施工合同示范文本,对这一事件的处理应( )。
查看答案
D. 由发包人承担发生的费用,工期相应顺延
57单选题57 / 100
某工程项目开工前,发包人向承包人提供了有关施工现场的地下管线资料,承包商按合同要求对管线予以保护,由于发包人提供的资料不准确,导致承包人在正常施工过程中对地下管线造成了破坏,根据施工合同示范文本规定,对该情况的处理应是( )。
查看答案
A. 保护费用由发包人承担,事故损失由承包人承担
58单选题58 / 100
根据施工合同示范文本规定,投料试车应( )。
查看答案
D. 在工程竣工验收后,由发包人组织
59单选题59 / 100
乙级工程招标代理机构只能承担工程投资额(不含征地费、大市政配套费与拆迁补偿费)( )万元以下的工程招标代理业务。
查看答案
B. 3000
60单选题60 / 100
建设工程合同按承包工程计价方式可分为( )。
查看答案
D. 总价合同、单价合同、成本补偿合同
61单选题61 / 100
某工程项目施工过程中,由于工程师未能按约定提供图纸,导致施工暂停,根据施工合同示范文本,对这事件的处理应( )。
查看答案
D. 由发包人承担发生的费用,工期相应顺延
62单选题62 / 100
某工程项目施工过程中,发包人与承包人对混凝土质量产生争议,双方同意由某工程质量检测机构对质量进行鉴定,则所需要的费用应由( )承担。
查看答案
C. 责任方
63单选题63 / 100
建设工程施工劳务分包合同中,施工组织设计由( )负责编制。
查看答案
C. 工程承包人
64单选题64 / 100
反索赔的工作内容是( )。
查看答案
C. 防止对方提出索赔,反击或反驳对方的索赔要求
65单选题65 / 100
对于承包商的人工费索赔而言,人工费是指( )等。
查看答案
B. 由于非承包商责任的工效降低所增加的人工费用
66单选题66 / 100
某工程项目在施工过程中需要占用项目红线外的部分人行道以满足施工需要,根据施工合同示范文本规定,应由( )负责办理相关的申请批准手续。
查看答案
C. 发包人
67单选题67 / 100
项目的结构编码应依据( ),对项目结构的每一层的每一组成部分进行编码。
查看答案
D. 项目结构图
68单选题68 / 100
项目的信息管理是通过对各个系统、各项工作和各种数据的管理,使项目的( )能方使和有效地获取、存储、存档、处理和交流。
查看答案
C. 信息
69单选题69 / 100
为了实现业主方内部、业主方与项目参与各方,以及项目参与各方之间的信息交流、协同工作和文档管理,可以通过基于互联网的项目专用网站,或( )实现。
查看答案
A. 项目信息门户
70单选题70 / 100
由于建设工程项目大量数据处理的需要,应重视利用信息技术的手段进行信息管理,当今时代其核心手段是( )。
查看答案
C. 基于网络的信息处理平台
71多选题71 / 100
建设工程项目总承包方项目管理的目标包括( )。
查看答案
A. 总承包方的成本目标 B. 项目的进度目标 C. 项目的质量目标 D. 项目的总投资目标
72多选题72 / 100
国际上业主方项目管理的方式主要有( )。
查看答案
A. 业主方自行项目管理 B. 业主方委托项目管理咨询公司承担全部业主方项目管理的任务 C. 业主方委托项目管理咨询公司与业主方人员共同进行项目管理
73多选题73 / 100
施工组织设计一般应包括的内容有( )。
查看答案
A. 工程概况 C. 施工部署及施工方案 D. 施工进度计划 E. 施工平面图
74多选题74 / 100
工程监理人员认为工程施工不符合( )的,有权要求建筑施工企业改正。
查看答案
A. 工程设计要求 C. 施工技术标准 D. 合同约定
75多选题75 / 100
比率法的特点是把对比分析的数值变成相对数,再观察其相互之间的关系。常用的方法有( )。
查看答案
A. 相关比率法 C. 构成比率法 D. 动态比率法
76多选题76 / 100
按工程进度编制施工成本计划,可以在进度计划的( )上按时间编制成本支出计划。
查看答案
A. 横道图 D. 时标网络图
77多选题77 / 100
列关于工程结算方式的表述,正确的是( )。
查看答案
A. 可以先预付部分工程款,在施工过程中按月结算工程进度款,竣工后进行竣工结算 D. 实行分阶段结算的,可以按月预支工程款 E. 实行竣工后一次结算的工程,当年结算的工程款应与分年度的工程量一致,年终不另清算
78多选题78 / 100
基于FIDIC合同条件,宜采用新的费率或价格的情况有( )。
查看答案
A. 某项工作实际测量的工程量比工程量表或其他报表中的工程量的变动大于10% D. 此项工作是根据变更与调整的指示进行的 E. 合同中没有规定此项工作的费率或价格
79多选题79 / 100
为保证工程顺利进行,工程师同意承包人的合理化变更建议,承包人( )。
查看答案
B. 可能分担由此发生的费用 D. 可能分享可能的收益
80多选题80 / 100
在分部分项工程成本分析的过程中“三算”对比是指( )之间的比较。
查看答案
A. 预算成本 C. 目标成本 D. 实际成本
81多选题81 / 100
工程监理人员认为工程施工不符合( )的,有权要求建筑施工企业改正。
查看答案
A. 工程设计要求 C. 施工技术标准 D. 合同约定
82多选题82 / 100
在网络计划中,若某项工作的拖延时间超过总时差,那么( )。
查看答案
A. 该项工作变为关键工作 C. 将使总工期延长
83多选题83 / 100
在网络计划中,工作P的总时差为5天,自由时差为3天,若该工作拖延了4天,那么( )。
查看答案
B. 影响紧后工作但不影响总工期 E. 该工作的紧后工作的最早开始时间拖后了1天
84多选题84 / 100
双代号时标网络计划能够清楚地表明工程计划的时间进程,可以在图上直接显示出( )等时间参数。
查看答案
A. 工作的最早开始时间 B. 关键线路 E. 工作的自由时差
85多选题85 / 100
在PDCA循环中,各类检查的内容包括( )。
查看答案
B. 检查是否严格执行了计划的行动方案 C. 检查实际条件是否发生了变化 D. 检查不执行计划的原因 E. 检查产出的质量是否达到标准要求,对此进行确认和评价
86多选题86 / 100
质量手册的基本内容一般应包括( )。
查看答案
A. 企业的质量方针和质量目标 B. 组织机构及质量职责 C. 体系要素或基本控制程序 E. 质量手册的评审、修改和控制的管理办法
87多选题87 / 100
质量手册作为企业质量管理系统的纲领性文件,不仅应具备系统性和协调性,同时还需要具备( )。
查看答案
A. 指令性 C. 可行性 D. 可检查性
88多选题88 / 100
职业健康安全管理体系要素中的核心要素有( )。
查看答案
A. 危险源识别 B. 风险评价 C. 风险控制的策划 D. 运行控制
89多选题89 / 100
施工质量的事前预控途径包括( )。
查看答案
A. 施工图纸会审和技术交底 B. 施工分包单位的选择和资质的审查 C. 施工组织设计文件的编制与审查
90多选题90 / 100
下面属于安全检查主要内容的有( )。
查看答案
B. 查管理 C. 查隐患 D. 查事故处理 E. 查整改
91多选题91 / 100
一般特种作业人员应具备的条件是( )。
查看答案
B. 年满18周岁以上 C. 没有妨碍从事本种作业的生理缺陷 D. 具有本种作业所需的专业技术知识
92多选题92 / 100
“三同时”制度是指凡是我国境内新建、改建、扩建的基本建设项目(工程),技术改建项目(工程)和引进的建设项目,其安全生产设施必须符合国家规定的标准,必须与主体工程( )。
查看答案
C. 同时设计 D. 同时施工 E. 同时投入生产和使用
93多选题93 / 100
安全事故处理的“四不放过”原则包括( )。
查看答案
A. 事故原因未查清不放过 C. 责任人员未处理不放过 D. 整改措施未落实不放过ˉ E. 有关人员未受到教育不放过
94多选题94 / 100
从人的心理学、行为学、安全技术、采取安全措施、系统论的方面来看,职业健康安全问题包括( )。
查看答案
B. 物的不安全状态 C. 人的不安全行为 E. 组织管理不力
95多选题95 / 100
在国际工程建设过程中,当发生承包合同争议时,解决的方式一般有( )。
查看答案
A. 协商 B. 调解 D. 仲裁 E. 诉讼
96多选题96 / 100
索赔证据应该具有( )。
查看答案
A. 真实性 B. 及时性 C. 全面性 D. 关联性
97多选题97 / 100
项目信息门户的核心功能包括( )。
查看答案
A. 项目参与各方的信息交流 C. 项目参与各方的共同工作 D. 项目文档管理
98多选题98 / 100
根据《建设工程施工合同示范文本》(GF—99—0201),合同双方可约定,在( )的条件下可对合同价款进行调整。
查看答案
A. 法律、行政法规和国家有关政策变化影响合同价款停气造成的停工累计超过8小时 C. 工程造价管理部门公布的价格调整停电、停气造成的停工累计超过8小时 D. 周内非承包人原因停水、 E. 双方约定的其他因素
99多选题99 / 100
某工程项目承包人将部分工程分包给专业工程分包人,承包人对分包人应承担的主要责任和义务有( )。
查看答案
A. 组织分包人参加发包人组织的图纸会审 D. 协调分包人与同施工场地的其他分包人之间的交叉配合 E. 向分包人提供与分包工程相关的各种证件、批件和各种相关资料
100多选题100 / 100
索赔的成立,应该同时具备以下( )前提条件。
查看答案
A. 与合同对照,事件己造成了承包人工程项目成本的额外支出,或直接工期损失 B. 造成费用增加或工期损失的原因,按合同约定不属于承包人的行为责任或风险责任 E. 承包人按合同规定的程序和时间提交索赔意向通知和索赔报告
