1单选题1 / 35
规则波的波浪模型试验中,波峰顶点及其邻近的上跨零点通过同一测渡传感器的时间间隔为5s,则每分钟内通过该测波传感器的完整波形为( )个。
查看答案
C. 3
2单选题2 / 35
某人海河流的A 处,其下游河段的水流受潮水影响发生周期性的顺、逆流向变化,A 处的上游河段受潮水影响,仅有水位的周期性升降变化,A 处称为该人海河流的( )。
查看答案
B. 潮流界
3单选题3 / 35
配制港口与航道工程混凝土所采用的普通硅酸盐水泥,其热料中的铝酸三钙含量宜在( )范围内。
查看答案
B. 6%~l2%
4单选题4 / 35
重力式码头预制沉箱混凝土设计强度等级为C30,预制场实际统计的混凝土立方体试件抗压强度标准差为3.0MPa,该混凝土施工配制强度为( )。
查看答案
C. 35MPa
5单选题5 / 35
海水环境中港口与航道工程混凝土的水位变动区是指( )。
查看答案
D. 设计高水位减l.0m 至设计低水位减1.0m 间的区域
6单选题6 / 35
有抗冻要求的港口与航道工程混凝土粗骨料中总含泥量的限制值为( )。
查看答案
B. ≤0.7%
7单选题7 / 35
港口与航道工程混凝土配合比设计中,按耐久性要求,对( )有最小值的限制。
查看答案
A. 水泥用量
8单选题8 / 35
港口与航道工程中大体积混凝土构筑物产生温度裂缝的原因是( )。
查看答案
D. 温度变形受到约束
9单选题9 / 35
港口与航道工程大体积混凝土结构不正确的防裂措施是( )。
查看答案
A. 增加混凝土的单位水泥用量
10单选题10 / 35
在港口与航道工程混凝土中掺加聚丙烯纤维,主要作用是提高混凝土的( )。
查看答案
D. 抗裂能力
11单选题11 / 35
某吹填工程在厚为10~15m 的淤泥质土层海滩上进行吹填造地,吹填土质为细砂,吹填厚为2~4m,对该陆域的淤泥质土层—般不宜采用( )进行加固。
查看答案
C. 强夯法
12单选题12 / 35
重力式码头墙后回填土采用陆上施工时,其回填方向( )。
查看答案
B. 应由墙后往岸侧方向填筑
13单选题13 / 35
高桩码头的接岸结构采用板桩时,回填顺序应符合设计要求,首先应回填( )。
查看答案
A. 锚碇结构前的区域
14单选题14 / 35
《水运工程混凝土质量控制标准》(JTJ269-96)对海水环境混凝土水灰比最大允许值作了规定,其中南方海港钢筋混凝土的水灰比值最小的区域是( )。
查看答案
B. 浪溅区
15单选题15 / 35
《水运工程混凝土质量控制标准》(JTJ269-96)中对海水环境钢筋混凝土的保护层最小厚度作了具体规定。混凝±保护层厚度系指( )。
查看答案
A. 主筋表面与混凝土表面的最小距离
16单选题16 / 35
在相同的环境和外荷载条件下,顶应力混凝土构件比普通钢筋混凝土构件有许多优点,但不包括( )。
查看答案
C. 生产工艺简单
17单选题17 / 35
采用先张法张拉钢绞线的最大张拉应力不得超过钢绞线极限抗拉强度标准值的( )倍。
查看答案
C. 0.80
18单选题18 / 35
重力式码头墙后回填的中粗砂适用( )进行加固密实。
查看答案
D. 振动水冲法
19单选题19 / 35
在航道工程中,大量采用的土工织物软体排,主要是利用了土工织物的( )作用。
查看答案
C. 防护
20单选题20 / 35
为保证工程的耐久性,港口与航道工程结构混凝土所用水泥的强度等级不得低于( )。
查看答案
A. 32.5 级
21多选题21 / 35
对海岸港和潮汐作用明显的河口港,设计高水位可采用( )。
查看答案
A. 高潮累积频率10%的潮位 C. 历时累积频率l%的潮位
22多选题22 / 35
港口工程地质勘察成果中,用于确定淤泥性土分类的指标有( )。
查看答案
A. 孔隙比 B. 含水量
23多选题23 / 35
配制港口与航道工程混凝土可采用( )水泥。
查看答案
A. 硅酸盐 B. 矿渣硅酸盐 C. 火山灰质硅酸盐 D. 粉煤灰硅酸盐
24多选题24 / 35
港口与航道工程配制混凝土的基本要求有( )。
查看答案
A. 强度要符合设计要求 B. 耐久性要符合设计要求 D. 应满足施工中对于坍落度损失的要求 E. 应经济合理
25多选题25 / 35
满足施工可操作性要求是混凝土配制的基本要求之一,其含义包括( )。
查看答案
A. 流动性 C. 可塑性 D. 易于密实性
26多选题26 / 35
对重力式码头基床块石的质量要求有( )。
查看答案
B. 无严重裂纹 D. 夯实基床块石的饱水抗压强度不低于50MPa E. 不夯实基床块石的饱水抗压强度不低于30MPa
27多选题27 / 35
土质改良是防治管涌与流沙(土)的基本措施之一,常用的方法有( )。
查看答案
A. 注浆法 B. 高压喷射法 C. 搅拌法 E. 冻结法
28多选题28 / 35
目前在我国预应力混凝土大直径管桩的生产中采用了( )等工艺。
查看答案
A. 高速离心 B. 振动 C. 辊压
29多选题29 / 35
海港码头钢桩的牺性阳极保护法主要应用于( )。
查看答案
C. 水位变动区 D. 水下区 E. 泥下区
30多选题30 / 35
钢筋混凝土板桩码头沉桩施工过程中,沿板桩墙纵轴线方向的垂直度偏差超过规定时,可采用( )的方法进行调整。
查看答案
D. 修凿桩尖斜度 E. 加楔形板桩
31案例分析题31 / 35
背景资料
某内河航道工程包括20km 航道疏浚和A、B 两处礁石清除。施工单位在与业主签订合同后,按照承诺组织了—艘自航耙吸式挖泥船、一艘钻孔爆破船、一艘抓斗式挖泥船及其它辅助船机设备进场。在办理相关手续的过程中发现该河段分属两个海事局管辖,施工单位在规定的时间内向海事局提出了水上水下施工作业安全审核申请,海事局核发了有效期为三个月的《水上水下施工作业许可证》,并发布了航行通告,工程于2006 年1 月l5日按期开工。
在春节前的1 月28 日该项目监理组织了节前安全大检查,发现了如下一些问题:
(1)没有制订《防护性安全技术措施》,要求限期制订提交;
(2)在作业船舶有船员就餐时饮酒,要求严禁在船期闯饮酒;
(3)生活区走道内,船员穿拖鞋行走,要求整改;
(4)炸药库未建立爆破用品进出台帐,要求立即建立,认真填写;
(5)炸礁作业的水上安全标志、灯光不够,要求增加安全标志和灯光标志船2 艘。
监理对上述存在的问题及隐患下达了监理通知,要求逐条落实整改。施工单位通过总结整改,完善了安全措施,同时又向监理提出了增加安全措施费用的要求。
问题
1该项目施工单位应向哪一个海事局提出水上水下施工作业安全审核申请?
2逐条回答监理提出的问题和隐患及整改要求是否正确?为什么?
3施工单位提出增加安全措施费的要求是否合理?为什么?
4施工单位在《许可证》三个月的有效期内未能完成施工作业,应该在何时办理何手续方始继续施工?
查看答案
1.(本小题共3 分)
(1)因本河段水域涉及两个海事局;(1 分)
(2)施工方申请《水上水下作业申请》时应按规定向其共同的上一级海事局提出,或向上—级指定的海事局提出。(2 分)
2.(本小题共l0 分)
(1)监理提出限期制定的要求正确(1 分)0 因为按规定在开工前项目经理部应该制定防护性安全技术措施,该工程未制定属遗漏,必须补制。(1 分)
(2)监理提出严禁在船期间饮酒的要求正确(1 分),符合《水上水下施工作业通航安全管理规定》。1 分)
(3)监理提出警告的要求不正确(1分),生活区没有此规定。(1 分)
(4)监理提出建台帐的要求正确(1分),符合民用爆破品管理规定。(1 分)
(5)监理提出要求正确(1 分),符合《水上水下施工作业通航安全管理规定》及本工程的情况。(1 分)
3.(本小题共4 分)
施工方向监理提出支付安全措施费的要求不合理。(1 分)因为施工作业期间设置必要的安全标志或配备警戒船等施工安全措施是施工作业者的责任。(1 分)其费用应由施工作业者承担。(2 分)
4.(本小题共3 分)
施工方在海事局核发的许可证期内未能完成任务时,应持证于有效期满之日7d以前(1分)到海事局办理延期手续,(1 分)由海事局在原证上签注延期期限并加盖《施工作业审核专用章》后方可继续使用。(1 分)
32案例分析题32 / 35
背景资料
某l0 万吨级高桩煤码头工程,桩基础采用Φl20mm 的钢管桩,上部结构采用钢筋混凝土梁板结构。业主通过招标,选定了某监理机构;码头主体工程由某施工单位中标承担施工任务,在承包合同中明确,项目中的钢管桩由业主指定某钢结构厂供桩并运至现场,业主单位与供桩单位签订了合同,码头上的装、卸煤设备安装工程由中标承包主体工程的施工单位通过招标另行发包。在施工的过程中,因钢管桩供货单位供桩不及时和部分钢管桩的质量没有达到规范要求的标准等情况,使主体工程的沉桩进度延误了l5 天,并进一步使设备安装单位的工期延误了7 天。
问题
1对于工程用的钢管桩可否视为“甲供构件”?为什么?钢管柱的验收应由哪家单住负责组织?哪些单位参加?验收的主要项目有哪些?
2对上述因供桩不及时和部分柱质量不合格所造成的工程延误码,码头主体施工单位可否进行索赔?涉及工程的各主体之间可能因此发生怎样的索赔关系?
3煤码头主体施工单位应在何时对装、卸煤置备安装分包的投标单位进行考察?考察的主要内容是什么?
4整个工程的竣工验收由哪家单位提出中请?简要说明竣工验收的程序。
查看答案
1.(本小题共5 分)
可视为“甲供构件”(1 分)因为供桩单位是业主选定的,业主单位与之有供桩合同,码头主体施工单位与供桩单位无合同关系。(1 分)
桩的验收由码头主体施工单位负责组织,(1 分)业主、供桩单位、监理单位参加。验收的主要项目有桩的质量、数量及相关的质量证明材料。(2 分)
2.(本小题共4 分)
码头主体施工单位可以进行索赔,(1 分)各主体间发生的索赔关系有:码头主体施工单位向业主索赔;(1 分)业主向供桩单位索赔;(1 分)装、卸煤设备安装单位向码头主体施工单位索赔。(1 分)
3.(本小题共5 分)
应在分包招标阶段进行考察。(1 分)考察的主要内容有:
①资质等级合格否;
②技术装备能否满足工程需要;
③人员的配置、上岗证齐全否;
④质量、安全保证体系是否完善;
⑤业绩与信誉状况。(每项内容l 分最多4 分)
4.(本小题共6 分)
提出申请单位:码头主体施工单位。(1 分)
①预验收:当工程具备竣工验收条件后,码头主体施工单位填写工程竣工报验单,(1分)并将全部竣工资料报送监理单位申请竣工验收。(1 分)对监理提出的问题及时整改,合格后报监理单位,(1 分)直至预验收合格。(1 分)
②申请正式竣工验收:码头主体施工单位向业主提出正式竣工验收。(1 分)
33案例分析题33 / 35
背景资料
某港口航道工程招标,A、B、C 三个区的地层土质分剐为淤泥混砂、粘土、岩石,业主要求按照设计断面工程量报价,超宽、超深工程量不另行计价。C 区的岩石量为:断面工程量5 万m3,超宽、超深工程量1.1 万m3。某施工单位按交通部部颁疏浚工程定额单价×K 确定投标单价(元)

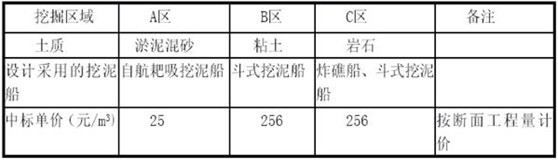

断面工程量. 超宽、超深工程量, 断面工程量设计采用的船型和各种土质中标单价见下表:
施工过程中发生了如下事件:
(1)在开挖A 区时,发现土层中混有较多孤立的石块,耙吸挖泥船无法挖至设计深度。经监理工程师同意,改用斗式挖泥船清挖。
(2)在开挖B 区时,发现底层断续出现岩石,分布范围广、厚度小。经监理工程师确认,底层岩石断面工程量l.6 万m3,超宽、超深工程量2.5 万m3。报业主同意以交通部部
颁疏浚工程定额单价和断面及超宽、超深总量计算价款。
(3)耙吸挖泥般按照业主要求进场施工时,当地村民以挖泥区域养殖拆迁补偿未完成为由阻扰施工,造成停工6 天共l7 个艘班。耙吸挖泥船的使用费如下表所列:
项目折旧费保修费材料费燃料费人工费
使用艘班费( 元/ 艘班) 8000 3000 2000 1000 6000
问题:
1针对事件(1),施工单位可否向业主索赔?理由是什么?若认为可以索赔,应怎样确定索赔单价?
2针对事件(2),计算应增加的工程价款。
3针对事件(3),计算耙吸挖泥般所发生的停置费。花工单位可否向业主索赔此停置费?并说明理由。
查看答案
1.(本小题共6 分)
可据此向业主提出索赔(1分)。因为原设计土质为淤泥混砂,但实际混有较多孤立的石块,属于设计土质与实际不符,并已得到监理工程师的确认。因此,更换斗式船造成的费用增加可向业主索赔(2分)。
可按以下思路确定索赔价款:原设计土质中没有孤立的石块,因而没有适用的合同单价。但该类土质用斗式挖泥船开挖,与本合同开挖粘土使用的船型相同,可把斗式挖泥船开挖粘土的合同单价48 元/m3 做为相类似单价,在此基础上与业主协商,确定索赔单价。(3 分)
2.(本小题共8 分)
(1)根据C 区报价及中标价计算交通部部颁开挖岩石的定额单价
定额单价. 5.0万+1.1万 . 256 5.0 万定额单价=209.84 元/m3(2 分)
(2)计算B 区开挖岩石的总价款209.84×(1.6 万+2.5 万)=860.33 万元(2 分)
(3)扣减增加的岩石断面工程量对应的开挖粘土价款后得出应增加的合同价款:
860.33 万元-1.6 万m3×48 元/m3=783.53 万元(2 分)
应增加的合同价款为783.53 万元。(2 分)
3.(本小题共6 分)
停工6 天发生的停置费为:
停置费=停置艘班费×停置艘班数(1 分)
=(折旧费×50%+保修费+材料费×40%+燃料费×l0%+艘班人工费)×停置艘班数
(2 分)
=(8000×50%+3000+2000×40%+10000×l0%+6000)×17=251600 (元)(1 分)
本题以上计算部分如按(8000+3000+2000+10000+6000)×(0.5-0.8)×17 计算给2分。
可据此向业主提出索赔(1分)。因为耙吸挖泥船是按照业主的要求进场的,进场后由于拆迁补偿未完成造成村民阻扰施工,属于业主责任,理应赔偿。(1 分)
34案例分析题34 / 35
背景资料
南方某防波堤工程总长900m,堤头1OOm 为直立式结构,堤身采用沉箱结构,其余800m为斜坡式结构,采用扭王字块护面,堤顶设置混凝土胸墙,混凝土强度等级为C30。胸墙断 面尺寸为4×6m,分段长度为1Om。
施工单位进场后,因工期紧迫,项目经理部在编制好施工组织设计后,直接报送给业主和监理单位,经监理工程师审核确认后,工程正式开工。
扭王字块安装施工时,监理工程师发现,扭王字块全部竖着整齐排列,经询问,施工人员认为这样安装整齐美观。
胸墙为素混凝土结构,属大体积混凝土,为了防止胸墙出现裂缝,施工单位在配合比没计中掺入了Ⅱ级粉煤灰,取代l5%的水泥,超量取代,超量取代系数为1.3;该配合比的水胶比为0.6,拌合水用量为180kg/m3。
胸墙混凝土浇筑正值夏季高温季节,浇筑时实测混凝土人模温度为38oC,混凝土终凝后,在混凝土表面铺设一层塑料薄膜,采用洒淡水潮湿养护7 天。施工时,胸墙内部设置了测温系统,根据测温记录显示,胸墙混凝土内部最高温度为82oC,表面最高温度为52oC 。后经检查发现,每段胸墙均出现了1~3 条贯通性裂缝。工程完工后,整条防波堤作为—个单位工程进行了质量评定,施工单位作为核定单位,对单位工程的质量等级进行了核定。
问题
1本工程的施工组织设计审批手续是否完善?说明理由。
2扭王字决安装方法是否正确?说明理由。
3计算胸墙混凝土配合比中的粉煤灰用量。要求列出计算过程。
4分析本工程胸墙产生裂缝的主要原因,并说明应采取的防裂措施。
5
6本工程单位工程质量等级核定方法是否正确l7 并说明理由。
查看答案
1.(本小题共4 分)
不完善(2 分)。施工组织设计编制完成后,应报企业审定(1 分),由企业法人代表签发批准后再报送业主和监理单位(1分)。
2.(本小题共4 分)
不正确(2 分)。扭王字块应采用定点随机安装方法(1分),块体在坡面上可斜向放置,并使块体的一半杆件与垫层接触,但相邻块体摆向不宜相同(1分)。
3.(本小题共4 分)
该混凝土配合比的胶凝材料用量=180/0.6=300kg/m3
混凝土配合比的原水泥用量为A300=A×(1-15%)+A×l5%×1.3得A=287kg/m3
胸墙混凝土配合比中粉煤灰用量=287×15%×l.3=56kg/m3
(本小题结果正确得2 分,列出计算过程得2 分)
4.(本小题共l2 分)
产生裂缝的主要原因是:
(1)混凝土入模温度过高,混凝土内外温差过大,超过了25oC。(2 分)
(2)混凝土养护时间不够。(2 分)
应采取的相应措施主要有:
(1)降低混凝土的入模温度和内部温升:
①利用早晚温度稍低的时段浇注混凝土;
②骨料堆场搭设遮阳棚,洒水降温;
③水泥要降到自然温度后使用;
④采取低温拌合水(井水、加冰等措施)拌制混凝土;
⑤混凝土运输和浇注过程中,设法遮阳,防止曝晒;
⑥选择中低热水泥;
⑦混凝土内设置冷却水管,用冷水降低混凝土的温升;
⑧在混凝土中掺入块石。
(每答对刊、点得1 分,满分为4 分)
(2)根据测温结果,采取保温和降温措施,控制胸墙混凝土内部与表面的温差不超过25oC。(2 分)
(3)加强混凝土的潮温养护,保持养护时间10~l5天以上。(2 分)
5.(本小题共3 分)
单位工程划分不正确(1分)。本工程防波堤包括直立式和斜坡式两种结构型式,按规
定应划分为二个单位工程(2分)。
6.(本小题共3 分)
单位工程质量等级核定方法不正确(1 分)。按规定单位工程质量等级应由港口工程质
量监督站或主管部门进行核定(2分)。
35案例分析题35 / 35
背景资料
我国沿海某港沉箱重力式码头预制沉箱下水,沉箱外形尺寸为:长8.0m、宽6.0m、高1O.Om;沉箱共计有4 个长为3.65m、宽2.65m、深9.6m 的仓格,沉箱底板厚0.4m。沉箱下水时从潮汐表上查得潮高为1.0m,沉箱内压载水顶面较当地海域的理论深度基准面(理论最低潮位)低4.0m,此时沉箱的干舷高度为2.0m (满足沉箱的最小干舷高度要求)。若该沉箱的浮游稳定最小吃水深为6.0m,当地海域的理论深度基准面(理论最低潮位)在黄海平均海平面以下l.5m,沉箱拖运中要通过局部的海底浅点区,当地大地测量地形图中标明该浅点区的海底高程为-7.0m。拖运沉箱通过浅点区时段内从潮汐表上查得潮高为2.0m。
问题
1依据背景费料所述,分别计算沉箱下水对从黄海平均海平面、当地理论深度基准面、沉箱下水时的实际平面、沉箱仓格内的压载水面、干舷高度的底面、沉箱浮游最小稳定吃水面至沉箱底的高度。
2沉箱下水时,仓格内压载灌水总量为多少m3?
3保持沉箱的干舷高度为2.0m.按港口工程技术规范的规定,计算沉箱通过浅点区所需要的最小水深及实际水深。拖运该沉箱可否通过海底浅点区?
4为了使沉箱更顺利地通过浅点区,当采取从沉箱中向外抽水的措施时,最少应该使沉箱仓格内的压载水面下降多少米,才能使沉箱通过浅点区?
5从沉箱仓格内处外抽水时主要应该注意什么?为什么?
查看答案
1.(本小题共6 分)
沉箱下水时干舷的底面(从沉箱底向上8.0)( 1 分)
沉箱下水时的实际海平面(即为沉箱的干舷底面,即为沉箱底向上8.0m)( 1 分)
理论深度基准面(沉箱实际海面—潮高1.0m),即从沉箱底向上7.0m(1 分)
黄海平均海平面(理论深度基准面向上1.5m)即以沉箱底向上8.5m(1 分)
沉箱浮游最小稳定吃水面(从沉箱底向上6.0m)( 1 分)
压载水面(理论深度基准面向下4.0m)即以沉箱底向上3.0m(1 分)
2.(本小题共4 分)
2.65×3.65×4×(3-0.4)=100.6m3(4 分)
3.(本小题共8 分)
沉箱通过浅点区需要最小水深H=h+h1
沉箱下水时的吃水深h=10-2=8m(2 分)
规范要求的最小富裕水深hl=0.5m
H=8+0.5=8.5(2 分)
浅点区的实际水深(考虑潮高2.0m)( 2 分)
7.0-1.5+2.0=7.5m<8.5m 不能通过(2 分)
4.(本小题共8 分)
沉箱仓格内抽出lm 深的水,沉箱上升的高度为2.65×3.65×4×l.0=6×8×h h=0.81m(3 分)
过浅区点时差l.0m 水深,应抽水使沉箱上升1.0m(2 分)
1.0÷0.81=1.23m 最少应使沉箱仓格内的压载水下降1.23m(3 分)
5.(本小题共4 分)
主要应注意保持各仓格内的水位要同步下降。(2 分)
如果不同步下降形成水头差可能导致沉箱倾斜,甚至倾翻。(1 分)
或导致隔墙开裂。(1 分)
